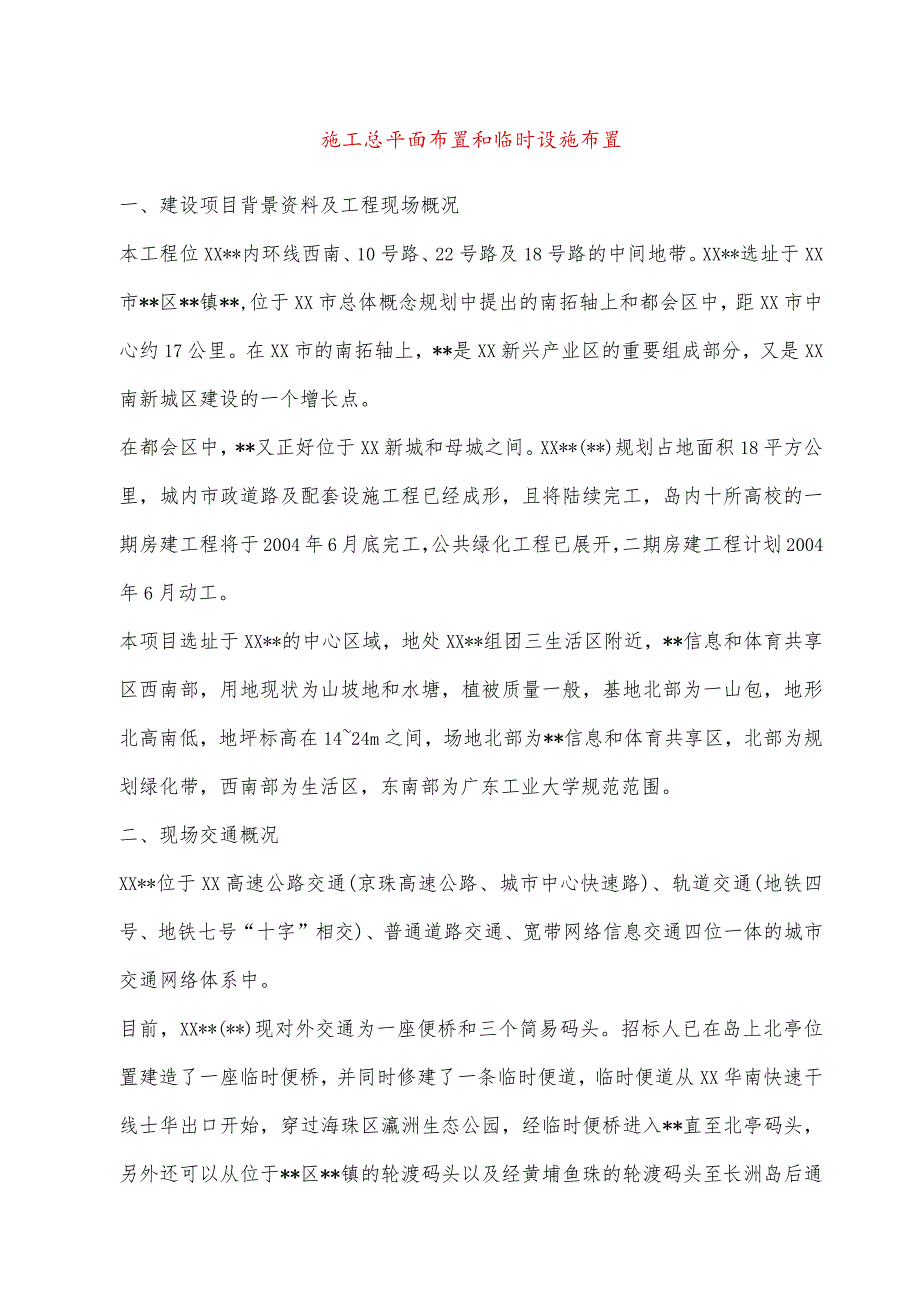

1、施工总平面布置和临时设施布置一、建设项目背景资料及工程现场概况本工程位XX*内环线西南、10号路、22号路及18号路的中间地带。XX*选址于XX市*区*镇*,位于XX市总体概念规划中提出的南拓轴上和都会区中,距XX市中心约17公里。在XX市的南拓轴上,*是XX新兴产业区的重要组成部分,又是XX南新城区建设的一个增长点。在都会区中,*又正好位于XX新城和母城之间。XX*(*)规划占地面积18平方公里,城内市政道路及配套设施工程已经成形,且将陆续完工,岛内十所高校的一期房建工程将于2004年6月底完工,公共绿化工程已展开,二期房建工程计划2004年6月动工。本项目选址于XX*的中心区域,地处XX*

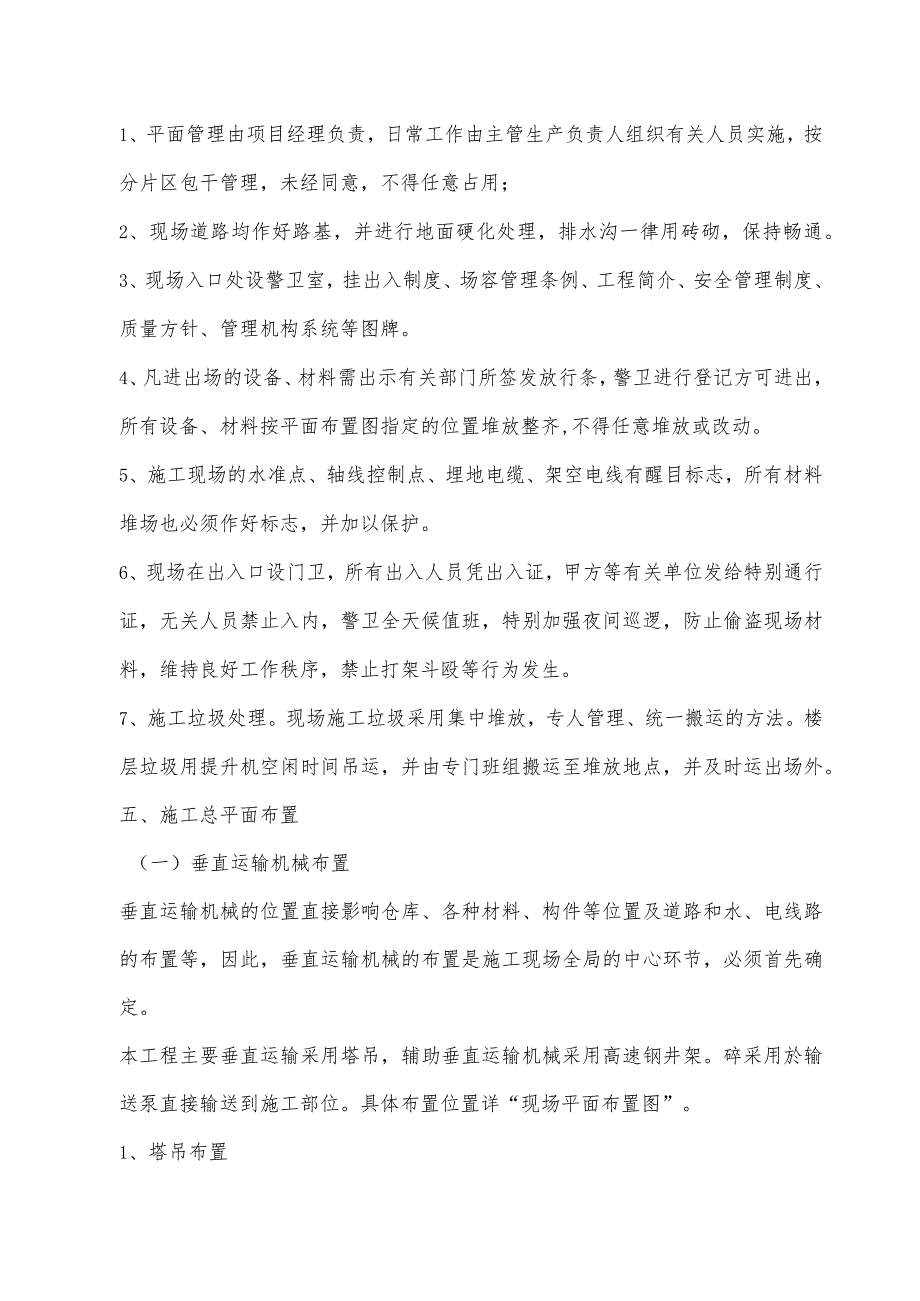

2、组团三生活区附近,*信息和体育共享区西南部,用地现状为山坡地和水塘,植被质量一般,基地北部为一山包,地形北高南低,地坪标高在1424m之间,场地北部为*信息和体育共享区,北部为规划绿化带,西南部为生活区,东南部为广东工业大学规范范围。二、现场交通概况XX*位于XX高速公路交通(京珠高速公路、城市中心快速路)、轨道交通(地铁四号、地铁七号“十字”相交)、普通道路交通、宽带网络信息交通四位一体的城市交通网络体系中。目前,XX*(*)现对外交通为一座便桥和三个简易码头。招标人已在岛上北亭位置建造了一座临时便桥,并同时修建了一条临时便道,临时便道从XX华南快速干线士华出口开始,穿过海珠区瀛洲生态公园,

3、经临时便桥进入*直至北亭码头,另外还可以从位于*区*镇的轮渡码头以及经黄埔鱼珠的轮渡码头至长洲岛后通过赤坎大桥进入本工程施工期间,岛内的中环路、内环路、外环路将陆续形成通车能力,交通较为方便。日前,施工人员、材料、机械设备的进出可以搭乘渡船及通过轮渡码头和临时便道、便桥进入施工现场。三、施工现场临时用水、用电情况目前*内的水、电管线已架设安装完毕,能够满足工程施工及工程管理、施工人员生活的用水、用电需要。1、施工水网布置原则:(1)施工用的临时给水管,布置时应力求管网总长度短,管径的大小和水龙头数目需视工程规模大小通过计算确定(详“现场临时用水计算”)管网布置形式有环形、枝形、混合式三种。(2

4、)供水管网应按防水要求布置室外消防栓,消防栓应沿道路设置,距道路应不大于2m,距建筑物外墙不应小于25m,消防栓的距离不应超过120m,工地消防栓应设有明显的标志,且周围3m以内不准堆放建筑材料。(3)为排除地面水和地下水,应及时修通永久性下水道,并结合现场地形在建筑物周围设置排泄地下水和地下水的沟渠。2、施工供电布置原则(1)为了维修方便,施工现场采用架空配电线路,且要求架空线与施工建筑物水平距离不小于IOn1,线与地面距离不小于6%跨越建筑物或临时设施时,垂直距离不小于2.5m;(2)现场线路应尽量架设在道路的一侧,且保持线路水平,以免电杆受力不均,在低压线路中,电杆间距应为2540m,分

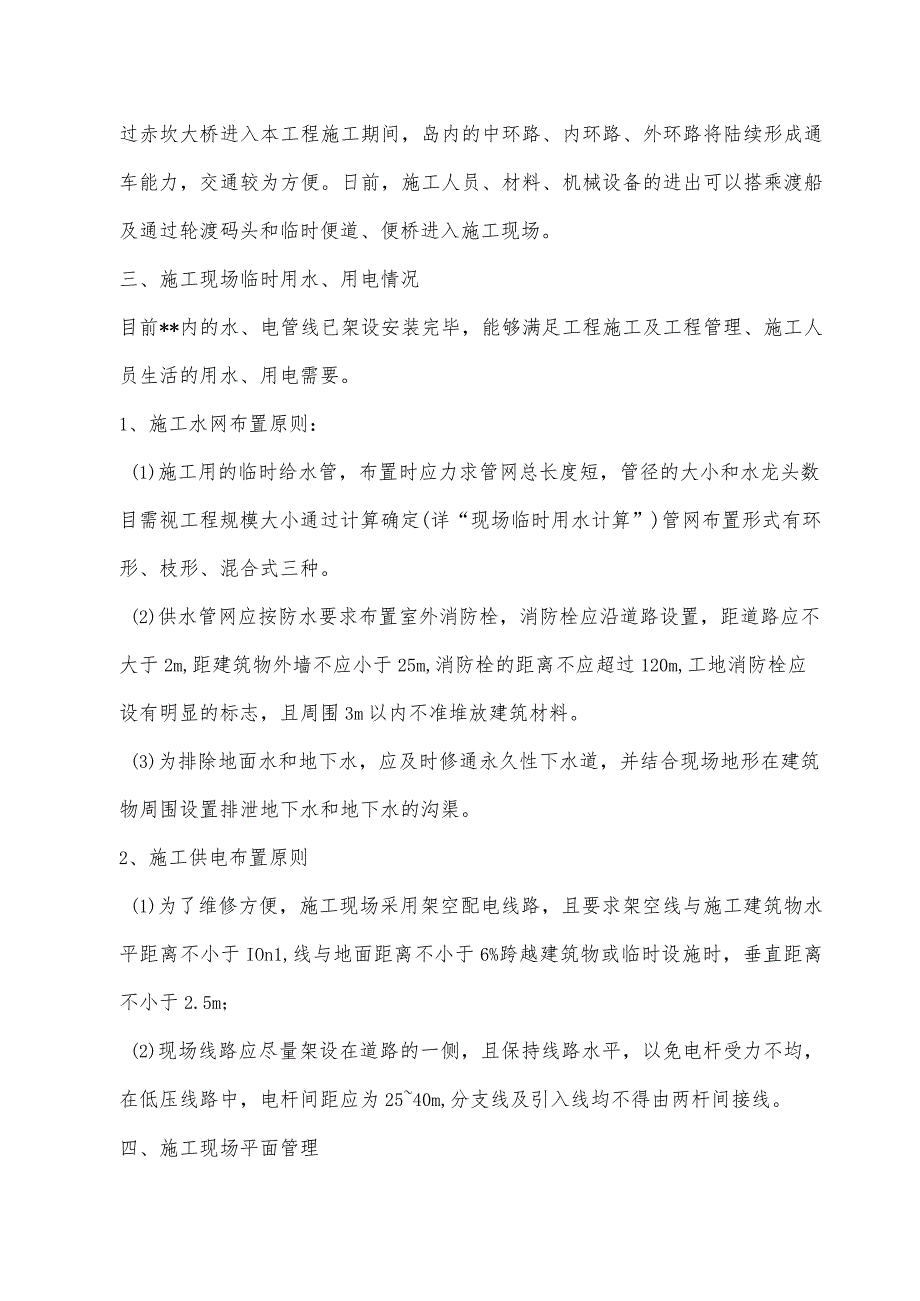

5、支线及引入线均不得由两杆间接线。四、施工现场平面管理1、平面管理由项目经理负责,日常工作由主管生产负责人组织有关人员实施,按分片区包干管理,未经同意,不得任意占用;2、现场道路均作好路基,并进行地面硬化处理,排水沟一律用砖砌,保持畅通。3、现场入口处设警卫室,挂出入制度、场容管理条例、工程简介、安全管理制度、质量方针、管理机构系统等图牌。4、凡进出场的设备、材料需出示有关部门所签发放行条,警卫进行登记方可进出,所有设备、材料按平面布置图指定的位置堆放整齐,不得任意堆放或改动。5、施工现场的水准点、轴线控制点、埋地电缆、架空电线有醒目标志,所有材料堆场也必须作好标志,并加以保护。6、现场在出入口

6、设门卫,所有出入人员凭出入证,甲方等有关单位发给特别通行证,无关人员禁止入内,警卫全天候值班,特别加强夜间巡逻,防止偷盗现场材料,维持良好工作秩序,禁止打架斗殴等行为发生。7、施工垃圾处理。现场施工垃圾采用集中堆放,专人管理、统一搬运的方法。楼层垃圾用提升机空闲时间吊运,并由专门班组搬运至堆放地点,并及时运出场外。五、施工总平面布置(一)垂直运输机械布置垂直运输机械的位置直接影响仓库、各种材料、构件等位置及道路和水、电线路的布置等,因此,垂直运输机械的布置是施工现场全局的中心环节,必须首先确定。本工程主要垂直运输采用塔吊,辅助垂直运输机械采用高速钢井架。碎采用於输送泵直接输送到施工部位。具体布

7、置位置详“现场平面布置图”。1、塔吊布置塔吊布置分为单侧布置和双侧布置,在确定塔式起重机服务范围时,最好将建筑物的平面尺寸包括在塔式起重机的服务范围内,以保证各种构件与材料直接吊运到建筑物的施工部位,尽可能不出现死角,如果死角无法避免,则要求死角越小越好,同时死角不应出现在吊重最大的施工部位。为解决死角的垂直运输,可同时配合使用高速钢井架。2、固定式高速钢井架的布置高速钢井架等固定式垂直运输机械的布置,主要根据机械的性能、建筑物的平面形状和尺寸、施工段的划分情况、材料来向和已有运输道路情况而定。布置的原则是,充分发挥起重机械的能力,并使地面和楼面的水平运距最小,同时,布置时应考虑以下几个方面:

8、1、当与塔吊配合使用时,高速钢架应布置在塔式起重机服务范围之外(即死角范围),以解决塔式起重机死角范围内的材料、构件的垂直运输。2、当建筑物各部位的高度相同时,应布置在施工段的分界线附近;3、当建筑物各部位的高度不相同时,应布置在高低分界线较高部位一侧;4、井架布置位置以布置在窗口处为宜,以避免砌墙留槎和减少井架拆除后的修补工作;5、井架数量要根据施工进度、垂直提升的构件和材料数量、台班工作效率等因素计算确定,其服务范围一般为5060m;(二)生产性临时设施的布置主要包括材料加工场、材料堆场、材料加工场、机械设备停放场、材料仓库、工具房、配电房(发电机房)、试验室等临时设施的布置原则:(1)材

9、料仓库、材料、构件堆场位置:当采用固定式垂直运输机械时,首层、基础和地下室所有的砖、石等材料宜沿建筑物四周布置,并中坑、槽边不小于1m。二层以上材料、构件应布置在垂直运输机械附近。当多种材料同时布置时,对大宗的、重量大的和先期使用的材料,应尽可能靠近使用地点或起重机附近,而少量的、轻的和后期使用的材料,则可布置稍远一点,混凝土、砂浆搅拌站、仓库应尽量靠近垂直运输机械。(2)尽量靠近使用地点,运输、装卸方便;(3)木材棚、钢筋棚和水电加工棚离建筑物稍运,并有相应的堆场,但尽可能布置在塔吊的服务范围内,以减少二次运输;(4)堆场布置按材料使用先后顺序,同一场地可供多种材料或构件堆放,易燃、易爆品的

10、仓库位置,遵守防火、防爆安全距离的要求,尽可能布置在塔吊的服务范围内,以减少二次运输。(三)生活及办公设施的布置1、布置原则根据平面布置原则对施工现场临时设施作出合理的规划布置,从而正确处理施工期间各项临时设施和永久建筑、拟建建筑之间的空间关系。按使用方便,不妨碍施工,符合防火、安全要求的原则,现场布置办公室、职工宿舍等临时设施。在布置临时设施时,需按照“总平面规划图”及现场的实际情况进行统一设计,需考虑场地内的施工道路畅通和方便建筑材料及设备的场内运输。2、项目部生活及办公设施安排本工程办公用房及职工宿舍采用铝质组合板房,为节约施工用地,采用二层搭搭建。名称规格面积(f)备注项目部办公室3.

11、55.5X15288铝质组合板房项目部会议室3.55.5596铝质组合板房职工宿舍3.561503150铝质组合板房食堂、餐厅4615360铝质组合板房浴厕4420320铝质组合板房门卫室3.5X518铝质组合板房3、监理工程师生活及办公设施安排名称规格面积(m2)备注一、办公及生活用房监理办公室3.55.5477铝质组合板房监理、业主会议室3.55.5238.5铝质组合板房监理宿舍3.55.5357.75二、办公设施项目名称单位数量标准办公桌(带椅)张20文件柜个12铁架床(双层)张18有线电话部4空调部84、现场生产设施安排名称规格面积(而)备注工具房45.5488铝质组合板房水泥仓库45

12、.56132铝质组合板房其它材料仓库45.58176铝质组合板房实验室45.5244铝质组合板房机械停放场及机修场5.0612360卡布隆钢管棚架钢筋加工场10X40400卡布隆钢管棚架钢筋堆场10X30300卡布隆钢管棚架模板堆场10X30300卡布隆钢管棚架模板加工场10X40400卡布隆钢管棚架砖堆场150露天其它材料堆场10X35350卡布隆钢管棚架配电房(发电机房)45.55IlO铝质组合板房门卫室3.5X518铝质组合板房临时设施布置详见“施工总平面布置图”。(四)场内运输道路修筑及场地硬地化标准1、运输道路的修筑现场主要道路应尽可能利用永久性道路,或先选好永久性道路的路基,在土建

13、工程结束之前再铺路面。现场道路布置时应保证行驶通畅,使运输道路有回转的可能性。因此运输道路路线最好是围绕建筑物布置成一条环形环形道路。根据本标段的施工坐标点,测设施工围墙及本标段各建筑物的位置点,作为修建施工便道的参考依据。施工便道与原有施工道路接顺,并按照平面布置原则进行修建。施工便道应满足材料、机械设备及施工车辆的进场需要。施工便道修建标准:主干道路宽度为6米,辅助性施工道路宽度不小于3.5m,道路标高较场地标高高出20Cm左右。修建施工便道前先把表土铲除,然后进行土方填筑,填筑所用土的土质要满足以后的道路要求,根据公路路基施工技术规范JTJ033-95的要求。采用重型压路机压实标准,密实

14、度为95%o上铺25厚片石及15Cnll0%的水泥稳定石屑,充分压实,所有临时道路两侧均设300X50Omnl排水沟。施工过程中应重视对便道的维修保养,路面不得有坑洼积水,保持便道的平顺通畅。按照材料和构件运输需要,沿着仓库和堆场进行布置,使之畅行无阻。宽度要符合规定。本工程主要施工运输便道设计宽度为4.5m,道路构造作法为:路基填筑碾压一30cm块石垫层f10cmC15素舲垫层2、场地硬地化标准根据施工总平面布置,对施工场地进行硬地化。场地硬地化标准:15厚4%水泥石屑稳定层C15素混凝土面层。(五)场地排水在建筑物、临时设施的四周及道路二侧设置临时排水沟,排水沟载面尺寸为300(b)500

15、(h)mm,排水坡度为1%,并在转角位置及中间相隔一定的间距立置砌设砂井,砂井尺寸为600600800(h)mm,排水沟及砂井均用砖砌筑,水泥砂浆批面。排水沟与道路交叉位置采用涵管,确保道路畅通,在人行道及建筑物出入口位置的排水沟盖预制板,方便施工人员通行。在基坑顶部四周布置环绕场地的截水排水沟一道,以防止地面水泻入基坑内,在基坑底沿四周设置排水沟,并在周边转角位或每隔30m设置一集水井,在集水井设置潜水泵,将基坑内的积水抽排至地面排水沟。施工污水经三级沉淀池沉淀后再排至市政污水管网。(六)文明施工围蔽、绿化标准根据市政府关于文明施工的规定,所有施工工地均须加设2m高的施工围蔽,使其与外界隔离。砖墙外加白灰粉饰。现场围蔽挂贴施工标语及安全标志,并设置警示标志及警示红灯。以保障夜间行人及车辆的安全
