施工质量保证措施.docx

上传人:p** 文档编号:556903 上传时间:2023-11-01 格式:DOCX 页数:15 大小:29.69KB
下载 相关 举报
施工质量保证措施.docx_第1页
第1页 / 共15页
施工质量保证措施.docx_第2页
第2页 / 共15页
施工质量保证措施.docx_第3页
第3页 / 共15页
施工质量保证措施.docx_第4页
第4页 / 共15页
施工质量保证措施.docx_第5页
第5页 / 共15页
施工质量保证措施.docx_第6页
第6页 / 共15页
施工质量保证措施.docx_第7页
第7页 / 共15页
施工质量保证措施.docx_第8页
第8页 / 共15页
施工质量保证措施.docx_第9页
第9页 / 共15页
施工质量保证措施.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工质量保证措施.docx》由会员分享,可在线阅读,更多相关《施工质量保证措施.docx(15页珍藏版)》请在第壹文秘上搜索。

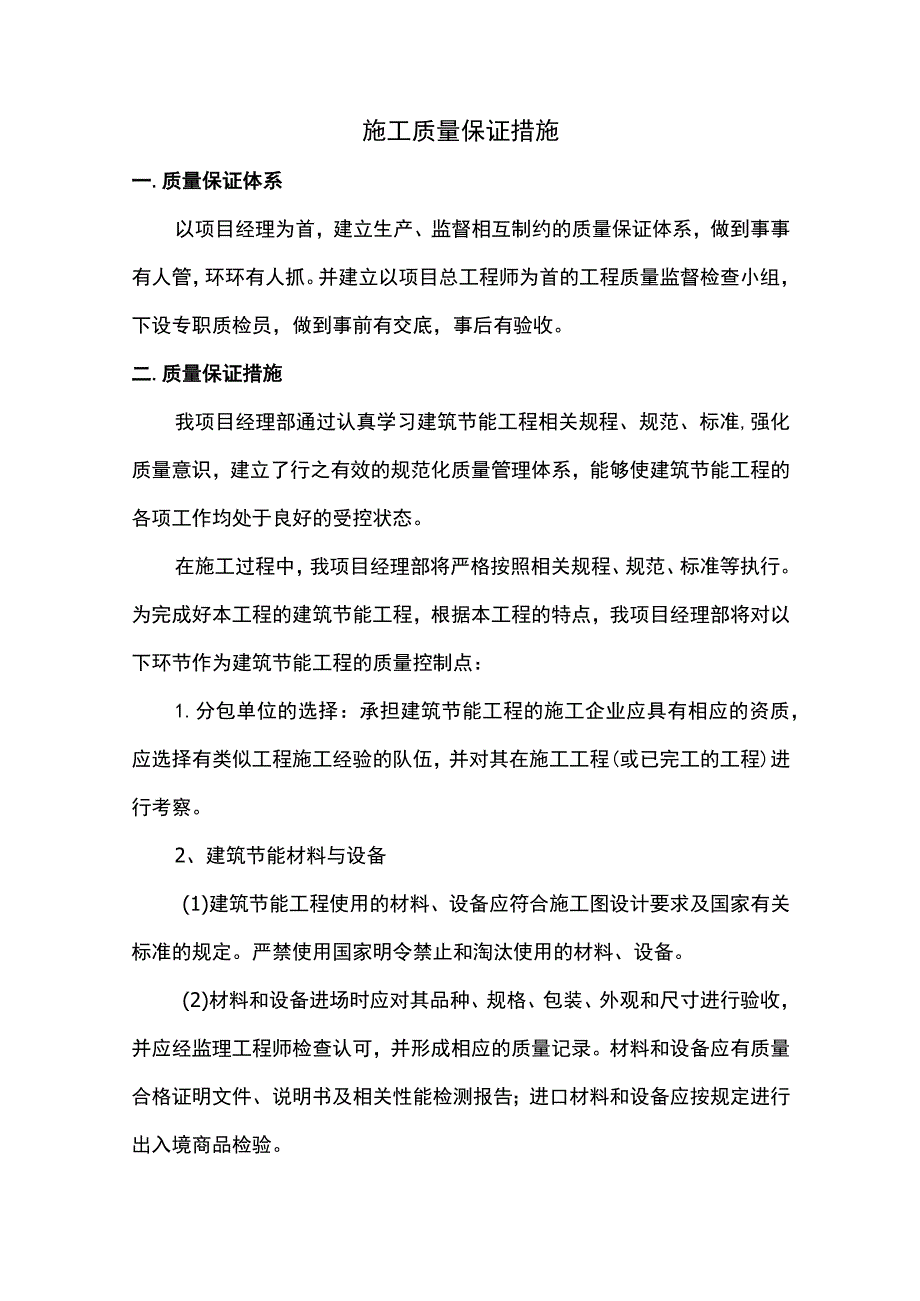

1、施工质量保证措施一.质量保证体系以项目经理为首,建立生产、监督相互制约的质量保证体系,做到事事有人管,环环有人抓。并建立以项目总工程师为首的工程质量监督检查小组,下设专职质检员,做到事前有交底,事后有验收。二.质量保证措施我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:1.分包单位的选择:承担建筑节能工程的施工企业应具有相

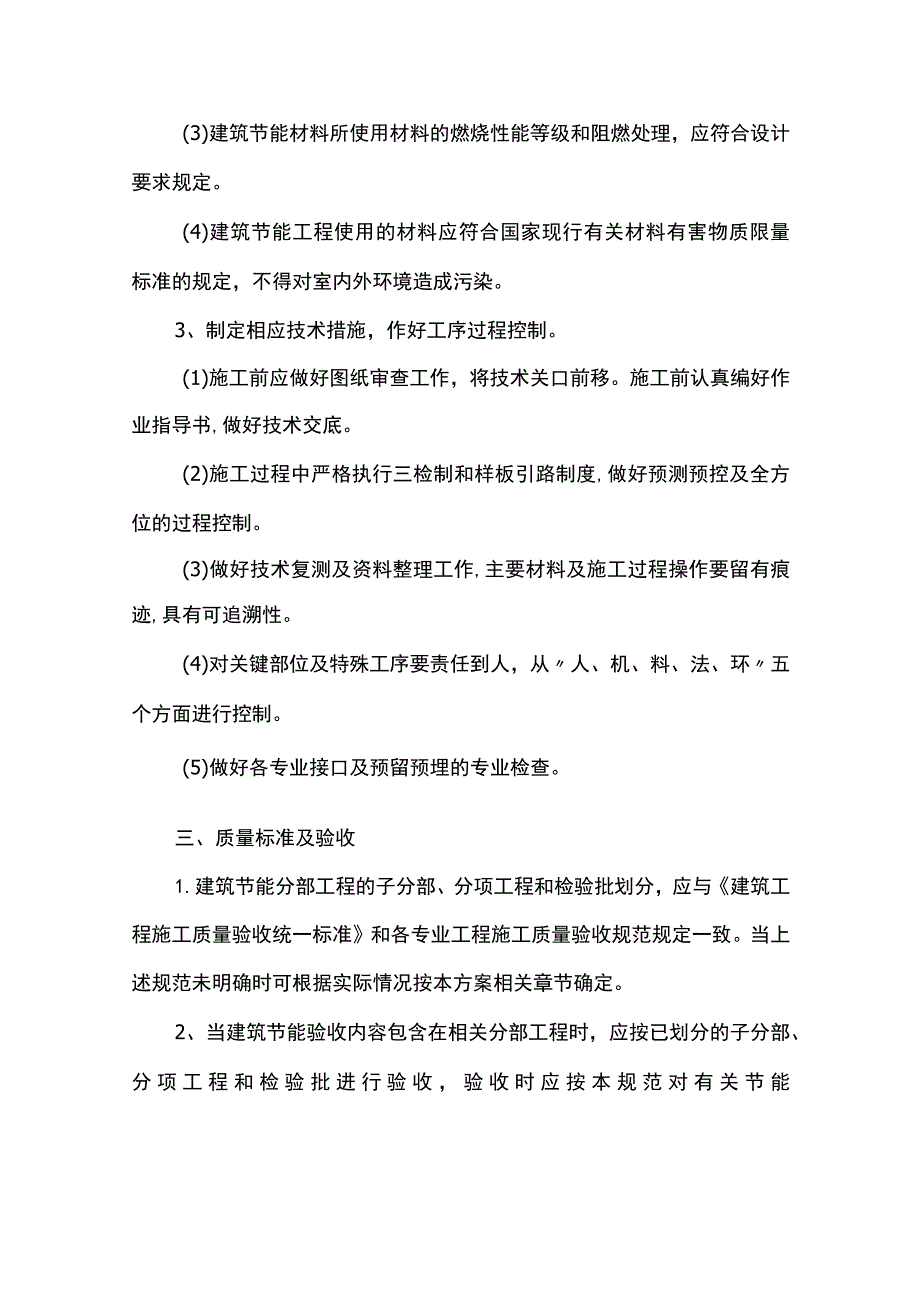

2、应的资质,应选择有类似工程施工经验的队伍,并对其在施工工程(或已完工的工程)进行考察。2、建筑节能材料与设备(1)建筑节能工程使用的材料、设备应符合施工图设计要求及国家有关标准的规定。严禁使用国家明令禁止和淘汰使用的材料、设备。(2)材料和设备进场时应对其品种、规格、包装、外观和尺寸进行验收,并应经监理工程师检查认可,并形成相应的质量记录。材料和设备应有质量合格证明文件、说明书及相关性能检测报告;进口材料和设备应按规定进行出入境商品检验。(3)建筑节能材料所使用材料的燃烧性能等级和阻燃处理,应符合设计要求规定。(4)建筑节能工程使用的材料应符合国家现行有关材料有害物质限量标准的规定,不得对室内

3、外环境造成污染。3、制定相应技术措施,作好工序过程控制。(1)施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。(2)施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。(3)做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。(4)对关键部位及特殊工序要责任到人,从人、机、料、法、环五个方面进行控制。(5)做好各专业接口及预留预埋的专业检查。三、质量标准及验收1.建筑节能分部工程的子分部、分项工程和检验批划分,应与建筑工程施工质量验收统一标准和各专业工程施工质量验收规范规定一致。当上述规范未明确时可根据实际情况按本方

4、案相关章节确定。2、当建筑节能验收内容包含在相关分部工程时,应按已划分的子分部、分项工程和检验批进行验收,验收时应按本规范对有关节能的项目独立验收,做出节能项目验收记录并单独组卷。3、当建筑节能验收内容未包含在相关分部工程时,应按照本规范进行验收。建筑节能分部、子分部、分项工程表序号子分部工程分项工程1墙体主体结构基层;保温材料;饰面层。2幕墙、门窗墙;门;窗;玻璃;遮阳设施。3屋面基层;保温隔热层;保护层;防水层;面层。4楼地面基层;保温隔热层;隔离层;保护层;防水层;面层。5通风与空气调风机、空气调节设备;空调末端设备;阀门与仪表;绝热材料;调试。6空调与采暖系统的冷热源和附属设备及其管网

5、冷、热源设备;辅助设备;管网;阀门与仪表;绝热、保温材料;调试。7配电与照明低压配电电源;照明光源、灯具;附属装置;控制功能;调试。8监测与控制冷、热源、空调水的监测控制系统;通风与空调系统的监测控制系统;监测与计量装置;供配电的监测控制系统;照明自动控制系统;综合控制系统。4、建筑节能工程的各检验批,其合格质量应符合下列规定:(1)各检验批应按主控项目和一般项目验收;(2)主控项目应全部合格;(3)一般项目应合格,当采用计数检验时,应有90%以上的检查点合格,目其余检查点不得有严重缺陷;(4)各检验批应具有完整的施工操作依据和质量验收记录。5、建筑节能工程的分项工程质量验收合格应符合下列规定

6、:(1)分项工程所含的检验批均应符合合格质量的规定。(2)分项工程所含的检验批的质量验收记录应完整。6、建筑节能工程分部、子分部工程质量验收,应在各相关分项工程验收合格的基础,进行质量控制资料检查及观感质量验收,并应对主要材料、设备有关节能的技术性能,以及有代表性的房间或部位和系统功能的建筑节能性能进行见证抽样现场检验。(1)主要材料和设备有关节能的技术性能见证抽样检测结果应符合有关规定;(2)建筑工程完工后,应抽取有代表性的房间或部位,按照相关规范要求对建筑节能性能中围护结构节能性能进行见证抽样现场检验,并出具检验报告或评价报告。(3)建筑设备工程完工后,应抽取有代表性的系统或部位,按照相关

7、规范要求对建筑节能性能中系统功能进行见证抽样现场检验,并出具检验报告或评价报告。(4)单位工程竣工验收前,必须按照相关规范规定进行建筑节能分部工程的专项验收并达到合格。四、墙体工程(一)一般规定1.墙体节能工程应在主体结构及基层质量验收合格后施工,与主体结构同时施工的墙体节能工程,应与主体结构一同验收。2、墙体节能工程采用的保温材料和粘结材料在进场时应对其进行下列性能复验:(1)保温板材的导热系数、材料密度、压缩强度、阻燃性;(2)保温浆料的导热系数、压缩强度、软化系数和凝结时间;(3)粘结材料和抹面砂浆的粘结强度;(4)增强网的力学性能、抗腐蚀性能;(5)其他保温材料的热工性能;3、墙体节能

8、工程的隐蔽工程应随施工进度及时进行验收,并应有详细的文字和图片资料。(二)主控项目1.用于墙体节能工程的材料、构件等应符合设计要求和相关标准的规定。检验方法:检查材料的质量证明文件、性能检测报告或型式检验报告。检查数量:按进场批次每批抽样不少于一件。2、用于墙体节能工程的保温材料、粘结材料、增强网等的复验应符合本条第1款第(2)项的规定。检验方法:检查复验报告。检查数量:同一厂家的同种类产品抽查不少于一组。3、墙体节能工程施工前应按照设计和施工方案的要求对基层进行处理,并符合保温层施工工艺的要求。检验方法:对照施工方案,观察检查。检查数量:全数检查。4、墙体节能工程各层构造做法应符合设计要求,

9、并应按照经过审批的施工方案进行施工。检验方法:对照设计和施工方案观察检查。检查隐蔽工程验收记录。检查数量:按检验批抽样检查不少于3处。五.屋面工程(一)一般规定1、屋面保温隔热工程的施工,应在基层质量验收合格后进行。2、屋面保温隔热工程采用的保温材料在进场时应进行下列性能复验:(1版材、块材及现浇等保温材料的导热系数、密度、压缩Q0%)强度、阻燃性;(2)松散保温材料的导热系数、干密度和阻燃性。3、屋面保温隔热工程的隐蔽工程应随施工进度及时进行验收,并应有详细的文字和图片资料。4、屋面保温隔热层施工完成后,应及时进行找平层和防水层的施工,避免保温层手潮、浸泡或受损。5、建筑屋面节能工程的检查数

10、量应按下列规定执行:(1)按屋面积每Ioom2抽查一处,每处10m2,且不得少于3处;(2)热桥部位的保温做法全数检查;(3)保温隔热材料进场复验以同一单体建筑、同一生产厂家、同一规格、同一批材料为一个检验批,每个检验批随机抽取一组。(二)主控项目1、用于屋面的保温隔热材料,其干密度或密度、导热系数、压缩强度Q0%)、阻燃性必须符合设计要求和有关标准的规定。检验方法:检查材料的合格证、技术性能报告、进场验收记录和复验报告。检查数量:按本条第1条的第项执行。2、屋面保温隔热层的敷设方式、厚度、缝隙填充质量及屋面热桥部位的保温隔热做法,必须符合设计要求和标准的规定。检验方法:观察检查、保温板或保温

11、层采取针插法或剖开法用尺量其厚度。检查数量:按本条第1条的第项执行。六.门窗工程1.主控项目(1)门窗的品种、类型、规格、尺寸、性能、开启方向安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求:铝合金门窗的防腐处理及填嵌、密封处理应符合设计要求。检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和复验报告:检查隐蔽工程验收记录。(2)铝合金门窗框的安装必须牢固;预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。检验方法:手扳检查:检查隐蔽工程验收记录。(3)门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘;推拉门窗扇必须有防脱落措施。检验方法:观察;开启和

12、关闭检查;手扳检查。(4)门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。检验方法:观察;开启和关闭检查;手扳检查。2、一般项目(1)铝合金门窗表面应洁净、平整、光滑、色泽一致,无锈蚀;大面应无划痕、碰伤;漆膜或保护层应连续。检验方法:观察。(2)门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封;密封胶表面应光滑、顺直,无裂纹。检验方法:观察;轻敲门窗框检查;检查隐蔽工程验收记录。(3)铝合金门窗扇的橡胶密封条和毛毡密封条应安装完好,不得脱槽。检验方法:观察;开启和关闭检查。(4)有排水孔的铝合金门窗,排水孔应畅通,位置和数量应符合设计要求检验方法:观察

13、。(5)门窗安装的允许偏差和检验方法应符合下表的规定。门窗安装的允许偏差和检验方法序号项目允许偏差(mm)检验方法1门窗槽口宽度、高度1500mm22门窗槽口对角线长度差2000mm3用钢尺检查2000mm43门窗框的正、侧面垂直度2.5用垂直检测尺检查4门窗横框的水平度2用IM水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏开中心5用钢尺检直7推拉门窗扇与框搭接量1.5用钢直尺检查七、质量通病防治措施(一)节能墙体工程质量问题及防治措施无论是内保温还是外保温复合墙体,在保温层表面做装饰抹灰时,均易出现收缩裂缝。产生上述质量问题的原因主要有以下3个方面:1.未按施工规范要求严格进行分层抹

14、灰;2、前后两次抹灰的时间间隔太短;3、保温材料与砌体之间的连接锚筋刚度太小,抹灰层的重量容易形成集中趋势,这对首层抹灰的初期收容裂缝会起到加剧作用,甚至会造成横向贯通的重力裂缝。防治措施:1.严格进行分层抹灰,目前后两次抹灰的时间间隔控制在一周以上,让上一层抹灰进行充分收缩和变形后,再进行下一层抹灰,这样就可以改善后续抹灰层的约束条件,可以有效预防收缩裂缝的发生。2、选用8(或10,不宜超过10)圆钢做连结锚筋,可以有效避免重力裂缝。(二)节能屋面工程质量问题及防治措施1.保温层施工时还均易出现如下质量通病:(1)泡沫玻璃板之间接缝不严;(2)泡沫玻璃板边角有严重破损不经处理就直接使用;(3

15、)泡沫玻璃板穿透锚筋后位置不准,移动对缝时,在锚筋处使泡沫玻璃板出现豁口。2、防治措施:(1)严把施工操作质量,加强质量技术交底,认真按照操作规程操作。(2)对泡沫玻璃板边角进行严格的规范处理。3、防治措施:(1)天沟、檐沟与屋面板交接处的附加层宜空铺,空铺宽度为200-300mm,以避免屋面变形防水层开裂造成渗漏;(2)檐口处涂膜防水层的收头,应用防水涂料多遍涂刷或用密封材料封严;(3)泛水处的涂膜防水层宜直接涂刷至女儿墙的压顶下,收头处理应用防水涂料多遍涂刷封严,压顶应做防水处理;(4)板缝必须干净、干燥,嵌缝前吹净浮灰、杂物,随即满涂冷底子油,待干燥后立即嵌填油膏,进行柔性密封处理;(5)在找平屋上留出分格缝,并与预制板缝对齐、均匀顺直;(6)基层处理剂应涂刷均匀,干燥后方可进行涂膜施工,在涂膜实干前,不得在防水层上进行其他施工作业,涂膜实

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
