某实验楼工程模板工程.docx

上传人:p** 文档编号:557115 上传时间:2023-11-01 格式:DOCX 页数:7 大小:117.68KB
下载 相关 举报
某实验楼工程模板工程.docx_第1页
第1页 / 共7页
某实验楼工程模板工程.docx_第2页
第2页 / 共7页
某实验楼工程模板工程.docx_第3页
第3页 / 共7页
某实验楼工程模板工程.docx_第4页
第4页 / 共7页
某实验楼工程模板工程.docx_第5页
第5页 / 共7页
某实验楼工程模板工程.docx_第6页
第6页 / 共7页
某实验楼工程模板工程.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《某实验楼工程模板工程.docx》由会员分享,可在线阅读,更多相关《某实验楼工程模板工程.docx(7页珍藏版)》请在第壹文秘上搜索。

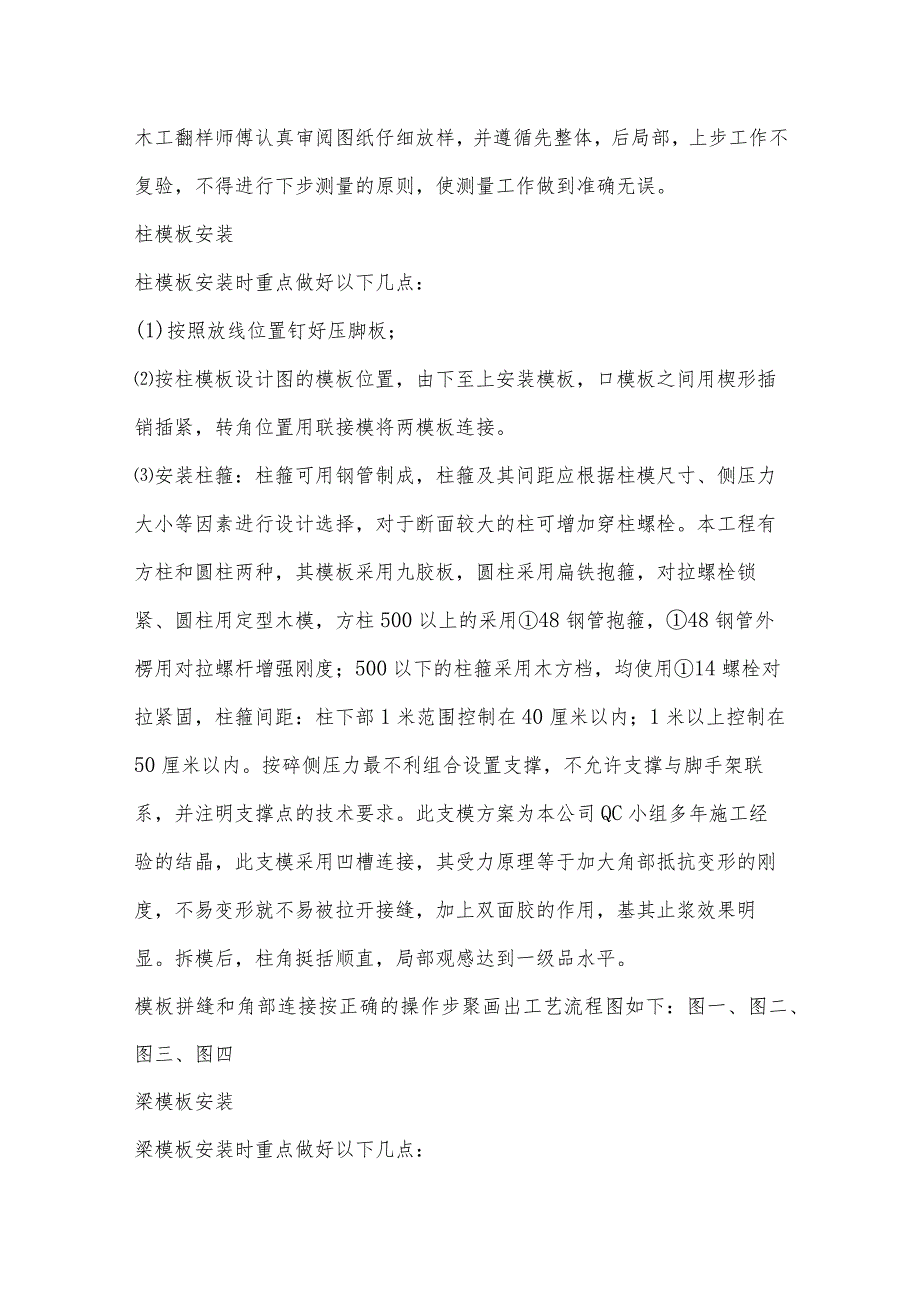

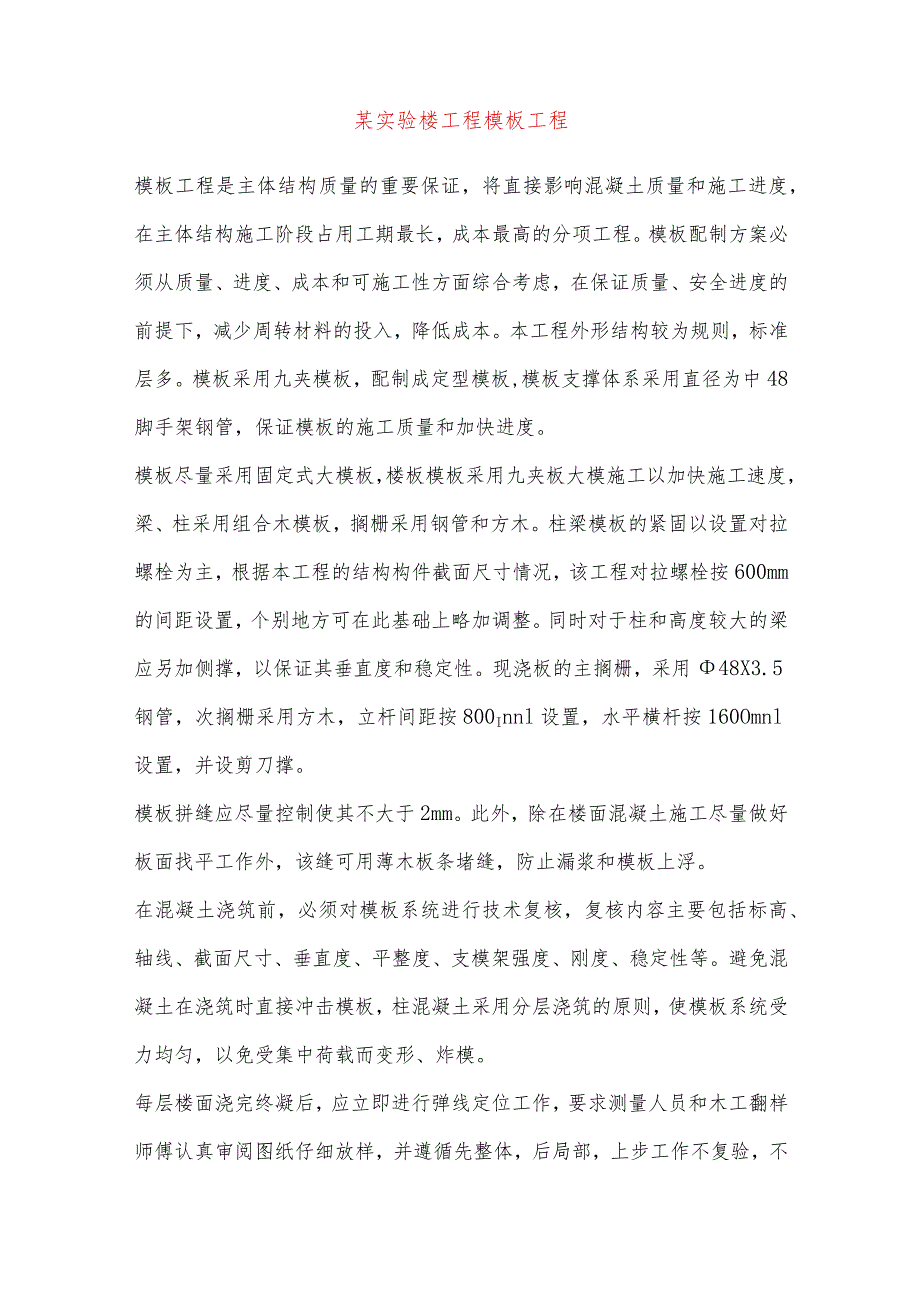

1、某实验楼工程模板工程模板工程是主体结构质量的重要保证,将直接影响混凝土质量和施工进度,在主体结构施工阶段占用工期最长,成本最高的分项工程。模板配制方案必须从质量、进度、成本和可施工性方面综合考虑,在保证质量、安全进度的前提下,减少周转材料的投入,降低成本。本工程外形结构较为规则,标准层多。模板采用九夹模板,配制成定型模板,模板支撑体系采用直径为中48脚手架钢管,保证模板的施工质量和加快进度。模板尽量采用固定式大模板,楼板模板采用九夹板大模施工以加快施工速度,梁、柱采用组合木模板,搁栅采用钢管和方木。柱梁模板的紧固以设置对拉螺栓为主,根据本工程的结构构件截面尺寸情况,该工程对拉螺栓按600mm的

2、间距设置,个别地方可在此基础上略加调整。同时对于柱和高度较大的梁应另加侧撑,以保证其垂直度和稳定性。现浇板的主搁栅,采用48X3.5钢管,次搁栅采用方木,立杆间距按800Innl设置,水平横杆按160Omnl设置,并设剪刀撑。模板拼缝应尽量控制使其不大于2mm。此外,除在楼面混凝土施工尽量做好板面找平工作外,该缝可用薄木板条堵缝,防止漏浆和模板上浮。在混凝土浇筑前,必须对模板系统进行技术复核,复核内容主要包括标高、轴线、截面尺寸、垂直度、平整度、支模架强度、刚度、稳定性等。避免混凝土在浇筑时直接冲击模板,柱混凝土采用分层浇筑的原则,使模板系统受力均匀,以免受集中荷载而变形、炸模。每层楼面浇完终

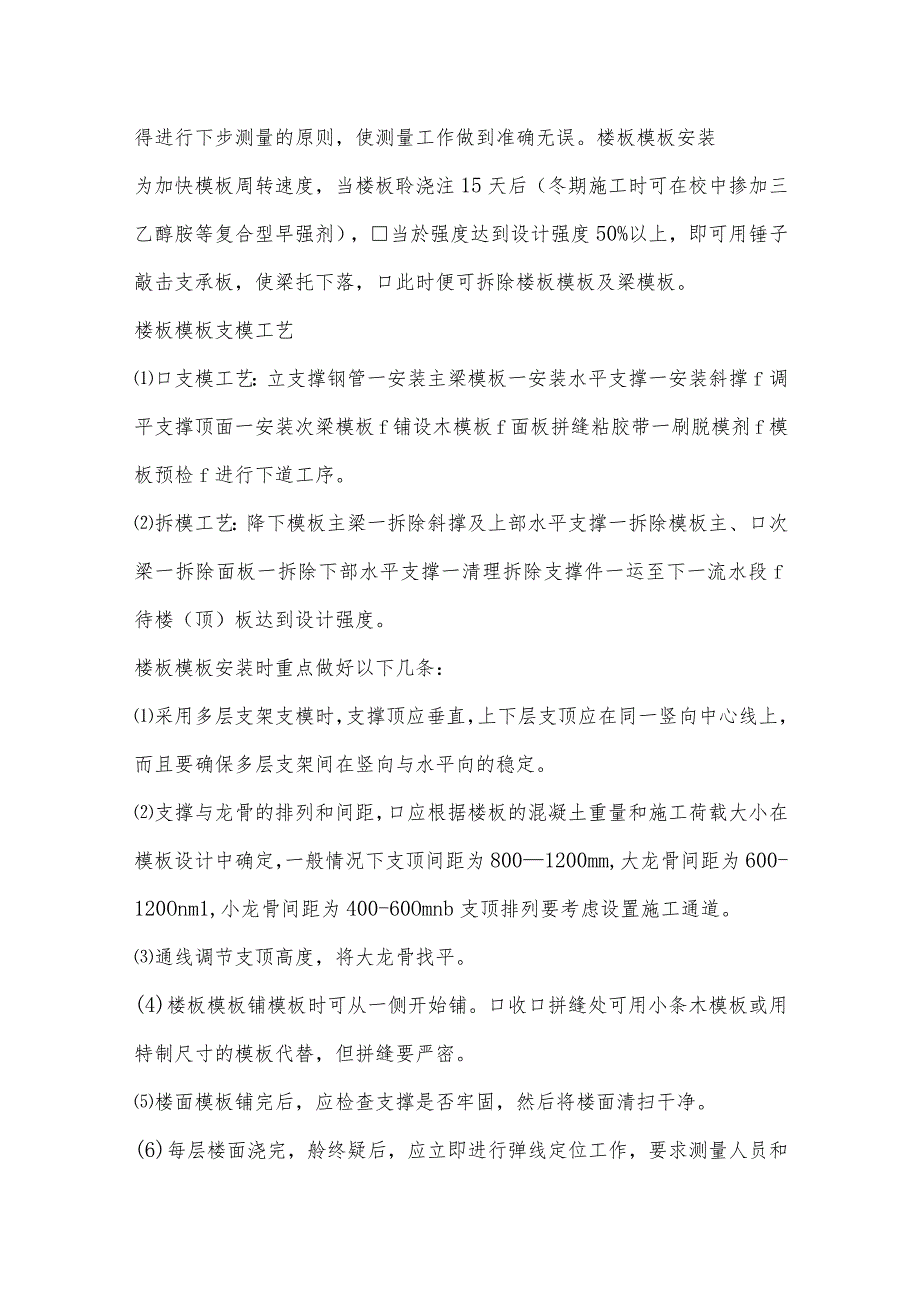

3、凝后,应立即进行弹线定位工作,要求测量人员和木工翻样师傅认真审阅图纸仔细放样,并遵循先整体,后局部,上步工作不复验,不得进行下步测量的原则,使测量工作做到准确无误。楼板模板安装为加快模板周转速度,当楼板聆浇注15天后(冬期施工时可在校中掺加三乙醇胺等复合型早强剂),当於强度达到设计强度50%以上,即可用锤子敲击支承板,使梁托下落,口此时便可拆除楼板模板及梁模板。楼板模板支模工艺口支模工艺:立支撑钢管一安装主梁模板一安装水平支撑一安装斜撑f调平支撑顶面一安装次梁模板f铺设木模板f面板拼缝粘胶带一刷脱模剂f模板预检f进行下道工序。拆模工艺:降下模板主梁一拆除斜撑及上部水平支撑一拆除模板主、口次梁一

4、拆除面板一拆除下部水平支撑一清理拆除支撑件一运至下一流水段f待楼(顶)板达到设计强度。楼板模板安装时重点做好以下几条:采用多层支架支模时,支撑顶应垂直,上下层支顶应在同一竖向中心线上,而且要确保多层支架间在竖向与水平向的稳定。支撑与龙骨的排列和间距,口应根据楼板的混凝土重量和施工荷载大小在模板设计中确定,一般情况下支顶间距为8001200mm,大龙骨间距为600-120Onm1,小龙骨间距为400-60Omnb支顶排列要考虑设置施工通道。通线调节支顶高度,将大龙骨找平。(4)楼板模板铺模板时可从一侧开始铺。口收口拼缝处可用小条木模板或用特制尺寸的模板代替,但拼缝要严密。楼面模板铺完后,应检查支

5、撑是否牢固,然后将楼面清扫干净。(6)每层楼面浇完,舲终疑后,应立即进行弹线定位工作,要求测量人员和木工翻样师傅认真审阅图纸仔细放样,并遵循先整体,后局部,上步工作不复验,不得进行下步测量的原则,使测量工作做到准确无误。柱模板安装柱模板安装时重点做好以下几点:(1)按照放线位置钉好压脚板;按柱模板设计图的模板位置,由下至上安装模板,口模板之间用楔形插销插紧,转角位置用联接模将两模板连接。安装柱箍:柱箍可用钢管制成,柱箍及其间距应根据柱模尺寸、侧压力大小等因素进行设计选择,对于断面较大的柱可增加穿柱螺栓。本工程有方柱和圆柱两种,其模板采用九胶板,圆柱采用扁铁抱箍,对拉螺栓锁紧、圆柱用定型木模,方

6、柱500以上的采用48钢管抱箍,48钢管外楞用对拉螺杆增强刚度;500以下的柱箍采用木方档,均使用14螺栓对拉紧固,柱箍间距:柱下部1米范围控制在40厘米以内;1米以上控制在50厘米以内。按碎侧压力最不利组合设置支撑,不允许支撑与脚手架联系,并注明支撑点的技术要求。此支模方案为本公司QC小组多年施工经验的结晶,此支模采用凹槽连接,其受力原理等于加大角部抵抗变形的刚度,不易变形就不易被拉开接缝,加上双面胶的作用,基其止浆效果明显。拆模后,柱角挺括顺直,局部观感达到一级品水平。模板拼缝和角部连接按正确的操作步聚画出工艺流程图如下:图一、图二、图三、图四梁模板安装梁模板安装时重点做好以下几点:(1)

7、在柱子上弹出轴线、梁位置线和水平线。梁支架的排列、间距要符合模板设计和施工方案的规定,口根据该工程结构及施工方法,梁支架的立杆间距按120OmnI进行布置。按设计标高调整支柱的标高,然后安装钢管龙骨,铺上梁底板,并拉线找平。当梁底板跨度等于及大于4m以上时,应按设计要求起拱,起拱高度为梁跨的l%o-3%o0支撑之间应设水平拉杆和剪力撑,其竖向间距不大于1.8m。支撑若支承在基土上时,应对基土平整夯实,并满足承载力要求,并加木垫或混凝土垫块等有效措施,确保混凝土在浇筑过程中不会发生支顶下沉。(6)梁柱接头的模板构造应根据工程特点进行设计和加工。当梁高超过70Onlm时,侧模宜增加穿梁螺栓或对拉铁

8、片,如下图图一图二楼梯模板安装700高以上梁支模示意图楼梯底板采用九胶板,踏步侧板及挡板采用25mm厚木板。踏步面采用木板封闭以使混凝土浇捣后踏步尺寸准确,棱角分明。由于浇混凝士时将产生顶部模板的升力,因此,在施工时须附加对拉螺杆,将踏步顶板与底板拉结。使其变形得到控制。模板拆除柱子模板拆除:先拆掉斜拉杆或斜支撑,然后拆掉柱箍及对拉螺栓。接着拆连接模板的U型卡或插销等附件,然后用撬棍撬动模板,使模板与混凝土脱离。(2)楼板、梁模板拆除a)先将支柱上的可调上托松下,使龙骨与模板分离,并让龙骨降至水平拉杆上,接着拆下全部U型卡或插销及连接模板的附件,再用钢钎撬动模板,拿下模板,然后拆除水平拉杆及剪刀撑和支柱。b)拆除模板时,操作人员应站在安全的地方。C)拆除跨度较大的梁下支顶时,应先从跨中开始,分别向两端拆除。d)楼层较高,支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,待上层模板全部运出后再拆下层排架。拆除模板之前需经过申请,并以拆模试块为依据。模板工程质量保证及注意事项模板需要通过设计计算,满足刚度、强度和稳定性要求,口能可靠地承受所浇混凝土的重量,侧压力及施工荷载。施工前由木工翻样绘制模板图和节点图,经施工、技术人员复核,方可施工安装;完成后由项目部有关人员复核验收。模板施工前,对班组进行技术交底。拆模要有项目施工员签发拆模通知书。浇捣於时,要有专人看管。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
