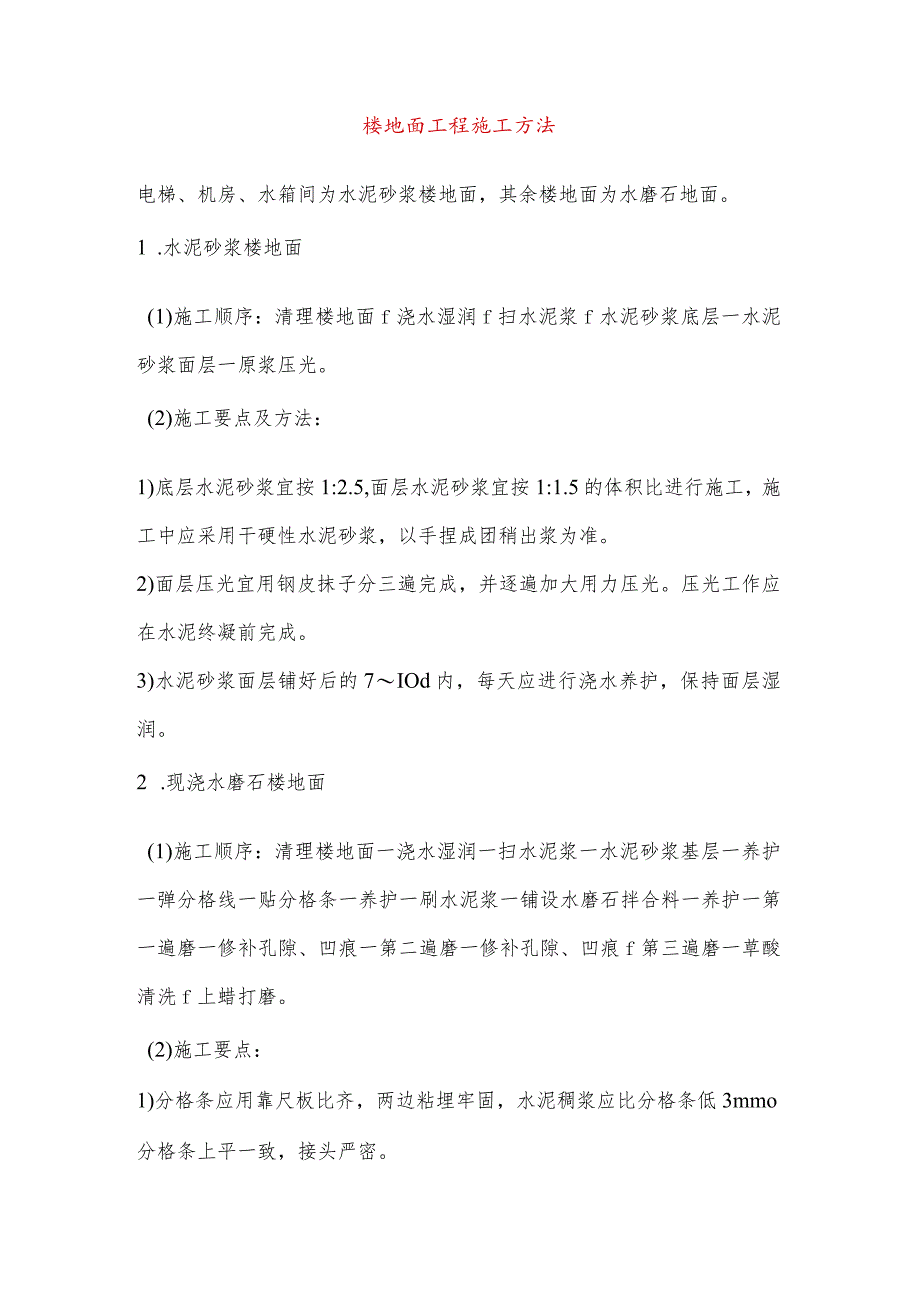

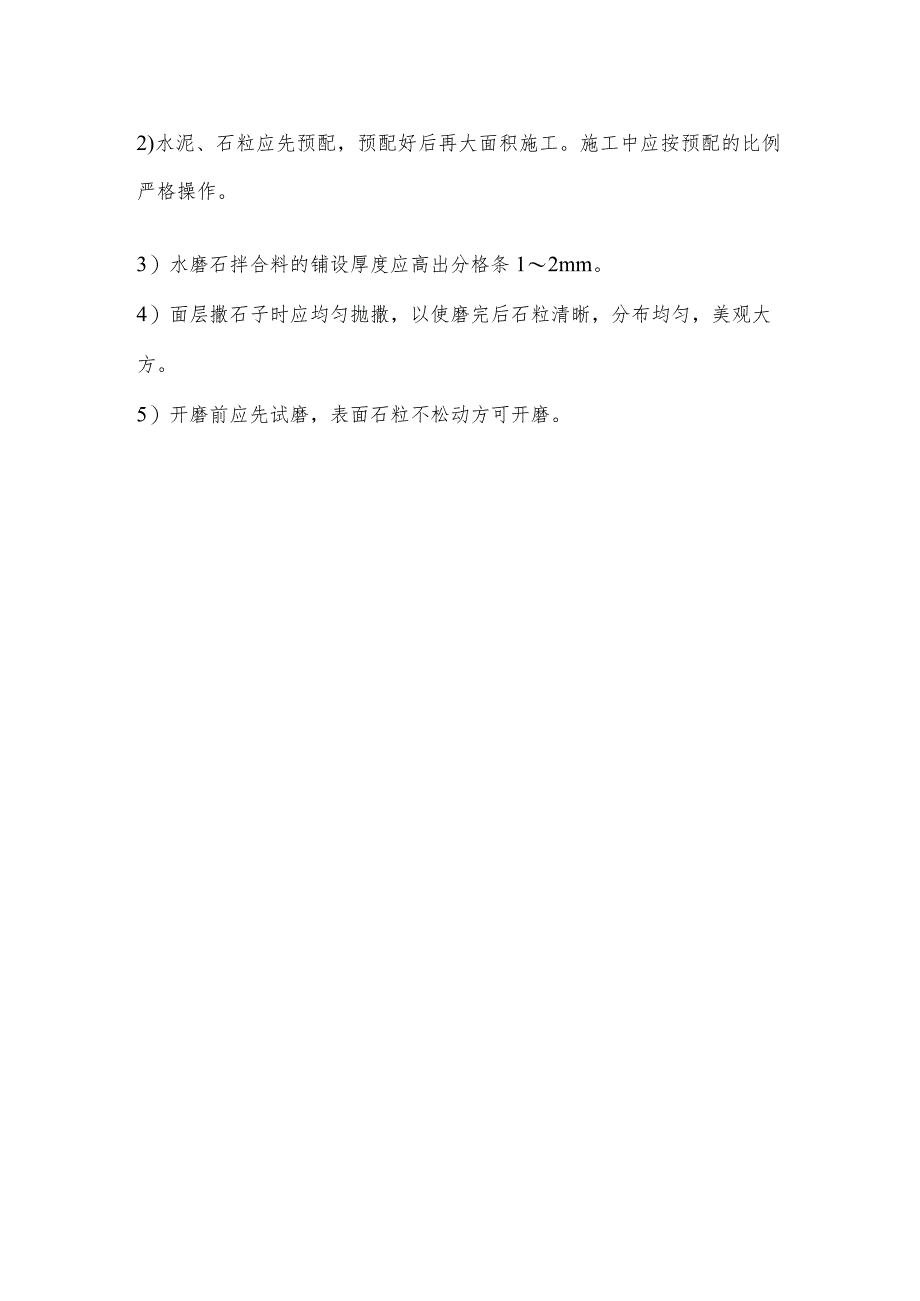

《楼地面工程施工方法.docx》由会员分享,可在线阅读,更多相关《楼地面工程施工方法.docx(2页珍藏版)》请在第壹文秘上搜索。
楼地面工程施工方法电梯、机房、水箱间为水泥砂浆楼地面,其余楼地面为水磨石地面。1 .水泥砂浆楼地面(1)施工顺序:清理楼地面f浇水湿润f扫水泥浆f水泥砂浆底层一水泥砂浆面层一原浆压光。(2)施工要点及方法:1)底层水泥砂浆宜按1:2.5,面层水泥砂浆宜按1:1.5的体积比进行施工,施工中应采用干硬性水泥砂浆,以手捏成团稍出浆为准。2)面层压光宜用钢皮抹子分三遍完成,并逐遍加大用力压光。压光工作应在水泥终凝前完成。3)水泥砂浆面层铺好后的7IOd内,每天应进行浇水养护,保持面层湿润。2 .现浇水磨石楼地面(1)施工顺序:清理楼地面一浇水湿润一扫水泥浆一水泥砂浆基层一养护一弹分格线一贴分格条一养护一刷水泥浆一铺设水磨石拌合料一养护一第一遍磨一修补孔隙、凹痕一第二遍磨一修补孔隙、凹痕f第三遍磨一草酸清洗f上蜡打磨。(2)施工要点:1)分格条应用靠尺板比齐,两边粘埋牢固,水泥稠浆应比分格条低3mmo分格条上平一致,接头严密。2)水泥、石粒应先预配,预配好后再大面积施工。施工中应按预配的比例严格操作。3)水磨石拌合料的铺设厚度应高出分格条12mm。4)面层撒石子时应均匀抛撒,以使磨完后石粒清晰,分布均匀,美观大方。5)开磨前应先试磨,表面石粒不松动方可开磨。
