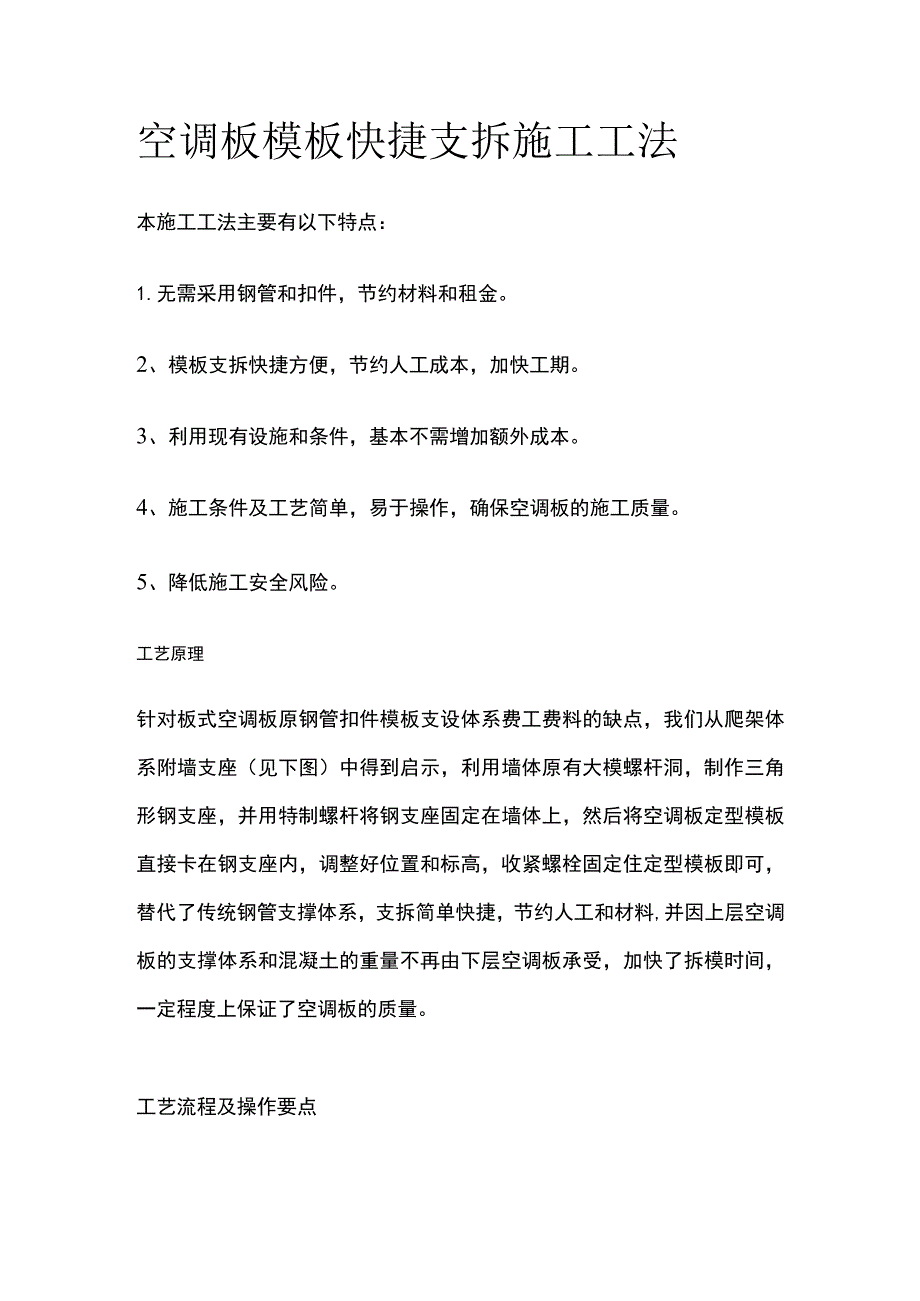

《空调板模板快捷支拆施工工法.docx》由会员分享,可在线阅读,更多相关《空调板模板快捷支拆施工工法.docx(4页珍藏版)》请在第壹文秘上搜索。

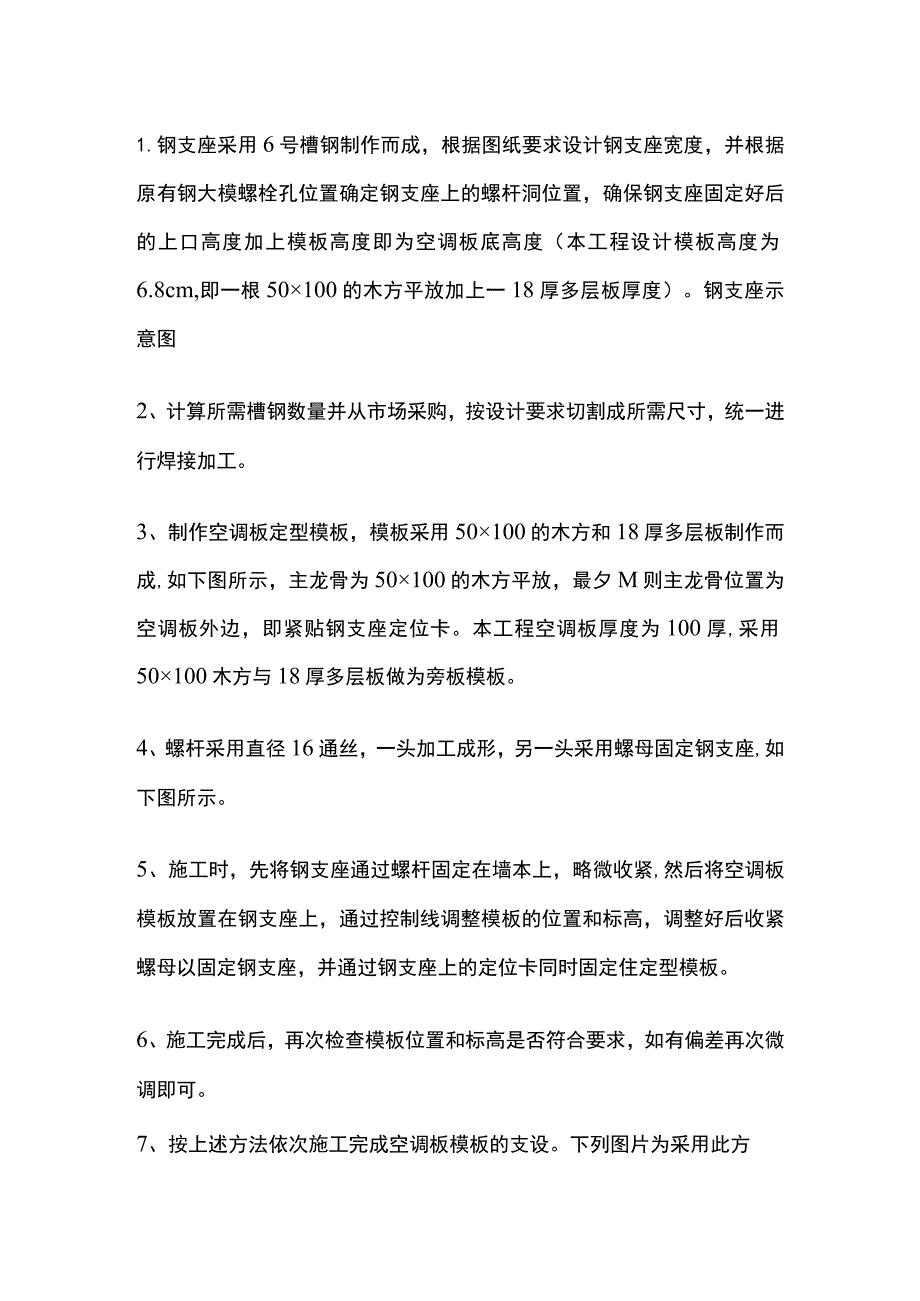

1、空调板模板快捷支拆施工工法本施工工法主要有以下特点:1.无需采用钢管和扣件,节约材料和租金。2、模板支拆快捷方便,节约人工成本,加快工期。3、利用现有设施和条件,基本不需增加额外成本。4、施工条件及工艺简单,易于操作,确保空调板的施工质量。5、降低施工安全风险。工艺原理针对板式空调板原钢管扣件模板支设体系费工费料的缺点,我们从爬架体系附墙支座(见下图)中得到启示,利用墙体原有大模螺杆洞,制作三角形钢支座,并用特制螺杆将钢支座固定在墙体上,然后将空调板定型模板直接卡在钢支座内,调整好位置和标高,收紧螺栓固定住定型模板即可,替代了传统钢管支撑体系,支拆简单快捷,节约人工和材料,并因上层空调板的支撑
2、体系和混凝土的重量不再由下层空调板承受,加快了拆模时间,一定程度上保证了空调板的质量。工艺流程及操作要点1.钢支座采用6号槽钢制作而成,根据图纸要求设计钢支座宽度,并根据原有钢大模螺栓孔位置确定钢支座上的螺杆洞位置,确保钢支座固定好后的上口高度加上模板高度即为空调板底高度(本工程设计模板高度为6.8cm,即一根50100的木方平放加上一18厚多层板厚度)。钢支座示意图2、计算所需槽钢数量并从市场采购,按设计要求切割成所需尺寸,统一进行焊接加工。3、制作空调板定型模板,模板采用50100的木方和18厚多层板制作而成,如下图所示,主龙骨为50100的木方平放,最夕M则主龙骨位置为空调板外边,即紧贴

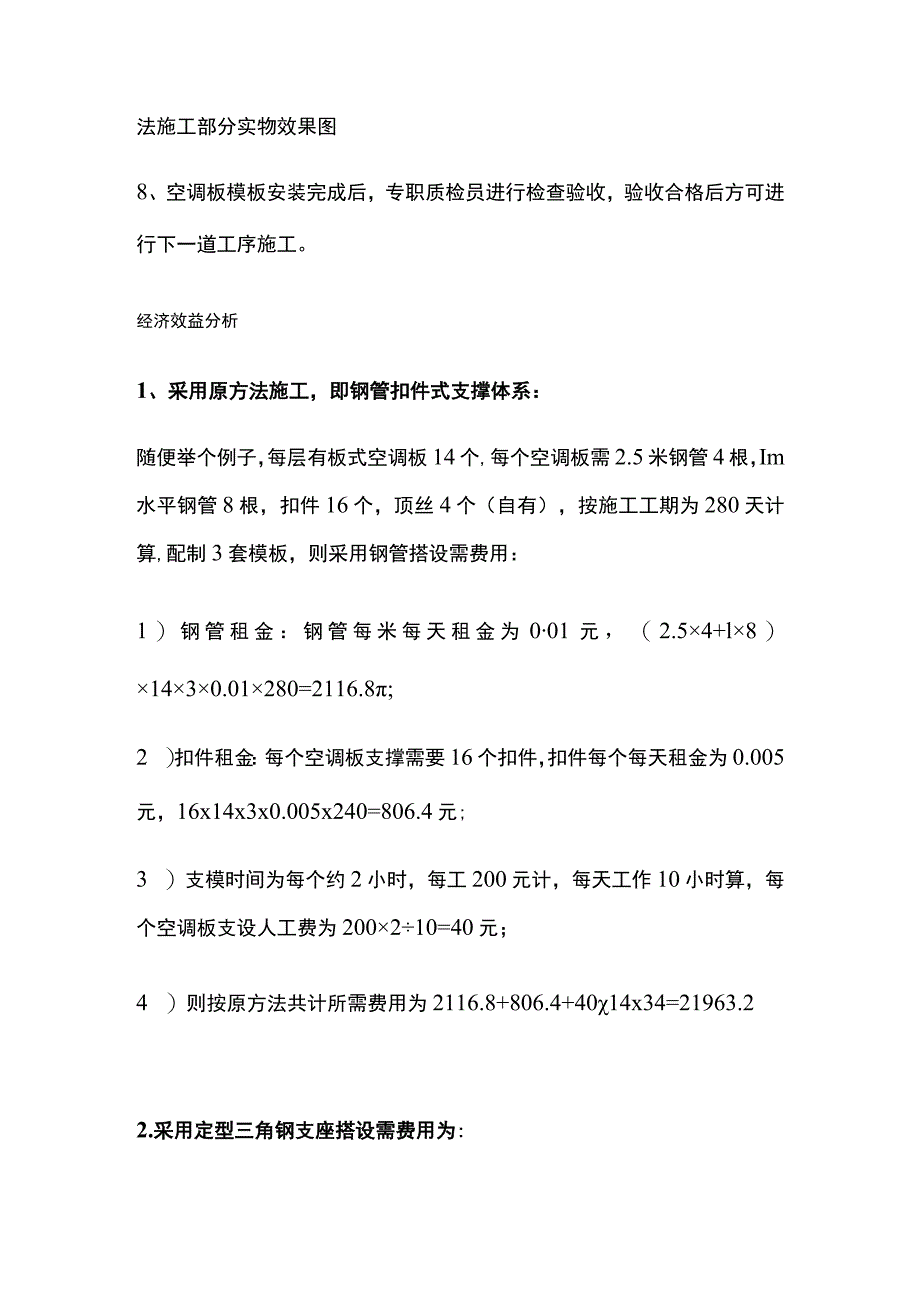

3、钢支座定位卡。本工程空调板厚度为100厚,采用50100木方与18厚多层板做为旁板模板。4、螺杆采用直径16通丝,一头加工成形,另一头采用螺母固定钢支座,如下图所示。5、施工时,先将钢支座通过螺杆固定在墙本上,略微收紧,然后将空调板模板放置在钢支座上,通过控制线调整模板的位置和标高,调整好后收紧螺母以固定钢支座,并通过钢支座上的定位卡同时固定住定型模板。6、施工完成后,再次检查模板位置和标高是否符合要求,如有偏差再次微调即可。7、按上述方法依次施工完成空调板模板的支设。下列图片为采用此方法施工部分实物效果图8、空调板模板安装完成后,专职质检员进行检查验收,验收合格后方可进行下一道工序施工。经济
4、效益分析1、采用原方法施工,即钢管扣件式支撑体系:随便举个例子,每层有板式空调板14个,每个空调板需2.5米钢管4根,Im水平钢管8根,扣件16个,顶丝4个(自有),按施工工期为280天计算,配制3套模板,则采用钢管搭设需费用:1)钢管租金:钢管每米每天租金为001元,(2.54+l8)1430.01280=2116.8;2 )扣件租金:每个空调板支撑需要16个扣件,扣件每个每天租金为0.005元,16x14x3x0.005x240=806.4元;3 )支模时间为每个约2小时,每工200元计,每天工作10小时算,每个空调板支设人工费为200210=40元;4 )则按原方法共计所需费用为2116.8+806.4+4014x34=21963.22.采用定型三角钢支座搭设需费用为:1)制作费:采用批量生产,每个人工费为15元,材料费为20元,共计35l423=2940元。2 )支模时间为每个20分钟,20010X2060=6.7元3 )使用定型钢支撑后支模共需费用为:6.71434+2940=6129.2TUo则二者相比共计可产生经济效益差为:21963.2-6129.2=15834元。
