《钻孔灌注桩现场准备.docx》由会员分享,可在线阅读,更多相关《钻孔灌注桩现场准备.docx(2页珍藏版)》请在第壹文秘上搜索。

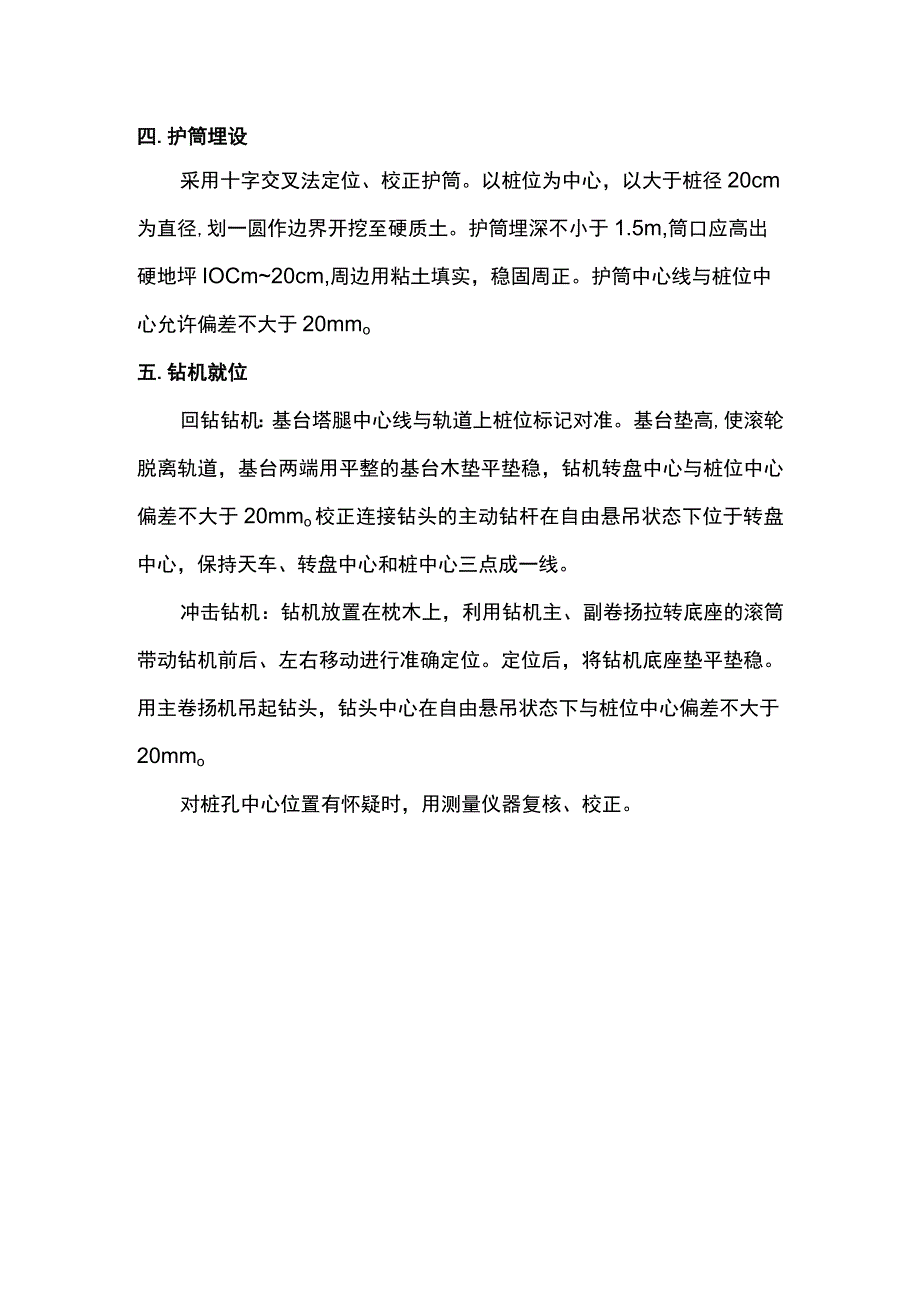

1、钻孔灌注桩现场准备一.场地准备场地应基本平整,硬化坚实,不积水。在城市施工,宜铺设IOCm厚的道渣,地面浇筑险进行硬化处理。按计划开动钻机台数,分区设置泥浆池和主循环槽,实行一机一槽一池。桩位与主循环槽之间用移动式铁皮槽相连,主循环槽和循环池用砖砌制,素碎打底。主循环槽断面为700mm400mm,坡度比100O:20-30,泥浆池容积应不小于桩孔容积的l3o根据施工进度、排浆运输条件及场地条件,设若干个储浆池,储浆池的设置应保证施工正常开展。二、测量放线定位根据业主提供的测量基准点,使用全站仪或经纬仪配50m100m钢卷尺引测桩位轴线,复核后进行桩位放样。轴线定位用木桩加小铁钉作标记,并在硬地
2、面上弹出墨线。桩位定位用钢筋作标记。三、轨道或基台木铺设回转钻机:轨道下垫枕木,用道钉固定,轨道连接用夹板固定。用卡尺控制轨距,轨距中心线与轴线重合,卡尺中心悬锤对准桩位中心,并投影在两侧轨道上用红漆作标记。轨道应平整、稳固。测量轨道标高。冲击钻机:铺设枕木,枕木的间距应与钻机的底座宽度一致,前后排的枕木高差不得大于20mm,以确保钻机平稳周正,防止在钻孔中位移、沉陷。钻机移机就绪,测量机台平面标高。四.护筒埋设采用十字交叉法定位、校正护筒。以桩位为中心,以大于桩径20cm为直径,划一圆作边界开挖至硬质土。护筒埋深不小于1.5m,筒口应高出硬地坪IOCm20cm,周边用粘土填实,稳固周正。护筒中心线与桩位中心允许偏差不大于20mmo五.钻机就位回钻钻机:基台塔腿中心线与轨道上桩位标记对准。基台垫高,使滚轮脱离轨道,基台两端用平整的基台木垫平垫稳,钻机转盘中心与桩位中心偏差不大于20mmo校正连接钻头的主动钻杆在自由悬吊状态下位于转盘中心,保持天车、转盘中心和桩中心三点成一线。冲击钻机:钻机放置在枕木上,利用钻机主、副卷扬拉转底座的滚筒带动钻机前后、左右移动进行准确定位。定位后,将钻机底座垫平垫稳。用主卷扬机吊起钻头,钻头中心在自由悬吊状态下与桩位中心偏差不大于20mmo对桩孔中心位置有怀疑时,用测量仪器复核、校正。
