电梯安装施工方案编写规范.docx

上传人:p** 文档编号:563621 上传时间:2023-11-02 格式:DOCX 页数:21 大小:92.31KB
下载 相关 举报
电梯安装施工方案编写规范.docx_第1页
第1页 / 共21页
电梯安装施工方案编写规范.docx_第2页
第2页 / 共21页
电梯安装施工方案编写规范.docx_第3页
第3页 / 共21页
电梯安装施工方案编写规范.docx_第4页
第4页 / 共21页
电梯安装施工方案编写规范.docx_第5页
第5页 / 共21页
电梯安装施工方案编写规范.docx_第6页
第6页 / 共21页
电梯安装施工方案编写规范.docx_第7页
第7页 / 共21页
电梯安装施工方案编写规范.docx_第8页
第8页 / 共21页
电梯安装施工方案编写规范.docx_第9页
第9页 / 共21页
电梯安装施工方案编写规范.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电梯安装施工方案编写规范.docx》由会员分享,可在线阅读,更多相关《电梯安装施工方案编写规范.docx(21页珍藏版)》请在第壹文秘上搜索。

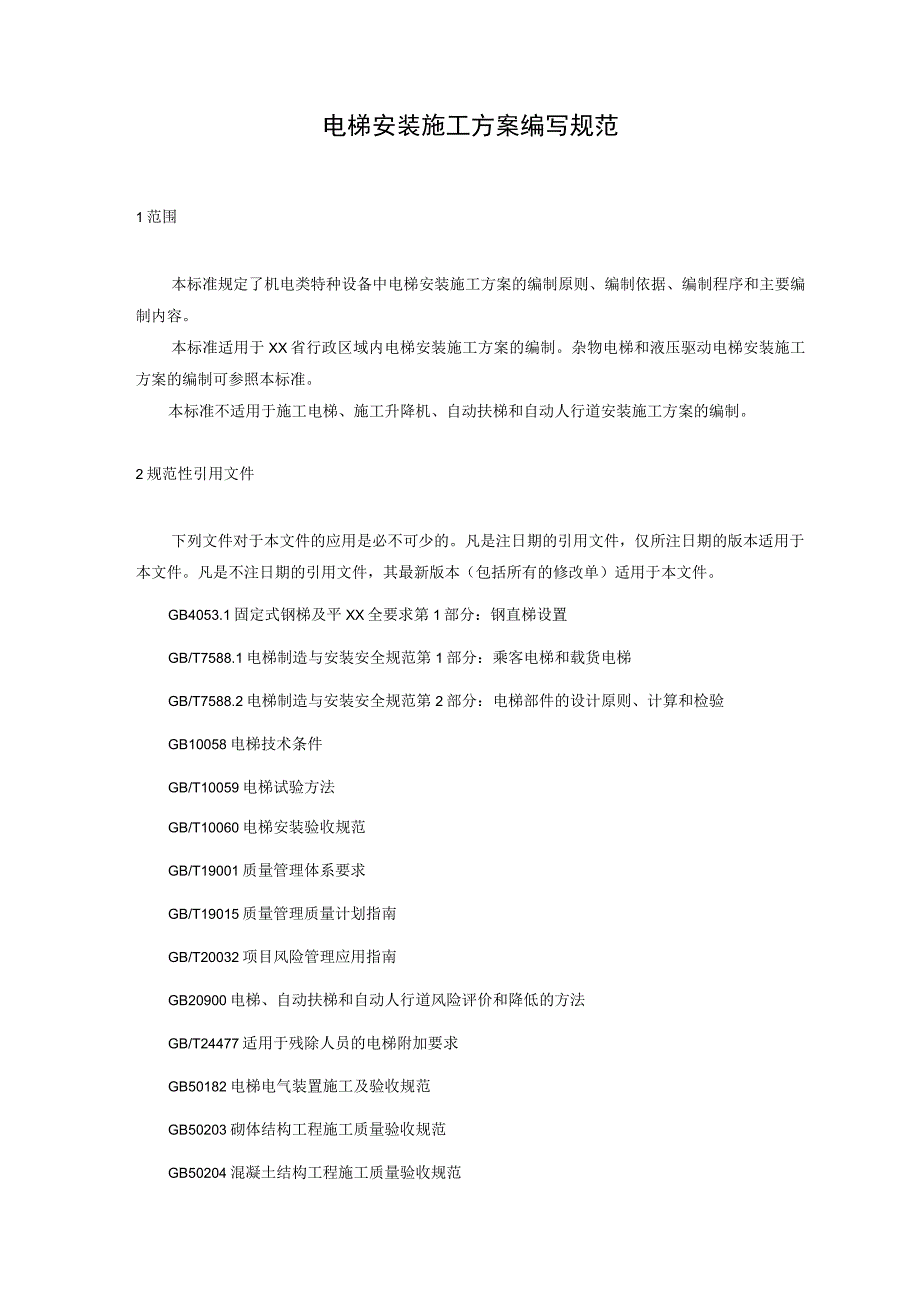

1、电梯安装施工方案编写规范1范围本标准规定了机电类特种设备中电梯安装施工方案的编制原则、编制依据、编制程序和主要编制内容。本标准适用于XX省行政区域内电梯安装施工方案的编制。杂物电梯和液压驱动电梯安装施工方案的编制可参照本标准。本标准不适用于施工电梯、施工升降机、自动扶梯和自动人行道安装施工方案的编制。2规范性引用文件下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。GB4053.1固定式钢梯及平XX全要求第1部分:钢直梯设置GB/T7588.1电梯制造与安装安全规范第1部分:乘客电梯和载

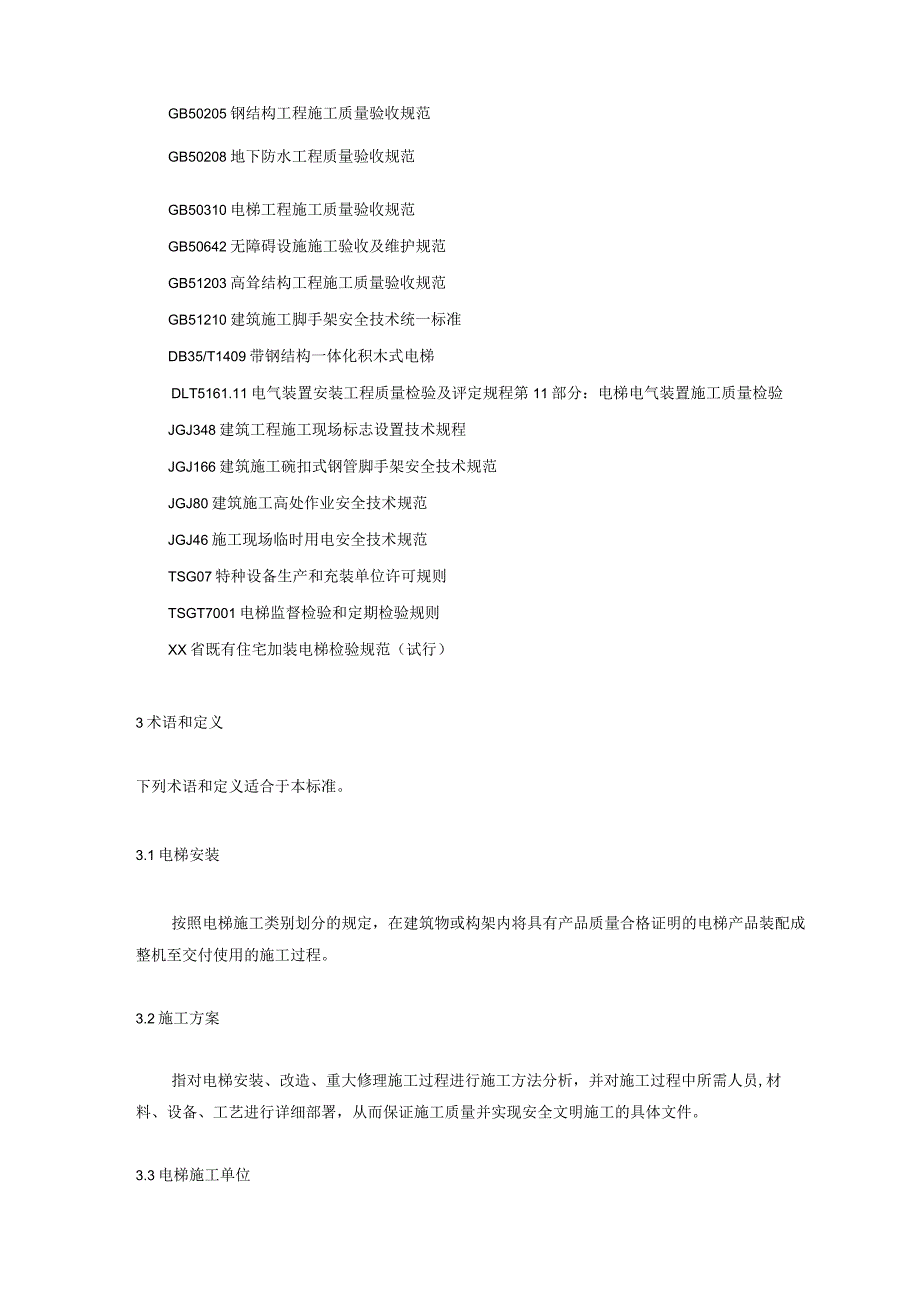

2、货电梯GB/T7588.2电梯制造与安装安全规范第2部分:电梯部件的设计原则、计算和检验GB10058电梯技术条件GB/T10059电梯试验方法GB/T10060电梯安装验收规范GB/T19001质量管理体系要求GB/T19015质量管理质量计划指南GB/T20032项目风险管理应用指南GB20900电梯、自动扶梯和自动人行道风险评价和降低的方法GB/T24477适用于残除人员的电梯附加要求GB50182电梯电气装置施工及验收规范GB50203砌体结构工程施工质量验收规范GB50204混凝土结构工程施工质量验收规范GB50205钢结构工程施工质量验收规范GB50208地下防水工程质量验收规范G

3、B50310电梯工程施工质量验收规范GB50642无障碍设施施工验收及维护规范GB51203高耸结构工程施工质量验收规范GB51210建筑施工脚手架安全技术统一标准DB35/T1409带钢结构一体化积木式电梯DLT5161.11电气装置安装工程质量检验及评定规程第11部分:电梯电气装置施工质量检验JGJ348建筑工程施工现场标志设置技术规程JGJ166建筑施工碗扣式钢管脚手架安全技术规范JGJ80建筑施工高处作业安全技术规范JGJ46施工现场临时用电安全技术规范TSG07特种设备生产和充装单位许可规则TSGT7001电梯监督检验和定期检验规则XX省既有住宅加装电梯检验规范(试行)3术语和定义下

4、列术语和定义适合于本标准。3.1电梯安装按照电梯施工类别划分的规定,在建筑物或构架内将具有产品质量合格证明的电梯产品装配成整机至交付使用的施工过程。3.2施工方案指对电梯安装、改造、重大修理施工过程进行施工方法分析,并对施工过程中所需人员,材料、设备、工艺进行详细部署,从而保证施工质量并实现安全文明施工的具体文件。3.3电梯施工单位取得相应电梯施工资质,在现场进行电梯安装、改造、重大修理过程施工的单位。3.4技术交底针对工程的概况、施工内容、施工工艺、质量控制点、安全控制点、验收要求等方面对施工单位项目负责人或施工人员进行的书面性交底的技术文件。3. 5成品保护指成品在施工前、施工中、施工后所

5、进行的必要防护,如防止火、水、污染、坠落、撞击、倒塌等,避免成品遭到破坏。成品不仅指竣工后的整台电梯,也指施工过程中所涉及的电梯部件。3.6安全标志用以表达特定安全信息的标志,由图形符号、安全色或文字构成。3.7个体防护装备从业人员为防护物理、化学、生物等外界因素伤害所穿戴、配备和使用的各种防护品的总称。4编写要求4.1基本原则符合国家有关法律、法规、规章、安全技术规范和标准的要求,涵盖施工全过程,并体现科学性、先进性、针对性和可操作性,体现安全可靠、保证质量、易于操作、便于施工、确保进度、降低成本。4. 2编制原则施工方案是对施工过程的策划,是对施工过程进行质量控制的依据。因此,每项电梯安装

6、过程必须按本标准编制施工方案,并纳入施工单位档案管理。其编制原则为:a)方案的编制应遵守国家有关法律法规、标准、规范以及技术经济政策的要求等;b)方案的编制应符合特种设备生产和充装单位许可规则(TSG07-2019)的要求;c)方案应体现安全可靠、保证质量、易于操作、便于施工、确保进度、降低成本等;d)积极应用新材料、新技术和新工艺。4. 3文件格式要求施工方案应装订成册,封面上需标明工程名称、工程地点、施工单位、编制单位、编写人、审核人、批准人和编制、审核、批准的日期。配套工艺文件、标准规范等应分册装订,施工方案需详细编制一个总目录,并且列出施工方案及配套文件的名称。4.4编制程序4. 4.

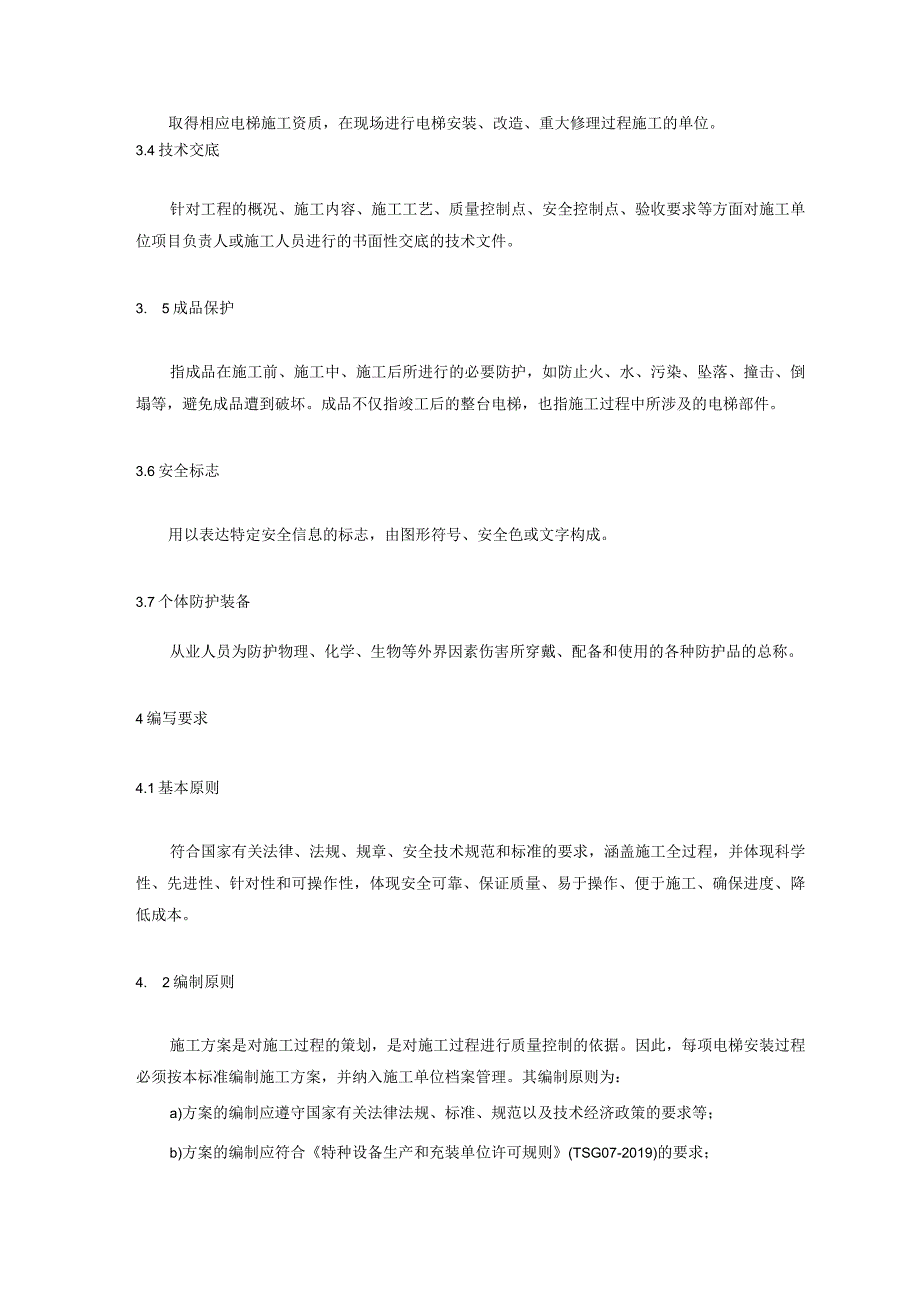

7、1施工单位必须按机电类特种设备安装改造维修许可规则(试行)(国质检锅2003251号)的要求,制定本单位编制施工方案的管理规定。4. 4.2编制前必须明确施工任务、计划采用的主要施工工艺、施工质量和安全生产目标。4. 4.3编制人员勘察施工现场的实际情况,掌握现场施工条件。4. 4.4安装工程的施工方案应由电梯施工单位任命的项目负责人或者是具有施工经验的技术人员编制,编制人员还应具有助理工程师或以上职称,编制人员应签署姓名。4. 4.5安装工程的施工方案必须经施工单位技术任命的现场负责人或质量技术负责人审核,确保施工方案的正确性和可操作性,审核人员应签署姓名。4. 4.6安装工程的施工方案必须

8、经施工单位技术负责人批准并签署姓名,以确保施工方案的有效性和权威性,经批准后方可实施。4. 4.7安装工程的施工方案一经批准发布后不得任意修改。如确需更改时,应由该项方案的原编制人按施工单位质量管理体系中文件控制程序的规定进行修改,并按4.3.5和4.3.6的要求进行审核与批准后方可实施。5内容要素5.1编制依据5.1.1 主要技术标准:应列出施工所涉及的现行法律、法规、安全技术规范、国家或地方标准的名称及编号。5.1.2 施工方案应明确工程所依据的相关文件,包括但不限于以下文件:O含有技术条件要求的销售、安装、改造、重大修理合同,并标注施工单位存档的文件编号;2)电梯施工相关的图纸及相关文件

9、:土建布置图、总图、电梯机房施工图、电梯井道施工图等;电气施工图、重要部件图等,并标注编号、批准日期等;3)主要质量文件:项目施工合同、施工单位资质证件、施工人员相关资格证明文件或己批准的设计变更文件等。5.1.3 施工方案应列出施工所涉及执行文件的名称、编号、制定单位和实施日期,所涉及的施工工艺文件一般包括:D安装调试说明;2)维修使用说明;3)机房布置图;4)井道布置图;5)部件安装图;6)电梯原理图;7)设备仪器的作业指导书;8)施工安全手册;9)质量检验记录和报告;10)其它。5. 2工程概况5.1.1 工程基本情况包含工程名称、工程地点、施工现场特点、使用单位、电梯改造或电梯重大修理

10、电梯使用登记证编号、施工合同中甲乙双方责任部分条款、计划开工日期和竣工日期等。5.1.2 电梯出厂随机文件包含制造许可证明文件、整机型式试验合格证书、产品质量证明文件、安全保护装置和主要部件型式试验合格证、机房及井道布置图、电气原理图等。5.1.3 电梯基本情况包含类型、型号、额定速度、层站数、额定载重量、控制方式等。5. 2.4特殊情况工程施工需说明的特殊情况。5. 3施工规划5. 3.1组织架构施工方案应明确工程管理架构,列明项目安全管理责任人和相关人员名单。5. 3.2工程目标施工方案应明确下列目标,并应量化:D质量目标,含质量控制点,停止点,检查点等要求;2)工期目标,含总体目标和分段

11、目标,目标应当具体分解到每台电梯;3)文明施工目标,含奖惩措施指标等;4)安全目标,包含人员伤亡事故、火灾事故、机电设备事故等指标。5.3.3施工组织安排与人员配备明确项目管理组织机构,列明项目施工负责人、安全管理责任人、现场质量负责人和现场施工人员的名单,内容应包含职责任务划分、施工类别等。5.3.4施工协调管理施工方案中应列明与相关的建设单位、监理单位、土建施工单位、使用管理单位的和沟通方法。5.3.4.2施工方案中应列明与相关的监督管理、应急救援、事故处理等部门的。5.4施工准备5. 4.1技术准备D了解国家有关法律、法规和标准的要求,明确使用(或总包)单位对现场的安全管理规定和要求,作

12、好施工现场的安全警示和安全防护工作;2)熟悉图纸,按电梯的型式、规格准备相应的标准、工艺文件、自检规程等;3)备齐施工常用工具、专用工具、计量、测量器具及清单;4)制定质量保证措施,包含材料进场管理措施、工程质量管理控制措施、施工操作管理措施、施工技术资料管理措施等;5)制定安全保证措施,包含组织管理措施、临时用电管理措施、井道门洞防坠安全措施、现场消防管理措施、施工机具管理措施等;6)制定文明施工措施,包含环境保护措施、施工现场卫生管理措施等。5.4.2电梯安装前根据GB50310进行土建交接验收、电梯设备进场验收。5.4.3办理施工人员用工手续,施工人员应具有经过制造单位或本安装培训合格的

13、人员(提供培训合格证明文件)。5.4.4工程施工前必须规定施工单位对施工人员进行技术交底,参与的人员应书面签字确认并记录存档。技术交底内容应明确:1)工程概况;2)工程目标;3)施工技术、材料、工具、人员及作业条件;4)执行工艺;5)检验标准;6)成品保护;7)机房、井道等的技术要求;8)设备、工具、工艺装备、检测仪器的使用要求等。9)安全措施;10)文明施工措施;11)工程中具有的特殊工艺或其它施工要求。5.4.5安全交底工程施工前必须规定施工单位对施工人员进行安全交底,参与的人员应书面签字确认并记录存档。安全交底内容应明确:1)工程概况:2)工程施工主要危险部位;3)针对危险部位采取的具体

14、防范措施;4)施工作业中应注意的安全事项;5)施工作业人员应遵守的安全操作规程和规范;6)安全防护措施的正确操作;7)发现安全隐患应采取的措施;8)现场突发情况的应急救援措施;9)其他。编制施工进度计划施工进度计划是对施工工艺过程按时间顺序和施工工序要求的具体安排,施工进度计划应按施工前的准备情况、资源情况、施工工艺及工期要求编制,并明确质量监控点,便于执行和监督。5.4.5.1施工方案应明确工程的施工进度计划,包含施工的时间、进度、完工日期。明确施工主要的器具名称数量及使用时间和方法。施工进度计划应明确工程各工种配置情况、数量及进场时间。施工进度计划应能反应出电梯工程与土建工程的配合关系。5

15、.5施工方法5.5.1施工工艺应说明电梯安装的施工工序。552工程项目如果存在不同制造单位生产的不同品牌的电梯,或者同制造单位生产的不同类型的电梯,施工方案应对不同电梯采用不同施工方法有详细的叙述。5.5.3施工方法应涵盖下述内容:a)设备吊装;b)设备安装;c)调试;d)验收。5.5.4施工方法的表述可采用但不限于下列形式之一:a)按照电梯制造单位现行的安装工艺文件执行;b)按照施工工序,对施工过程中所有设备的安装方法进行表述。5.5.5对于不能按照电梯制造单位安装工艺执行的特殊工序,应制定专项施工措施,如大型主机的吊装措施等。5.6安全管理制度5.6.1制定质量保证措施:包括材料进场管理措施、工程质量管理控制措施、施工操作管理措施、施工技术资料管理措施等。5.6.2制定安全保证措施:包括组织管理措施、临时用电安全管理措施(JGJ46)、井道门洞防坠落、剪切安全措施、现场消防管理措施、施工机具管理措施、应急事件处理措施等。5.6.3制定文明施工措施:包括环境保护措施、生活卫生管理措施、施工现场

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
