XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx

上传人:p** 文档编号:566111 上传时间:2023-11-04 格式:DOCX 页数:12 大小:38.27KB
下载 相关 举报
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第1页
第1页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第2页
第2页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第3页
第3页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第4页
第4页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第5页
第5页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第6页
第6页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第7页
第7页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第8页
第8页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第9页
第9页 / 共12页
XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx》由会员分享,可在线阅读,更多相关《XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案(2023年).docx(12页珍藏版)》请在第壹文秘上搜索。

1、XX安全技术有限公司XX大学附属XX医院食堂熄火装置保护安装施工实施方案一、前言XX大学附属XX医院食堂使用天燃气为加热能源,餐饮服务灶具多为早期采购,安装年限已久,燃气灶具没有配备熄火保护设备,依据2021年最新燃气工程项目规范6.2.5要求,商业燃具应设置熄火保护装置,特制订本实施方案。二、施工内容安装灶具自动熄火保护装置,要求应具备监测火焰是否正常燃烧的功能,能够检测到火焰的存在或熄灭,并能自动做出响应,自动切断气源。三、依据法律标准1 .新中华人民共和国安全生产法2 .城镇燃气项目规范GB55093 .商业用燃气用具及设施安装验收技术规范4 .城镇燃气管理条例、5 .XX市燃气管理条例

2、、6 .XX市城市燃气管理办法、7 .XX市政管理委员会关于贯彻执行城镇燃气设施运行、维护和抢修安全技术规程通知的相关规定。8 .城镇燃气设施运行、维护和抢修安全技术规程(编号为CJJ51-2006)o9 .XX市严格施工动火作业消防安全管理的若干措施(试行)10 .燃气燃烧器具安装维修管理规定四、物资准备1.熄火保护配件:点火控制器120个,火焰探测针120个,电磁断气阀240个,点火开关120个。2,气门开关设施:长明火气门开关20个,主火气门开关20个,3 .恢复材料:耐火水泥和耐火沙4 .线路电缆;RVV2*1.5电缆4捆,黄绿相间专业接地线2捆5 防护材料:耐高温线套400米,电工防

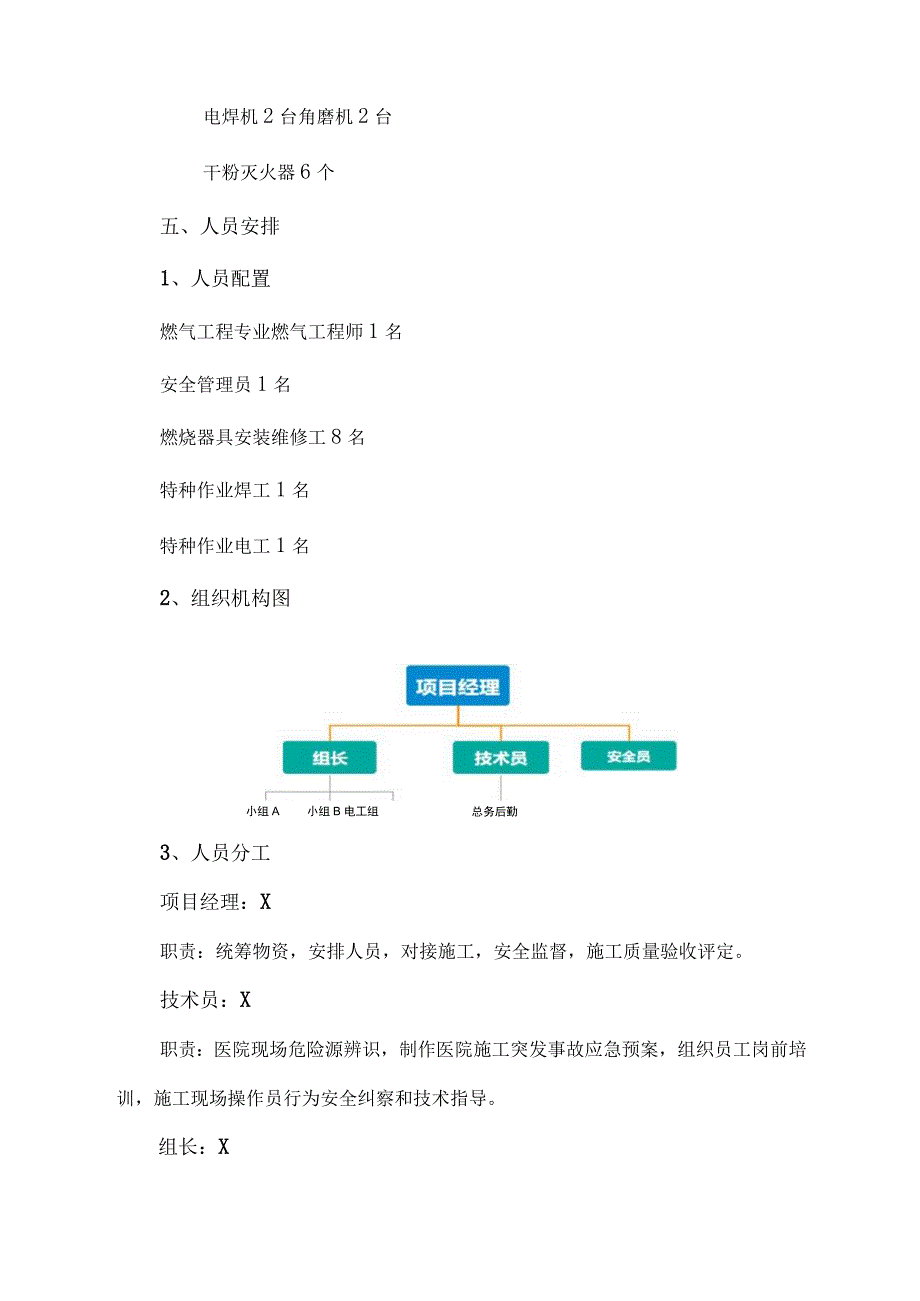

3、水胶布1箱,隔热锡纸胶布10捆.6 .焊工材料;切割机锯片1合,2.5mm焊条1包,干粉灭火器6个7 .密封材料;密封液体胶20瓶,生料带5箱,玻璃胶20管。8 .备用替代连接管;灶内部灶头连接波纹管4分管50根,2分管50根。9,备用替代炉头:节能灶头10个。10.备用替代气管:DN25镀锌管50米,DN40镀锌管50米。IL备用管件和阀门:DN25阀门用个,DN40阀门用个。12.工具和设备移动可燃气体测漏仪4台带漏电断电保护功能的移动配电箱4个电工万用表4台镀锌管套丝机3台伸缩竹节梯2个电钻4台安全帽9个头灯9台记录台账6本工程车2台电焊机2台角磨机2台干粉灭火器6个五、人员安排1、人员

4、配置燃气工程专业燃气工程师1名安全管理员1名燃烧器具安装维修工8名特种作业焊工1名特种作业电工1名2、组织机构图总务后勤小组A小组B 电工组3、人员分工项目经理:X职责:统筹物资,安排人员,对接施工,安全监督,施工质量验收评定。技术员:X职责:医院现场危险源辨识,制作医院施工突发事故应急预案,组织员工岗前培训,施工现场操作员行为安全纠察和技术指导。组长:X职责:领导组员完成熄火保护安装,检查熄火保护安装的质量,遇到需要拆除挡板的灶具,进行切割单板动火作业,待安装好熄火保护后焊接回灶具挡板。组员:X职责:负责完成熄火保护安装工作,检修更换灶具内部连接管和气阀。组员X职责:负责施工作业临时接电,灶

5、具停电接电工作总务后勤:X职责:负责项目物资备货,后勤保障安全负责人:X职责:现场安全管理六、施工前准备1、获取医院建筑平面图,勘察现场,绘制各食堂灶具设置平面图,制作灶具熄火保护设备台账。内容有:食堂名称食堂在校内位置灶具摆放位置分布灶具规格灶具型号熄火保护数量需要拆除挡板的灶具数量和种类临时用电电源接电点位置(对接校内电工组)2、制作应急预案,现场演练,且做好演练记录。详见附13、岗前培训。七、施工步骤1 .注意事项;先断灶具电源先断燃气气阀包括灶前阀和总阀门先检灶具漏气否后再施工,不可无措施准备无人员看护时室内动火作业。2 .施工细节(1)使用移动燃气测漏仪检测灶具内部连接管和阀门是否漏

6、气,做好记录,漏气的需要换熄火保护时换新。(2)关闭燃气管道总阀门,灶台放锅加水,点火烧水,待明火熄灭后关闭灶前阀。(3)关闭灶具后的电源,拆除灶具内部阀门和灶头的连接管加装电磁断气阀,缠好生料带和液体胶。做好密封。(4)钻开灶头上下沿安装火焰探针到灶头内,灶头下沿密封胶密封好(5)灶台面板安装点火开关按钮,面板内部安装熄火保护点火控制器,按照实际尺寸剪短电缆套耐高温线套,接线,接线处使用防水电工胶布包好,使熄火保护点火控制器连接电磁断气阀、火焰探针和点火开关。(6)换下安装前检测记录的漏气灶内气阀和气管,缠好生料带和液体胶,做好密封。(7)准备好人员和消防设备(干粉灭火器和满水水桶)拆除带连

7、体面板灶具的面板,使用切割机切开面板,安装熄火保护,安装后焊接好切割开的面板。解除安全措施。(8)打开灶具后电源测试点火开关、点火针和熄火保护控制器,点火探测针发出火星,安装正常,否则有配件存在问题,应检查更换。(9)打开燃气管道总阀,分别依次打开灶具上方分气阀,试火试灶,带所有灶具正常使用后测试灶具熄火保护功能。(10)灶具不点火,不开点火开关,用火机点着一张纸放炉头内燃烧,打开灶具主火和子火开关,炉头内不通燃气不起火苗即为熄火保护正常工作。否则应关闭气阀检查或更换熄火保护配件。八、售后服务保障1.公司项目经理XX,手机XX.医院作业人员遇到燃气灶具故障或技术问题时,可拨打维护服务的报修电话

8、进行技术咨询和故障报修,我们7X24X365天电话技术支持,响应时间在3-5分钟分钟内。2 .我公司驻地XX,距离医院X公里,如遇突发事件,存在重大隐患或影响正常生产活动时,我公司自接到抢险服务电话起,正常驾车X分钟即可到达现场。3 .我公司为客户准备了1/3的备用配件,质保期内每月巡检一次客户灶具使用情况,发现问题及时处理,每次去医院时熄火保护配件都装在工程车上,以备使用。九.维保服务质量保障措施1.燃气灶具熄火保护备有存货,其中熄火保护控制器30台,火焰探测针30根,点火开关50个,在XX公司驻地库房存放。工程车每月1次去医院工人日常巡检测试时携带备用,方便及时更换。2我司设有2组人员负责

9、医院售后服务工作,一组不能及时出车前往现场时,另一组组员可以前往。3.我公司为参加医院熄火保护安装项目的员工制作维保人员联系单,打印参加项目服务成员的所有人联系电话,张贴在厨房和值班室,方便院方现场负责人联系我们。附件:1、火灾应急预案演练预案2、维保人员联系单XX安全技术有限公司(盖章)2023年X月X日附件:火灾应急预案演练预案一、火灾应急预案演练目的提高员工消防应急能力,及时控制火灾事故,保障生命和医院财产的安全,加强消防意识,掌握消防知识,使员工在遇到突发火灾的情况时,能够及时有序的撤离到安全区域,保证生命安全,减少火灾事故损失和事故造成的负面影响。二、火灾应急预案演练领导小组1、演练

10、现场指挥组负责人:X成员:X职责:火灾发生时指挥协调各职能小组开展工作,迅速果断将火灾扑灭在初始阶段;协调配合到达火场的医院消防队或消防队开展各项灭火行动。2、演练现场疏散引导组组长:X组员:X职责:员工安全撤离地点的准备;灾情发生时,做好疏散撤离的安全引导工作;待人员有序撤离到预定地点后,组长应负责对人员进行清查并将情况上报及作好心理安抚等工作。3、技术保障物资供应组组长:X成员:X职责:负责提供演练必备的演练现场准备包括:广播系统(正常情况使用)、喊话器(第一备用设备)、口哨(第二备用设备)、指挥标志、跑向标志、安全位置标志、灭火器等消防设施、火源(柴草),袖标、标志旗等,各项后勤物资、设

11、备及外部安全秩序保障工作。4、交通医疗后勤保障组长:院方负责人成员:院方负责人职责:负责交通车辆及抢救被困员工和救护伤员现场简易医疗救护等。5、火灾应急预案演练宣传联络组组长:院方负责人成员:院方负责人职责:负责对整个场景布置及演练过程的宣传、发动、记录、报道、接受新闻采访及演练过程中的广播工作。6、火灾应急预案演练灭火行动组队长:X队员:X职责:(1)模拟制作火灾场景;(2)现场指挥上报火情;(3)熟悉并能使用消防器材,掌握灭火知识;(4)实战时现场灭火展示。四、火灾应急疏散演练的地点及时间安排火灾应急预案演练地点:医院食堂后院灭火器演练地点:医院食堂后院时间:施工进场当天早上五、由演练方案

12、实施组在火灾应急预案演练实施前的简单培训。1、消防安全知识宣讲。(1)火灾发生莫迟疑;(2)逃离火场要赶快;(3)现场通道要疏散;(4)浸湿衣服裹身体;(5)切莫贪恋钱和物;(6)穿过浓烟要低头;(7)浸湿毛巾捂口鼻;(8)赶快报警不要怕;(9)火警电话119o2、处理常见火灾的方法,要熟知常用消防设施的位置及操作方法,要对整体火灾应急方案牢记于心中。3、对消防设施进行全面检查,强化消防基本技能培训。4、在演练过程中,做好火灾应急避险的自保措施(如:用湿毛巾或衣角捂住口鼻,防止烟雾中毒,一定要有序撤离)。5、疏散完毕后,各工作组组长负责清点各组人数,并汇报给副总指挥。6、撤离后员工安全管理。(

13、I)清点人数;(2)若在撤离时掉队,各组组长要立即向现场指挥报告,同时必须在第一时间作出反应和判断,并采取行动,用最短时间把掉队员工找到。现场指挥要向副总指挥汇报,然后由副总指挥向总指挥报告;(3)如有受伤,立即启动安全预案。六、演练的程序1、由火灾应急预案演练总指挥袁田光雪,宣布演练开始。2、由火灾应急预案演练副总指挥马先生,负责指挥协调各职能组相关工作,各工作组各司其责。3、由灭火行动组模拟制作着火点,用手提式扬声器发出的警报铃声。立即组织人员用手提式干粉灭火器第一时间进行灭火,同时,向火灾应急预案演练总指挥报告发生火灾的情况(根据起火点现场情况,随时报告)。起火现场火势未得到控制或无法控

14、制,此时,向119报警求助(报警时要简述火灾情况,说清楚火灾发生单位所在区域、地址、附近明显标志物、联系电话,必要时派员引导救火车至火灾现场)。4、演练现场在119未到达之前,由演练现场疏散引导组负责人员安全、有序的疏散。5、交通医疗后勤保障负责受伤人员的救治和报医院送医院急救室。6、技术保障物资供应组负责损失控制,物资抢救,对事故现场划定警戒区,阻止无关人员进入现场,保护事故现场不遭破坏。7、经过与院方消防队员疫情共同努力,火灾被扑灭。七、总结、点评参加预案演练的全体人员及员工,在会议室集中,由副总指挥总结演练情况,并向总指挥报告火灾扑灭情况。总指挥总结预案演练结果,向上级部门汇。附件2:维保人员联系单序号姓名拟在本项目担任职务联系电话1X技术负责人X2X一组组长X3X一组组员X4X安全负责人X5X二组组长X6X二组组员X7X二组组员X8X总务后勤X9X电工X

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
