地下室防水施工方案.docx

上传人:p** 文档编号:566909 上传时间:2023-11-04 格式:DOCX 页数:64 大小:318.81KB
下载 相关 举报
地下室防水施工方案.docx_第1页
第1页 / 共64页
地下室防水施工方案.docx_第2页
第2页 / 共64页
地下室防水施工方案.docx_第3页
第3页 / 共64页
地下室防水施工方案.docx_第4页
第4页 / 共64页
地下室防水施工方案.docx_第5页
第5页 / 共64页
地下室防水施工方案.docx_第6页
第6页 / 共64页
地下室防水施工方案.docx_第7页
第7页 / 共64页
地下室防水施工方案.docx_第8页
第8页 / 共64页
地下室防水施工方案.docx_第9页
第9页 / 共64页
地下室防水施工方案.docx_第10页
第10页 / 共64页
亲,该文档总共64页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下室防水施工方案.docx》由会员分享,可在线阅读,更多相关《地下室防水施工方案.docx(64页珍藏版)》请在第壹文秘上搜索。

1、地下防水施工方案目录第一章编制依据-1第二章工程概况-1-2. 1工程概况-13. 2设计概况-2-2. 3工程施工条件-3-第三章施工安排-4-2.1 项目管理目标-4-2.2 项目管理组织-5-3. 3各项资源供应方式-6-4. 4施工流水段的划分及施工工艺流程-7-5. 5施工工艺流程-8-6. 6工程施工重点和难点分析及应对措施-9-第四章施工进度计划-11-第五章资源配置计划-H-5.1施工准备计划-115.2资源配置计划-13-第六章施工方法一13-6.1方案及技术参数-13-6.2施工工艺流程-14-6.3验收标准-20-6. 4验收程序-21-6.5验收内容-216. 6验U攵

2、人员-22-第七章各项管理计划-22-7. 1进度管理计划-23-7. 2施工进度管理组织机构和职责分工-23-7.3 质量管理计划-25-7.4 安全管理计划-31-7.5成品保护计划-38-第八章应急预案-418.1应急组织机构-41-8.2应急小组职责分工-41-8.3信息报告程序-43-8.4应急物资储备-44-8.5应急线路-44-8. 6应急处置-44-9. 7防疫安全管理-49-8.8高温中暑防御措施-51-8.9台风及雷暴雨防御措施-53-第九章雨季施工-57-9. 1气象概况-57-9. 2施工准备-58-10. 3主要现场管理工作-60-11. 雨季施工安全-62-第一章编

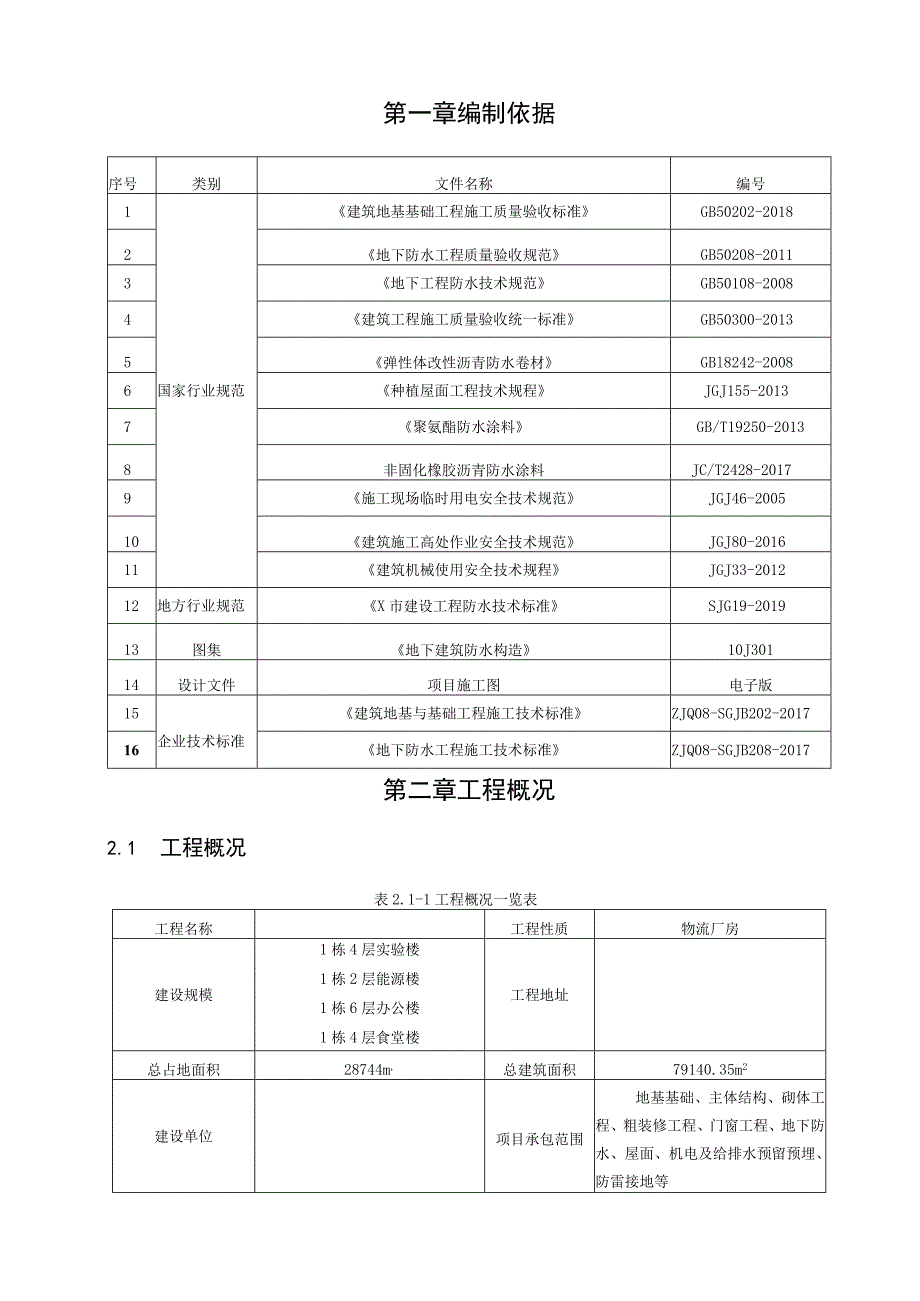

3、制依据序号类别文件名称编号1国家行业规范建筑地基基础工程施工质量验收标准GB50202-20182地下防水工程质量验收规范GB50208-20113地下工程防水技术规范GB50108-20084建筑工程施工质量验收统一标准GB50300-20135弹性体改性沥青防水卷材GBl8242-20086种植屋面工程技术规程JGJ155-20137聚氨酯防水涂料GB/T19250-20138非固化橡胶沥青防水涂料JC/T2428-20179施工现场临时用电安全技术规范JGJ46-200510建筑施工高处作业安全技术规范JGJ80-201611建筑机械使用安全技术规程JGJ33-201212地方行业规范X

4、市建设工程防水技术标准SJG19-201913图集地下建筑防水构造10J30114设计文件项目施工图电子版15建筑地基与基础工程施工技术标准ZJQ08-SGJB202-201716企业技术标准地下防水工程施工技术标准ZJQ08-SGJB208-2017第二章工程概况2.1工程概况表2.1-1工程概况一览表工程名称工程性质物流厂房建设规模1栋4层实验楼1栋2层能源楼1栋6层办公楼1栋4层食堂楼工程地址总占地面积28744m,总建筑面积79140.35m2建设单位项目承包范围地基基础、主体结构、砌体工程、粗装修工程、门窗工程、地下防水、屋面、机电及给排水预留预埋、防雷接地等分部工程设计单位主要分包

5、工程土方、桩基、园林、精装、机电、消防、弱电、AV.电梯、燃气、环评等。勘察单位合同要求质量达到建筑工程施工质量验收统一标准(GB50300-2013)的合格要求。监理单位工期2021年8月25日至2022年8月15日,355日历天总承包单位安全确保在施工过程中,无重伤、无死亡、无坍塌、无中毒、无火灾、无重大机械事故、无重大社会影响事件。工程主要功能或用途主要功能为实验楼、办公楼、能源楼及食堂楼。2.2设计概况2.2.1地下室防水设计概况本工程地下防水等级为I或II级,地下底板、独立基础、承台、地下室侧墙及普通地下室顶板、梁、车道、纯地下室墙柱、水池、化粪池均采用防水混凝土,P8o序号部位防水

6、等级防水材料备注1水池底板和池壁一级钢筋混凝土(自防水等级不小于P8)+聚合物水泥砂浆嵌平补实1厚水泥基渗透结晶防水涂料2地下室底板、承台一级100厚C15混凝土垫层面抹平+1.5mm厚高分子自粘胶膜(TPO)预铺防水卷材+钢筋混凝土底板,混凝土抗渗等级不小于P8+1.5Kgm2水泥基渗透结晶防水涂料(设备房区域)桩头处理详节点图3地下室顶板(非道路处)一级3厚非固化橡胶沥青防水涂料+4厚II型弹性体(SBS)改性沥青复合铜基耐根穿刺防水卷材+200gm聚酯无纺布隔离层4地下室顶板(道路处)一级3厚非固化橡胶沥青防水涂料+4厚II型弹性体(SBS)改性沥青防水卷材(PE面、聚酯胎)+200gm

7、聚酯无纺布隔离层+最薄处50厚C15混凝土找坡保护层序号部位防水等级防水材料备注+洒一层改性乳化沥青(约IL/m?)5地下室侧壁一级2.O厚单组分聚氨酯防水涂料/2.O厚自粘聚合物改性沥青防水卷材+50厚挤塑聚苯板保护层+素士夯实62号楼底板、承台一级0.6厚PE膜防潮层(幅宽28m)+50厚C20细石混凝土保护层71号楼底板、承台一级50厚C20细石混凝土保护层2.0厚自粘聚合物改性沥青防水卷材2.2.2设计概况20联怫林赫赫1.5kgm水磁施疆理赫翻水片改条l-洋身下室底就水图2.27桩头防水大样2. 3工程施工条件3. 3.1施工准备防水材料应有备案证明、出厂合格证、材料使用说明书及质量

8、检验报告,并有专人负责材料进场验收和材料报验,填写材料进场验收记录和材料报验单。防水操作员必须经过专业培训,持证上岗。防水施工队伍必须是具有防水施工资质的专业施工队伍;防水施工队入场后由专业工程师对其进行施工技术交底、安全文明施工教育。防水施工前单独编制详细的防水施工方案,报业主、监理审批。防水施工前应由专业防水施工队、项目部、监理单位对基层进行验收,验收合格方可进行防水施工。4. 3.2基层条件1、基层坚实、平整、干燥、干净,并会同监理工程师严格执行交接检查;2、平立面交接处、转折处、阴阳角、管根等均应抹成圆角,阴角圆弧半径不小于50mm;3、突出基层的构件、预埋管理安装完毕后方可进行防水施

9、工;4、底板碎垫层无明水,侧墙/顶板基层达到干燥条件。5. 3.3地下承台、底板防水施工条件1、基础垫层施工完毕,砖胎膜内侧找平层施工完毕。2、防水基层清理完毕,基层坚实,无空鼓、起砂、裂缝、松动和凹凸不平的现象,无杂物、尘土,表面平整、无积水。3、阴角部位使用湿拌抹灰砂浆抹出R=50mm的圆弧角。6. 3.4地下室侧壁防水施工条件1、地下室外墙防水待地下室外墙结构全部施工完毕、验收合格后进行。2、地下室外墙止水螺杆孔修补平整,混凝土错台打磨平整,麻面、气孔找补完成,无空鼓、裂缝。3、地下室外墙面上基层清理完毕,杂物清除干净,保持外墙面平整、清洁、干燥。7. 3.5地下室顶板防水施工条件1、地

10、下室顶板防水待地下室顶板结构施工完毕、验收合格后进行。2、地下室顶板面上基层清理完毕,杂物清除干净,保持顶板面平整、清洁、干燥。3、阴角部位使用湿拌抹灰砂浆抹出R=5cm的圆弧角。第三章施工安排3.1项目管理目标项目管理目标名称目标值工期2021年9月100-2021年11月5日质量目标合格安全文明目标确保在施工过程中,无重伤、无死亡、无坍塌、无中毒、无火灾、无重大机械事故、无重大社会影响事件。绿色施工目标满足合同要求,符合X市建筑业绿色施工管理要求3.2项目管理组织表3.2-1项目管理人员及职责分工序号姓名岗位名称职责1李官辉项目经理1、履行与业主签订的工程总承包合同与书面承诺。2、协调好业

11、主、监理、设计、市政、环境等与项目相关各方面的关系。3、负责施工所需人、财、物的组织管理与控制。4、负责专业分包进度、质量、安全、文明等综合协调。5、针对地下防水工程实施过程中的重大问题组织专题讨论和方案论证,处理专业分包重大的管理和协调问题,保证地下防水工程的有效实施。2陈振国项目总工1、全面负责项目的技术管理工作,负责地下防水工程施工方案的编制和方案的交底。2、全面负责地下防水工程的技术、质量管理,竣工验收。3、主持项目部例会并根据现场地下防水施工的实际工程进度及时调防水施工计划,并进行资源再分配。3许洋商务经理1、协助项目经理进行工作,具体负责物资设备采购和商务合约管理工作。2、在项目经

12、理的领导下,对施工管理的重要或重大决策进行研究,形成决议,并分别予以落实。3、负责施工现场的各种物资资源管理。4、负责分包商工作的协调。4谭停金沙丁时国专业工程师1、地下防水工程施工不出现因项目自身原因导致的工期一般及以上延误。2、对地下防水工程施工总、月、周计划完成情况进行过程记录。3、组织、监督专业工程师进行地下防水工程施工前技术交底。4、进场安全教育,组织、监督专业工程师,地下防水工程施工前进行安全交底,安全隐患整。5、掌握地下防水工人人员组成及动态,及时协调分包商配合及组织施工。5廖伟平质量总监1、负责工程质量的现场监督检查和地下防水工程的质量验收。2、负责地下防水工程一般不合格品的处

13、置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定。3、对防水分包和防水施工班组提出质量奖罚。4、质量验收文件的记录与整理。6石凯安全总监1、参与地下防水工程危险源辨识、风险评价与控制策划,参与环境因素的识别与评价。2、参与地下防水工程职业健康安全与环境管理规划、管理方案及技术措施方案的制定,落实相关责任。3、巡回进行地下防水工程职业健康安全/环境管理检查,对关键特性参数定期进行监测,发现问题下达整改通知单,并对整改情况进行验证。4、负责地下防水工程职业健康安全/环境应急准备检查,按应急预案进行响应。7吴琪物资工程师1、负责地下防水工程的物资控制,包括经上级授权对物资供应商进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等。2、监督检查防水分包商自行采购物资的控制。负责不合格物资的处置和记录。8郭敏杰试验工程师负责地下防水工程的试验、检验工作。3. 3各项资源供应方式3. 3.1劳务资源安排施工项目名称专业施工队名称开始时间结束时间分包方式分包商选择方式责任人防水工程司2021.9.112021.11.7劳务分包公司选择3. 3.2工程用大宗物资供应安排物资名称采购单位拟选供应商采购地点要求进场时间责任人防水卷材项目部采购/2021.09.10防水涂料

展开阅读全文
