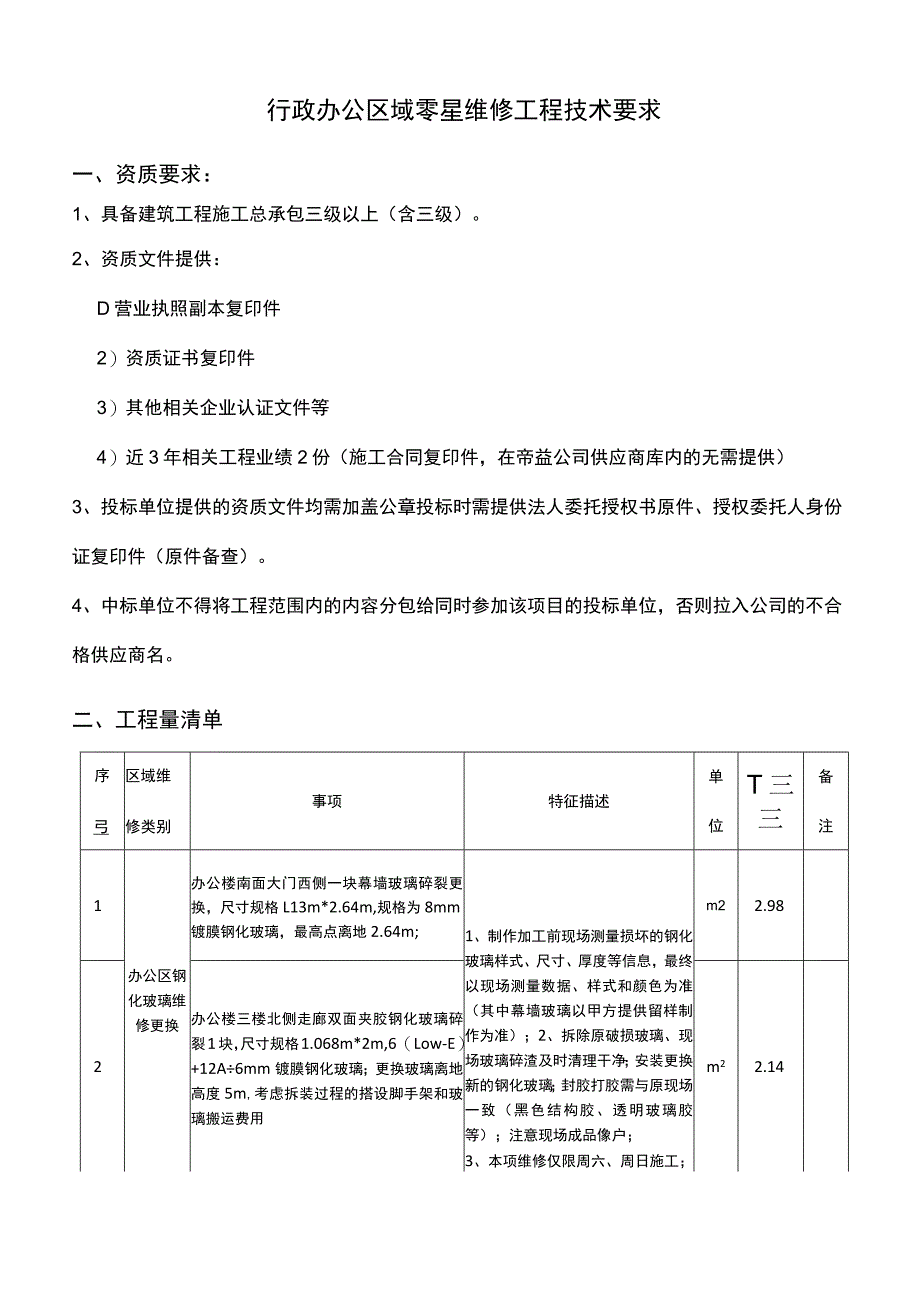

1、行政办公区域零星维修工程技术要求一、资质要求:1、具备建筑工程施工总承包三级以上(含三级)。2、资质文件提供:D营业执照副本复印件2)资质证书复印件3)其他相关企业认证文件等4)近3年相关工程业绩2份(施工合同复印件,在帝益公司供应商库内的无需提供)3、投标单位提供的资质文件均需加盖公章投标时需提供法人委托授权书原件、授权委托人身份证复印件(原件备查)。4、中标单位不得将工程范围内的内容分包给同时参加该项目的投标单位,否则拉入公司的不合格供应商名。二、工程量清单序弓区域维修类别事项特征描述单位T三三备注1办公楼南面大门西侧一块幕墙玻璃碎裂更换,尺寸规格L13m*2.64m,规格为8mm镀膜钢化

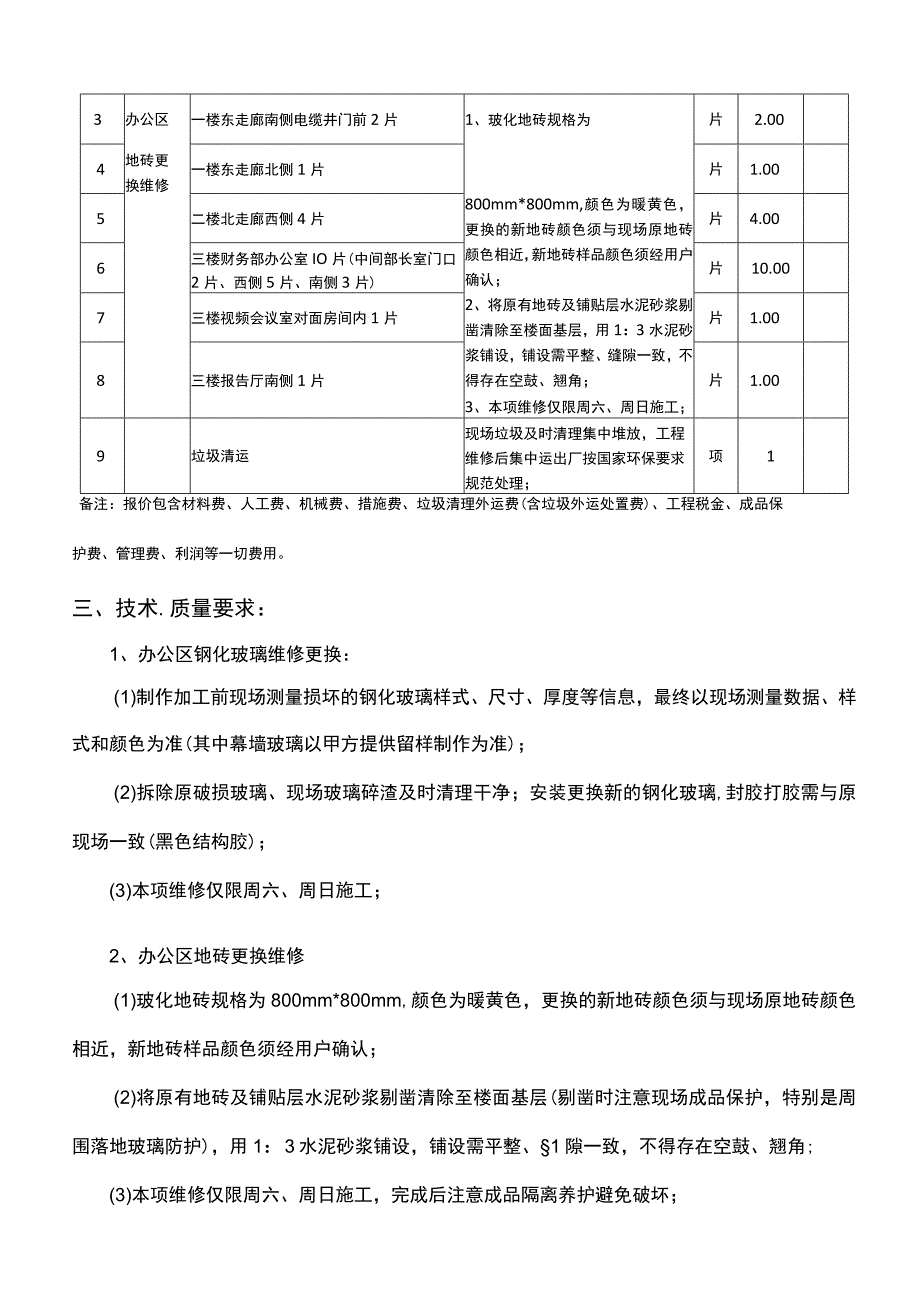

2、玻璃,最高点离地2.64m;1、制作加工前现场测量损坏的钢化玻璃样式、尺寸、厚度等信息,最终以现场测量数据、样式和颜色为准(其中幕墙玻璃以甲方提供留样制作为准);2、拆除原破损玻璃、现场玻璃碎渣及时清理干净;安装更换新的钢化玻璃;封胶打胶需与原现场一致(黑色结构胶、透明玻璃胶等);注意现场成品像户;3、本项维修仅限周六、周日施工;m22.982办公区钢化玻璃维修更换办公楼三楼北侧走廊双面夹胶钢化玻璃碎裂1块,尺寸规格1.068m*2m,6(Low-E)+12A6mm镀膜钢化玻璃;更换玻璃离地高度5m,考虑拆装过程的搭设脚手架和玻璃搬运费用m22.143办公区一楼东走廊南侧电缆井门前2片1、玻化
3、地砖规格为片2.004地砖更换维修一楼东走廊北侧1片800mm*800mm,颜色为暖黄色,更换的新地砖颜色须与现场原地砖颜色相近,新地砖样品颜色须经用户确认;2、将原有地砖及铺贴层水泥砂浆剔凿清除至楼面基层,用1:3水泥砂浆铺设,铺设需平整、缝隙一致,不得存在空鼓、翘角;3、本项维修仅限周六、周日施工;片1.005二楼北走廊西侧4片片4.006三楼财务部办公室IO片(中间部长室门口2片、西侧5片、南侧3片)片10.007三楼视频会议室对面房间内1片片1.008三楼报告厅南侧1片片1.009垃圾清运现场垃圾及时清理集中堆放,工程维修后集中运出厂按国家环保要求规范处理;项1备注:报价包含材料费、人

4、工费、机械费、措施费、垃圾清理外运费(含垃圾外运处置费)、工程税金、成品保护费、管理费、利润等一切费用。三、技术.质量要求:1、办公区钢化玻璃维修更换:(1)制作加工前现场测量损坏的钢化玻璃样式、尺寸、厚度等信息,最终以现场测量数据、样式和颜色为准(其中幕墙玻璃以甲方提供留样制作为准);(2)拆除原破损玻璃、现场玻璃碎渣及时清理干净;安装更换新的钢化玻璃,封胶打胶需与原现场一致(黑色结构胶);(3)本项维修仅限周六、周日施工;2、办公区地砖更换维修(1)玻化地砖规格为800mm*800mm,颜色为暖黄色,更换的新地砖颜色须与现场原地砖颜色相近,新地砖样品颜色须经用户确认;(2)将原有地砖及铺贴
5、层水泥砂浆剔凿清除至楼面基层(剔凿时注意现场成品保护,特别是周围落地玻璃防护),用1:3水泥砂浆铺设,铺设需平整、1隙一致,不得存在空鼓、翘角;(3)本项维修仅限周六、周日施工,完成后注意成品隔离养护避免破坏;3、施工期间注意周边所有成品保护及污染防护,及时对建筑垃圾清除。4、服从甲方的各项管理要求。四.现场踏勘:1.投标人应先到项目所在地踏勘,以充分了解项目位置及任何其他足以影响其提交承包价的情况。任何因中标人忽视或误解项目基本情况,而使招标人在项目实施过程中蒙受的损失,将由中标人按一定比例对招标人进行赔偿。五、工程结算方式:1.付款方式:工程施工完成并经验收合格后、收到全额9%增值税专用发票后支付合同价款90%,其余10%作为质保金,12个月后无质量问题10日内付清。2、发票:支付第一笔工程款时,开具全部合同金额的9%增值税专用发票。3、以上款项以现金方式支付;六 .质保期:12个月,自工程竣工验收之日起算。七 .工期:15个自然天,自通知施工单位进场日期起计算。
