安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx

上传人:p** 文档编号:56849 上传时间:2022-12-11 格式:DOCX 页数:15 大小:88.03KB
下载 相关 举报
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第1页
第1页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第2页
第2页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第3页
第3页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第4页
第4页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第5页
第5页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第6页
第6页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第7页
第7页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第8页
第8页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第9页
第9页 / 共15页
安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx》由会员分享,可在线阅读,更多相关《安阳市推进大宗货物运输“公转铁”工作实施方案(2019—2022年).docx(15页珍藏版)》请在第壹文秘上搜索。

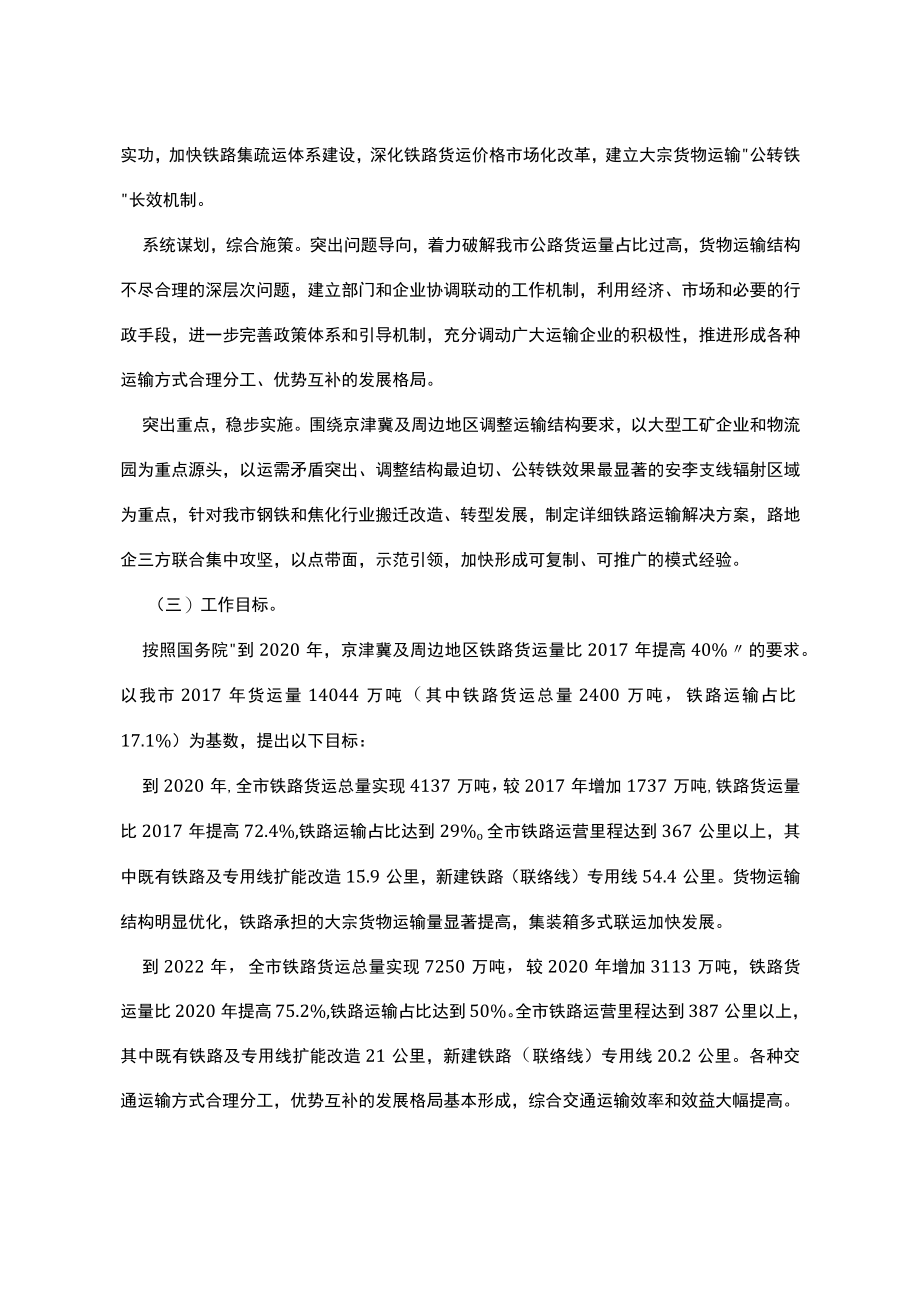

1、安阳市推进大宗货物运输”公转铁”工作实施方案(20192022年)为深入贯彻落实省委、省政府关于推进运输结构调整的工作部署,确保完成我市大宗货物运输公转铁工作任务,根据河南省人民政府办公厅关于印发河南省推进运输结构调整工作实施方案的通知(豫政办(2019)4号)和安阳市人民政府关于印发安阳市蓝天保卫战等3个行动计划的通知(安政201820号)等文件要求,结合实际,制定本实施方案。一、总体要求(一)指导思想。深入贯彻习近平生态文明思想,认真落实全国和全省生态环境保护大会精神,以深化交通运输供给侧结构性改革为主线,充分发挥铁路在大宗物资运输、长距离运输中的骨干作用和比较优势,坚持整体推进和重点突破

2、相结合,坚持目标导向和问题导向相统一,抓住关键环节,突出因症施策,以推进大宗货物运输公转铁为主攻方向,着力扩大铁路通道运能供给,提高铁路专用线通达程度,支持我市钢铁、焦化行业整合重组和搬迁改造,强化大宗货物运输保障,提升多式联运发展水平,加快建设现代综合交通运输体系,促进物流降本增效,有力支撑打赢蓝天保卫战、打好污染防治攻坚战。(二)基本原则。政府引导,协同推动。坚持政府引导、市场驱动、社会参与,充分发挥货运源头企业作用,激发铁路等行业主体的积极性,形成多方发力、步调一致、协同高效的工作机制。远近结合,标本兼治。立足当前,着力在刚性治标上出实招,切实加强公路超限超载治理,充分发挥既有铁路通道能

3、力,挖潜增效提高铁路运能供给;着眼长远,注重在系统治本上用实功,加快铁路集疏运体系建设,深化铁路货运价格市场化改革,建立大宗货物运输公转铁长效机制。系统谋划,综合施策。突出问题导向,着力破解我市公路货运量占比过高,货物运输结构不尽合理的深层次问题,建立部门和企业协调联动的工作机制,利用经济、市场和必要的行政手段,进一步完善政策体系和引导机制,充分调动广大运输企业的积极性,推进形成各种运输方式合理分工、优势互补的发展格局。突出重点,稳步实施。围绕京津冀及周边地区调整运输结构要求,以大型工矿企业和物流园为重点源头,以运需矛盾突出、调整结构最迫切、公转铁效果最显著的安李支线辐射区域为重点,针对我市钢

4、铁和焦化行业搬迁改造、转型发展,制定详细铁路运输解决方案,路地企三方联合集中攻坚,以点带面,示范引领,加快形成可复制、可推广的模式经验。(三)工作目标。按照国务院到2020年,京津冀及周边地区铁路货运量比2017年提高40%的要求。以我市2017年货运量14044万吨(其中铁路货运总量2400万吨,铁路运输占比17.1%)为基数,提出以下目标:到2020年,全市铁路货运总量实现4137万吨,较2017年增加1737万吨,铁路货运量比2017年提高72.4%,铁路运输占比达到29%o全市铁路运营里程达到367公里以上,其中既有铁路及专用线扩能改造15.9公里,新建铁路(联络线)专用线54.4公里

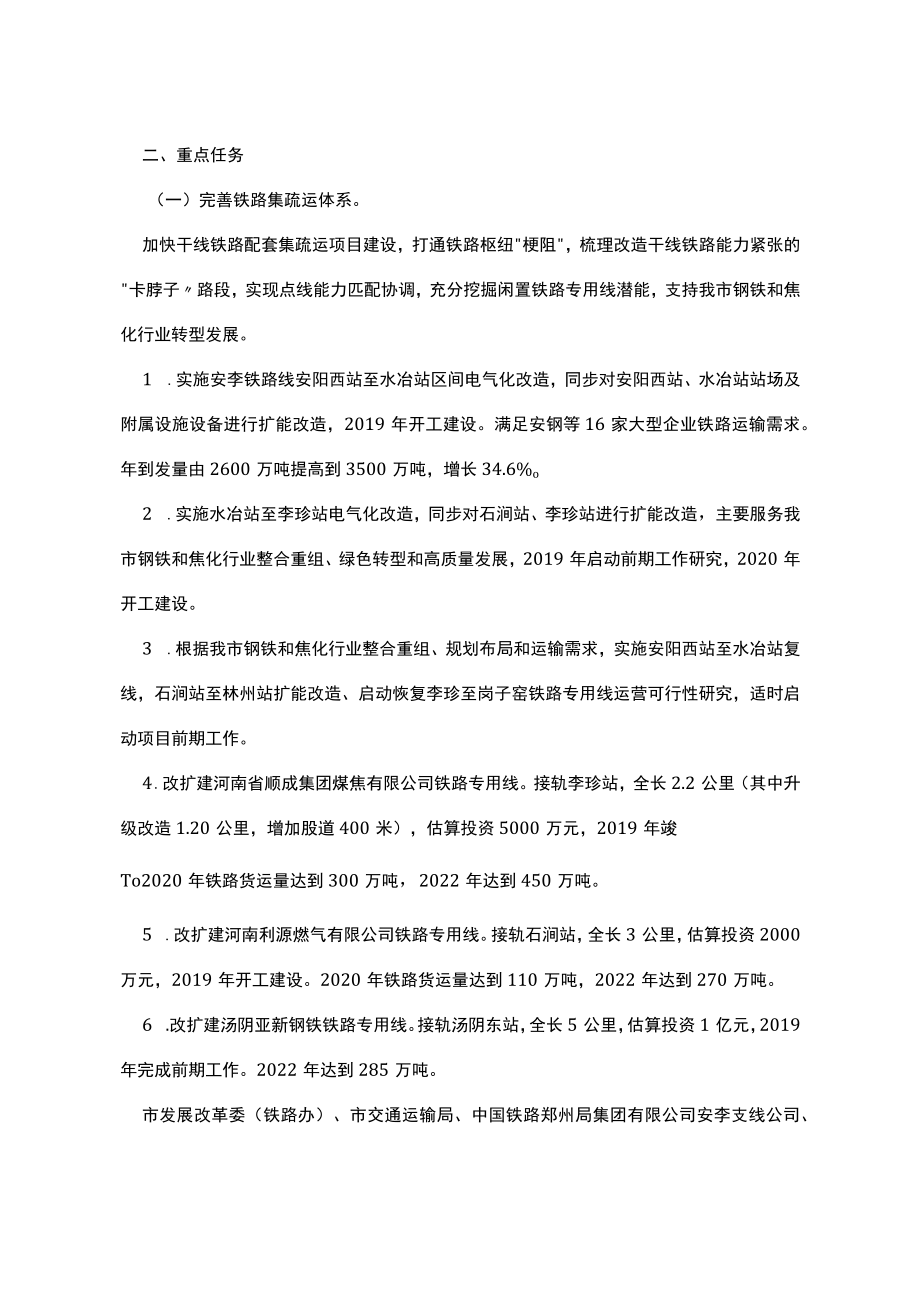

5、。货物运输结构明显优化,铁路承担的大宗货物运输量显著提高,集装箱多式联运加快发展。到2022年,全市铁路货运总量实现7250万吨,较2020年增加3113万吨,铁路货运量比2020年提高75.2%,铁路运输占比达到50%。全市铁路运营里程达到387公里以上,其中既有铁路及专用线扩能改造21公里,新建铁路(联络线)专用线20.2公里。各种交通运输方式合理分工,优势互补的发展格局基本形成,综合交通运输效率和效益大幅提高。二、重点任务(一)完善铁路集疏运体系。加快干线铁路配套集疏运项目建设,打通铁路枢纽梗阻,梳理改造干线铁路能力紧张的卡脖子路段,实现点线能力匹配协调,充分挖掘闲置铁路专用线潜能,支持

6、我市钢铁和焦化行业转型发展。1 .实施安李铁路线安阳西站至水冶站区间电气化改造,同步对安阳西站、水冶站站场及附属设施设备进行扩能改造,2019年开工建设。满足安钢等16家大型企业铁路运输需求。年到发量由2600万吨提高到3500万吨,增长34.6%o2 .实施水冶站至李珍站电气化改造,同步对石涧站、李珍站进行扩能改造,主要服务我市钢铁和焦化行业整合重组、绿色转型和高质量发展,2019年启动前期工作研究,2020年开工建设。3 .根据我市钢铁和焦化行业整合重组、规划布局和运输需求,实施安阳西站至水冶站复线,石涧站至林州站扩能改造、启动恢复李珍至岗子窑铁路专用线运营可行性研究,适时启动项目前期工作

7、。4 .改扩建河南省顺成集团煤焦有限公司铁路专用线。接轨李珍站,全长2.2公里(其中升级改造1.20公里,增加股道400米),估算投资5000万元,2019年竣To2020年铁路货运量达到300万吨,2022年达到450万吨。5 .改扩建河南利源燃气有限公司铁路专用线。接轨石涧站,全长3公里,估算投资2000万元,2019年开工建设。2020年铁路货运量达到110万吨,2022年达到270万吨。6 .改扩建汤阴亚新钢铁铁路专用线。接轨汤阴东站,全长5公里,估算投资1亿元,2019年完成前期工作。2022年达到285万吨。市发展改革委(铁路办)、市交通运输局、中国铁路郑州局集团有限公司安李支线公

8、司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,相关单位(企业)及相关县(市、区)政府负责落实。(二)协调推进在建铁路专用线(联络线)建设。7 .汤阴站至宜沟铁路联络线。全长9.7公里,估算投资2.9亿元,2019年5月完成收尾工程。大宗货物通过宜沟站、汤阴站、汤阴东站进行疏解。2019年,晋豫鲁铁路铁路货运量预计由3000万吨提高到5000万吨以上,增长66.7%,安阳区间提高15%以上。8 .安阳万庄公铁物流园专用线。接轨汤阴东站,全长10.7公里,估算投资4亿元,2019年竣工。2020年铁路货运量达到140万吨,2022年达到180万吨。9 .安阳象道国际物流园铁路专用线。接轨

9、安阳站,全长8公里估算投资12亿元,2019年竣工。2020年铁路货运量达到50万吨,2022年达到100万吨。市发展改革委(铁路办)、市交通运输局、中国铁路郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,相关单位(企业)、汤阴县、文峰区政府负责落实。(三)加快推进新建铁路专用线(联络线)前期工作。实施铁路专用线进企入园工程,推进铁路专用线直通大型工矿企业和物流园,解决铁路门到门运输的最后一公里问题。10 .新建安西(瓦日线-安李线)联络线。接轨水冶南、安阳西站、曲沟站,全长16.1公里,估算投资10亿元,2019年开工建设,主要服务该区域内安西物流园、安钢

10、、电厂等大型企业。2022年铁路货运量达到250万吨。11 .新建瓦日与新石铁路联络线。全长约75公里,估算投资25亿元。其中:滑县至滑县南段铁路专用线全长35.7公里,估算投资11.25亿元,2019年开工建设,2022年铁路货运量达到461万吨;滑县至胡庄段全长约39.5公里,2019年开展线路方案研究,启动项目前期工作,主要服务滑县境内的热电联产、中盈化肥、粮食运输等大型企业。12 .新建红旗渠经济技术开发区铁路专用线。接轨瓦日线红旗渠站,全长8公里,估算投资9.5亿元,2019年完成线路方案研究,争取开工建设。主要服务红旗渠经济技术开发区内的钢铁、装备制造、汽车零部件制造等产业的铁路运

11、输需求。2022年铁路货运量达到600万吨。13 .新建安阳中联骨料铁路专用线。接轨清峪站,全长约6公里,估算投资2亿元,2019年完成线路方案研究,启动项目前期工作,2020年开工建设。2022年铁路货运量达到260万吨。14 .新建内黄产业集聚区铁路专用线。接轨井店站,正线全长12.9公里,估算投资4.6亿元,主要服务内黄陶瓷产业集聚区。2019年完成线路方案研究,启动项目前期工作,争取2022年底开工建设。15 .新建鑫龙煤业铁路专用线。拟从李珍站接轨,全长约6公里,估算投资1亿元,主要服务红岭、主焦煤矿等企业。2019年启动项目可行性研究。市发展改革委(铁路办)、市交通运输局、中国铁路

12、郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,相关单位(企业)及相关县(市、区)政府负责落实。(四)加强服务协调。将大宗货物运输公转铁项目纳入市重点项目协调推进,优先保障要素资源,强化跟踪服务,及时协调解决接轨许可、规划选址、用地预审、项目融资、征地拆迁、建设环境等问题,开辟审批绿色通道,实行联审联批,促进项目早落地、早开工、早建成。市发展改革委(铁路办)、市自然资源与规划局、市交通运输局、中国铁路郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,各县(市、区)政府负责落实。(五)加强运输组织。协调铁路部门认真研究解决短途

13、运输车皮供应量不足、短途运输计划难以保证,特别是煤炭需求旺季时,涉及到跨铁路局的运输计划批复较为困难、煤炭中长运输和大宗货物运输协议兑现率不高等问题。研究解决安李铁路接卸车能力受限、铁路运力几近饱和、供需矛盾相对突出等问题。市发展改革委(铁路办)、市交通运输局、中国铁路郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,各县(市、区)政府负责落实。(六)加强车辆管控。全面实施高速公路收费站入口称重检测,调整优化普通干线公路超限检测站点布局,完善农村公路限宽限高保护措施。交通、公安等联合执法部门,要依托全市8个公路超限检测站,加强对过境货运车辆路线管控,在GIO7

14、、G341、G342、G230、G234、G515及S301、302、S303、225、S227等国、省道和主要农村公路货运通道上,设置车辆检测、监控设备,依法查处超限、超载运输车辆,加快解决重型货车穿城问题,对违法超限超载运输行为实施联合惩戒。市交通运输局、市公安局、市发展改革委(铁路办)、中国铁路郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,各县(市、区)政府负责落实。(七)提高保障能力。协调推进晋豫鲁铁路货运列车开行密度,优化铁路货运受理方式,简化受理环节。协调铁路部门认真研究解决铁路货运申请手续办理时间长、效率相对较低,货物在途位置、时间难以及时跟

15、踪查询和掌控等问题。铁路部门要研究减少货运列车停留时间,切实提高作业效率,缓解运能紧张压力,进一步提高钢铁、煤炭、水泥、焦化、矿石、粮食等大宗货物运力供给保障水平。市发展改革委(铁路办)、市交通运输局、中国铁路郑州局集团有限公司安阳综合段、中国铁路郑州局集团有限公司安李支线公司按职责推进实施。(八)提升货运比例。协调推动铁路运输企业与煤炭、钢铁等重点运输大客户企业签订运量运能互保协议。到2020年,大宗货物年货运量150万吨以上的大型工矿企业和新建物流园区,铁路专用线接入比例达到80%以上;拥有铁路专用线的大型工矿企业和新建物流园区,大宗货物中长距离运输铁路占比达到80%以上。市发展改革委(铁

16、路办)、市交通运输局、中国铁路郑州局集团有限公司安李支线公司、中国铁路郑州局集团有限公司安阳综合段按职责推进实施,相关单位(企业)及相关县(市、区)政府负责落实。三、保障措施(一)加强组织领导,健全协调机制。市政府成立安阳市大宗货物运输公转铁工作推进领导小组,建立跨行业、跨部门、跨领域的协调推进机制,利用重点项目建设周例会等多种平台,统筹协调解决公转铁项目推进中遇到的有关问题。对纳入推进计划的铁路专用线、公铁联运枢纽等重点项目,建立审批绿色通道,实施并联审批,实现上下联动、横向对接和协同推进。按照一企一策原则,加快落实公转铁实施方案和推进计划,明确各重点企业目标任务,层层传导压力,逐级压实责任。(二)明确部门责任,健全责任体系。各县(市、区)政府和有关部门要与铁路部门、设计单位和相关企

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
