5.内墙水泥砂浆抹灰工程样板图册.docx

上传人:p** 文档编号:572776 上传时间:2023-11-08 格式:DOCX 页数:9 大小:430.46KB
下载 相关 举报
5.内墙水泥砂浆抹灰工程样板图册.docx_第1页
第1页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第2页
第2页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第3页
第3页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第4页
第4页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第5页
第5页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第6页
第6页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第7页
第7页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第8页
第8页 / 共9页
5.内墙水泥砂浆抹灰工程样板图册.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《5.内墙水泥砂浆抹灰工程样板图册.docx》由会员分享,可在线阅读,更多相关《5.内墙水泥砂浆抹灰工程样板图册.docx(9页珍藏版)》请在第壹文秘上搜索。

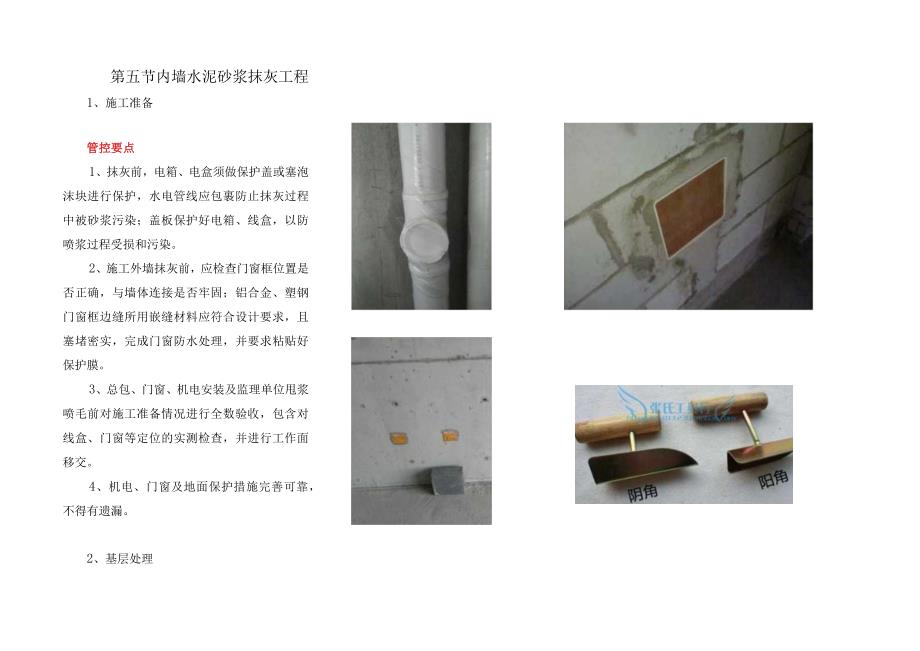

1、第五节内墙水泥砂浆抹灰工程1、施工准备管控要点1、抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,水电管线应包裹防止抹灰过程中被砂浆污染;盖板保护好电箱、线盒,以防喷浆过程受损和污染。2、施工外墙抹灰前,应检查门窗框位置是否正确,与墙体连接是否牢固;铝合金、塑钢门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,完成门窗防水处理,并要求粘贴好保护膜。3、总包、门窗、机电安装及监理单位甩浆喷毛前对施工准备情况进行全数验收,包含对线盒、门窗等定位的实测检查,并进行工作面移交。4、机电、门窗及地面保护措施完善可靠,不得有遗漏。2、基层处理管控要点1、把基层表面的尘土、污垢、油渍、浮浆、铁钉、松动砖块等

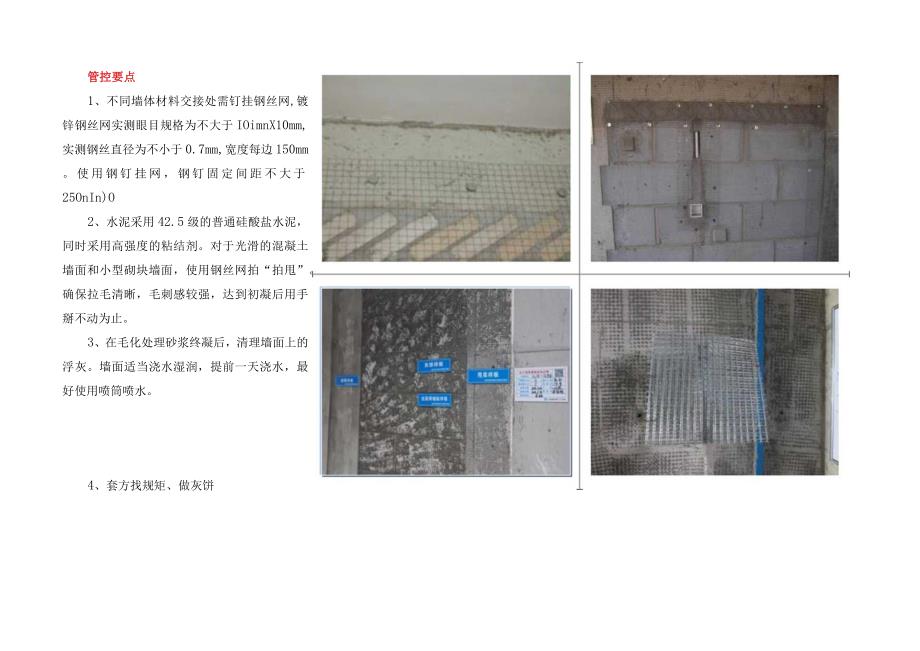

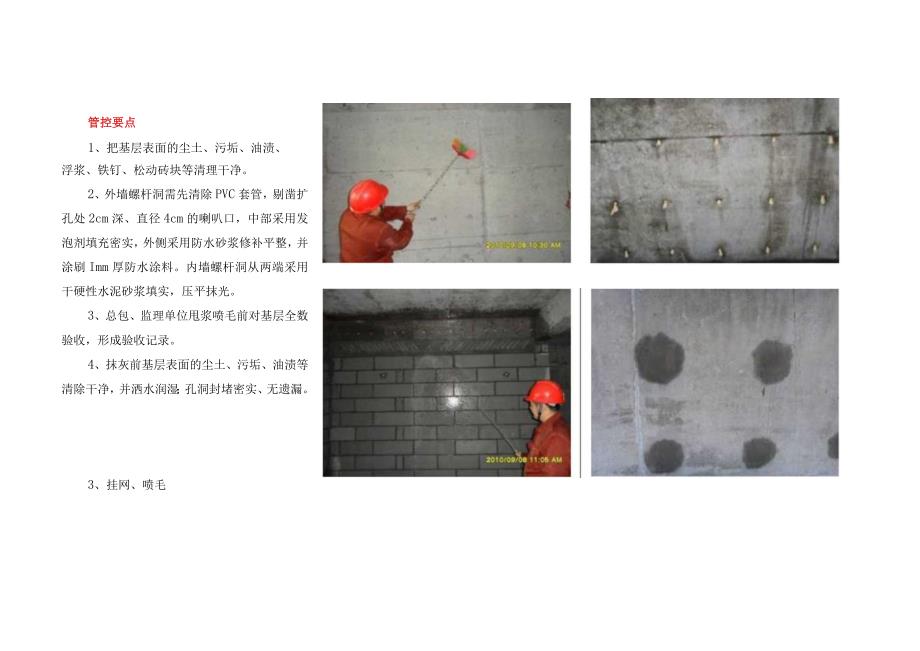

2、清理干净。2、外墙螺杆洞需先清除PVC套管,剔凿扩孔处2cm深、直径4cm的喇叭口,中部采用发泡剂填充密实,外侧采用防水砂浆修补平整,并涂刷Imm厚防水涂料。内墙螺杆洞从两端采用干硬性水泥砂浆填实,压平抹光。3、总包、监理单位甩浆喷毛前对基层全数验收,形成验收记录。4、抹灰前基层表面的尘土、污垢、油渍等清除干净,并洒水润湿;孔洞封堵密实、无遗漏。3、挂网、喷毛管控要点1、不同墙体材料交接处需钉挂钢丝网,镀锌钢丝网实测眼目规格为不大于IOimnX10mm,实测钢丝直径为不小于0.7mm,宽度每边150mm。使用钢钉挂网,钢钉固定间距不大于25OnIn)O2、水泥采用42.5级的普通硅酸盐水泥,同

3、时采用高强度的粘结剂。对于光滑的混凝土墙面和小型砌块墙面,使用钢丝网拍“拍甩”。确保拉毛清晰,毛刺感较强,达到初凝后用手掰不动为止。3、在毛化处理砂浆终凝后,清理墙面上的浮灰。墙面适当浇水湿润,提前一天浇水,最好使用喷筒喷水。4、套方找规矩、做灰饼管控要点1、在抹灰墙面用靠尺全面检查基层表面平整度、垂直度、开间情况,用吊坠吊垂直、挂水平横线(或用激光扫平仪),根据检查结果兼顾抹灰总平均厚度要求,确定抹灰面厚度,其最小处不小于7mm,弹出十字规方线及距墙边300控制线。2、先做上灰饼后做下灰饼,用1:3水泥砂浆、50mmX50mm见方,四周切成45斜角。灰饼间距不大于1500,离地200,完成边

4、角抹灰的灰饼布设。3、总包、监理对灰饼进行全数定位检查,全部整改复测合格后方可抹灰。5、护角、窗台等边角抹灰管控要点1、用1:2.5水泥砂浆打底,与所抹墙筋找平,护角高度不低于2m,每侧宽度不小于50Innb并应在接口处做成45斜角。护角做完后,应及时用清水刷洗门窗框上的水泥浆。2、检查要求同灰饼。3、与基层粘结牢靠,无脱层、松动。6、抹底灰管控要点1、充筋2h左右抹底灰为宜,应先抹一层与喷毛面抹压结合密实的薄灰,底灰分层厚度不大于79mm。2、底灰分层进行找平,在两灰饼之间的墙面上砂浆抹满后,从上而下进行刮灰,再用木抹子搓实,并去高补低。3、总厚度大于或等于35mm时,超厚区域需采取挂网防开

5、裂措施。4、用塑料灰板从上往下垂直平压打磨抹灰层表面,压光时用力均匀,压缝要求垂直均匀,最后用阴阳角器捋压阴阳角。5、总包、监理单位按楼层进行过程验收。7、修抹预留孔洞、配电箱、槽、盒等管控要点1、预留孔洞、配电箱、槽、盒周边50宽的灰浆刮掉,刷水湿润后把洞口、箱、槽、盒周边压抹平整、光滑。2、总包、监理及机电安装单位进行全数验收,并进行工作面移交。8、抹罩面灰、养护管控要点1、当底灰七八成干时抹罩面灰罩面灰施工,刮批及抹平。2、在施工后的7天内进行喷水养护。3、总包单位100%对抹灰各项指标进行实测实量,监理单位抽检比例不少于50乐甲方项目部抽检比例不少于10%o4、立面垂直度0,4;表面平整度0,4;阴阳角方正0,4;户内门洞尺寸偏差T0,10;户内门洞、外墙窗内侧墙体厚度极差0,4;开间/进深-15,15;方正性0,IOK5、无脱层、空鼓以及面层无爆灰和裂缝。9、抹灰空鼓开裂排查整改管控要点1、抹灰完成两个月后,进行空鼓开裂的检查,记录。2、空鼓开裂位置采用机械切割,然后剔除空鼓部位,要求切割方正,美观。3、当一面墙空鼓开裂面积达到20%,墙面抹灰进行返工处理。4、抹灰采用专用砂浆进行修补,保证修补色差和强度符合要求。5、因空鼓开裂导致的表观修补缺陷,须采用统一处理方案做观感处理,确保墙面观感的一致性。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
