冲孔灌注桩施工方案.docx

上传人:p** 文档编号:573190 上传时间:2023-11-08 格式:DOCX 页数:13 大小:40.42KB
下载 相关 举报
冲孔灌注桩施工方案.docx_第1页
第1页 / 共13页
冲孔灌注桩施工方案.docx_第2页
第2页 / 共13页
冲孔灌注桩施工方案.docx_第3页
第3页 / 共13页
冲孔灌注桩施工方案.docx_第4页
第4页 / 共13页
冲孔灌注桩施工方案.docx_第5页
第5页 / 共13页
冲孔灌注桩施工方案.docx_第6页
第6页 / 共13页
冲孔灌注桩施工方案.docx_第7页
第7页 / 共13页
冲孔灌注桩施工方案.docx_第8页
第8页 / 共13页
冲孔灌注桩施工方案.docx_第9页
第9页 / 共13页
冲孔灌注桩施工方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冲孔灌注桩施工方案.docx》由会员分享,可在线阅读,更多相关《冲孔灌注桩施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

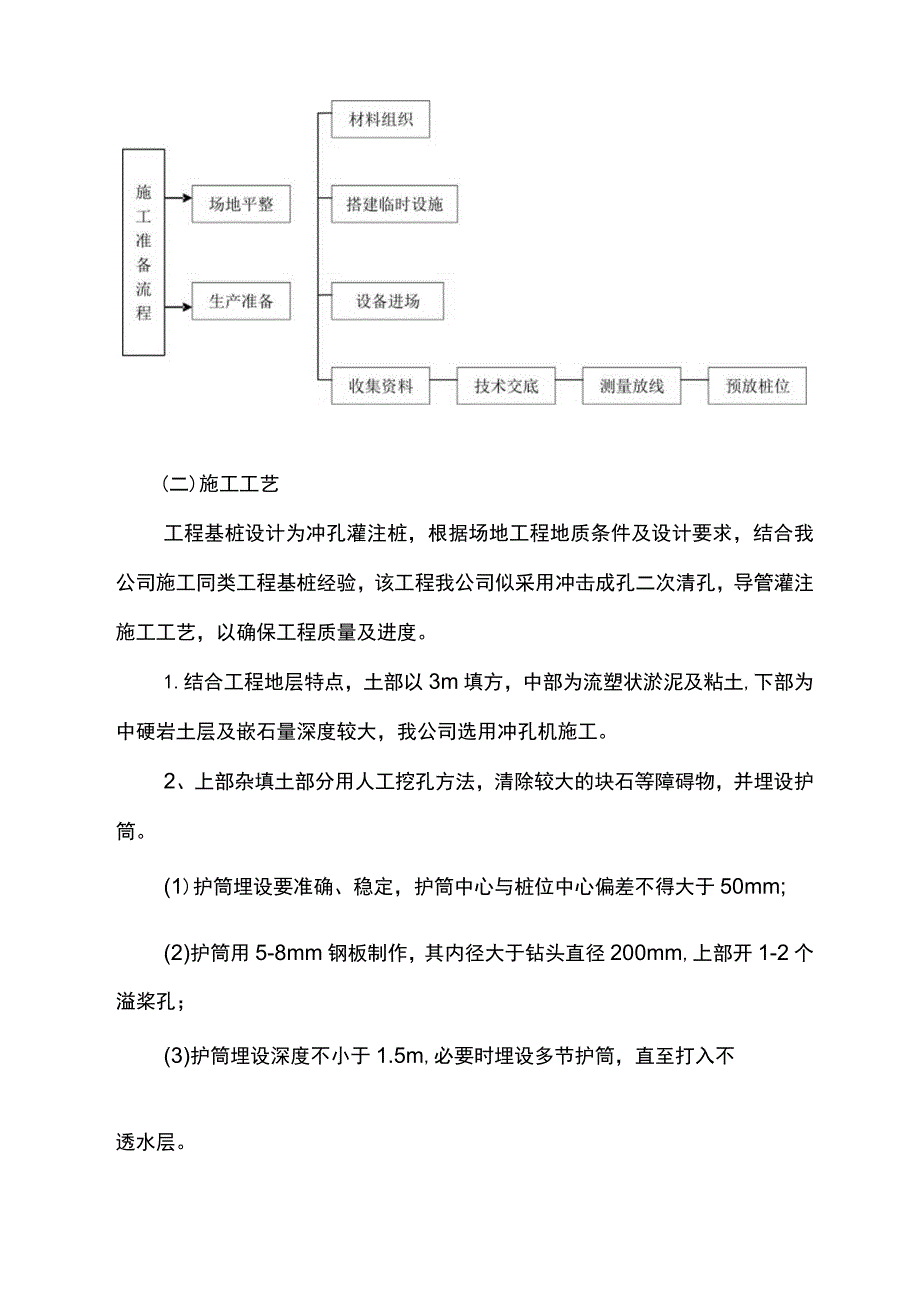

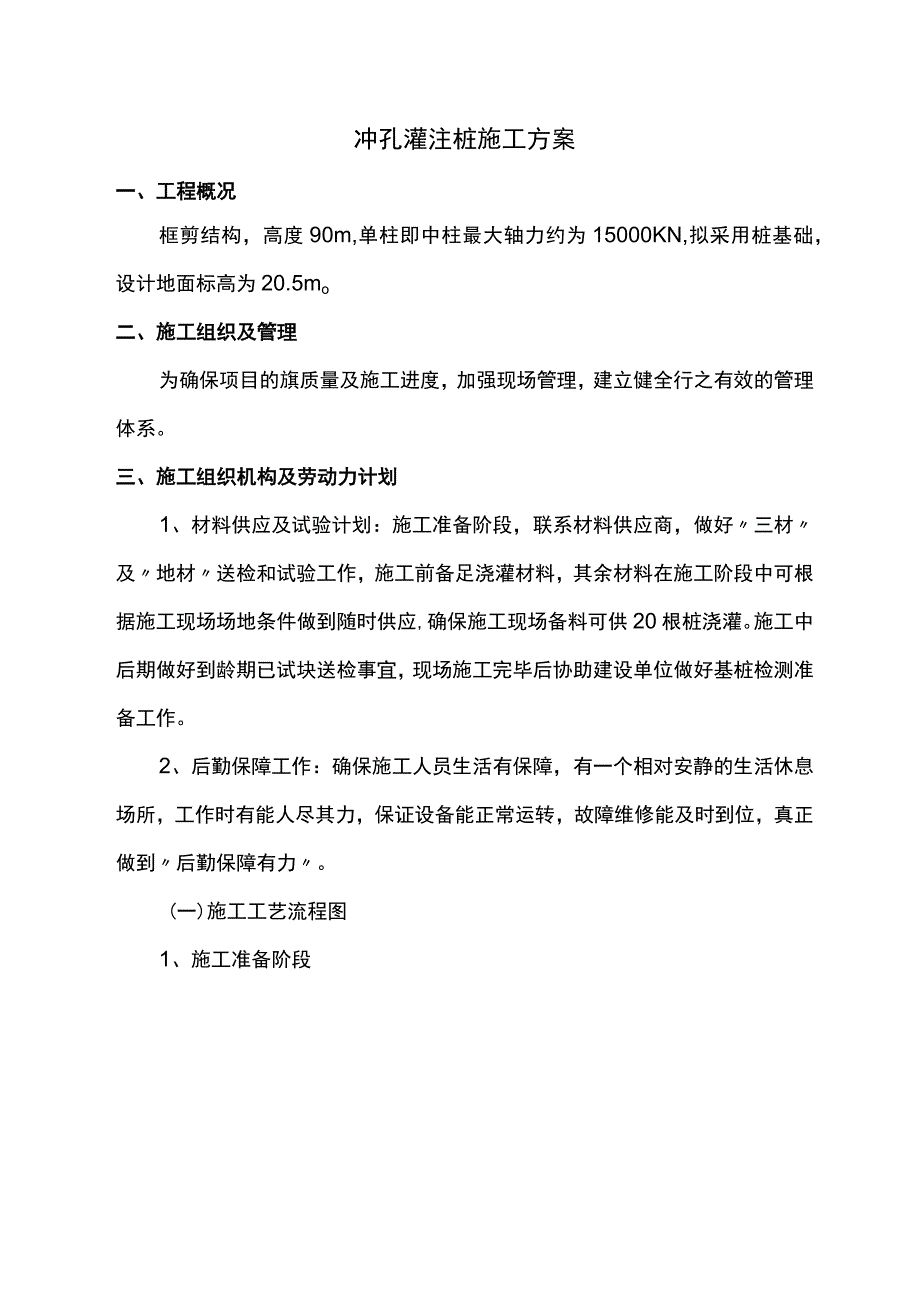

1、冲孔灌注桩施工方案一、工程概况框剪结构,高度90m,单柱即中柱最大轴力约为15000KN,拟采用桩基础,设计地面标高为20.5mo二、施工组织及管理为确保项目的旗质量及施工进度,加强现场管理,建立健全行之有效的管理体系。三、施工组织机构及劳动力计划1、材料供应及试验计划:施工准备阶段,联系材料供应商,做好三材及地材送检和试验工作,施工前备足浇灌材料,其余材料在施工阶段中可根据施工现场场地条件做到随时供应,确保施工现场备料可供20根桩浇灌。施工中后期做好到龄期已试块送检事宜,现场施工完毕后协助建设单位做好基桩检测准备工作。2、后勤保障工作:确保施工人员生活有保障,有一个相对安静的生活休息场所,工

2、作时有能人尽其力,保证设备能正常运转,故障维修能及时到位,真正做到后勤保障有力。(一)施工工艺流程图1、施工准备阶段(二)施工工艺工程基桩设计为冲孔灌注桩,根据场地工程地质条件及设计要求,结合我公司施工同类工程基桩经验,该工程我公司似采用冲击成孔二次清孔,导管灌注施工工艺,以确保工程质量及进度。1.结合工程地层特点,土部以3m填方,中部为流塑状淤泥及粘土,下部为中硬岩土层及嵌石量深度较大,我公司选用冲孔机施工。2、上部杂填土部分用人工挖孔方法,清除较大的块石等障碍物,并埋设护筒。(1)护筒埋设要准确、稳定,护筒中心与桩位中心偏差不得大于50mm;(2)护筒用5-8mm钢板制作,其内径大于钻头直

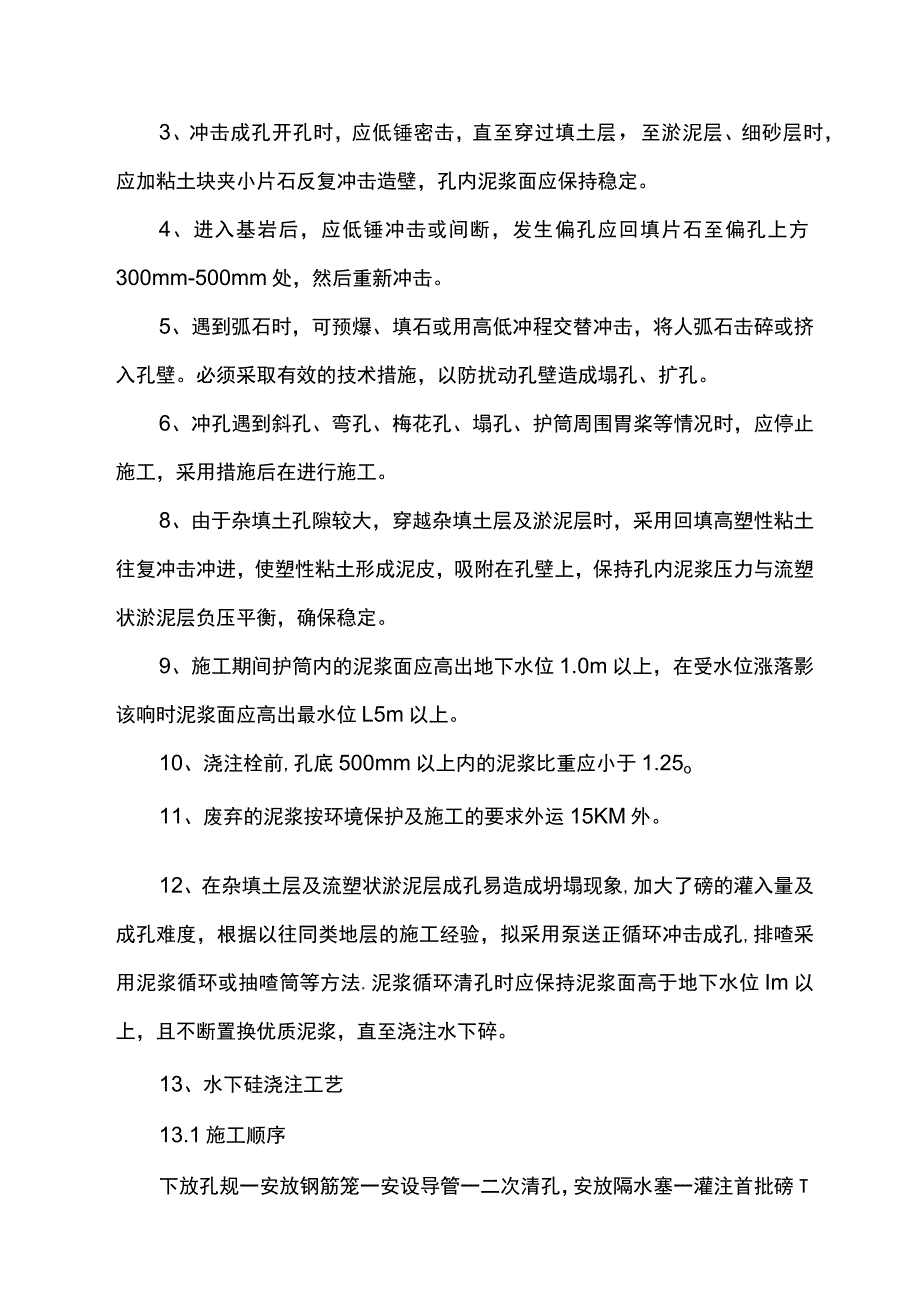

3、径200mm,上部开1-2个溢桨孔;(3)护筒埋设深度不小于1.5m,必要时埋设多节护筒,直至打入不透水层。3、冲击成孔开孔时,应低锤密击,直至穿过填土层,至淤泥层、细砂层时,应加粘土块夹小片石反复冲击造壁,孔内泥浆面应保持稳定。4、进入基岩后,应低锤冲击或间断,发生偏孔应回填片石至偏孔上方300mm-500mm处,然后重新冲击。5、遇到弧石时,可预爆、填石或用高低冲程交替冲击,将人弧石击碎或挤入孔壁。必须采取有效的技术措施,以防扰动孔壁造成塌孔、扩孔。6、冲孔遇到斜孔、弯孔、梅花孔、塌孔、护筒周围胃桨等情况时,应停止施工,采用措施后在进行施工。8、由于杂填土孔隙较大,穿越杂填土层及淤泥层时,

4、采用回填高塑性粘土往复冲击冲进,使塑性粘土形成泥皮,吸附在孔壁上,保持孔内泥浆压力与流塑状淤泥层负压平衡,确保稳定。9、施工期间护筒内的泥浆面应高出地下水位1.0m以上,在受水位涨落影该响时泥浆面应高出最水位L5m以上。10、浇注栓前,孔底500mm以上内的泥浆比重应小于1.25o11、废弃的泥浆按环境保护及施工的要求外运15KM外。12、在杂填土层及流塑状淤泥层成孔易造成坍塌现象,加大了磅的灌入量及成孔难度,根据以往同类地层的施工经验,拟采用泵送正循环冲击成孔,排喳采用泥浆循环或抽喳筒等方法.泥浆循环清孔时应保持泥浆面高于地下水位Im以上,且不断置换优质泥浆,直至浇注水下碎。13、水下硅浇注

5、工艺13.1施工顺序下放孔规一安放钢筋笼一安设导管一二次清孔,安放隔水塞一灌注首批磅T连续灌注直至桩顶一拨出护筒施工注意事项13.2.1 导管必须具备良好的密封性导管管径选用250mm、300mm.13.2.2 灌注首批验,最好先配制0.1-0.3立方米水泥砂浆,放入隔水塞以上导管和漏斗中,然后再入磅,确认初灌量备足后,方可剪断铁丝,灌注首批磅。当初灌量较大时,初灌量可适当加入减水剂或凝剂,提高硅和易性或延缓磴初凝时间。13.2.3 保持关注的连续性,在灌注过程中,导管内碎不满含有空气时,后续已宜通过滑槽灌入漏斗和导管,避免空气负压损坏密封件或阻止佐灌注的流畅性。1324上拨导管时,避免将钢筋

6、笼上带,就放慢灌注速度和拨管速度,且管埋入已深度不宜小于1.5m.13.2.5桩顶灌注时,由于导管内硅柱高度减小,压力降低,而导管外泥浆及所含渣土调度和比重增大,如桩磴面上升困难时,可在孔内加入稀泥浆,上下活动导管,确保硅灌注量超出设计标高不小于025m.五.质量管理质量是企业的生命.我公司坚持百年大计、质量第一的原则。施工过程中将严格按现行规范及设计要求进行施工,施工工序到位,并接受建设单位、质检、监理人员的监督指导,质量管理措施如下:名称允许偏差(mm)名称允许偏差(mm)桩径0.1d且-50主筋间距10垂直1%螺旋筋间距20桩位d/6且不大于IoO钢筋笼直径50孔底沉渣50钢筋笼长度10

7、钢材、水泥合格主筋保护层20砂、石符合规范要求工程质量优劣关键在于各施工工序是否到位,质量保证措施是否得力,施工工艺中已阐述了成孔、泥浆制备及处理、诠灌注等质量技术控制措施,本节主要讲述桩头、桩端质量控制措施,钢筋笼制做、材料供应等质量控制措施。1.灌注桩出桩头、桩身和桩端三部分组成,三位一体,缺一不可,施工中桩头部分及桩端部分常遇见问题所占比例和对较高,影响工程质量,必须引起施工人员注意,切实做好施工工作,措施如下;(1)桩头偏移量控制为了更好地贯彻落实,桩头偏移量不超限,必须做好如下工作:a、根据甲方提供的建筑物轴线及基础施工图纸资料,认真做好桩位的则放工作,并经复查无误,较牢固地做好标志

8、。b、桩位放样,埋置护筒,尽量能使护筒中心与桩位重合,并在护筒中心与桩位重合,并在护筒内埋设桩位中心标志。c、冲孔机安装做到周正、水平、牢固,冲孔机立轴要有良好的垂直度.做到桩位中心、立轴中心,钢丝绳中心在一直线上冲孑置收时及时施工过程中必须再次用测量仪器校正孔位,如发现偏移须即使纠正。(2)桩顶标高控制碎灌注前,应测量孔口标高,计算桩顶标高,灌注时,即使掌握灌注情况,估算终止灌注前作后的灌注量,确保标硅标高达到设计要求。(3)钢筋笼顶标高及定位为了使钢筋笼准确到位,笼顶标高符合设计要求,除笼顶设计在地表外,均要采用焊接吊筋方法,且在最后一道加筋外围增设定位箍筋,将钢筋笼送到位,更好地防止钢筋

9、笼贴壁,形成钢筋笼偏心。(4)桩头已强度桩头碎的强度必须等于或大于磴的设计强度,拟采取以下措施:a、检查原材料质量;搅拌诠所需的原材料,均要有出厂合格证及检验报告,保证其质量良好。b、保证诠输送时间,在规定的时间歇息时间浇注完毕。c、硅浇灌量要到位,孔内埋管适量,终止灌注时,提管要慢,避免形成夹心桩头。d、起拨护筒要慎重,将提引钢丝绳对称地固定在护筒的两个耳子上,慢速起拨。e、每根桩灌注中应制备试块一组。(5)桩头粗度确保施工冲击头要有足够的直径,桩头第段成孔时,应第锤密击。遇填土层漏水时,可加粘土夹小石片反复冲击造壁,保持孔壁完好。2、桩端质关量控制单桩承载力除了与桩头桩身成桩质量有关外,与

10、桩端质量不可分。(1)持力层控制:根据岩土勘察报告提供的基岩埋藏情况,合理地选择冲击工艺,确保蕨岩达到设计要求的持力层,当与勘察报告有出入时应进行取芯验层,必要时进行施工勘察确保持力层到位。(2)桩端沉渣控制:桩端进入持力层并达到设计要求的蕨石深度时,经有关部门成孔验收合格,安放钢筋笼及导管完毕后,量测孔底硝是否满足规范要求,若不能满足要求,应该进行二次清孔,直到到规范要求。(3)桩径控制:终止时先放同桩径一致的孔规,对桩径及垂直度进行检测。(4)桩端磴灌注:导管安放离孔底距离以05m左右为宜,碎灌注到一定高度后应将导管上下活动几次,确保桩端诠密实,避免形成蜂窝或脱灌现象发生。3、钢筋笼制作及

11、安放工程桩长在12m-20m左右,通长笼配制,为了便于钢筋笼准确到位,钢筋笼应严格按规范要求分段制作,采用吊车垂直平稳吊装各段钢筋笼对接时,主筋接头应错开搭接,并安放至孔内。4、施工用材质量控制施工用料必须有合适证明,且应送有关部门检测合格方可使用,杜绝不合格产品进入施工现场,禁止使用不合格产品。5、建立健全质量检查验收制度为了提高工程质量,解决施工中出现的实际问题,提高施工管理水平,由施工现场质检组具体负责,制定管理措施如下:(1)建立QC小组:开展全员抓质量意识活动,从每一个施工环节入手,责任落实到人,层层负责,实行岗位班报表登记制度,严把质量关。(2)实行信息化施工管理:在施工中实施各环

12、节监测检查制度,及时收集施工信息,针对施工问题难题及时研究对策,提出合理的解决办法,并反馈至施工各环节,做到施工管理制度能执行到位。(3)严格管理统一质量标准开工前,由项目技术负责人进行技术交底,使全体施工人员熟悉设计和质量控制标准,树立质量第一,信誉至上观念,技术人员、质检员应严格设计及规范要求执行,严把质量关,统一质量标准,各道工序完工必须经有关部门验收合格后方可进行下道工序施工。完善各项质检、检测、隐蔽工程记录积极配合业主、监理部门、地区质检部门进行质量检查监督,并做好有关资料签证工作。六.安全生产管理措施认真贯彻执行预防为主、防患于未然的方针,把安全生产、文明生产抓到实处,措施得力。(

13、一)订立安全生产责任制各施工工序应认真执行我公司有关安全生产实施细则,建立安全生产与职工效益工资挂钩制度,做到有章可循、有令必止。加强安全教育和检查,让施工人员树立安全生产的责任感和自觉性。(二)加强机具、劳动用品发放与管理各项施工用具、电器、输送电缆的使用,必须符合安全管理制度,施工人员必须按劳动保护措施要求穿戴上岗,按安全操作规程对施工机具进行此操作、检修。(三)加强施工现场及材料堆放安全管理工程为泥浆循环冲孔灌注桩,施工现场难免有泥浆溢出沟槽,目部分冲孔在冲孔机施工前即开挖,场地形成坑洼地带,已开挖未施工桩位,采用安全防护措施,并做好标记,防止施工人员掉入孔内,施工用电缆应具备一定架空高

14、度,设漏电保护装置,施工用机动车跑到应随时平整铺垫。加强场内材料堆放安全管理,划分材料堆放位置,设置钢筋笼制作堆放区,夜间设置照明器具,防止误伤施工人员。加强施工用材进出登记管理制度,做到勤俭节约、杜绝跑、冒、滴、漏现象发生。(四)文明生产,张弛有序本项目位于十五冶大院内,为保持与近邻相融的良好氛围,建议建设单位设置施工维护墙,隔离施工用地。现场施工用机动车辆尽量在大院内经常跑动,外出时将车辆冲洗干净。施工人员应穿戴整齐,外出时应穿戴整洁,工作之余尽量避免在大院内闲逛,不准聚众赌博、汹酒、场外惹事斗殴,加强职工文明生产教育,业余时间组织职工开展健康文明娱乐活动。七、安全、文明施工及环保(一)建

15、立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。(二)强化安全生产制度1.严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
