1、回填土工程施工方案7.8.1、 一般要求填土土料含水量的大小直接影响到夯实质量,在夯实前须先做击实试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。土料含水量以手握成团,落地开花为宜。粘性土施工含水量与最优含水量之差控制在-4%+2%范围内,砂石料含水量控制在8%10%。7.8.2.主要施工机具一览表表7.8.2序号名称单位数量备注1木夯个2蛙式打夯机台103手推车辆304筛子(孔径4060mm)套5用于肥槽及室内素士夯实5筛子(孔径6IomnI和1620mm两种)套5用于3:7灰土6木耙把107铁锹(尖头及平头)把5082m靠尺根59胶皮管米5010010小线或细铁丝米若干11钢尺

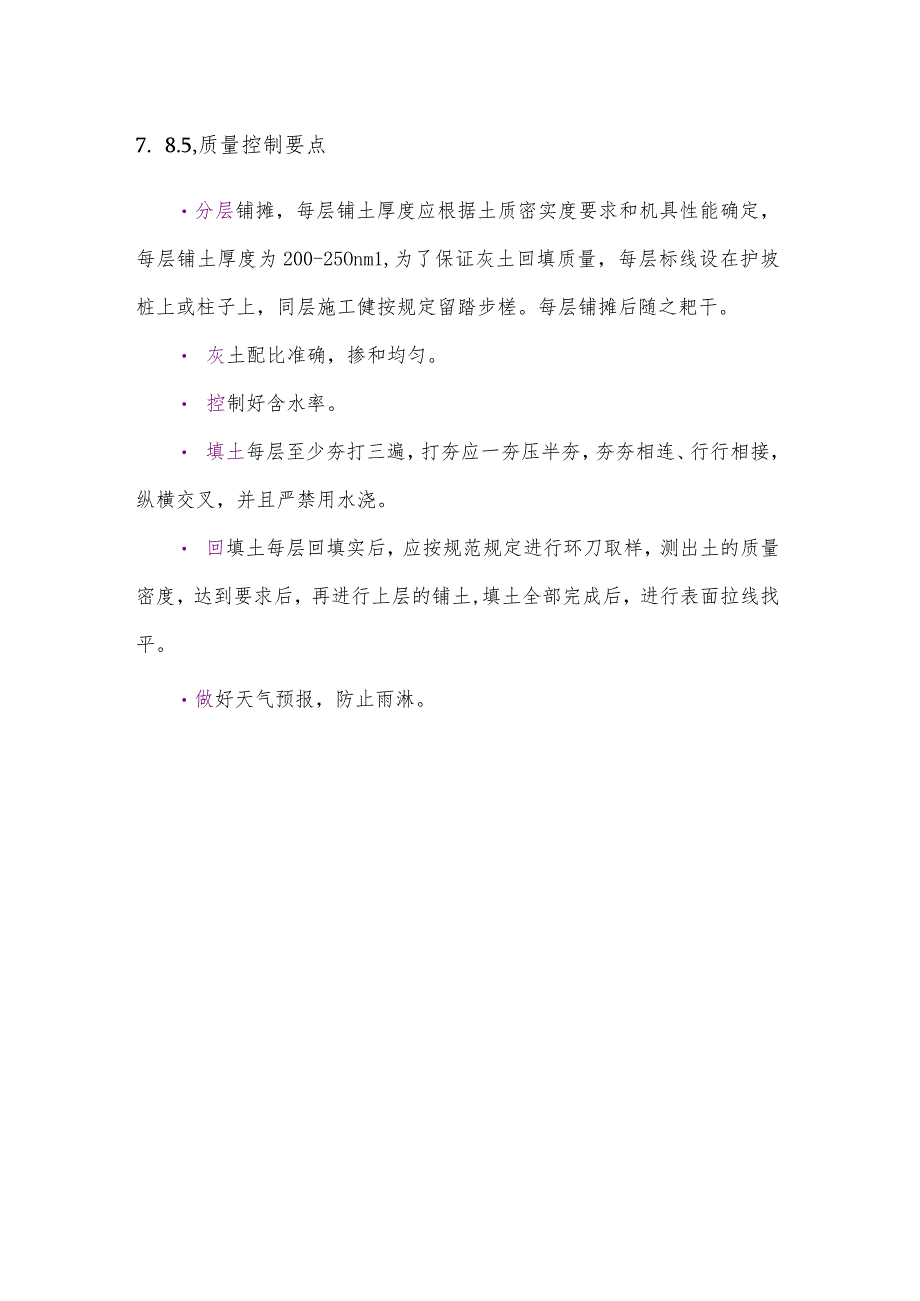

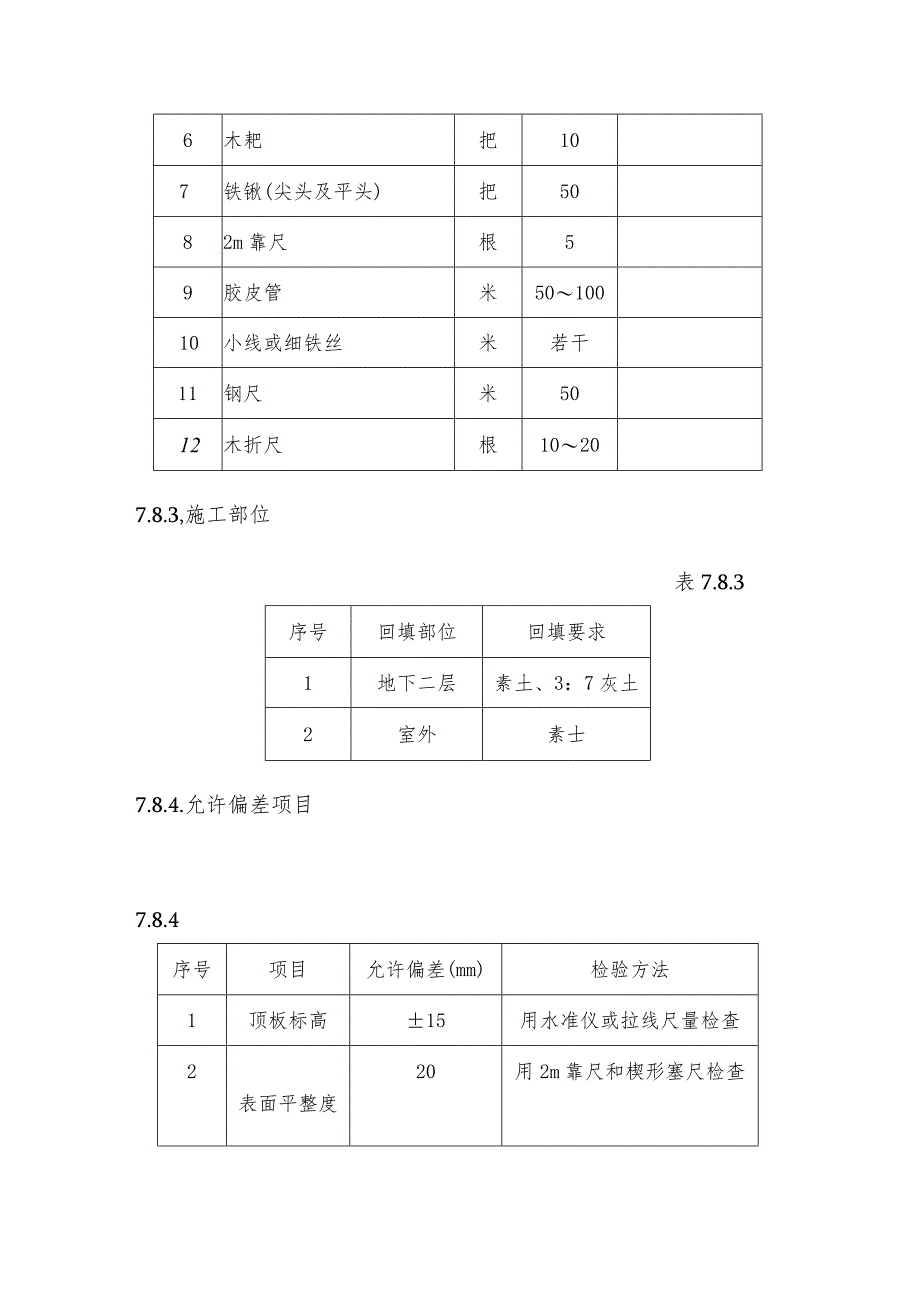

2、米5012木折尺根10207.8.3,施工部位表7.8.3序号回填部位回填要求1地下二层素土、3:7灰土2室外素士7.8.4.允许偏差项目7.8.4序号项目允许偏差(mm)检验方法1顶板标高15用水准仪或拉线尺量检查2表面平整度20用2m靠尺和楔形塞尺检查7. 8.5,质量控制要点分层铺摊,每层铺土厚度应根据土质密实度要求和机具性能确定,每层铺土厚度为200-25Onm1,为了保证灰土回填质量,每层标线设在护坡桩上或柱子上,同层施工健按规定留踏步槎。每层铺摊后随之耙干。 灰土配比准确,掺和均匀。 控制好含水率。 填土每层至少夯打三遍,打夯应一夯压半夯,夯夯相连、行行相接,纵横交叉,并且严禁用水浇。 回填土每层回填实后,应按规范规定进行环刀取样,测出土的质量密度,达到要求后,再进行上层的铺土,填土全部完成后,进行表面拉线找平。做好天气预报,防止雨淋。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
