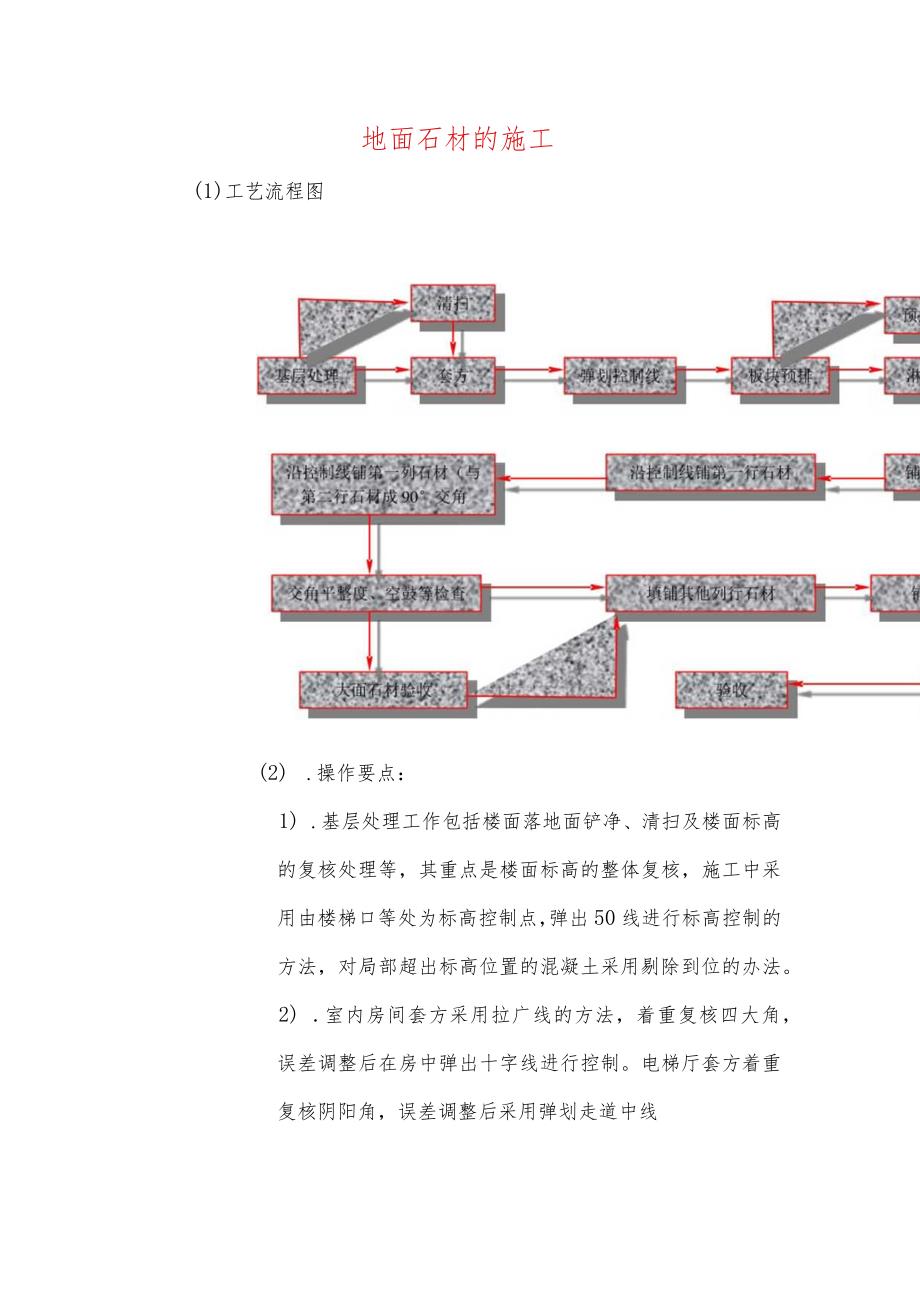

1、地面石材的施工(1)工艺流程图(2) .操作要点:1) .基层处理工作包括楼面落地面铲净、清扫及楼面标高的复核处理等,其重点是楼面标高的整体复核,施工中采用由楼梯口等处为标高控制点,弹出50线进行标高控制的方法,对局部超出标高位置的混凝土采用剔除到位的办法。2) .室内房间套方采用拉广线的方法,着重复核四大角,误差调整后在房中弹出十字线进行控制。电梯厅套方着重复核阴阳角,误差调整后采用弹划走道中线的办法进行控制。厅堂部分先由厅堂中线往两侧采取退步法铺设。由柱子的厅,应先铺设柱子与柱子之间的部分,然后向两边展开,最后收回。3) .以控制线为基准进行石材板块预排,控制板缝W0.5mm,相邻高差0.

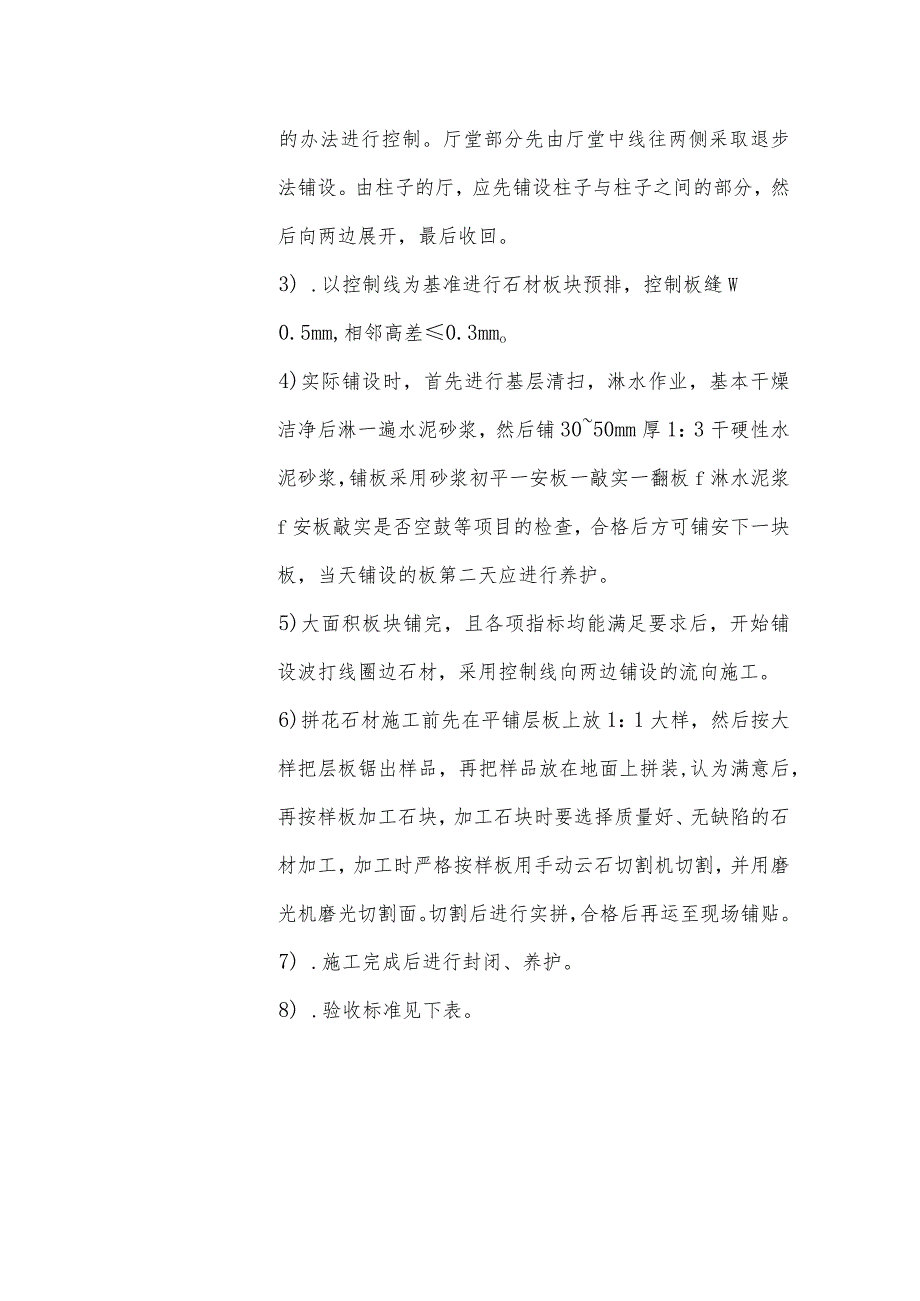

2、3mmo4)实际铺设时,首先进行基层清扫,淋水作业,基本干燥洁净后淋一遍水泥砂浆,然后铺3050mm厚1:3干硬性水泥砂浆,铺板采用砂浆初平一安板一敲实一翻板f淋水泥浆f安板敲实是否空鼓等项目的检查,合格后方可铺安下一块板,当天铺设的板第二天应进行养护。5)大面积板块铺完,且各项指标均能满足要求后,开始铺设波打线圈边石材,采用控制线向两边铺设的流向施工。6)拼花石材施工前先在平铺层板上放1:1大样,然后按大样把层板锯出样品,再把样品放在地面上拼装,认为满意后,再按样板加工石块,加工石块时要选择质量好、无缺陷的石材加工,加工时严格按样板用手动云石切割机切割,并用磨光机磨光切割面。切割后进行实拼,

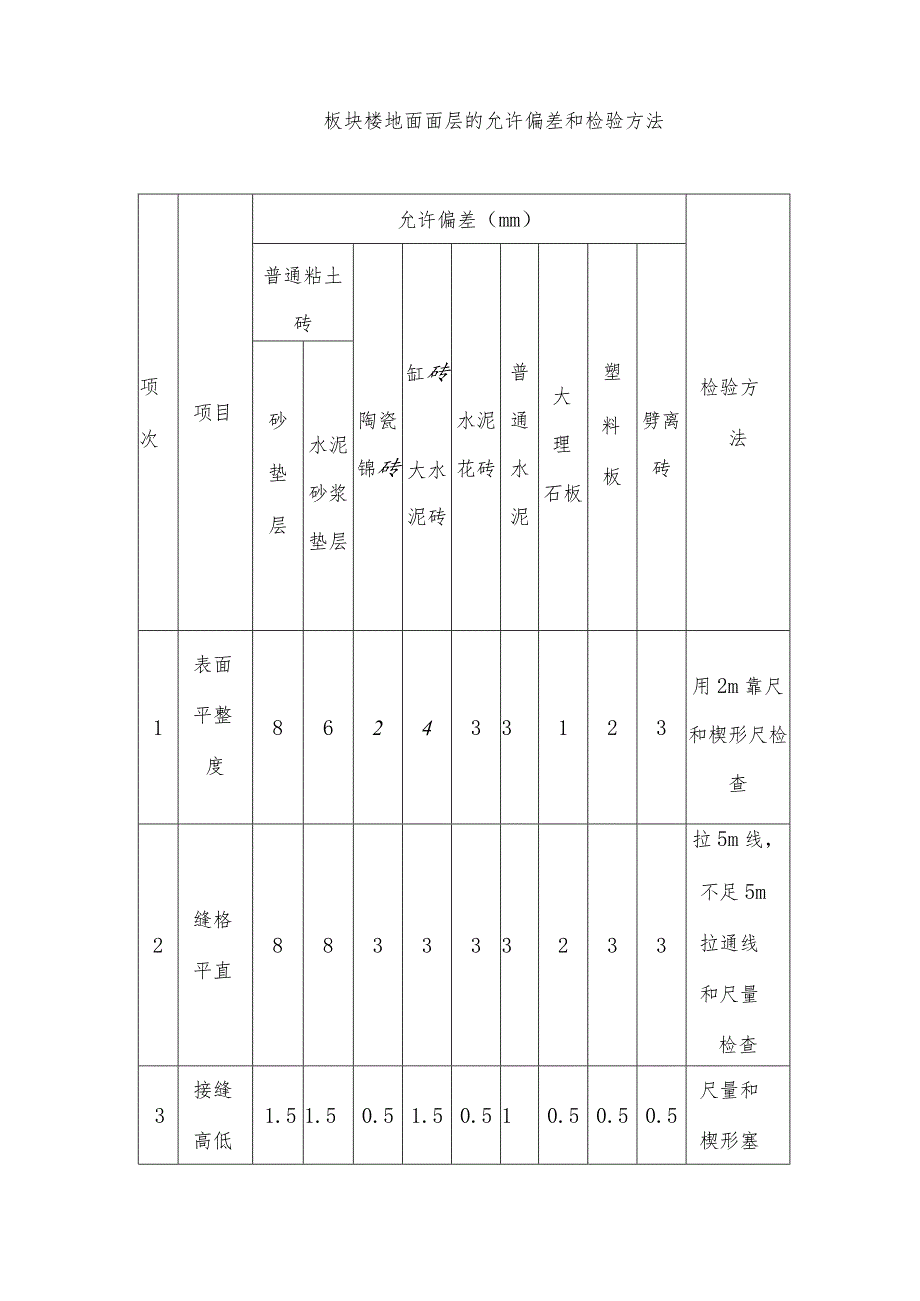

3、合格后再运至现场铺贴。7) .施工完成后进行封闭、养护。8) .验收标准见下表。板块楼地面面层的允许偏差和检验方法项次项目允许偏差(mm)检验方法普通粘土砖陶瓷锦砖缸砖大水泥砖水泥花砖普通水泥大理石板塑料板劈离砖砂垫层水泥砂浆垫层1表面平整度862433123用2m靠尺和楔形尺检查2缝格平直883333233拉5m线,不足5m拉通线和尺量检查3接缝高低1.51.50.51.50.510.50.50.5尺量和楔形塞差尺检查4踢脚线上平直344123拉5m线,不足5m拉通线和尺量检查板块5间隙宽度不大5522221尺量检查于(3),成品、半成品的保护:1) ,存放石材板块,不得长期受雨淋和水泡,要采取立放,光面相对,板块下应垫木方,现场搬运时也应按上述要求。2) ,施工人员应穿软底鞋,并要做到随砌随搽净。3) .石板因供货不到位,地面铺面尚未完成,其边沿的石为了防止被碰撞松落,应在边面前加铺一派边料石(报废无用的)。加以保护。4) ,铺砌好地面的房间应临时封闭,当必须进入施工时,应在地面上作必要的铺垫保护,要避免重物铁器碰伤或划痕。
