室内抹灰工程施工全过程及要点.docx

上传人:p** 文档编号:573565 上传时间:2023-11-08 格式:DOCX 页数:13 大小:24.72KB
下载 相关 举报
室内抹灰工程施工全过程及要点.docx_第1页
第1页 / 共13页
室内抹灰工程施工全过程及要点.docx_第2页
第2页 / 共13页
室内抹灰工程施工全过程及要点.docx_第3页
第3页 / 共13页
室内抹灰工程施工全过程及要点.docx_第4页
第4页 / 共13页
室内抹灰工程施工全过程及要点.docx_第5页
第5页 / 共13页
室内抹灰工程施工全过程及要点.docx_第6页
第6页 / 共13页
室内抹灰工程施工全过程及要点.docx_第7页
第7页 / 共13页
室内抹灰工程施工全过程及要点.docx_第8页
第8页 / 共13页
室内抹灰工程施工全过程及要点.docx_第9页
第9页 / 共13页
室内抹灰工程施工全过程及要点.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《室内抹灰工程施工全过程及要点.docx》由会员分享,可在线阅读,更多相关《室内抹灰工程施工全过程及要点.docx(13页珍藏版)》请在第壹文秘上搜索。

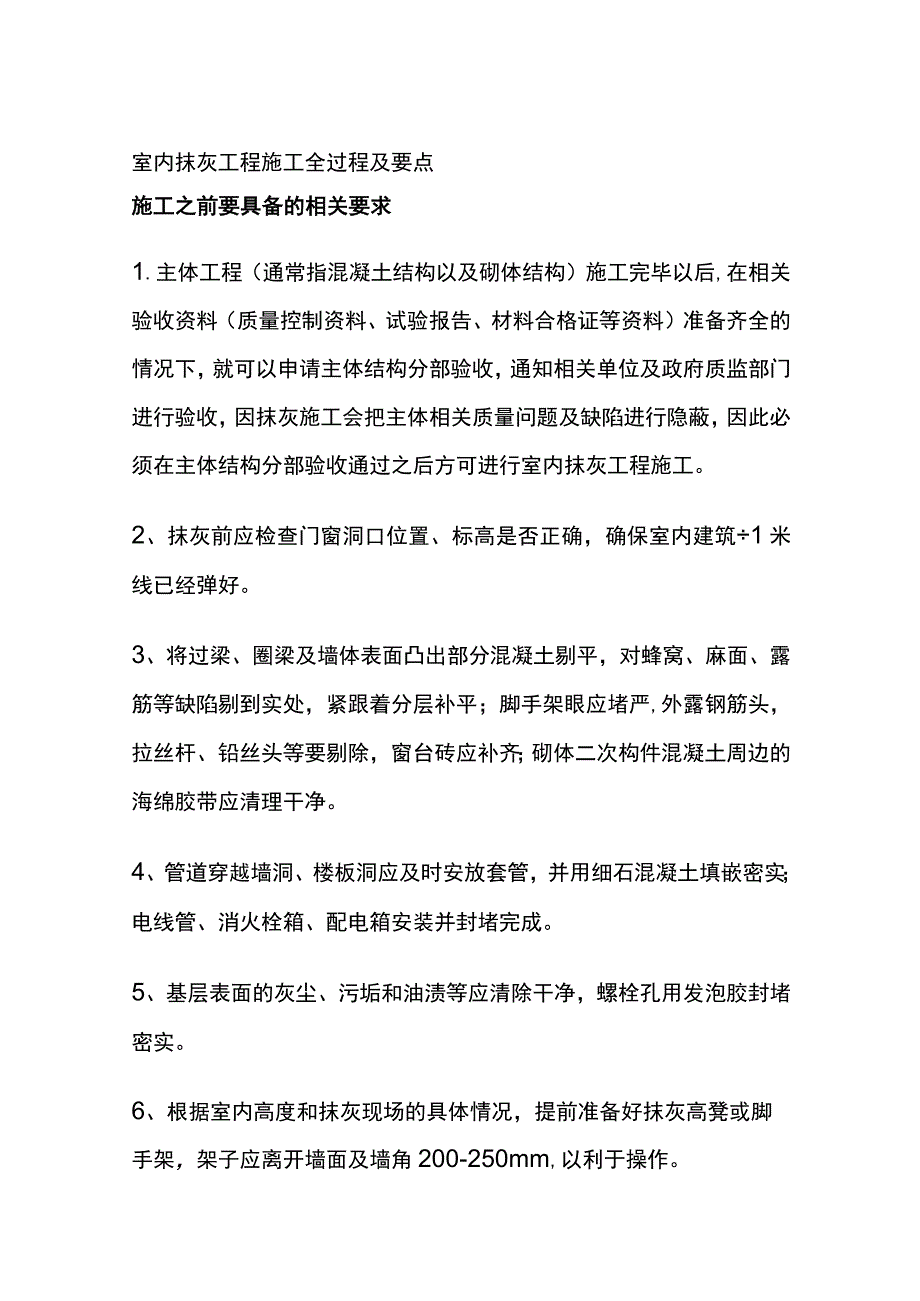

1、室内抹灰工程施工全过程及要点施工之前要具备的相关要求1.主体工程(通常指混凝土结构以及砌体结构)施工完毕以后,在相关验收资料(质量控制资料、试验报告、材料合格证等资料)准备齐全的情况下,就可以申请主体结构分部验收,通知相关单位及政府质监部门进行验收,因抹灰施工会把主体相关质量问题及缺陷进行隐蔽,因此必须在主体结构分部验收通过之后方可进行室内抹灰工程施工。2、抹灰前应检查门窗洞口位置、标高是否正确,确保室内建筑1米线已经弹好。3、将过梁、圈梁及墙体表面凸出部分混凝土剔平,对蜂窝、麻面、露筋等缺陷剔到实处,紧跟着分层补平;脚手架眼应堵严,外露钢筋头,拉丝杆、铅丝头等要剔除,窗台砖应补齐;砌体二次构

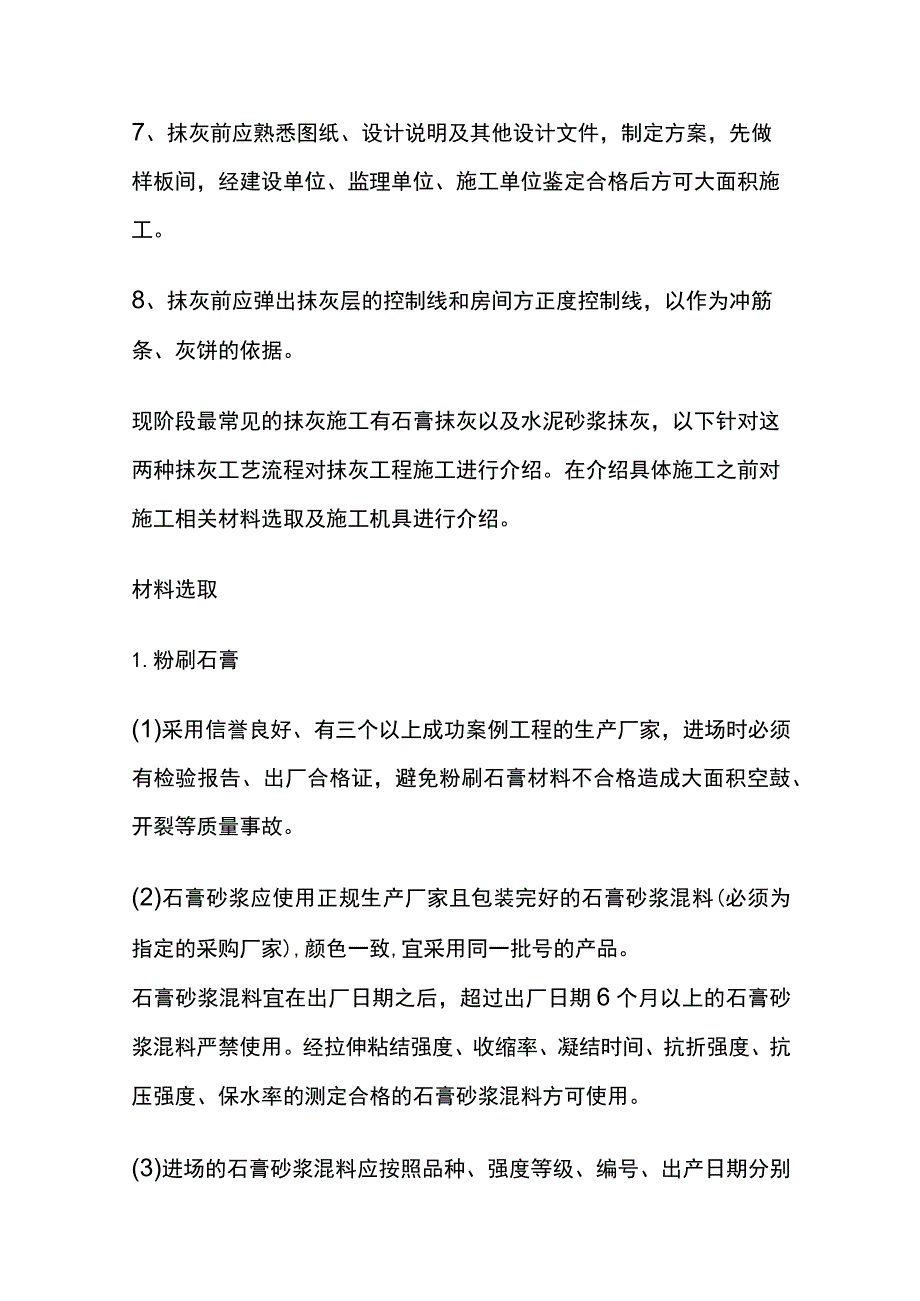

2、件混凝土周边的海绵胶带应清理干净。4、管道穿越墙洞、楼板洞应及时安放套管,并用细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装并封堵完成。5、基层表面的灰尘、污垢和油渍等应清除干净,螺栓孔用发泡胶封堵密实。6、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200-250mm,以利于操作。7、抹灰前应熟悉图纸、设计说明及其他设计文件,制定方案,先做样板间,经建设单位、监理单位、施工单位鉴定合格后方可大面积施工。8、抹灰前应弹出抹灰层的控制线和房间方正度控制线,以作为冲筋条、灰饼的依据。现阶段最常见的抹灰施工有石膏抹灰以及水泥砂浆抹灰,以下针对这两种抹灰工艺流程

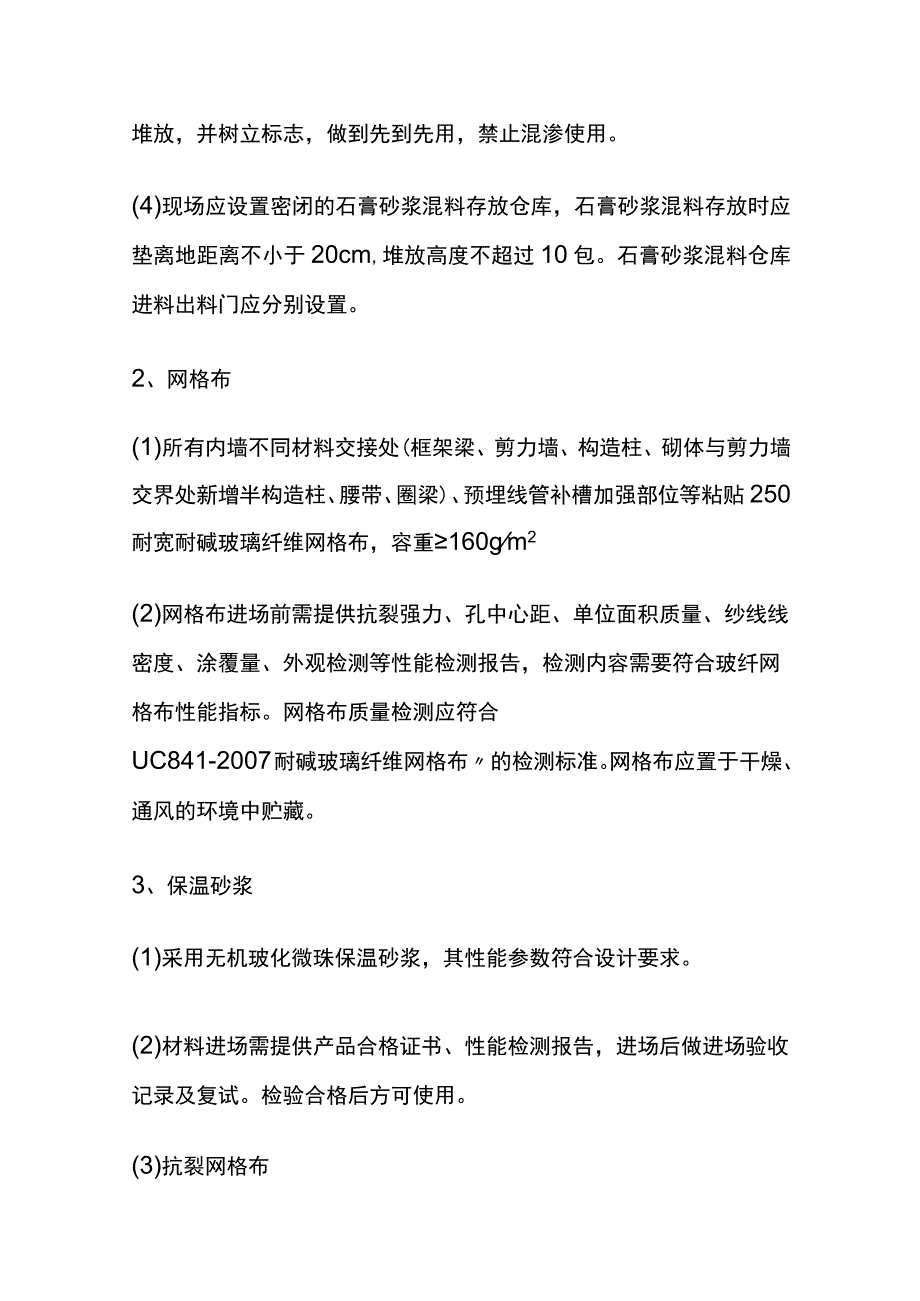

3、对抹灰工程施工进行介绍。在介绍具体施工之前对施工相关材料选取及施工机具进行介绍。材料选取1.粉刷石膏(1)采用信誉良好、有三个以上成功案例工程的生产厂家,进场时必须有检验报告、出厂合格证,避免粉刷石膏材料不合格造成大面积空鼓、开裂等质量事故。(2)石膏砂浆应使用正规生产厂家且包装完好的石膏砂浆混料(必须为指定的采购厂家),颜色一致,宜采用同一批号的产品。石膏砂浆混料宜在出厂日期之后,超过出厂日期6个月以上的石膏砂浆混料严禁使用。经拉伸粘结强度、收缩率、凝结时间、抗折强度、抗压强度、保水率的测定合格的石膏砂浆混料方可使用。(3)进场的石膏砂浆混料应按照品种、强度等级、编号、出产日期分别堆放,并树

4、立标志,做到先到先用,禁止混渗使用。(4)现场应设置密闭的石膏砂浆混料存放仓库,石膏砂浆混料存放时应垫离地距离不小于20cm,堆放高度不超过10包。石膏砂浆混料仓库进料出料门应分别设置。2、网格布(1)所有内墙不同材料交接处(框架梁、剪力墙、构造柱、砌体与剪力墙交界处新增半构造柱、腰带、圈梁)、预埋线管补槽加强部位等粘贴250耐宽耐碱玻璃纤维网格布,容重160gm2(2)网格布进场前需提供抗裂强力、孔中心距、单位面积质量、纱线线密度、涂覆量、外观检测等性能检测报告,检测内容需要符合玻纤网格布性能指标。网格布质量检测应符合UC841-2007耐碱玻璃纤维网格布的检测标准。网格布应置于干燥、通风的

5、环境中贮藏。3、保温砂浆(1)采用无机玻化微珠保温砂浆,其性能参数符合设计要求。(2)材料进场需提供产品合格证书、性能检测报告,进场后做进场验收记录及复试。检验合格后方可使用。(3)抗裂网格布保温砂浆面层采用5mm厚抗裂砂浆复合耐碱玻纤网格布,其性能参数符合设计要求。4、砂浆抹灰(1)砂浆抹灰采用成品砂浆。(2)材料进场需提供产品合格证书、性能检测报告,进场后做进场验收记录及复试。检验合格方可使用。(3)钢丝网钢丝网:丝径0.65mm,孔径1515mm的热镀锌钢丝网。具体根据设计要求选用。施工机具石膏抹灰石膏抹灰的工艺流程:基层清理一抗裂玻纤网T弹线、套方正T吊垂直、冲筋T抹底层灰一抹面层灰1

6、、基层清理先将墙面清扫干净,并去除表面的油污。对基层墙表面的凹凸不平部位应认真剔平或用砂浆补平;对一些外露的钢筋头,必须打掉,并用水泥砂浆盖住断口,以免在此处出现锈斑;对砂浆残渣、油漆、尘土、隔离剂等污垢必须清除干净(油污可用洗衣粉、草酸或碱的溶液清除并用清水冲刷干净)。清理基层表面尘土墙体基层清理2、挂抗裂玻纤网不同材料交接处容易出现开裂,需粘贴玻纤网进行加强处理。将宽度为250mm、厚度5mm石膏或水泥砂浆抹在找平层上,再将耐碱玻纤网展平贴在石膏砂浆上,石膏砂浆应均匀布满玻纤网,玻纤网宽度不应小于25Omm,从墙体交接处向两侧均分。采用石膏抹灰的时候为了防止抗裂通常采用挂玻纤网防止开裂;水

7、泥砂浆抹灰的时候为防止开裂通常采用挂钢丝网防止开裂。挂玻纤网管线开槽部位应用砂浆修复整平,并应在表面加一层宽度不小于250mm的玻纤网格布。3、弹线、套方正分别在门窗口角、垛、墙面等处弹出抹灰控制线,将房间十字定位线的四边延伸到墙边,根据十字线,结合卷尺拉线,弹出距墙内边线200mm的线,弹对角线检查房间是否方正。根据楼地面弹设的抹灰控制线,采用激光扫平仪,控制冲筋厚度。同时应复核房间开间、进深尺寸。弹线、套方正4、吊垂直、冲筋先用靠尺检查墙面的平整度、垂直度,根据平整度和垂直度决定抹灰层厚度(最薄处不小于7mm)。根据20线利用激光扫平仪在门窗口(门口两侧各冲筋一道,窗边冲筋一道)、阴阳角(

8、阳角端部冲筋一道,大面墙距离阴角250mm以内冲筋一道,墙面宽度小于150mm的阴角冲筋一道)、墙体中部冲筋间距不大于1200mmo石膏冲筋冲筋方管长度宜比楼层高高度短约50mm为宜,冲筋完成约50min材料刚好凝固时,轻轻将冲筋方管敲下,避免损坏冲筋条。5、石膏抹灰(1)石膏砂浆搅拌应采用手持电动搅拌工具搅拌,搅拌时间不应少于2min;应随拌随用,搅拌完成应在45min之内使用完毕;禁止人工搅拌石膏砂浆。(2)浆料搅拌要先装水,将粉料加入水中,静置2-3min,使骨料与粉浸润吸收,可减少气泡,再充分搅拌3-5min,静置5分钟让骨料充分吸水膨胀、材料充分熟化后使用。a、一般情况下冲筋完成2小

9、时后就可以抹底层浆料,当抹灰总厚度超过20mm时,应分层施工不足20mm时,可一次成型。第一遍采用竖向抹灰的方式从下向上抹灰,同时用力按压,使其和基层墙体粘结牢固。第二遍建议采用水平抹灰的方式左右抹灰,同时需用力按压,使其和第一层粘结牢固。之后采用楔形铝合金靠尺从下往上沿成品冲筋条将石膏砂浆刮平。b、石膏砂浆不应一次粉刷置底,距离楼15Omm范围内不做石膏粉刷(以下部位做踢脚线为使防水效果更好后期用水泥砂浆进行找平)。c、抹灰应整面墙施工,避免出现接茬印记。抹灰应先粉刷墙体的上半部分,等石膏硬化前进行下半部分的施工。抹灰表面有小的气泡属正常现象。表面有大气泡等硬化后再做修复。抹灰厚度超过35m

10、m的部位,中间增加耐碱玻纤网格布。5按照左图的施工顺序控制阴角的方正度:1号墙面抹灰由北向南施工,2号墙面抹灰由南向北抹灰,并应保证阴角的垂直度;3、4、5号墙面抹灰时与之相接处的墙面抹灰已硬化,可采用铝合金靠尺顶住L2号墙面进行收平并带出阴角,不到位的地方阴角抹刀修方正、修直。e、阳角T则抹灰时需在另T则粘贴靠尺,和冲筋面平齐,独立阳角另外T则墙体抹灰时各铝合金靠尺粘贴在已施工好的T则墙体抹灰层上,抹灰层稍硬化后将铝合金靠尺拿开,即可完成整个独立阳角的施工。f、门垛抹灰时,类似阳角抹灰的工艺,门的两侧墙体先抹灰(抹灰时也需要在洞口的内侧粘贴铝合金条),待其硬化后在门洞两侧墙体粘贴2根铝合金靠

11、尺,用钢筋制作多个一侧开口的三角形弹簧夹具,来固定铝合金靠尺。将铝合金靠尺调水平并与冲筋面平齐,随后固定钢筋弹簧夹具.g、线盒、开关盒抹灰,抹灰前盒内必须封堵,并用小型抹子将盒周边一次修整平齐、方正,抹灰完成盒内清理干净。h、有吊顶的房间其粉刷层应做至吊顶标高以上100mm高处。(石膏及砂浆粉刷,因吊顶以上区域做完吊顶以后无法看到,粉刷到顶纯属浪费材料)。砂浆抹灰砂浆抹灰工艺流程基层清理T抗镀锌钢丝网T弹线、套方正T墙体湿润一吊垂直、做灰饼一墙面甩浆T抹灰一养护一、基层清理(同石膏抹灰)二、挂镀锌钢丝网1.不同材料交界处挂250mm宽,丝径0.65mm,孔径15mm*15mm,采用射钉固定。2

12、、楼梯间和疏散通道的填充墙,应采用镀锌电焊网砂浆面层加强。钢丝网规格为根据设计规格双面设置。钢丝网搭接长度不少于200mmo三、弹线、套方正(同石膏抹灰)四、墙体湿润做灰饼前,加气块墙体提前半天浇水湿润,混凝土墙体喷水湿润即可。五、吊垂直、做灰饼先用靠尺检查墙面的平整度、垂直度,根据平整度和垂直度决定抹灰层厚度(最薄处不小于7mm)o在离房顶和墙的两端距阴、阳角1520cm处,按已确定的抹灰厚度做一块5cm2的正方形灰饼;再用钉子钉在左右灰饼附近墙缝里,以此两灰饼为基准拉好准线,在两灰饼间每隔L2m-1.5m左右再做一块灰饼;然后再以上部灰饼为基准,用缺口板条和线锤在同一条垂直线上做下部相对应

13、的灰饼,上下垂直方向两灰饼间隔150200cm,最下方的灰饼应在踢脚板上口,距离地面20cm左右。(遇有门窗垛角、烟风道处要补做灰饼)。六、墙面甩浆1.拌制甩浆料:胶:水=1:4;水泥:砂子二1:0.5(砂子为粗砂)2、用15mm*15mm*lmm的钢丝网做成200mm*300mm的网拍(根据现场实际情况调整)钢丝网折叠6-8层,固定在PVC管上(或者其他轻质有一定柔性和强度的材料)。3、拉毛:拉毛采用拍浆的方法,将搅拌好的浆液均匀抹在拍子反面,用拍子将浆均匀排在墙面上,根据墙体打点厚度选择拍浆力度。成型浆体为底粗上尖的刺状毛面,拍浆所用的拍子拍1-2次即重新清洗,否则极易造成浆液过稠,无法拍

14、出均匀效果。毛刺长5-7mm,密度均匀密实,灰点间隙控制在5mmo墙体浇水完毕到拉毛结束应控制在2小时内。养护:在拉毛终凝后要及时进行养护,天气干燥时一般拍浆5-6小时开始养护,养护不得少于3天。拍浆完成经养护后,应达到手掰不动,手按在浆体上,有毛刺感。甩浆较好部位基底浮浆未清理基底未处理七、抹灰1.抹灰前墙体先湿润,抹时先薄薄抹一层,不得漏抹,要用力压使砂浆进入细小缝隙内,接着分层压实抹平,用大木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛,然后全面进行质量检查,检查底子灰是否平整,阴阳角是否方正、顺直、平整,墙的阴角用阴角器上下抽动扯平。2、抹灰前所有墙面的阳角均需先作1:2水泥砂浆护角,护

15、角高2米,梁侧宽50mmo八、细部做法门垛,阳角抹灰参照石膏抹灰做法。质量保证措施一、主控项目1、墙面甩浆、冲筋、抹灰前基层必须清理干净。2、各种抹灰材料的品种和性能应符合设计要求。3、抹灰应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。4、砂浆抹灰完成后要进行墙面的养护。二、一般项目1.抹灰工程的表面应光滑、洁净、接茬平整。2、护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。3、抹灰总厚度应符合设计要求。成品保护措施1.施工中,推小车或搬运材料时,注意不要碰坏阳角或划破墙面。2、抹灰时注意保护好墙上电线槽盒、水暖设备预留洞及空调线的穿墙孔洞等,不要随意堵死。3、抹灰收口时,要对铝合金窗框加以保护。在进行阳台抹灰时,应注意不要污染栏杆。常见的质量问题1.剪力墙砂浆粉刷空鼓:一般情况下室内粉刷时,剪力墙的收缩已处于稳定状态,这样就造成砂浆单方面的大幅度收缩,从而造成空鼓及裂缝。(基层浮浆及浮灰清理干净、甩浆、粉刷质量控制得当可大幅降低空鼓及开裂,根据环境条件粉刷后及时养护。)2、卧室、客厅踢脚线位置空鼓。卧室、客厅墙体采用石膏粉刷,墙体下部25Omm左右采用砂浆抹灰,上部石膏抹灰施工完成后,待地平面浇筑完成才进行下部砂浆抹灰的施工。且进行下部砂浆抹灰时,基层清理不到位,无界面处理、无甩浆拉毛,造成大面积的空鼓现

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
