市政工程技术问题总结分析.docx

上传人:p** 文档编号:573718 上传时间:2023-11-08 格式:DOCX 页数:33 大小:43.27KB
下载 相关 举报
市政工程技术问题总结分析.docx_第1页
第1页 / 共33页
市政工程技术问题总结分析.docx_第2页
第2页 / 共33页
市政工程技术问题总结分析.docx_第3页
第3页 / 共33页
市政工程技术问题总结分析.docx_第4页
第4页 / 共33页
市政工程技术问题总结分析.docx_第5页
第5页 / 共33页
市政工程技术问题总结分析.docx_第6页
第6页 / 共33页
市政工程技术问题总结分析.docx_第7页
第7页 / 共33页
市政工程技术问题总结分析.docx_第8页
第8页 / 共33页
市政工程技术问题总结分析.docx_第9页
第9页 / 共33页
市政工程技术问题总结分析.docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政工程技术问题总结分析.docx》由会员分享,可在线阅读,更多相关《市政工程技术问题总结分析.docx(33页珍藏版)》请在第壹文秘上搜索。

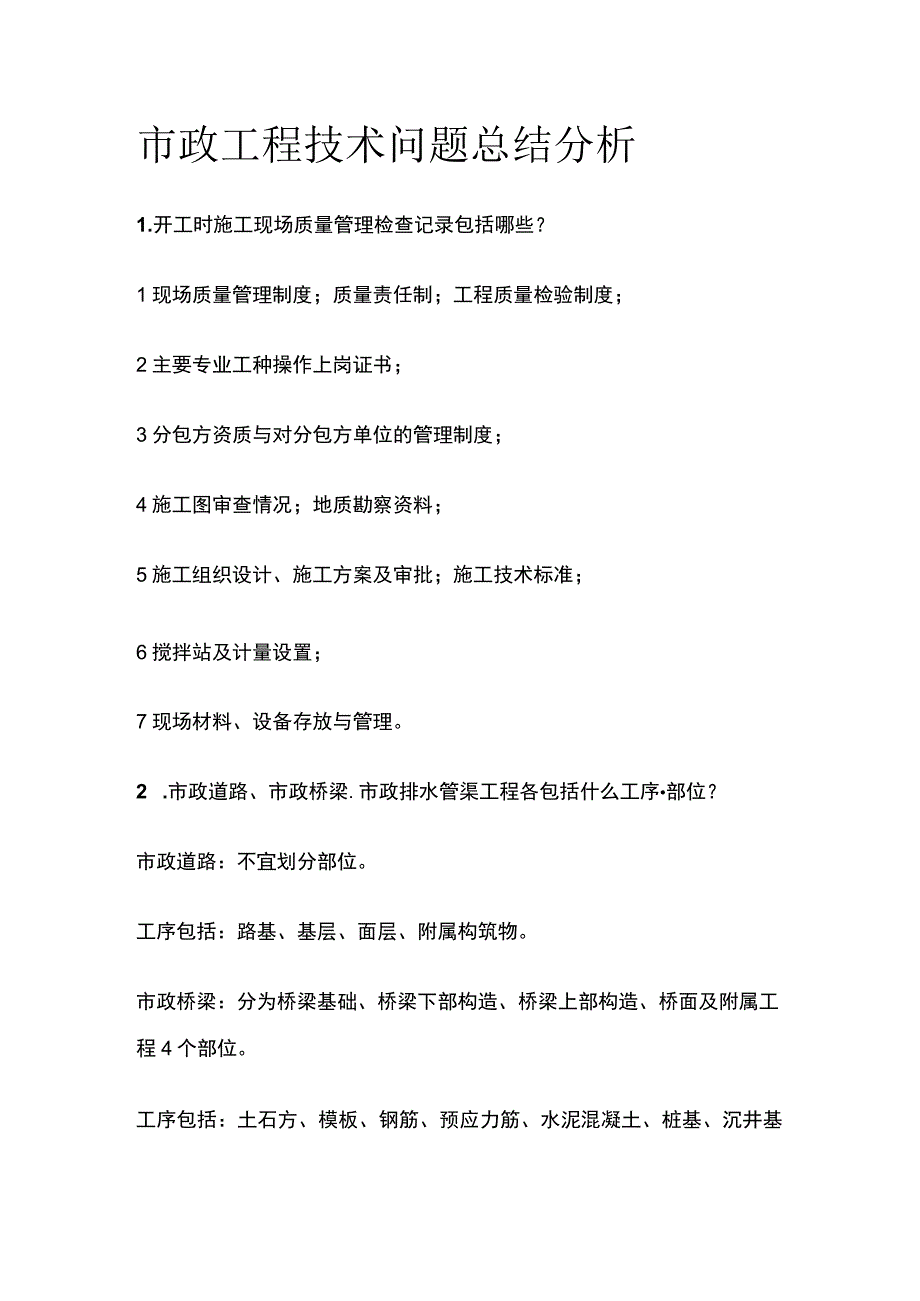

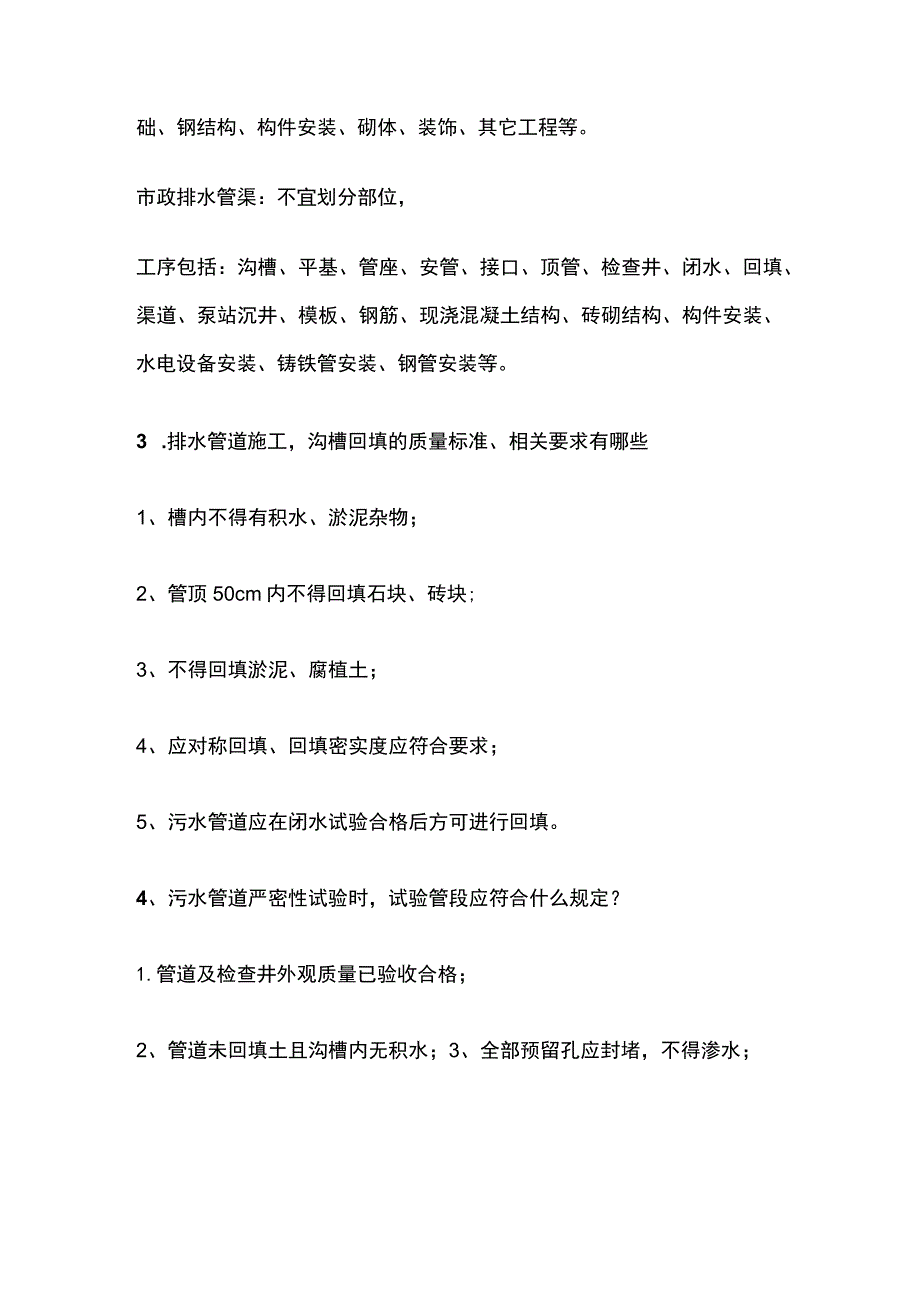

1、市政工程技术问题总结分析1.开工时施工现场质量管理检查记录包括哪些?1现场质量管理制度;质量责任制;工程质量检验制度;2主要专业工种操作上岗证书;3分包方资质与对分包方单位的管理制度;4施工图审查情况;地质勘察资料;5施工组织设计、施工方案及审批;施工技术标准;6搅拌站及计量设置;7现场材料、设备存放与管理。2 .市政道路、市政桥梁.市政排水管渠工程各包括什么工序部位?市政道路:不宜划分部位。工序包括:路基、基层、面层、附属构筑物。市政桥梁:分为桥梁基础、桥梁下部构造、桥梁上部构造、桥面及附属工程4个部位。工序包括:土石方、模板、钢筋、预应力筋、水泥混凝土、桩基、沉井基础、钢结构、构件安装、砌

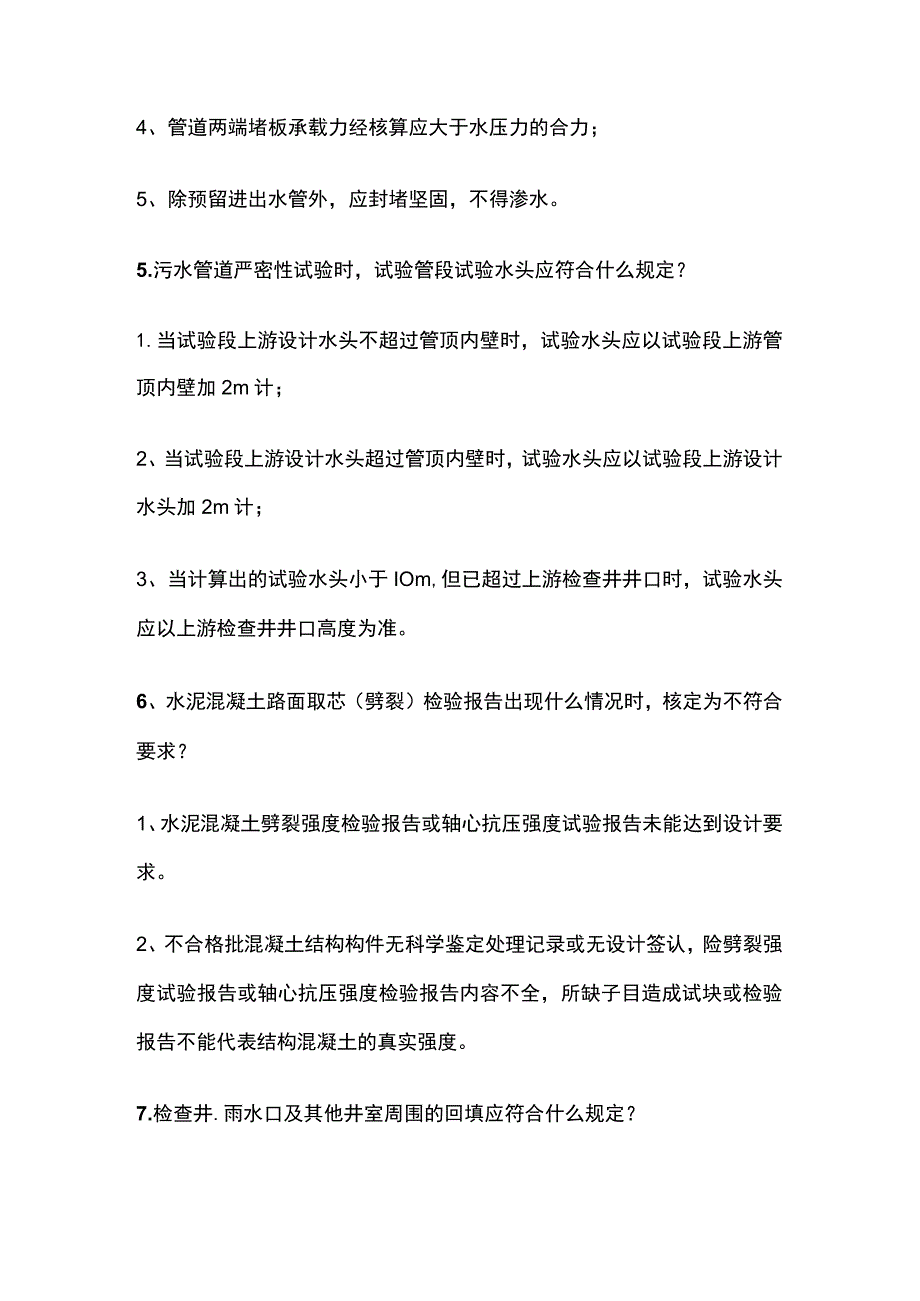

2、体、装饰、其它工程等。市政排水管渠:不宜划分部位,工序包括:沟槽、平基、管座、安管、接口、顶管、检查井、闭水、回填、渠道、泵站沉井、模板、钢筋、现浇混凝土结构、砖砌结构、构件安装、水电设备安装、铸铁管安装、钢管安装等。3 .排水管道施工,沟槽回填的质量标准、相关要求有哪些1、槽内不得有积水、淤泥杂物;2、管顶50cm内不得回填石块、砖块;3、不得回填淤泥、腐植土;4、应对称回填、回填密实度应符合要求;5、污水管道应在闭水试验合格后方可进行回填。4、污水管道严密性试验时,试验管段应符合什么规定?1.管道及检查井外观质量已验收合格;2、管道未回填土且沟槽内无积水;3、全部预留孔应封堵,不得渗水;4

3、、管道两端堵板承载力经核算应大于水压力的合力;5、除预留进出水管外,应封堵坚固,不得渗水。5.污水管道严密性试验时,试验管段试验水头应符合什么规定?1.当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3、当计算出的试验水头小于IOm,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。6、水泥混凝土路面取芯(劈裂)检验报告出现什么情况时,核定为不符合要求?1、水泥混凝土劈裂强度检验报告或轴心抗压强度试验报告未能达到设计要求。2、不合格批混凝土结构构件无科学鉴定处理记录或无设计

4、签认,险劈裂强度试验报告或轴心抗压强度检验报告内容不全,所缺子目造成试块或检验报告不能代表结构混凝土的真实强度。7.检查井.雨水口及其他井室周围的回填应符合什么规定?1.现场浇筑混凝土或砌体水泥砂浆强度应达到设计规定;2、路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其宽度不宜小于40cm;3、井室周围的回填,应与管道沟槽的回填同时进行,当不便同时进行时,应留台阶形接茬;4、井室周围回填压实时应沿井室中心对称进行,且不得漏夯;5、回填材料压实后应与井壁紧贴。8、浇筑磴路面时,监理人员旁站(巡视)时应重点注意哪些方面?1.施工管理人员是否到位;2、磅坍落度、和易性、振捣情况,有否按规定

5、取样;3、模板是否有变形、漏浆;4、钢筋是否按图设置;5、基层顶面杂物是否清除干净等。9.磴路面面层施工前,对下承层的检测项目有哪些?各检测项目的检验方法?1、厚度;用尺量2、平整度;用3m直尺量取最大值3、宽度;用尺量4、中线高程;用水准仪测量5、横坡:用水准仪测量6、压实度:灌砂法10、稳定层路面施工质量实测项目、检验频率及检验方法?1.原材料质量检测检查方法:查检验报告、复验;检查频率:按不同材料进场批次,每批检查一次。2、压实度检查方法:灌水法、灌砂法;检查频率:每1000平方取每压实层抽查3点。;3、基层、底基层试件作7d无侧限抗压强度检查频率:每2000平方抽检1组(6块);4、道

6、路弯沉检查方法:弯沉仪检测;检查频率:每车道、每20m测1点。11、沥青磴路面施工质量实测项目、检验频率及检验方法?1.原材料质量检测1)沥青:检查方法:查出厂合格证、检验报告并进场复验;检查频率:按同一厂家、同一品种、同一标号、同一批号进场的沥青(石油沥青每loot为一批,改性沥青每50t为一批)每批次抽检一次。2)沥青混合料所用的粗集料、细集料、矿粉、纤维稳定剂等检查方法:观察、检查进场检验报告;检查频率:按不同品种产品进场批次和产品抽样检验确定。3)沥青混合料:检查方法:测温;检查频率:全数检查。沥青混合料马歇尔试验:(检查方法:现场取样试验;检查频率:每日、每品种取样一次);2、压实度

7、检查方法:马歇尔试验;检查频率:每100O平方取抽查1点。3、面层厚度检查方法:钻孔或刨挖;检查频率:每1000平方取抽查1点。4、道路弯沉检查方法:弯沉仪检测;检查频率:每车道、每20m测1点。12、热拌沥青混合料路面施工质量控制要点1.施工前检查各类材料和设备的准备情况,材料包括集料、结合料等,设备包括生产、运输、摊铺、压实等,并检查设备的校验资料。2、重视试验路施工监理,督促承包人按试验路确定的施工方法和工艺进行正式路段的施工。3、加强沥青透层的旁站,清扫基层表面,喷洒水微湿表面并禁止任何车辆通过。4、旁站沥青混合料的生产,混合料不得老化、滴漏及粗细集料颗粒离析。5、检查沥青混合料的运输

8、。运输设备数量应与摊铺机的数量、摊铺能力、运输距离相适应,形成不间断供应。6、旁站沥青混合料的摊铺,作业应保持连续、均匀、不间断的摊铺。7、旁站沥青混合料的压实,压实应在摊铺后及时进行,不得等混合料冷却后碾压。8、雨天不准施工。13.水泥混凝土板的接Sl类型及其设置要求1.纵缝:采用加拉杆的平缝。纵缝必须与道路中线平行。纵缝间距一般为3.50m,3.75m,最大为4.0mo2、横缝(横向缩缝):采用假缝3、施工缝:应位于横缝处。混凝土路面设传力杆时,施工转应按所在横缝系胀缝或缩缝而设置相同的传力杆,并采用相同的接缝构造。4、胀缝:混凝土板与桥梁或其他结构物、交叉口相接以及混凝土板厚度变化处,小

9、半径平曲线、竖曲线处,均应设置胀缝。与结构物或沥青路面相接时,在混凝土路面端部的二或三条横缝均应设胀缝。14、沥青道路外观检查的项目、检查的要求有哪些?1.沥青面层:1)面层应平整、坚实、无脱落、掉渣、裂缝、推挤、烂边、粗细料集中等现象。2 )IOt以上压路机碾压无明显轮迹。3 )接茬紧密、平顺、烫缝不应枯焦。4)面层与路缘石及其它构筑物应接顺,不得有积水现象。2、侧缘石、人行道:1)侧石、缘石必须稳固,线直弯顺,无折角,顶面应平整无错牙,侧石钩缝严密,缘石不得阻水。2)侧石背后填土必须密实。3)人行道铺砌必须平整稳定,灌缝应饱满,不得有翘动现象4)人行道面层应与其它构筑物接顺,不得有积水现象

10、。3、检查井与收水井:1)路面与井接顺,无跳车现象。2)收水井内壁抹面平整,不得收壳,裂缝。3)井内无拉圾杂物,井圈及支管回填满足路面要求。4)框盖完整无损,安装平稳,位置正确。15、水泥混凝土面层工序外观检查内容有哪些?1)模板必须支立牢固,不得倾斜、漏浆;2)板角边不得有大于0.3mm的裂缝;3)伸缩缝必须垂直,缝内不得有杂物。伸缝必须全部贯通,传力杆必须与缝面垂直。4)切缝直线段应线直,曲线段应弯曲,不得有夹缝,灌缝不得漏缝。16、路基填土压不实的原因有哪些?如何处理?1)原因:填土的含水量偏大或偏小,达不到最佳含水量解决或处理方法:素土或灰土摊铺前先根据试验测定素土或灰土的最佳含水量,

11、如含水量过大将土铺开晾晒至最佳含水进行摊铺。含水量过小可加入含水量偏大的土方、或在重新拌合时可加入适量的水至测定为最佳含水量。2)原因:颗粒之间空隙过大或填料不符合要求解决或处理方法:填方应选用符合要求的土料,避免采用腐殖土和未经破碎的大块土作边坡填料,对填土中的大石块要取出,对大于IOCm的硬土块应打碎或取出。3)原因:填土层厚度过大或压实功率不够解决或处理方法:路基填方及沟槽回填土的虚铺厚度按照设计以及机型不超过有关规定;在路基总宽度内,应采用水平分层方法填筑;路基地面的横坡或纵坡陡于1:5时应做成台阶;回填沟槽分段填土时,应分层倒退留出台阶,台阶高等于压实厚度,台阶宽大于或等于1m。17

12、、市政桥梁工程工序.部位、单位工程如何划分?市政桥梁工程的工序、部位、单位工程应按以下要求划分:1)工序按工序划分为:土石方、模板、钢筋、预应力筋、水泥混凝土、桩基、沉井基础、钢结构、构件安装、砌体、装饰、其他工程等;2)部位按主要部位划分为:基础、下部构造、上部构造、桥面及附属工程等四个部位;3)单位工程市政桥梁工程中的独立核算项目,应是一个单位工程。18、桥梁下部结构外观检查的项目、检查的要求有哪些?1)混凝土无缺边、掉角、裂缝、露筋、蜂麻、孔洞。线角挺拔,线形顺直,无凹凸,美观,接绛平顺。2 )沉降缝贯通、垂直,位置准确,边角整齐。3 )支座位置准确,平稳,接触严密。19、桥梁上部结构外

13、观检查的项目.检查的要求有哪些?1)梁板拱杆件直顺、一致,混凝土施工缝平顺,无蜂麻、露筋、缺边掉角,允许范围外的裂缝。接缝平顺。2)各部位平行、垂直、对称关系准确无异常。3)安装准确,梁、拱肋底高程一致,间距无异常。4)地道无渗漏,装修无空鼓、脱落、裂缝、掉渣,颜色一致,美观,台阶步距一致,无缺边掉角。钢结构焊缝饱满直顺,无变形,颜色一致,防腐无遗漏。构件无变形。20、桥面系外观检查的项目、检查的要求有哪些?1)铺装坚实、平整,地裂缝,离析,有足够粗糙度,沥青混凝土还不应有松散、油包现象2)伸缩缝安装牢固、直顺,不扭曲,缝宽符合要求,与保护带接顺,伸缩有效。21、钻孔灌注桩钢筋笼制作.运输、下

14、笼时的施工质量控制要点?在制作、运输、安装过程中,应采取必要措施,防止发生不可恢复的扭转、弯曲。制作钢筋笼的钢筋必须是没有明显锈蚀的,且不能有油污,起吊钢筋笼确保垂直,对准孔位,吊稳后缓缓下沉,避免碰撞孔壁。钢筋笼周边必须设置保护主筋碎保护层厚度的砂浆垫块。22、钻孔灌注桩清孔.灌注水下验时的施工质量控制要点?1.清孔:灌注混凝土前,必须仔细测量孔底沉渣厚度,其值不得大于规范或设计要求;并必须在清孔结束后半小时内灌注第一斗混凝土,否则必须重新测定孔底沉渣厚度,根据测定结果确定是否需重新清孔。2、灌注硅:混凝土的坍落度宜采用18Omm-22Omm;初灌混凝土应使导管埋入混凝土面以下0.8m以上;

15、专人负责测量混凝土面标高,导管埋深宜为2-6m。灌注结束后混凝土面标高须符合规范或设计要求,充盈系数一般不得小于1.05。23、先张法、后张法预制空心板钢锈线张拉程序1、张拉(松张)应在混凝土强度达到设计要求的强度和龄期(设计无要求时先张法构件混凝土强度达到80%松张预应力、后张法应达到75%后方可张拉预应力。)2、钢较线张拉程序:先张法:0初应力(一般(UQCon)1.05ocon(锚固);后张法:0初应力(一般0.1con)1.05con(锚固)。3、当采用低松驰(11级松驰)钢筋锚固线时,可不必超张拉至1.05con及持荷2分钟。24、后张法预应力梁板,预应力张拉前应具备什么条件监理方可允许张拉开工?(内业.现场)方案已审批;人员、设备已到位;材料已报验;张拉机具设备已标定;梁板外观、尺寸等已验收合格;碎强度/龄期符合设计、规范要求25、钻孔灌注桩在灌注水下验前应检查哪些内容?应检测成孔后护筒顶标高,根据护筒顶标高、设计孔底标高、设计桩顶标高、设计钢筋笼标高确定出钢筋笼顶标高、已浇注顶标高及确定这两个控制面1.检查砂、石、水泥、外加

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
