建筑工程工程量计算规则.docx

上传人:p** 文档编号:574031 上传时间:2023-11-08 格式:DOCX 页数:35 大小:99.97KB
下载 相关 举报
建筑工程工程量计算规则.docx_第1页
第1页 / 共35页
建筑工程工程量计算规则.docx_第2页
第2页 / 共35页
建筑工程工程量计算规则.docx_第3页
第3页 / 共35页
建筑工程工程量计算规则.docx_第4页
第4页 / 共35页
建筑工程工程量计算规则.docx_第5页
第5页 / 共35页
建筑工程工程量计算规则.docx_第6页
第6页 / 共35页
建筑工程工程量计算规则.docx_第7页
第7页 / 共35页
建筑工程工程量计算规则.docx_第8页
第8页 / 共35页
建筑工程工程量计算规则.docx_第9页
第9页 / 共35页
建筑工程工程量计算规则.docx_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程工程量计算规则.docx》由会员分享,可在线阅读,更多相关《建筑工程工程量计算规则.docx(35页珍藏版)》请在第壹文秘上搜索。

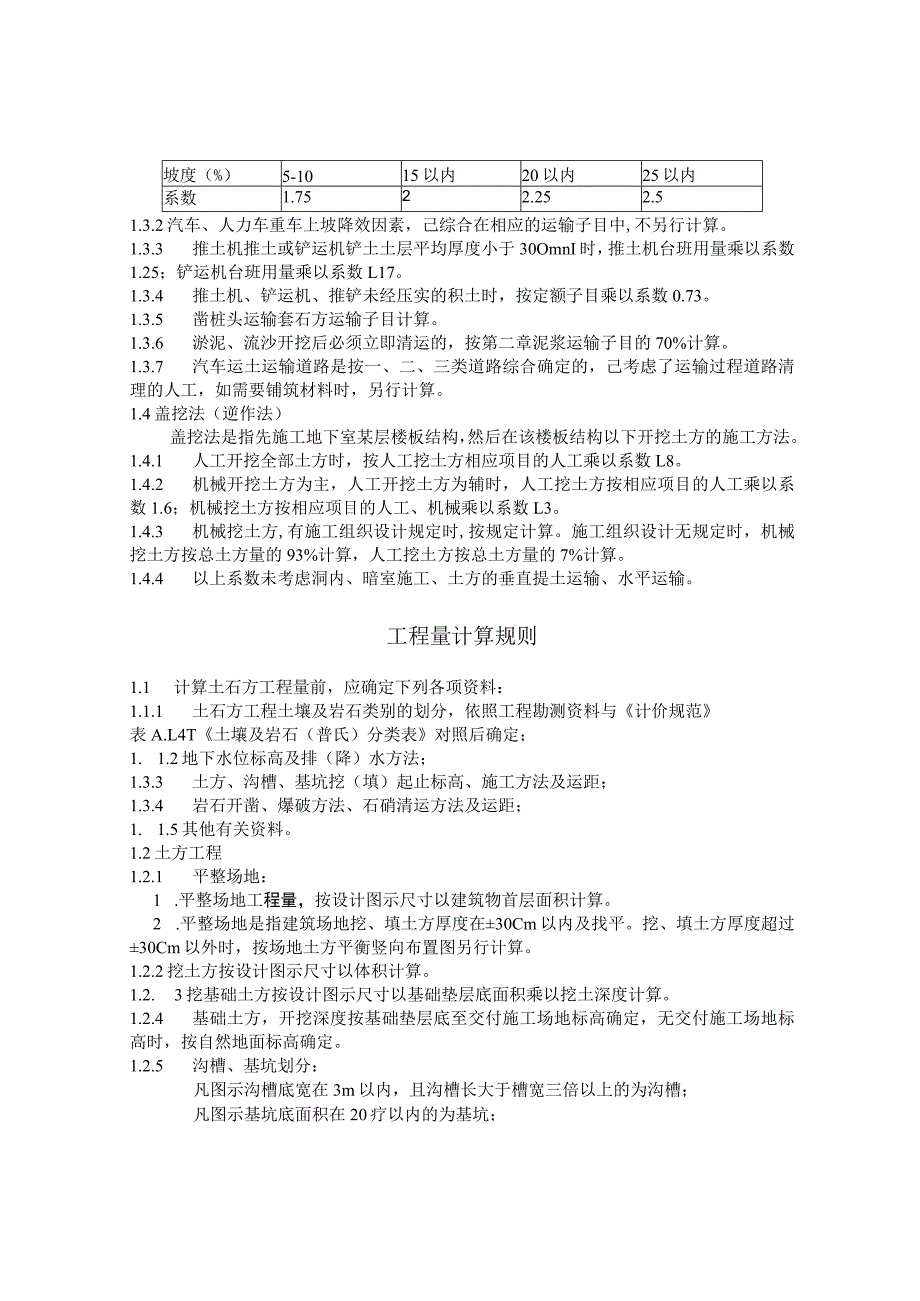

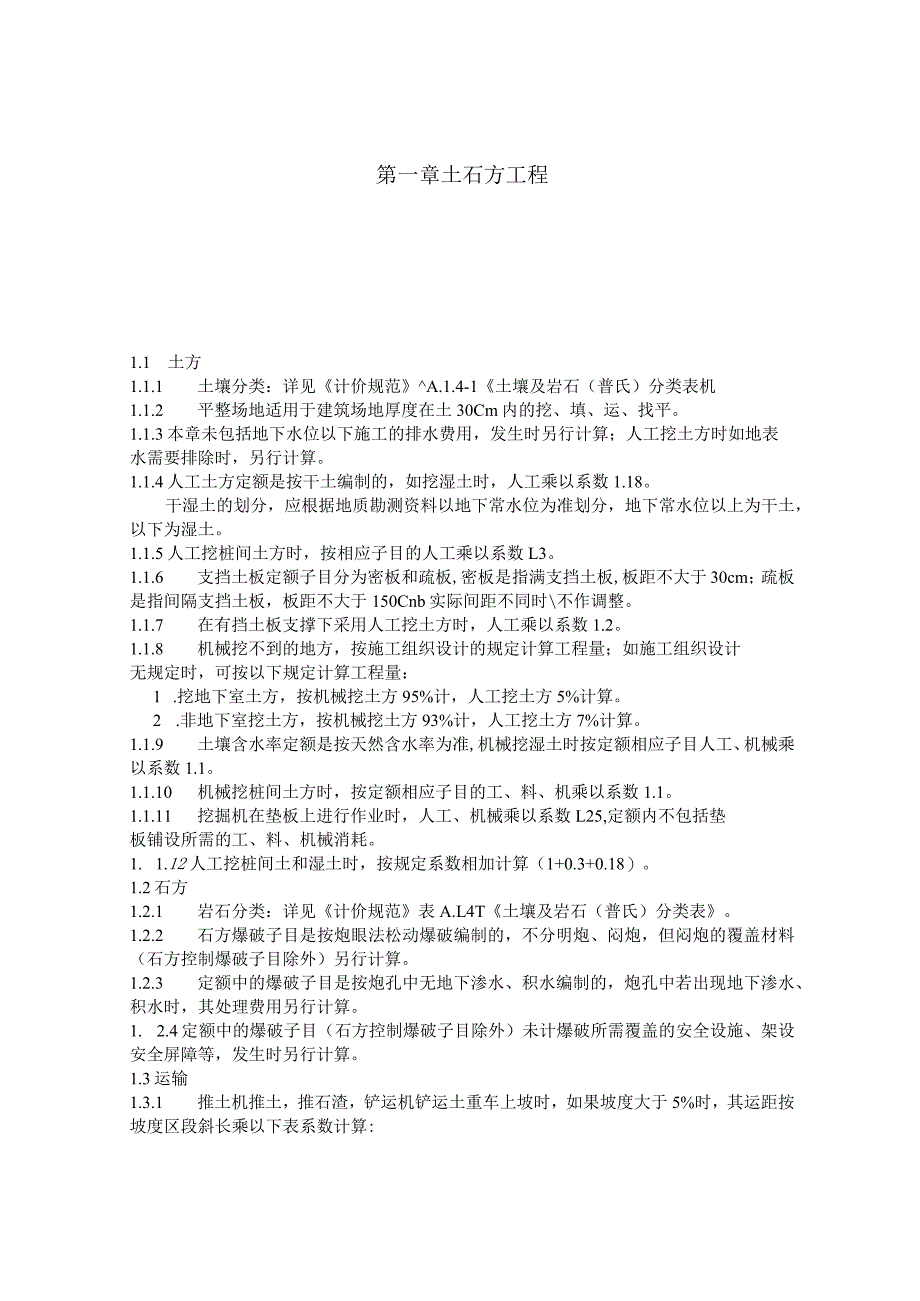

1、建筑工程计算规则建筑工程计算规则1第一章土石方工程2第二章桩基础工程6第三章砌筑工程9第四章混凝土及钢筋混凝土工程12第五章厂房大门、特种门、木结构工程16第六章金属结构工程21第七章屋面及防水工程23第八章防腐、隔热、保温工程26第九章模板工程28第十章脚手架工程29第十一章混凝土泵送增加费33第十二章垂直运输工程34第十三章材料二次运输35第十四章建筑物超高增加人工、机械36第一章土石方工程1.1 土方1.1.1 土壤分类:详见计价规范A.1.4-1土壤及岩石(普氏)分类表机1.1.2 平整场地适用于建筑场地厚度在土30Cm内的挖、填、运、找平。1.1.3本章未包括地下水位以下施工的排水费

2、用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算。1.1.4人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。1.1.5人工挖桩间土方时,按相应子目的人工乘以系数L3。1.1.6 支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150Cnb实际间距不同时不作调整。1.1.7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。1.1.8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算

3、工程量:1 .挖地下室土方,按机械挖土方95%计,人工挖土方5%计算。2 .非地下室挖土方,按机械挖土方93%计,人工挖土方7%计算。1.1.9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。1.1.10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。1.1.11 挖掘机在垫板上进行作业时,人工、机械乘以系数L25,定额内不包括垫板铺设所需的工、料、机械消耗。1. 1.12人工挖桩间土和湿土时,按规定系数相加计算(1+0.3+0.18)。1.2石方1.2.1 岩石分类:详见计价规范表A.L4T土壤及岩石(普氏)分类表。1.2.2 石方爆破子

4、目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算。1.2.3 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。1. 2.4定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。1.3运输1.3.1 推土机推土,推石渣,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:坡度(%)5-1015以内20以内25以内系数1.7522.252.51.3.2汽车、人力车重车上坡降效因素,己综合在相应的运输子目中,不另行计算。1.3.3

5、 推土机推土或铲运机铲土土层平均厚度小于30OmnI时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数L17。1.3.4 推土机、铲运机、推铲未经压实的积土时,按定额子目乘以系数0.73。1.3.5 凿桩头运输套石方运输子目计算。1.3.6 淤泥、流沙开挖后必须立即清运的,按第二章泥浆运输子目的70%计算。1.3.7 汽车运土运输道路是按一、二、三类道路综合确定的,己考虑了运输过程道路清理的人工,如需要铺筑材料时,另行计算。1.4盖挖法(逆作法)盖挖法是指先施工地下室某层楼板结构,然后在该楼板结构以下开挖土方的施工方法。1.4.1 人工开挖全部土方时,按人工挖土方相应项目的人工乘以系数

6、L8。1.4.2 机械开挖土方为主,人工开挖土方为辅时,人工挖土方按相应项目的人工乘以系数1.6;机械挖土方按相应项目的人工、机械乘以系数L3。1.4.3 机械挖土方,有施工组织设计规定时,按规定计算。施工组织设计无规定时,机械挖土方按总土方量的93%计算,人工挖土方按总土方量的7%计算。1.4.4 以上系数未考虑洞内、暗室施工、土方的垂直提土运输、水平运输。工程量计算规则1.1 计算土石方工程量前,应确定下列各项资料:1.1.1 土石方工程土壤及岩石类别的划分,依照工程勘测资料与计价规范表A.L4T土壤及岩石(普氏)分类表对照后确定;1. 1.2地下水位标高及排(降)水方法;1.3.3 土方

7、、沟槽、基坑挖(填)起止标高、施工方法及运距;1.3.4 岩石开凿、爆破方法、石硝清运方法及运距;1. 1.5其他有关资料。1.2土方工程1.2.1 平整场地:1 .平整场地工程量,按设计图示尺寸以建筑物首层面积计算。2 .平整场地是指建筑场地挖、填土方厚度在30Cm以内及找平。挖、填土方厚度超过30Cm以外时,按场地土方平衡竖向布置图另行计算。1.2.2挖土方按设计图示尺寸以体积计算。1.2. 3挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。1.2.4 基础土方,开挖深度按基础垫层底至交付施工场地标高确定,无交付施工场地标高时,按自然地面标高确定。1.2.5 沟槽、基坑划分:凡图

8、示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽;凡图示基坑底面积在20疗以内的为基坑;凡图示沟槽底3m以外,坑底面积20m,以外,平整场地挖土方厚度在土30Cnl以外,均按挖土方计算。1.2.6 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。1.2.7 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。1.2.8 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,

9、则另计一次水平运输。1. 2.9人工挖土方深度超过L5m时,按表一增加工日。表一人工挖土方超深增加工日表深度(以内)2m4m6m工日/100n?4.7214.9622.241.2.10地下室人工挖土深度超过1.5m时,按表二增加工日。表二地下室人工挖土方超深增加工日表深度(以内)2m4m6m8mIOm12m14m16m18mIB/100m32.507.9211.715.619.423.327.131.034.872838381.2.11截(凿)桩头:1 .人工凿桩头在编制预算时(设计图纸有特殊要求除外),其长度从交付施工场地标高计至桩承台底以上IoOmm;结算时按实调整。凿灌注桩、钻(冲)孔桩

10、的工程量,按凿桩头长度乘桩设计截面面积乘1.2计算。凿人工挖孔桩护壁的工程量应扣除桩芯体积计算。2. 机械切割预制桩桩头按桩头个数计算。1.2.12管沟土方以管井(包管沟)最大水平投影面积乘以挖土深度(交付施工场地标高至沟底或垫层底高度)以体积计算。1. 3石方工程1.1.1 开凿岩石,区别石质按设计图示尺寸以体积计算:沟槽,基坑与平基的划分按土方工程的划分规定执行。1.1.2 爆破岩石,区别石质按设计图示尺寸以体积计算。1.1.3 管沟石方按管沟土方的规定计算。1.4 人工挖孔桩挖土(石)方工程1.4.1 按桩长乘以设计截面面积(含护壁)以体积计算。1.4.2 挖淤泥、流砂层按该层实际厚度乘

11、以截面积以体积计算。1.4.3 扩大头预算工程量按图示尺寸以体积计算,结算按实际体积计算。1.5 (石)方回填工程1.5. 1土石方回填按以下规定以体积计算:1 .场地回填:回填面积乘以平均回填厚度;2 .室内回填:主墙间净面积乘以回填厚度;3 .基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物);4.管沟回填,以挖方体积减去管沟及基础所占体积计算。余土或取土工程量,按以下规定计算:余土或取土体积=挖土总体积一回填土总体积式中计算结果为正值时为余土外运体积,负值时为须取土体积。1.6(石)方运输工程1.6.1 推土机推土堆距,按挖方区重心至填方区重心之间的直线距离

12、计算。1.6.2 铲运机运土运距,按挖方区重心至卸方区重心加转向距离45m计算。1.6.3自卸汽车运土石方的运距,按挖方区重心至填方区(或堆放地点),重心的最短距离计算。1.6.4垂直运土运距折合水平运距7倍计算。1. 7其他相关问题按下列规定处理:1.1.1 土石方体积应按挖掘前的天然密实体积计算。如需按天然密实体积折算时,应按表三计算。表三土石方体积折算系数表天然密实度体积虚方体积夯实后体积松填体积1.001.300.871.080.771.000.670.831.151.491.001.240.931.200.811.001.7.2桩间土方以图示外形底面积乘以挖土深度计算,不扣除桩芯直径

13、60Cm以内的桩或类似尺寸障碍物所占体积。1.8盖挖法(逆作法)盖挖法挖土方,按室内实际净面积乘以挖土方深度以体积计算。第二章桩基础工程说明2. 0.1桩基础工程指陆地上打桩,包括打预制混凝土桩、打拔钢板桩、灌注桩、人工挖孔桩、钻(冲)孔桩、预应力钢筋混凝土锚杆、地下连续墙等,不同土壤类别、机械类别和性能均包括在定额内。2.0.2本定额打、压桩未包括接桩;打、压桩接桩,按相应子目计算。2. 0.3经建设单位审定的施工方案,单位工程内出现送桩和打桩的应分别计算,送桩按相应打、压桩定额子目工日及机械台班乘系数1.2计算:2.0.4打试验桩按相应子目的人工、机械乘以系数2计算。2.0.5单位工程打、

14、压(灌)桩工程量在下表规定数量以内时,其人工、机械按打、压(灌)桩相应定额子目乘以系数L25计算。项目单位工程的工程量钢筋混凝土方桩100m3钢筋混凝土管桩800m钢板桩30t灌注混凝土土桩、砂、砂石桩60m,2.0.6定额不包括清除地下障碍物,若发生时按实计算。2.0.7现场预制方桩:1扣除方桩相应子目的消耗量,按含量套预制方桩制作子目,其他不变。2方桩运输按混凝土及钢筋混凝土工程中预制混凝土构件运输子目计算。3方桩运输仅适用于承包方在预制加工场制作运至施工现场。4方桩接桩钢材用量不同时,可按实调整,其他不变。2.0.8人工挖孔桩护壁混凝土已包括规范规定凸出土面的20Cln高度。2.0.9打

15、钢管混凝土灌注桩,钻(冲)孔灌注桩和地下连续墙的混凝土含量按1.2扩散系数考虑,实际出槽量(以实际配合比,容重按2400kgn?计算)不同时,可调整。2.0.10管桩桩芯填混凝土,按相应子目计算。2.0.11灌注桩1在原位打扩大桩时,人工费按85%,机械费按50%计算。2打灌注混凝土桩至地面部分(包括地下室)采用砂石代替混凝土量其材料按实计算。3如在支架打桩,人工及机械费乘以系数L25o4活页桩尖铁件摊销每立方米混凝土L5kgo5混凝土桩尖施工损耗按1%计算。2.O.12钻(冲)孔桩,如果工艺完全为冲孔,换算桩机台班价格,其他不变。2.0.13钻(冲)孔桩、地下连续墙、锚杆入岩增加费,全风化岩,强风化岩不作入岩,微风化岩作入岩计算,中风化岩按相应子目乘以系

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
