暖通及消防工程施工方案.docx

上传人:p** 文档编号:574294 上传时间:2023-11-08 格式:DOCX 页数:2 大小:15.02KB
下载 相关 举报
暖通及消防工程施工方案.docx_第1页
第1页 / 共2页
暖通及消防工程施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《暖通及消防工程施工方案.docx》由会员分享,可在线阅读,更多相关《暖通及消防工程施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

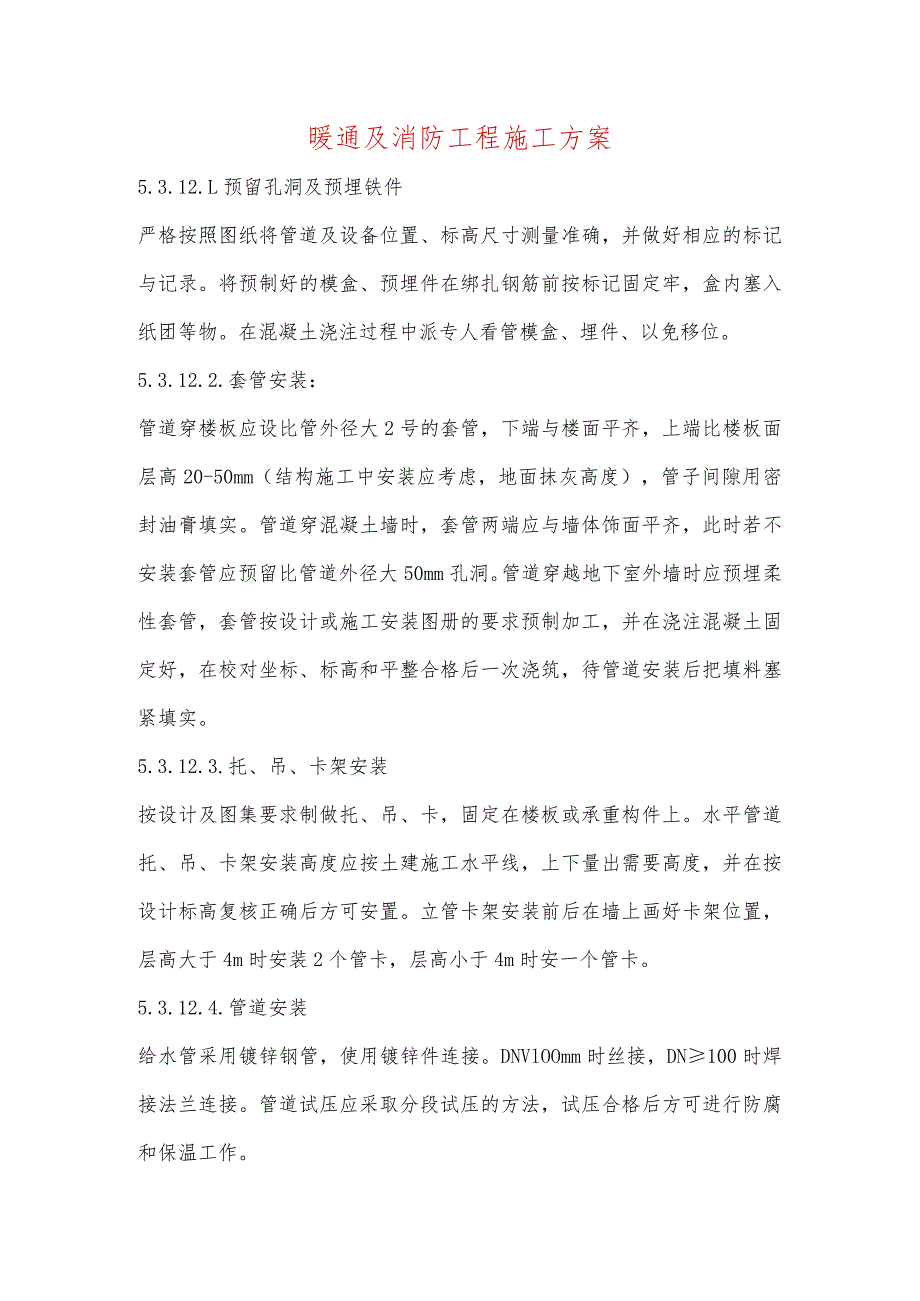

1、暖通及消防工程施工方案5.3.12.L预留孔洞及预埋铁件严格按照图纸将管道及设备位置、标高尺寸测量准确,并做好相应的标记与记录。将预制好的模盒、预埋件在绑扎钢筋前按标记固定牢,盒内塞入纸团等物。在混凝土浇注过程中派专人看管模盒、埋件、以免移位。5.3.12.2.套管安装:管道穿楼板应设比管外径大2号的套管,下端与楼面平齐,上端比楼板面层高20-50mm(结构施工中安装应考虑,地面抹灰高度),管子间隙用密封油膏填实。管道穿混凝土墙时,套管两端应与墙体饰面平齐,此时若不安装套管应预留比管道外径大50mm孔洞。管道穿越地下室外墙时应预埋柔性套管,套管按设计或施工安装图册的要求预制加工,并在浇注混凝土

2、固定好,在校对坐标、标高和平整合格后一次浇筑,待管道安装后把填料塞紧填实。5.3.12.3.托、吊、卡架安装按设计及图集要求制做托、吊、卡,固定在楼板或承重构件上。水平管道托、吊、卡架安装高度应按土建施工水平线,上下量出需要高度,并在按设计标高复核正确后方可安置。立管卡架安装前后在墙上画好卡架位置,层高大于4m时安装2个管卡,层高小于4m时安一个管卡。5.3.12.4.管道安装给水管采用镀锌钢管,使用镀锌件连接。DNVlOOmm时丝接,DN100时焊接法兰连接。管道试压应采取分段试压的方法,试压合格后方可进行防腐和保温工作。排水管道采用排水铸铁管。排水铸铁管为承插柔性接口,埋于地下排水铸铁管,

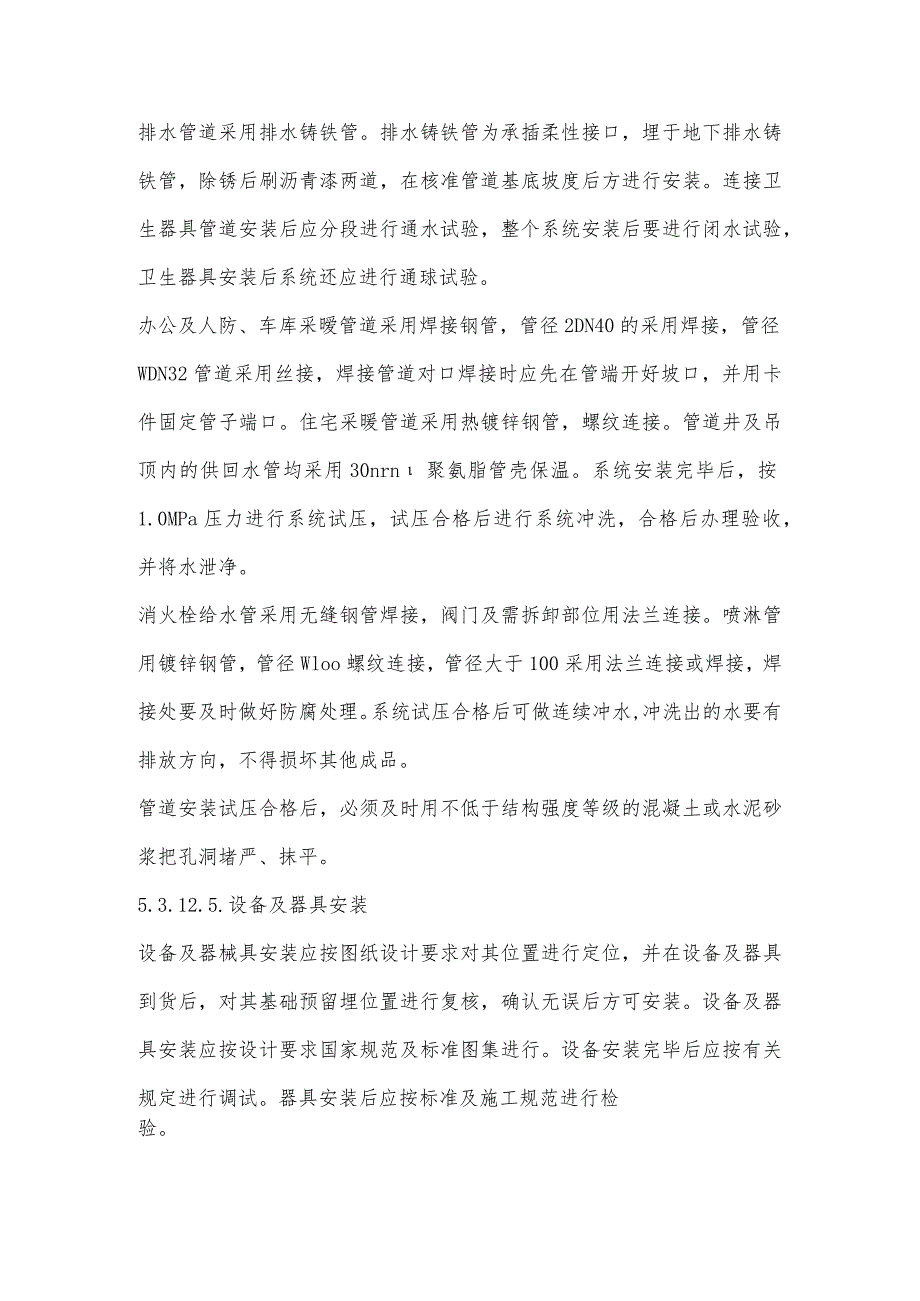

3、除锈后刷沥青漆两道,在核准管道基底坡度后方进行安装。连接卫生器具管道安装后应分段进行通水试验,整个系统安装后要进行闭水试验,卫生器具安装后系统还应进行通球试验。办公及人防、车库采暧管道采用焊接钢管,管径2DN40的采用焊接,管径WDN32管道采用丝接,焊接管道对口焊接时应先在管端开好坡口,并用卡件固定管子端口。住宅采暖管道采用热镀锌钢管,螺纹连接。管道井及吊顶内的供回水管均采用30nrn聚氨脂管壳保温。系统安装完毕后,按1.0MPa压力进行系统试压,试压合格后进行系统冲洗,合格后办理验收,并将水泄净。消火栓给水管采用无缝钢管焊接,阀门及需拆卸部位用法兰连接。喷淋管用镀锌钢管,管径Wloo螺纹连接,管径大于100采用法兰连接或焊接,焊接处要及时做好防腐处理。系统试压合格后可做连续冲水,冲洗出的水要有排放方向,不得损坏其他成品。管道安装试压合格后,必须及时用不低于结构强度等级的混凝土或水泥砂浆把孔洞堵严、抹平。5.3.12.5.设备及器具安装设备及器械具安装应按图纸设计要求对其位置进行定位,并在设备及器具到货后,对其基础预留埋位置进行复核,确认无误后方可安装。设备及器具安装应按设计要求国家规范及标准图集进行。设备安装完毕后应按有关规定进行调试。器具安装后应按标准及施工规范进行检验。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
