某市政工程总体施工安排及施工进度计划.docx

上传人:p** 文档编号:574455 上传时间:2023-11-08 格式:DOCX 页数:3 大小:22.16KB
下载 相关 举报
某市政工程总体施工安排及施工进度计划.docx_第1页
第1页 / 共3页
某市政工程总体施工安排及施工进度计划.docx_第2页
第2页 / 共3页
某市政工程总体施工安排及施工进度计划.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某市政工程总体施工安排及施工进度计划.docx》由会员分享,可在线阅读,更多相关《某市政工程总体施工安排及施工进度计划.docx(3页珍藏版)》请在第壹文秘上搜索。

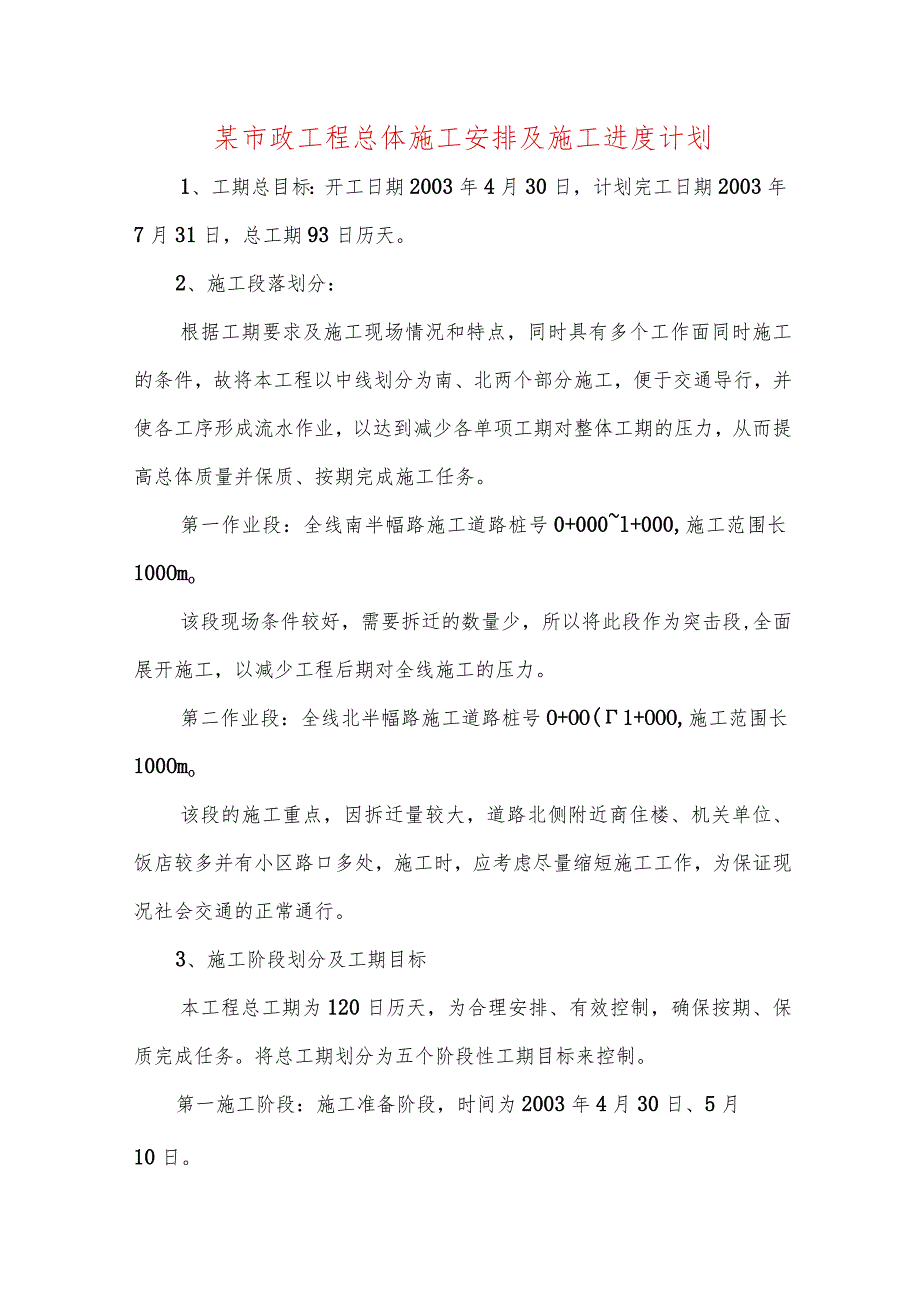

1、某市政工程总体施工安排及施工进度计划1、工期总目标:开工日期2003年4月30日,计划完工日期2003年7月31日,总工期93日历天。2、施工段落划分:根据工期要求及施工现场情况和特点,同时具有多个工作面同时施工的条件,故将本工程以中线划分为南、北两个部分施工,便于交通导行,并使各工序形成流水作业,以达到减少各单项工期对整体工期的压力,从而提高总体质量并保质、按期完成施工任务。第一作业段:全线南半幅路施工道路桩号0+000l+000,施工范围长100Omo该段现场条件较好,需要拆迁的数量少,所以将此段作为突击段,全面展开施工,以减少工程后期对全线施工的压力。第二作业段:全线北半幅路施工道路桩号

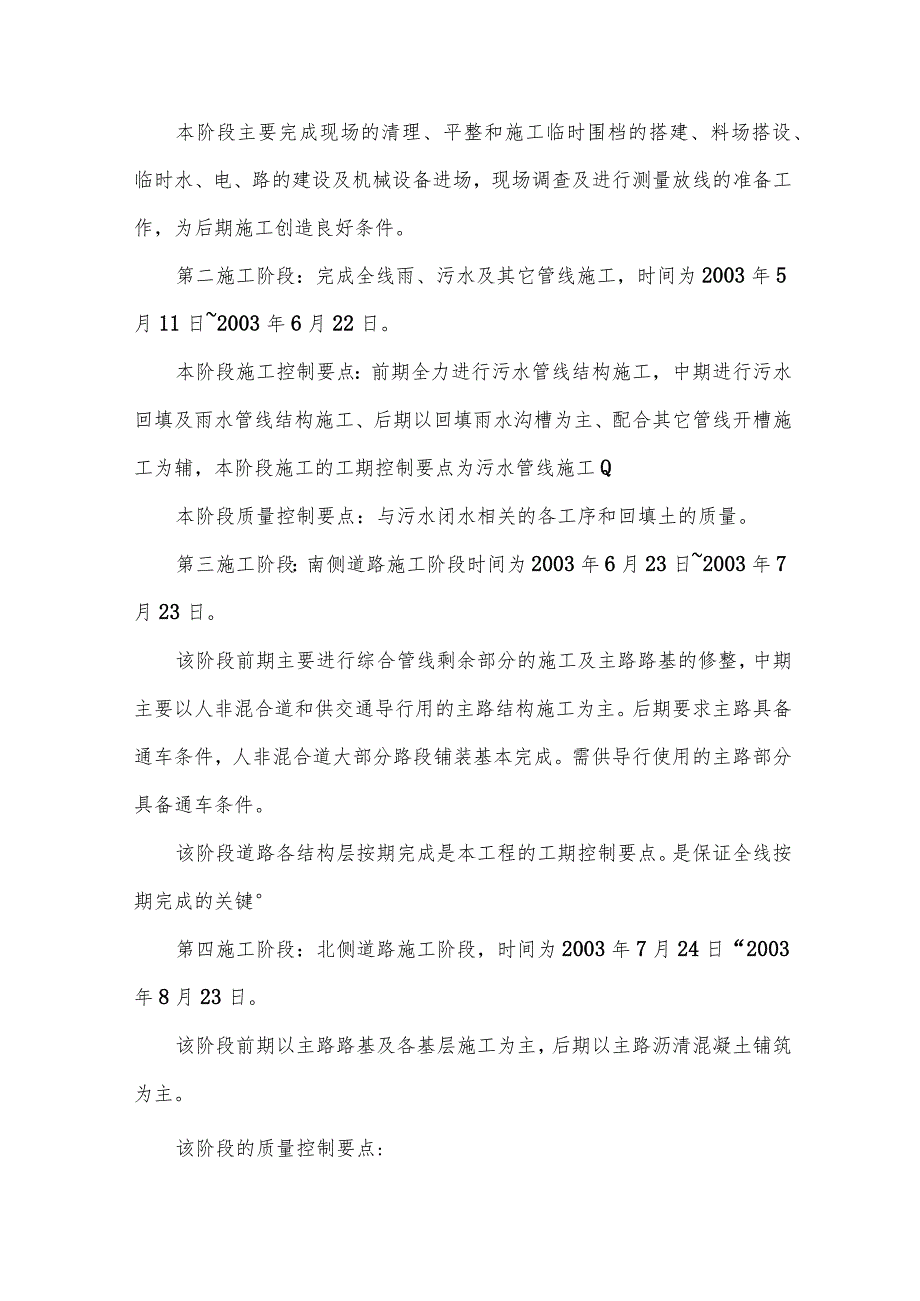

2、O+OO(1+OOO,施工范围长100Omo该段的施工重点,因拆迁量较大,道路北侧附近商住楼、机关单位、饭店较多并有小区路口多处,施工时,应考虑尽量缩短施工工作,为保证现况社会交通的正常通行。3、施工阶段划分及工期目标本工程总工期为120日历天,为合理安排、有效控制,确保按期、保质完成任务。将总工期划分为五个阶段性工期目标来控制。第一施工阶段:施工准备阶段,时间为2003年4月30日、5月10日。本阶段主要完成现场的清理、平整和施工临时围档的搭建、料场搭设、临时水、电、路的建设及机械设备进场,现场调查及进行测量放线的准备工作,为后期施工创造良好条件。第二施工阶段:完成全线雨、污水及其它管线施工

3、,时间为2003年5月11日2003年6月22日。本阶段施工控制要点:前期全力进行污水管线结构施工,中期进行污水回填及雨水管线结构施工、后期以回填雨水沟槽为主、配合其它管线开槽施工为辅,本阶段施工的工期控制要点为污水管线施工Q本阶段质量控制要点:与污水闭水相关的各工序和回填土的质量。第三施工阶段:南侧道路施工阶段时间为2003年6月23日2003年7月23日。该阶段前期主要进行综合管线剩余部分的施工及主路路基的修整,中期主要以人非混合道和供交通导行用的主路结构施工为主。后期要求主路具备通车条件,人非混合道大部分路段铺装基本完成。需供导行使用的主路部分具备通车条件。该阶段道路各结构层按期完成是本

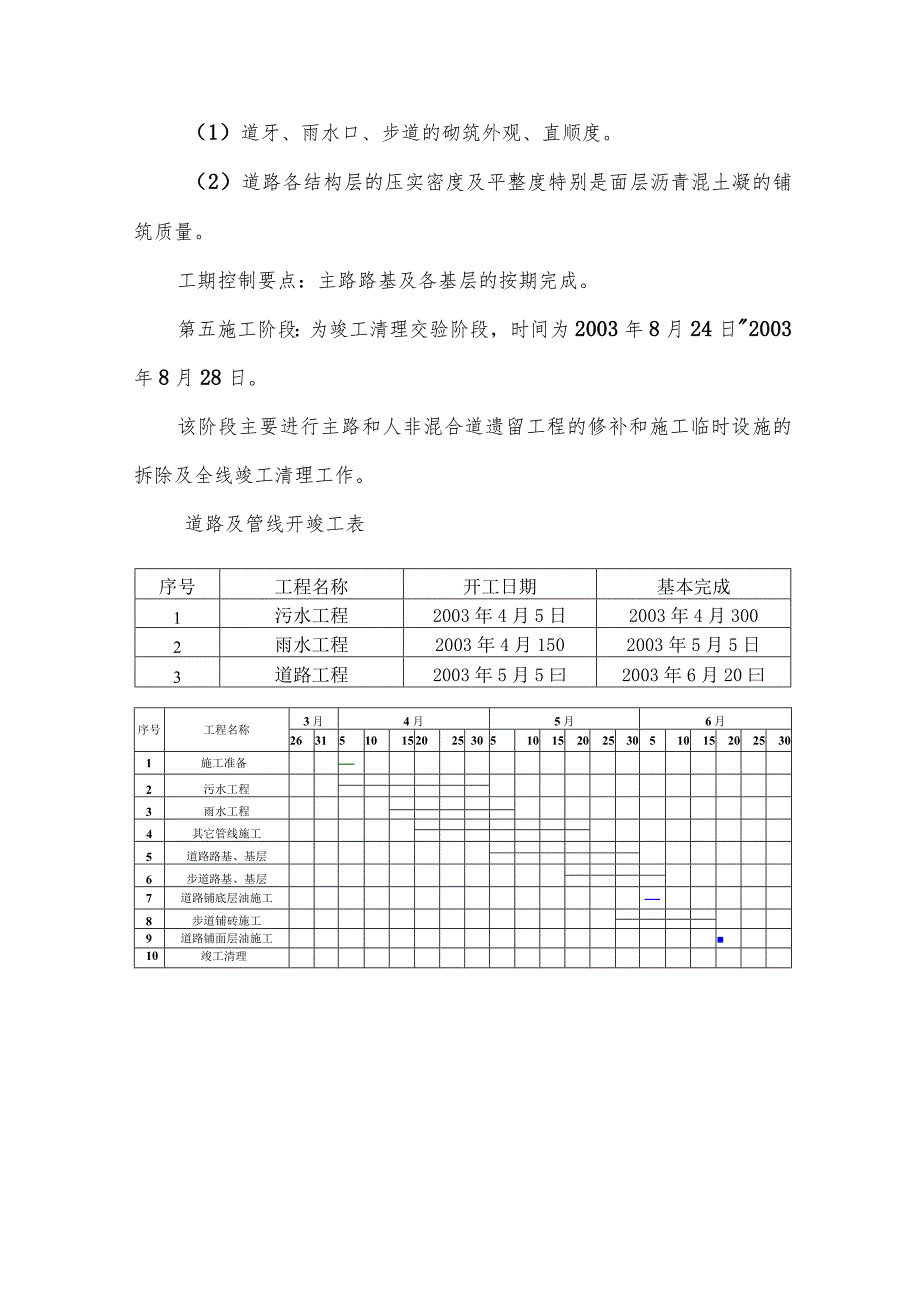

4、工程的工期控制要点。是保证全线按期完成的关键第四施工阶段:北侧道路施工阶段,时间为2003年7月24日“2003年8月23日。该阶段前期以主路路基及各基层施工为主,后期以主路沥清混凝土铺筑为主。该阶段的质量控制要点:(1)道牙、雨水口、步道的砌筑外观、直顺度。(2)道路各结构层的压实密度及平整度特别是面层沥青混土凝的铺筑质量。工期控制要点:主路路基及各基层的按期完成。第五施工阶段:为竣工清理交验阶段,时间为2003年8月24日2003年8月28日。该阶段主要进行主路和人非混合道遗留工程的修补和施工临时设施的拆除及全线竣工清理工作。道路及管线开竣工表序号工程名称开工日期基本完成1污水工程2003年4月5日2003年4月3002雨水工程2003年4月1502003年5月5日3道路工程2003年5月5曰2003年6月20曰序号工程名称3月4月5月6月26315101520253051015202530510152025301施工准备2污水工程3雨水工程4其它管线施工5道路路基、基层6步道路基、基层7道路铺底层油施工8步道铺砖施工9道路铺面层油施工10竣工清理

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
