某市政工程雨季施工措施.docx

上传人:p** 文档编号:574458 上传时间:2023-11-08 格式:DOCX 页数:3 大小:15.45KB
下载 相关 举报
某市政工程雨季施工措施.docx_第1页
第1页 / 共3页
某市政工程雨季施工措施.docx_第2页
第2页 / 共3页
某市政工程雨季施工措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某市政工程雨季施工措施.docx》由会员分享,可在线阅读,更多相关《某市政工程雨季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。

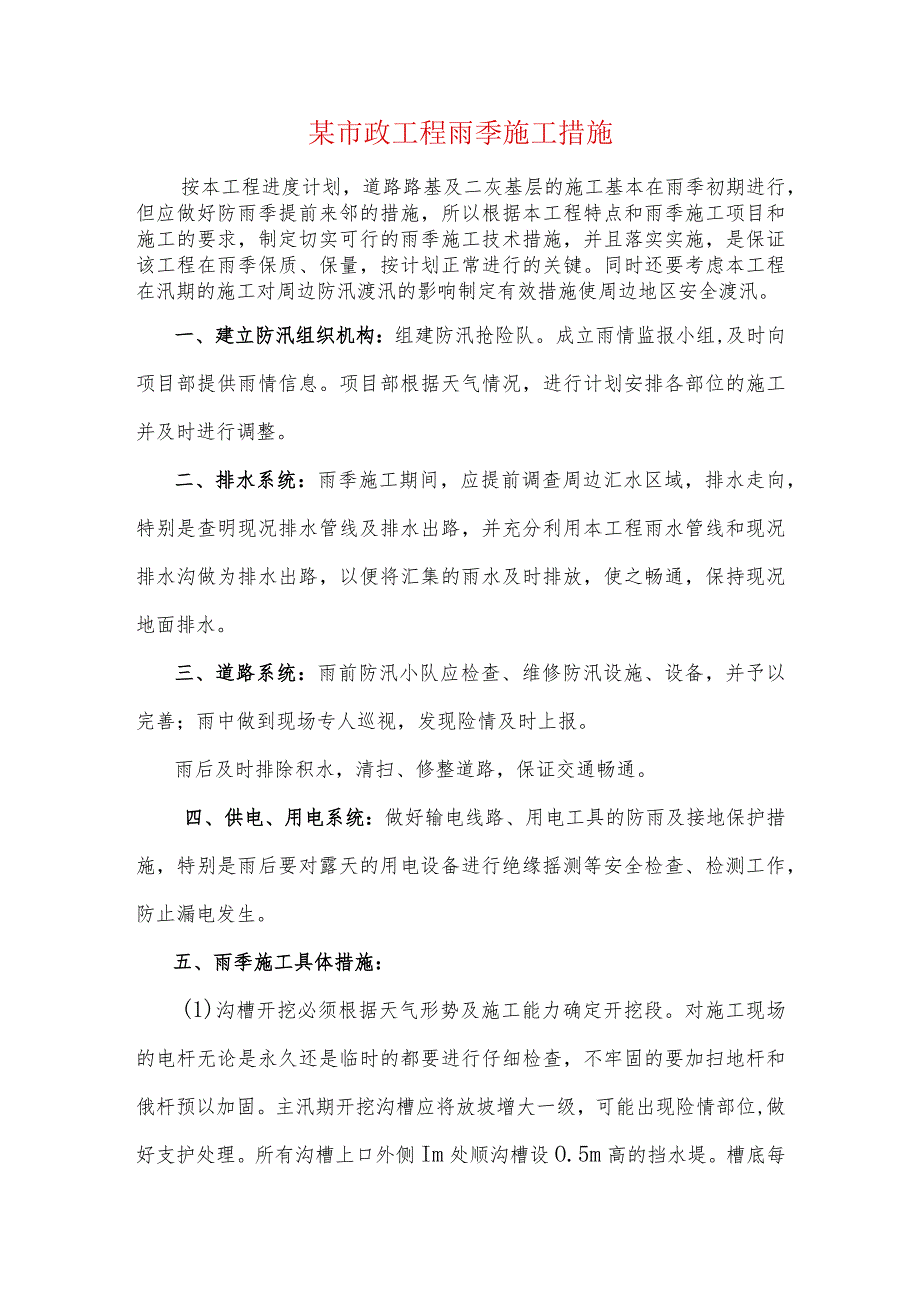

1、某市政工程雨季施工措施按本工程进度计划,道路路基及二灰基层的施工基本在雨季初期进行,但应做好防雨季提前来邻的措施,所以根据本工程特点和雨季施工项目和施工的要求,制定切实可行的雨季施工技术措施,并且落实实施,是保证该工程在雨季保质、保量,按计划正常进行的关键。同时还要考虑本工程在汛期的施工对周边防汛渡汛的影响制定有效措施使周边地区安全渡汛。一、建立防汛组织机构:组建防汛抢险队。成立雨情监报小组,及时向项目部提供雨情信息。项目部根据天气情况,进行计划安排各部位的施工并及时进行调整。二、排水系统:雨季施工期间,应提前调查周边汇水区域,排水走向,特别是查明现况排水管线及排水出路,并充分利用本工程雨水管

2、线和现况排水沟做为排水出路,以便将汇集的雨水及时排放,使之畅通,保持现况地面排水。三、道路系统:雨前防汛小队应检查、维修防汛设施、设备,并予以完善;雨中做到现场专人巡视,发现险情及时上报。雨后及时排除积水,清扫、修整道路,保证交通畅通。四、供电、用电系统:做好输电线路、用电工具的防雨及接地保护措施,特别是雨后要对露天的用电设备进行绝缘摇测等安全检查、检测工作,防止漏电发生。五、雨季施工具体措施:(1)沟槽开挖必须根据天气形势及施工能力确定开挖段。对施工现场的电杆无论是永久还是临时的都要进行仔细检查,不牢固的要加扫地杆和俄杆预以加固。主汛期开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理

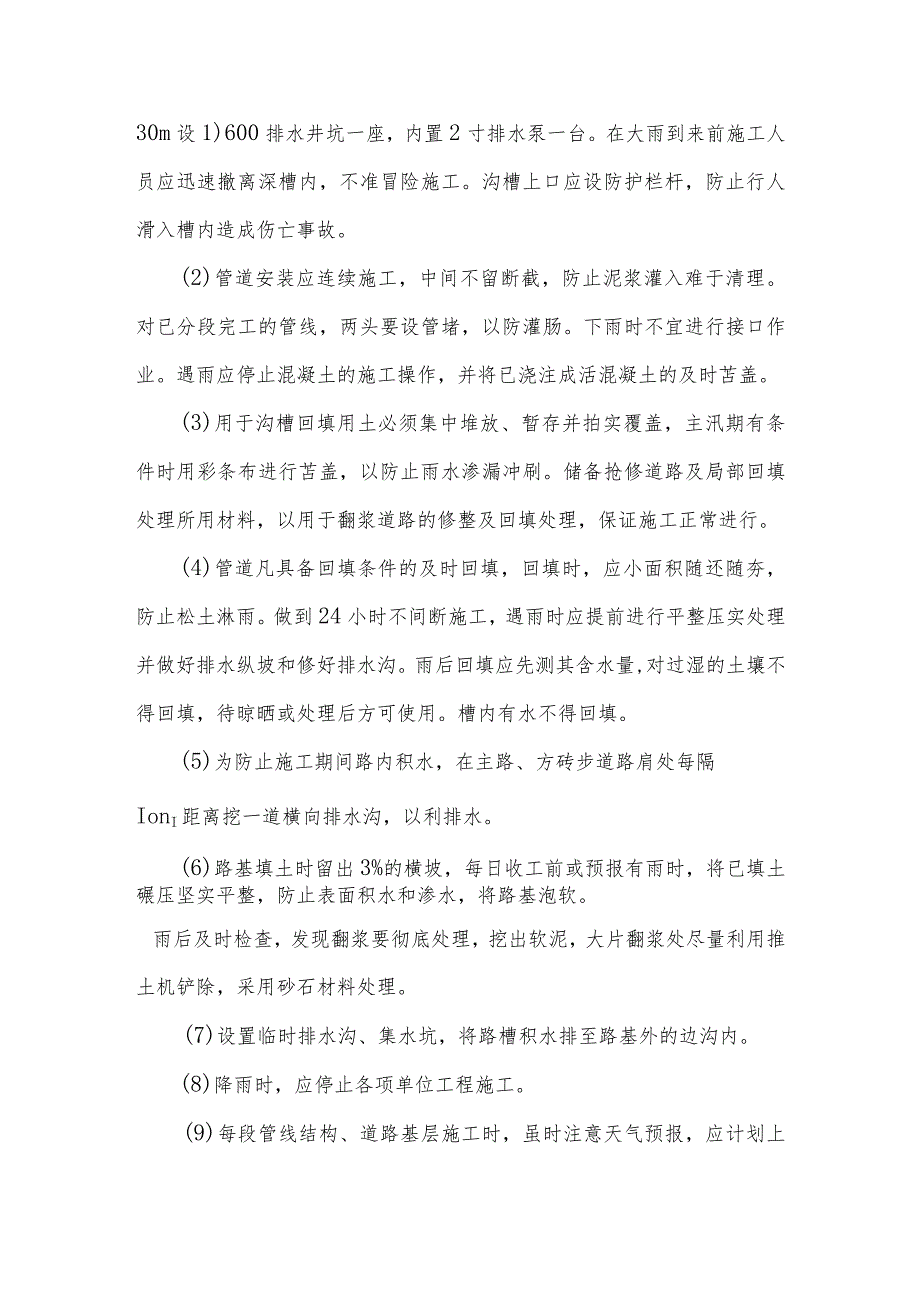

3、。所有沟槽上口外侧Im处顺沟槽设O.5m高的挡水堤。槽底每30m设1)600排水井坑一座,内置2寸排水泵一台。在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工。沟槽上口应设防护栏杆,防止行人滑入槽内造成伤亡事故。(2)管道安装应连续施工,中间不留断截,防止泥浆灌入难于清理。对已分段完工的管线,两头要设管堵,以防灌肠。下雨时不宜进行接口作业。遇雨应停止混凝土的施工操作,并将已浇注成活混凝土的及时苫盖。(3)用于沟槽回填用土必须集中堆放、暂存并拍实覆盖,主汛期有条件时用彩条布进行苫盖,以防止雨水渗漏冲刷。储备抢修道路及局部回填处理所用材料,以用于翻浆道路的修整及回填处理,保证施工正常进行。(4)

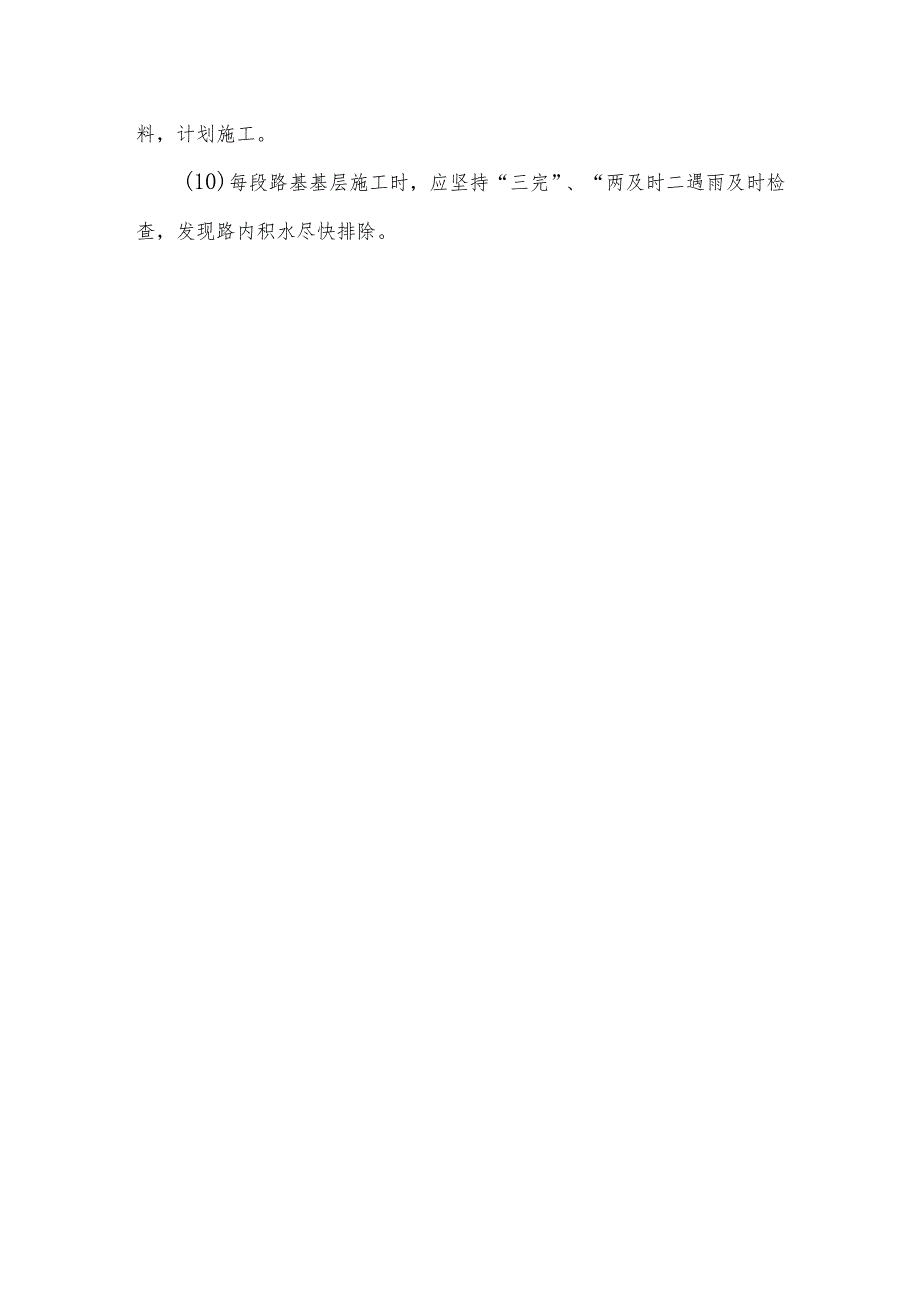

4、管道凡具备回填条件的及时回填,回填时,应小面积随还随夯,防止松土淋雨。做到24小时不间断施工,遇雨时应提前进行平整压实处理并做好排水纵坡和修好排水沟。雨后回填应先测其含水量,对过湿的土壤不得回填,待晾晒或处理后方可使用。槽内有水不得回填。(5)为防止施工期间路内积水,在主路、方砖步道路肩处每隔IonI距离挖一道横向排水沟,以利排水。(6)路基填土时留出3%的横坡,每日收工前或预报有雨时,将已填土碾压坚实平整,防止表面积水和渗水,将路基泡软。雨后及时检查,发现翻浆要彻底处理,挖出软泥,大片翻浆处尽量利用推土机铲除,采用砂石材料处理。(7)设置临时排水沟、集水坑,将路槽积水排至路基外的边沟内。(8)降雨时,应停止各项单位工程施工。(9)每段管线结构、道路基层施工时,虽时注意天气预报,应计划上料,计划施工。(10)每段路基基层施工时,应坚持“三完”、“两及时二遇雨及时检查,发现路内积水尽快排除。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
