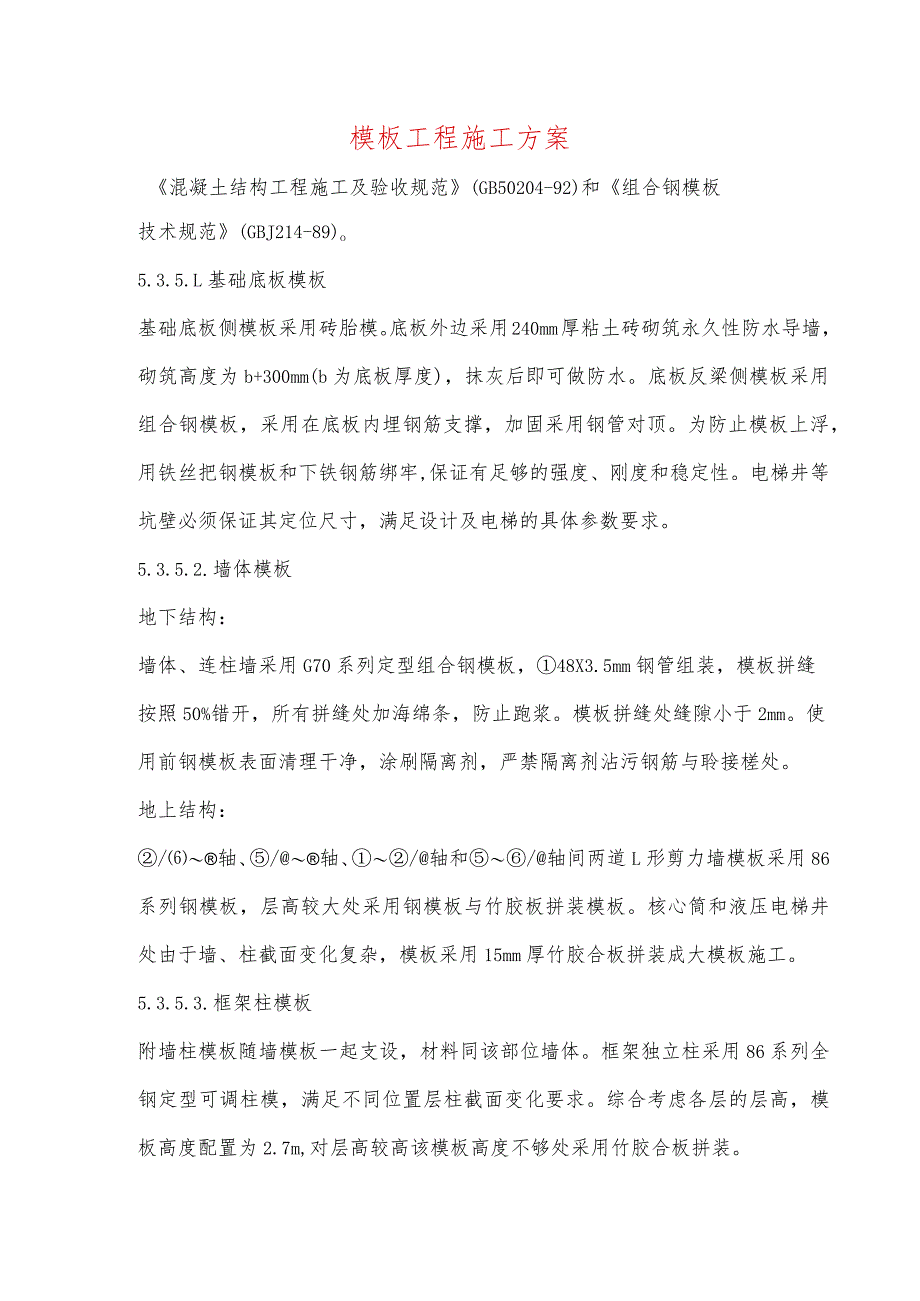

1、模板工程施工方案混凝土结构工程施工及验收规范(GB50204-92)和组合钢模板技术规范(GBJ214-89)o5.3.5.L基础底板模板基础底板侧模板采用砖胎模。底板外边采用240mm厚粘土砖砌筑永久性防水导墙,砌筑高度为b+300mm(b为底板厚度),抹灰后即可做防水。底板反梁侧模板采用组合钢模板,采用在底板内埋钢筋支撑,加固采用钢管对顶。为防止模板上浮,用铁丝把钢模板和下铁钢筋绑牢,保证有足够的强度、刚度和稳定性。电梯井等坑壁必须保证其定位尺寸,满足设计及电梯的具体参数要求。5.3.5.2.墙体模板地下结构:墙体、连柱墙采用G70系列定型组合钢模板,48X3.5mm钢管组装,模板拼缝按照

2、50%错开,所有拼缝处加海绵条,防止跑浆。模板拼缝处缝隙小于2mm。使用前钢模板表面清理干净,涂刷隔离剂,严禁隔离剂沾污钢筋与聆接槎处。地上结构:/轴、/轴、/轴和/轴间两道L形剪力墙模板采用86系列钢模板,层高较大处采用钢模板与竹胶板拼装模板。核心筒和液压电梯井处由于墙、柱截面变化复杂,模板采用15mm厚竹胶合板拼装成大模板施工。5.3.5.3.框架柱模板附墙柱模板随墙模板一起支设,材料同该部位墙体。框架独立柱采用86系列全钢定型可调柱模,满足不同位置层柱截面变化要求。综合考虑各层的层高,模板高度配置为2.7m,对层高较高该模板高度不够处采用竹胶合板拼装。5.3.5.4.梁、板模板梁、板支撑

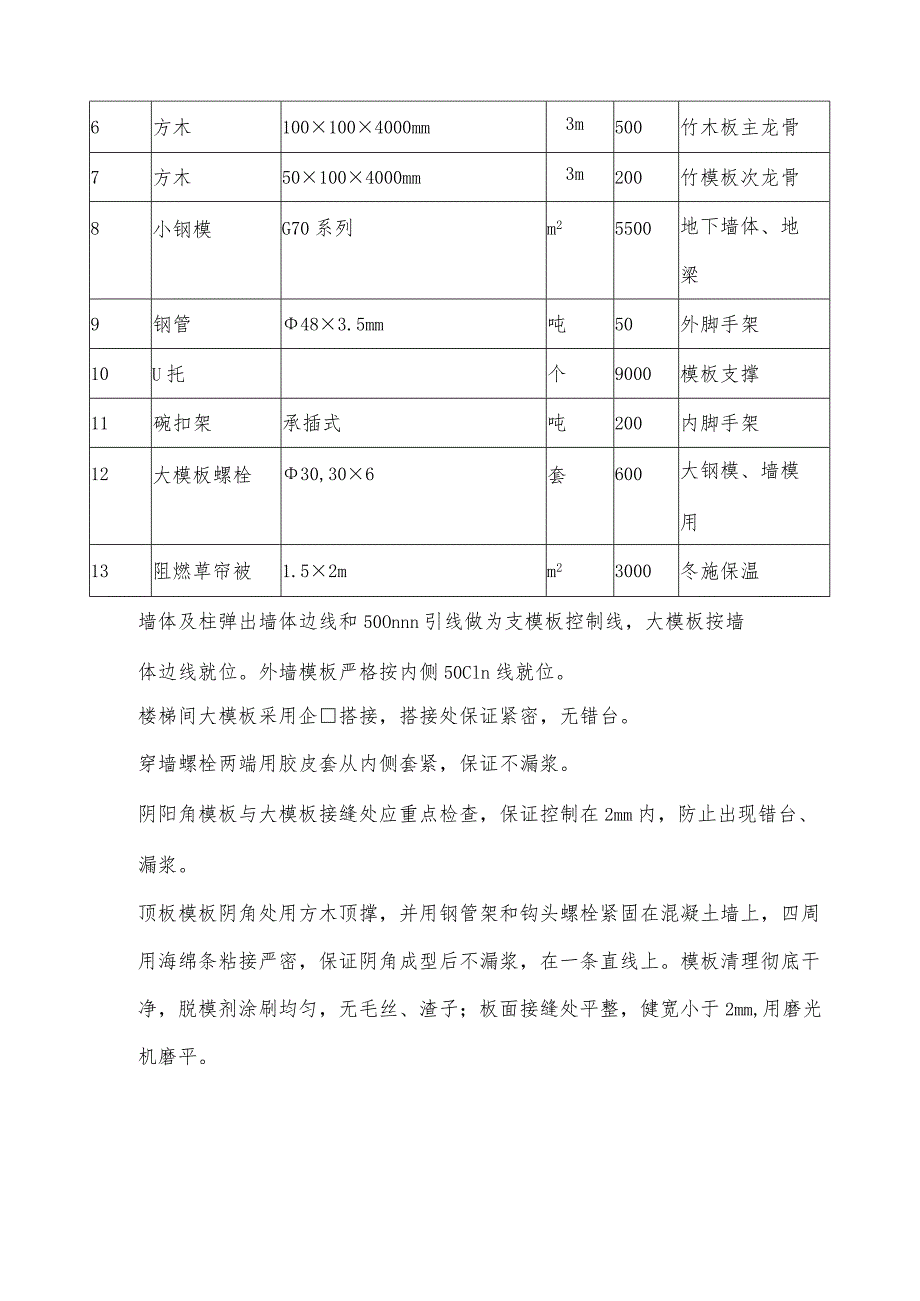

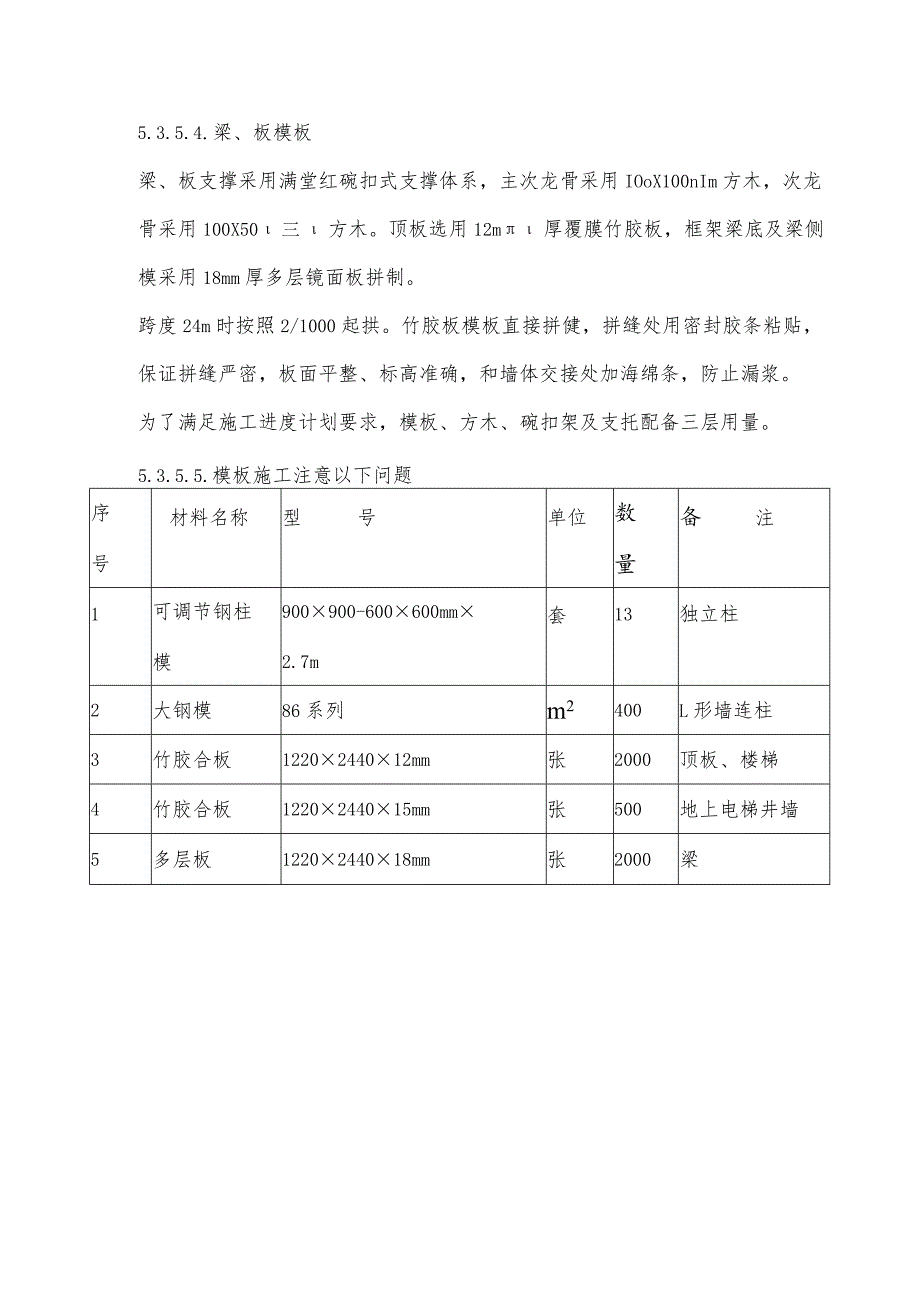

3、采用满堂红碗扣式支撑体系,主次龙骨采用IOoX100nIm方木,次龙骨采用100X50三方木。顶板选用12m厚覆膜竹胶板,框架梁底及梁侧模采用18mm厚多层镜面板拼制。跨度24m时按照2/1000起拱。竹胶板模板直接拼健,拼缝处用密封胶条粘贴,保证拼缝严密,板面平整、标高准确,和墙体交接处加海绵条,防止漏浆。为了满足施工进度计划要求,模板、方木、碗扣架及支托配备三层用量。5.3.5.5.模板施工注意以下问题序号材料名称型号单位数量备注1可调节钢柱模900900-600600mm2.7m套13独立柱2大钢模86系列m2400L形墙连柱3竹胶合板1220244012mm张2000顶板、楼梯4竹胶合

4、板1220244015mm张500地上电梯井墙5多层板1220244018mm张2000梁6方木1001004000mm3m500竹木板主龙骨7方木501004000mm3m200竹模板次龙骨8小钢模G70系列m25500地下墙体、地梁9钢管483.5mm吨50外脚手架10U托个9000模板支撑11碗扣架承插式吨200内脚手架12大模板螺栓30,306套600大钢模、墙模用13阻燃草帘被1.52mm23000冬施保温墙体及柱弹出墙体边线和50Onnn引线做为支模板控制线,大模板按墙体边线就位。外墙模板严格按内侧50Cln线就位。楼梯间大模板采用企搭接,搭接处保证紧密,无错台。穿墙螺栓两端用胶皮套从内侧套紧,保证不漏浆。阴阳角模板与大模板接缝处应重点检查,保证控制在2mm内,防止出现错台、漏浆。顶板模板阴角处用方木顶撑,并用钢管架和钩头螺栓紧固在混凝土墙上,四周用海绵条粘接严密,保证阴角成型后不漏浆,在一条直线上。模板清理彻底干净,脱模剂涂刷均匀,无毛丝、渣子;板面接缝处平整,健宽小于2mm,用磨光机磨平。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
