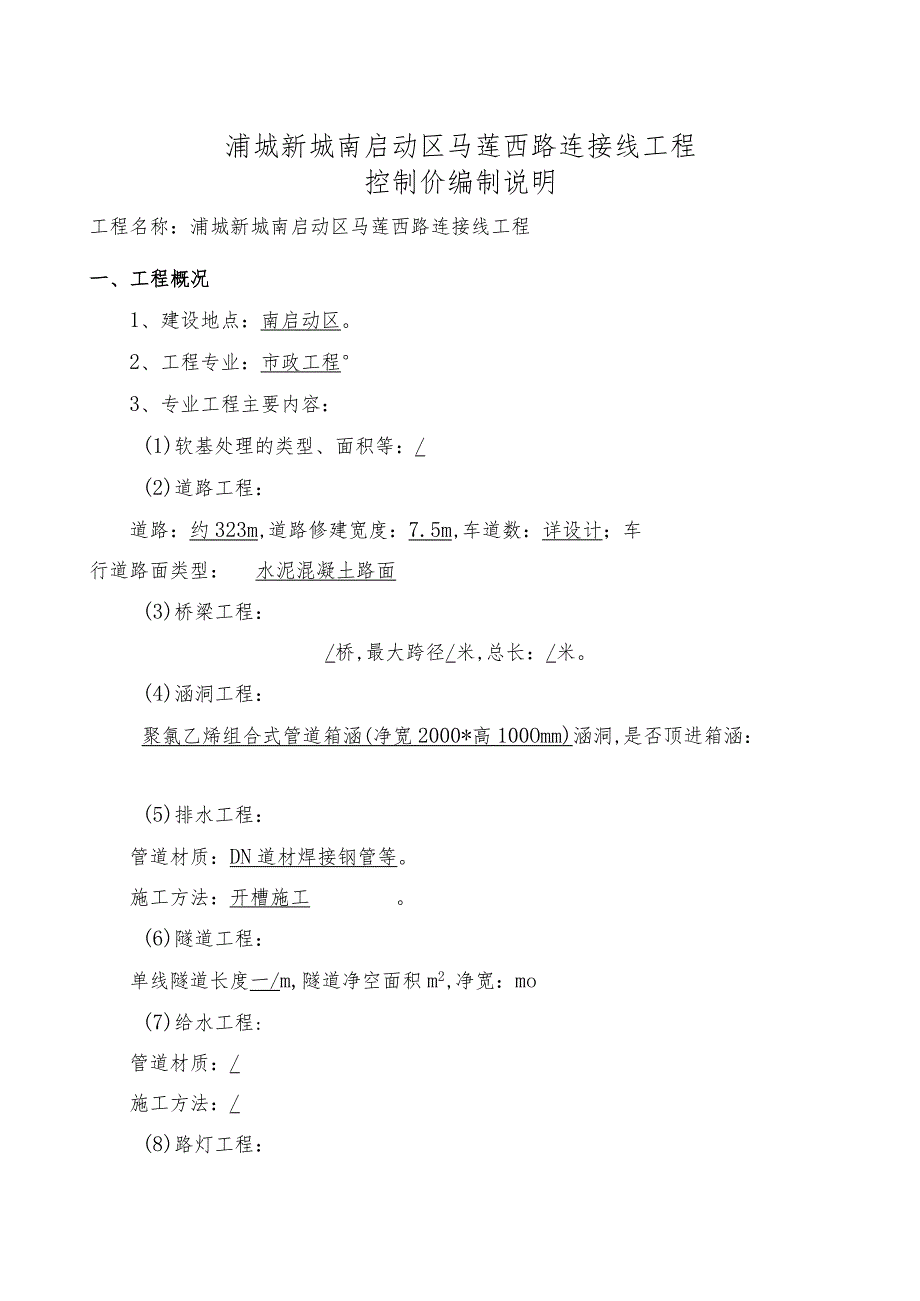

资源描述

《浦城新城南启动区马莲西路连接线工程控制价编制说明.docx》由会员分享,可在线阅读,更多相关《浦城新城南启动区马莲西路连接线工程控制价编制说明.docx(6页珍藏版)》请在第壹文秘上搜索。

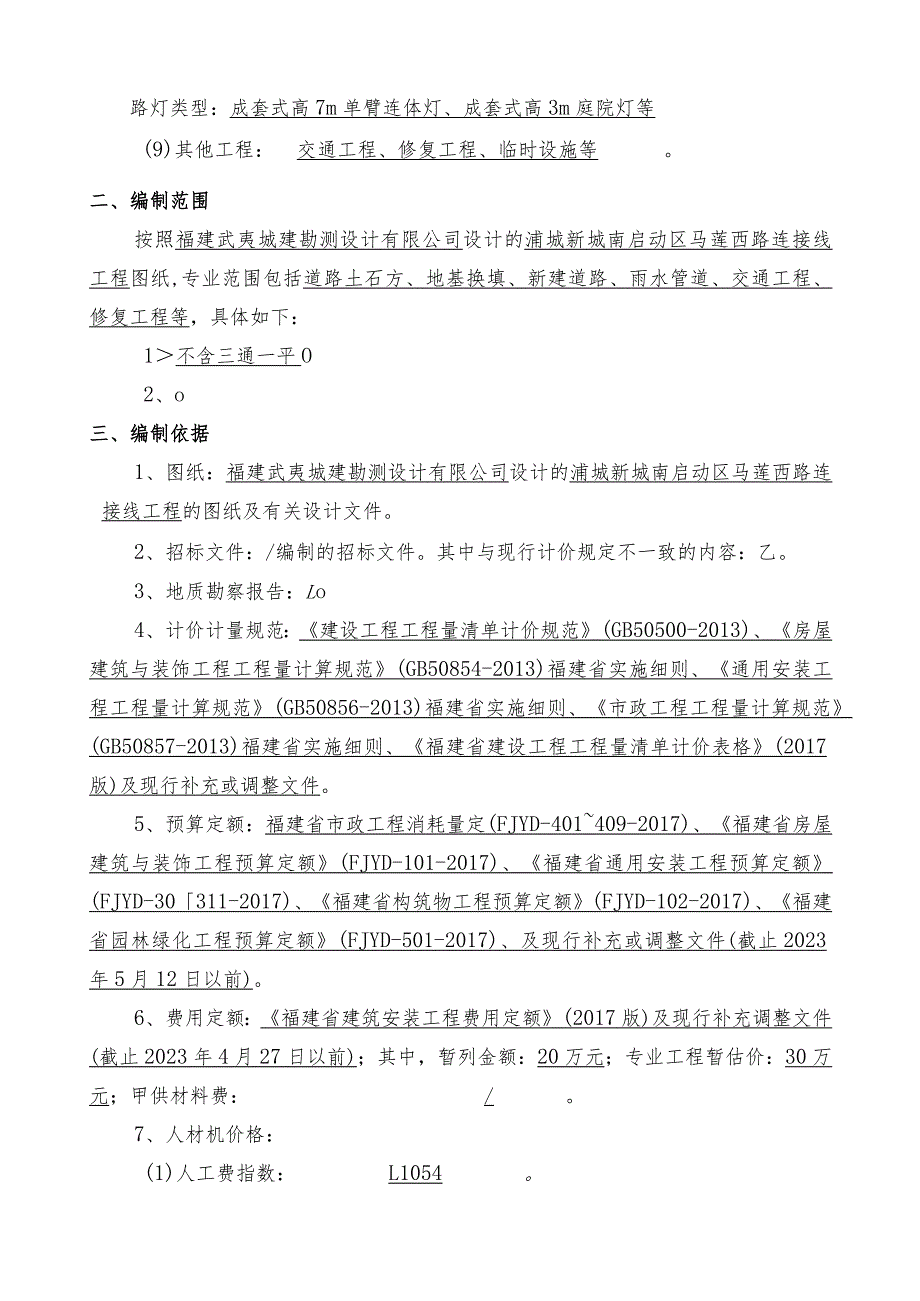

1、浦城新城南启动区马莲西路连接线工程控制价编制说明工程名称:浦城新城南启动区马莲西路连接线工程一、工程概况1、建设地点:南启动区。2、工程专业:市政工程3、专业工程主要内容:(1)软基处理的类型、面积等:/(2)道路工程:道路:约323m,道路修建宽度:7.5m,车道数:详设计;车行道路面类型:水泥混凝土路面(3)桥梁工程:/桥,最大跨径/米,总长:/米。(4)涵洞工程:聚氯乙烯组合式管道箱涵(净宽2000*高100Omm)涵洞,是否顶进箱涵:(5)排水工程:管道材质:DN道材焊接钢管等。施工方法:开槽施工。(6)隧道工程:单线隧道长度一/m,隧道净空面积m2,净宽:mo(7)给水工程:管道材质

2、:/施工方法:/(8)路灯工程:路灯类型:成套式高7m单臂连体灯、成套式高3m庭院灯等(9)其他工程:交通工程、修复工程、临时设施等。二、编制范围按照福建武夷城建勘测设计有限公司设计的浦城新城南启动区马莲西路连接线工程图纸,专业范围包括道路土石方、地基换填、新建道路、雨水管道、交通工程、修复工程等,具体如下:1不含三通一平O2、o三、编制依据1、图纸:福建武夷城建勘测设计有限公司设计的浦城新城南启动区马莲西路连接线工程的图纸及有关设计文件。2、招标文件:/编制的招标文件。其中与现行计价规定不一致的内容:乙。3、地质勘察报告:Lo4、计价计量规范:建设工程工程量清单计价规范(GB50500-20

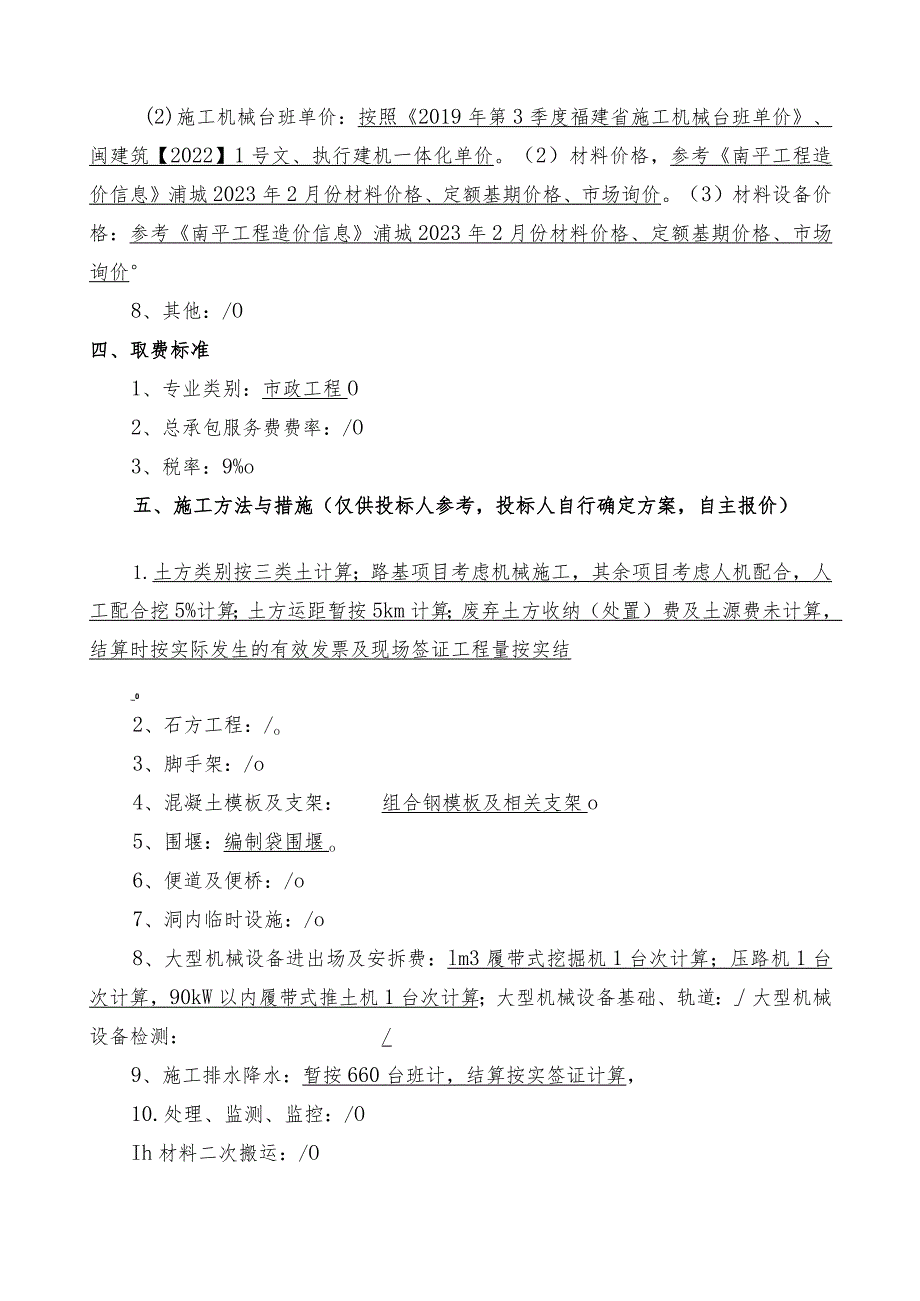

3、13)、房屋建筑与装饰工程工程量计算规范(GB50854-2013)福建省实施细则、通用安装工程工程量计算规范(GB50856-2013)福建省实施细则、市政工程工程量计算规范(GB50857-2013)福建省实施细则、福建省建设工程工程量清单计价表格(2017版)及现行补充或调整文件。5、预算定额:福建省市政工程消耗量定(FJYD-401409-2017)、福建省房屋建筑与装饰工程预算定额(FJYD-101-2017)、福建省通用安装工程预算定额(FJYD-30311-2017)、福建省构筑物工程预算定额(FJYD-102-2017)、福建省园林绿化工程预算定额(FJYD-501-2017)

4、、及现行补充或调整文件(截止2023年5月12日以前)。6、费用定额:福建省建筑安装工程费用定额(2017版)及现行补充调整文件(截止2023年4月27日以前);其中,暂列金额:20万元;专业工程暂估价:30万元;甲供材料费:/。7、人材机价格:(1)人工费指数:L1054。(2)施工机械台班单价:按照2019年第3季度福建省施工机械台班单价、闽建筑【2022】1号文、执行建机一体化单价。(2)材料价格,参考南平工程造价信息浦城2023年2月份材料价格、定额基期价格、市场询价。(3)材料设备价格:参考南平工程造价信息浦城2023年2月份材料价格、定额基期价格、市场询价8、其他:/O四、取费标准

5、1、专业类别:市政工程O2、总承包服务费费率:/O3、税率:9%o五、施工方法与措施(仅供投标人参考,投标人自行确定方案,自主报价)1.土方类别按三类土计算;路基项目考虑机械施工,其余项目考虑人机配合,人工配合挖5%计算;土方运距暂按5km计算;废弃土方收纳(处置)费及土源费未计算,结算时按实际发生的有效发票及现场签证工程量按实结_02、石方工程:/o3、脚手架:/o4、混凝土模板及支架:组合钢模板及相关支架o5、围堰:编制袋围堰o6、便道及便桥:/o7、洞内临时设施:/o8、大型机械设备进出场及安拆费:lm3履带式挖掘机1台次计算;压路机1台次计算,90kW以内履带式推土机1台次计算;大型机

6、械设备基础、轨道:大型机械设备检测:/9、施工排水降水:暂按660台班计,结算按实签证计算,10.处理、监测、监控:/OIh材料二次搬运:/O12.行人、行车干扰LO13、地上、地下设施、建筑物的临时保护设施:/14 .爆破安全措施:/o15 .试验爆破措施:/o16、爆破现场警戒与实验措施:LO17 .水上支架平台:/o18 .施工围挡:按2.6米高C20柱基础装配式彩钢夹心板围挡(贴人工草坪)计算,结算时施工围挡长度、高度按实签证计算。19 .工程排污费:/o20、其他:本工程实行标准化施工;以上包干范围不含地质条件变化,以上或其他按现行规定要求必须进行专项论证的项目措施费用,按其论证后的

7、方案及现场签证调整。六、材料设备品牌及甲供材料1、本控制价取定的材料设备品牌名称规格、型号招标人要求的品牌预算价取定的品牌备注水泥32.5.42.5大老虎、虎球、万年青综合价钢材按图纸要求三钢“闽光”三钢“闽光”各类电力电缆按图纸要求三红、太阳牌、南线太阳牌2、甲供材料一览表材料名称规格、型号品牌含税单价(元)备注3、经市场询价的材料及设备:详附后主要材料询价表、定价表七、本项目补充的工程量清单项目编码项目名称项目特征计量单位承YIJ工程内容八、其他需要的说明1、本工程C15采用自拌,高于C15混凝土均采用采用预拌非泵送混凝土,如需采用泵送混凝土按实调整;2、水泥稳定粒料按自拌考虑,运距按Ik

8、m;3、除台阶面板外,花岗岩面板为当地石材(永兴)。4、专业暂估金额:(I)KO+060位置顺接便道,设计考虑120立方碎石填路基,村民要求硬化,列专业暂估金额4.2万元;(2)限高架上两套监控设备及链路,需根据交通部门的要求购置和租用,列专业暂估金额6.4万元;(3)DN1500进水口八字墙需根据现场的实际情况,确定长宽高等,列专业暂估金额L4万元;(4)右岸上吕处坞桥,桥头台阶未设计,列专业暂估金额2万元;(5) DN1500涵管和DN2000*1000箱涵通往马莲河,需破除原有混凝土或砌石挡墙并恢复,列专业暂估金额3万元;(6) K0+080位置有市政给水排气阀处在施工场地需迁移,列专业

9、暂估金额2万元;(7) K+060位置有电力杆及拉线处在施工场地内需要迁移,列专业暂估金额3万元;(8)施工场地内有绿化苗木若干需移植,列专业暂估金额5万元;(9)施工场地内有玻璃顶蓬1座需迁移重新安装,列专业暂估金额2万元;(10)马莲河管道或箱涵出口需编制袋围堰,列专业暂估金额1万元。以上10项专业工程暂估金额合计30万元,结算按实际计取。九、招标控制价审核情况(增减、修改情况,审核单位填写)本项目送审工程造价:元,审定工程造价:元,核减85458元。1、建筑垃圾设计未标注具体分类,按建筑渣土计;路基土方调整,核减约1.2万元;2、挡墙工程中土方外运调整,核减约0.6万元;青石栏杆处核减约0.8万元3、道路工程中水泥稳定层20CnI按15cm+5cm分层考虑;舲路面与沥青路面连接处路面钢筋核减约0.5万元4、交通工程中桥上钢板防落网定额调整,核减约0.4万元;两处限高架核减约0.7万元5、雨水工程中管材定额调整核减约2.5万元6、修复工程中人行道花岗岩铺设硅调整核增约0.4万元,梯道改造核减约L3万元7、其余详见本附表。

展开阅读全文
