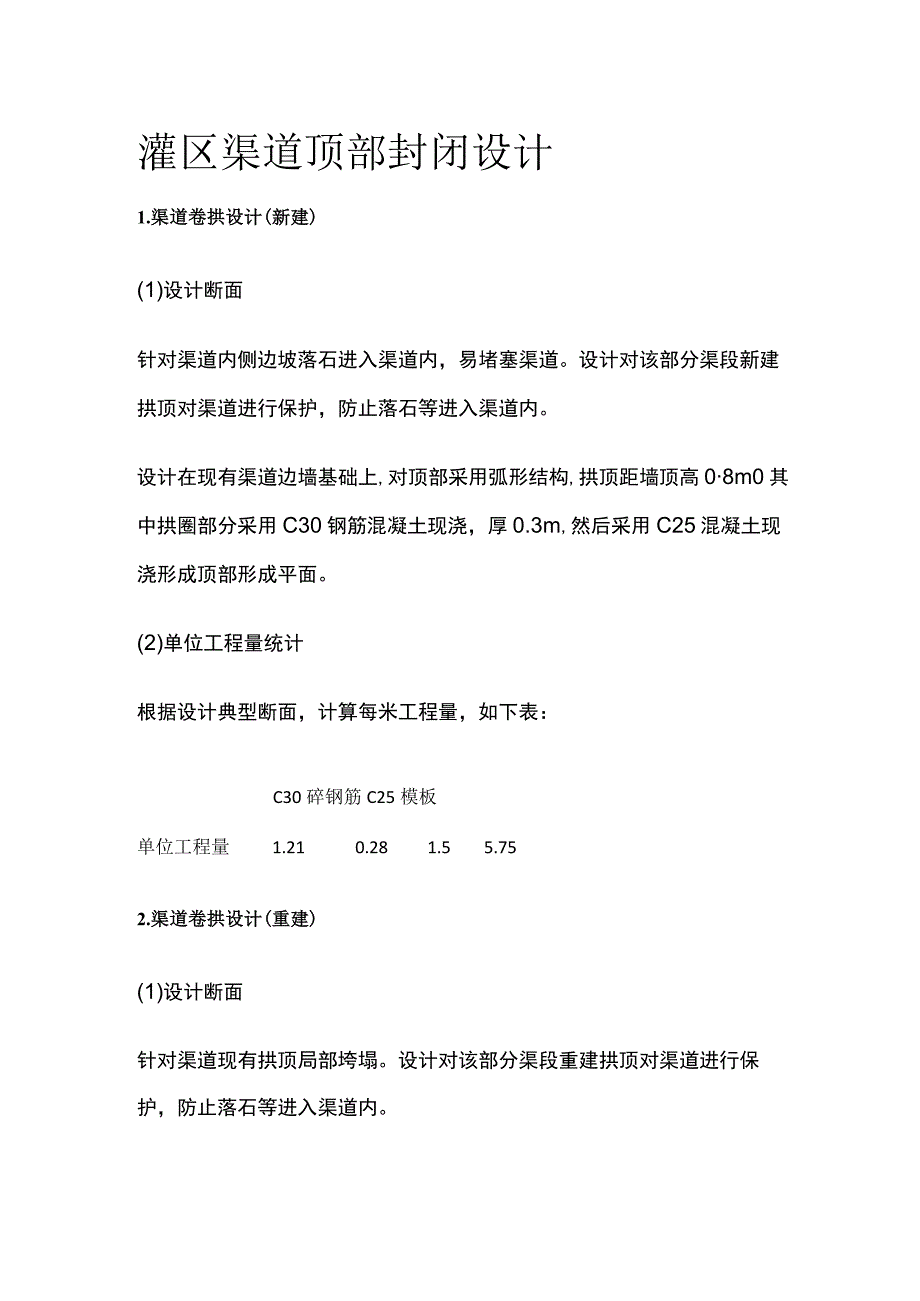

《灌区渠道顶部封闭设计.docx》由会员分享,可在线阅读,更多相关《灌区渠道顶部封闭设计.docx(3页珍藏版)》请在第壹文秘上搜索。

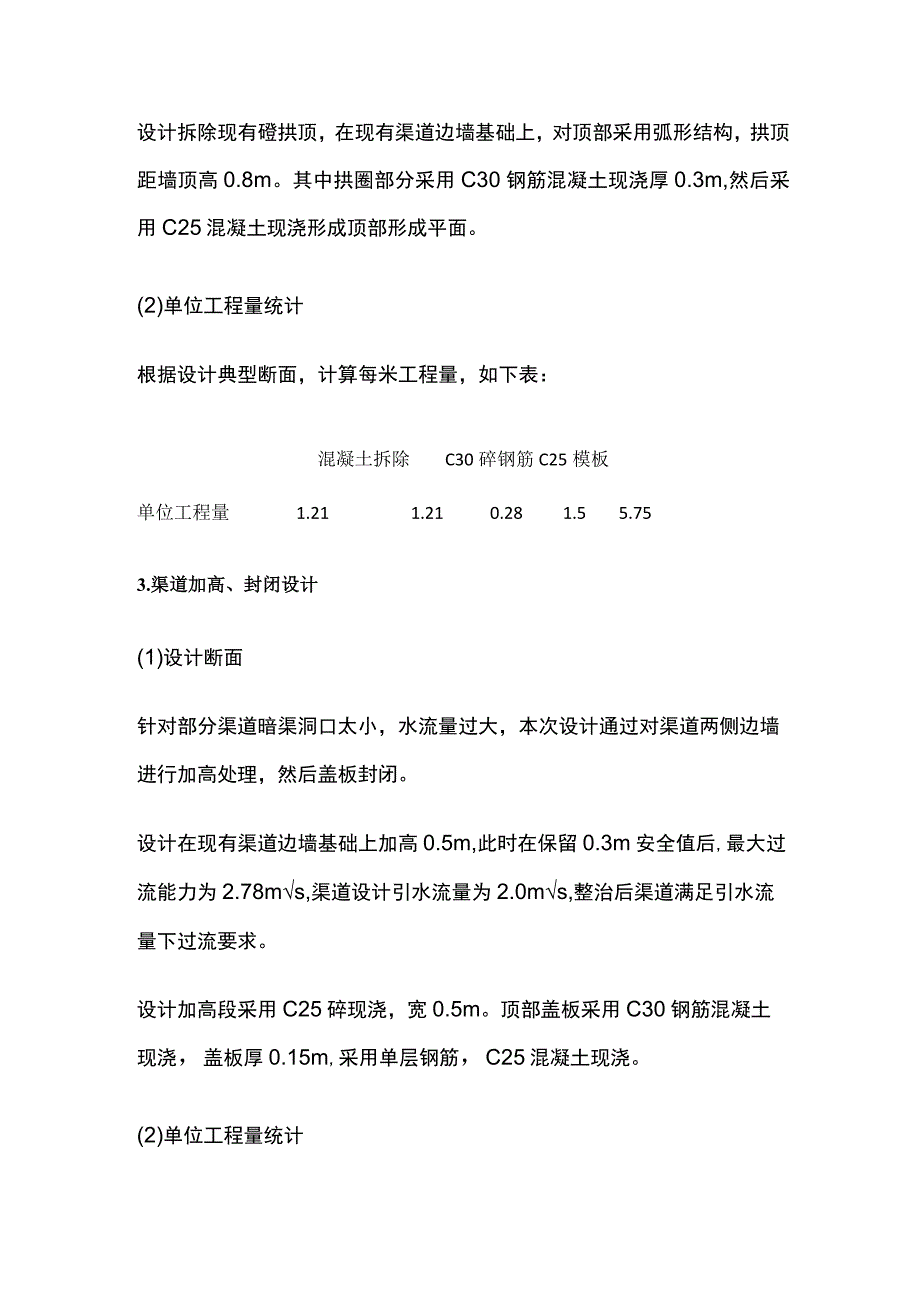

1、灌区渠道顶部封闭设计1.渠道卷拱设计(新建)(1)设计断面针对渠道内侧边坡落石进入渠道内,易堵塞渠道。设计对该部分渠段新建拱顶对渠道进行保护,防止落石等进入渠道内。设计在现有渠道边墙基础上,对顶部采用弧形结构,拱顶距墙顶高08m0其中拱圈部分采用C30钢筋混凝土现浇,厚0.3m,然后采用C25混凝土现浇形成顶部形成平面。(2)单位工程量统计根据设计典型断面,计算每米工程量,如下表:C30碎钢筋C25模板单位工程量1.210.281.55.752.渠道卷拱设计(重建)(1)设计断面针对渠道现有拱顶局部垮塌。设计对该部分渠段重建拱顶对渠道进行保护,防止落石等进入渠道内。设计拆除现有磴拱顶,在现有渠

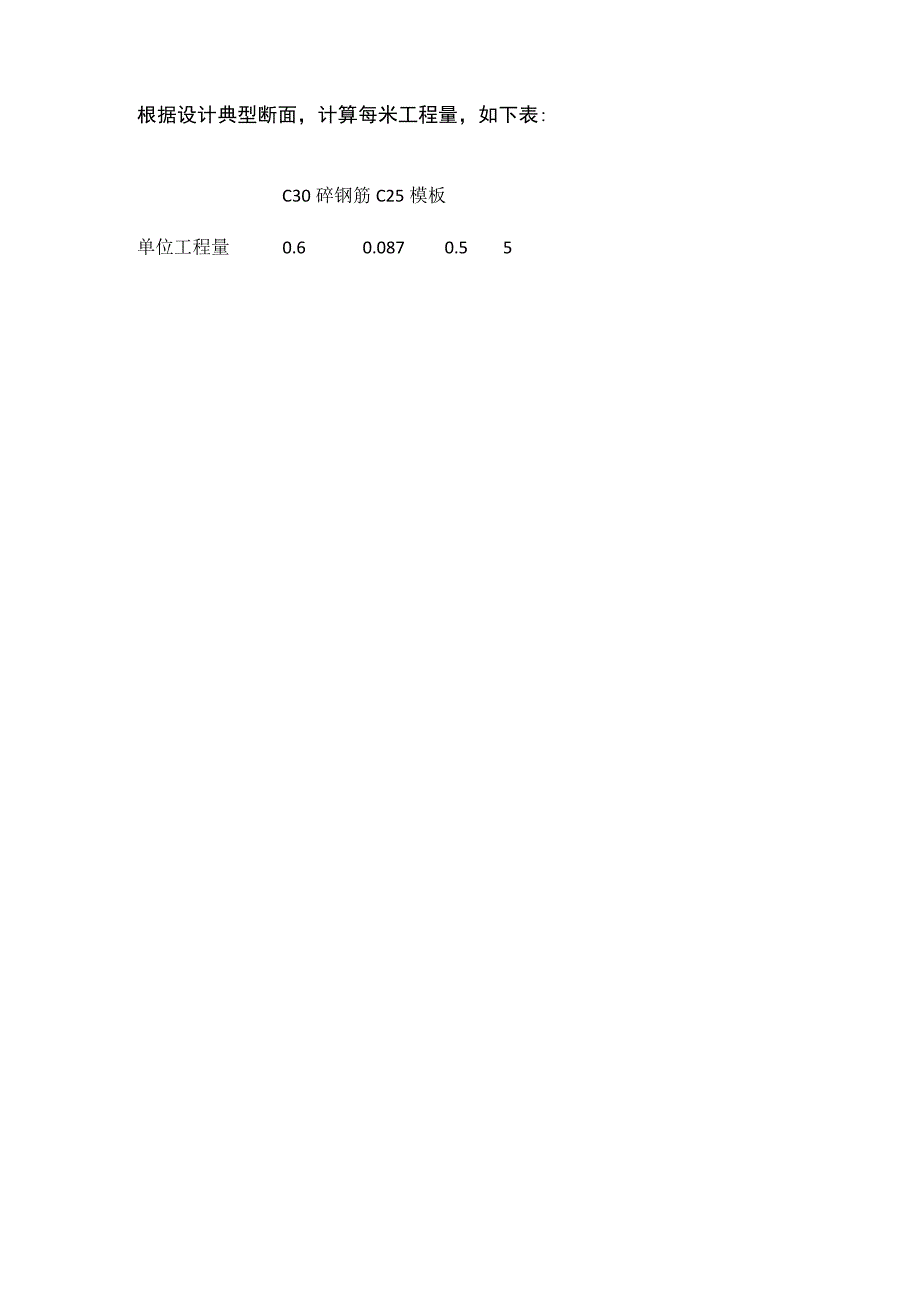

2、道边墙基础上,对顶部采用弧形结构,拱顶距墙顶高0.8m。其中拱圈部分采用C30钢筋混凝土现浇厚0.3m,然后采用C25混凝土现浇形成顶部形成平面。(2)单位工程量统计根据设计典型断面,计算每米工程量,如下表:混凝土拆除C30碎钢筋C25模板单位工程量1.211.210.281.55.753.渠道加高、封闭设计(1)设计断面针对部分渠道暗渠洞口太小,水流量过大,本次设计通过对渠道两侧边墙进行加高处理,然后盖板封闭。设计在现有渠道边墙基础上加高0.5m,此时在保留0.3m安全值后,最大过流能力为2.78ms,渠道设计引水流量为2.0ms,整治后渠道满足引水流量下过流要求。设计加高段采用C25碎现浇,宽0.5m。顶部盖板采用C30钢筋混凝土现浇,盖板厚0.15m,采用单层钢筋,C25混凝土现浇。(2)单位工程量统计根据设计典型断面,计算每米工程量,如下表:C30碎钢筋C25模板单位工程量0.60.0870.55
