监理资料各分册具体内容全套.docx

上传人:p** 文档编号:574949 上传时间:2023-11-08 格式:DOCX 页数:24 大小:31.58KB
下载 相关 举报
监理资料各分册具体内容全套.docx_第1页
第1页 / 共24页
监理资料各分册具体内容全套.docx_第2页
第2页 / 共24页
监理资料各分册具体内容全套.docx_第3页
第3页 / 共24页
监理资料各分册具体内容全套.docx_第4页
第4页 / 共24页
监理资料各分册具体内容全套.docx_第5页
第5页 / 共24页
监理资料各分册具体内容全套.docx_第6页
第6页 / 共24页
监理资料各分册具体内容全套.docx_第7页
第7页 / 共24页
监理资料各分册具体内容全套.docx_第8页
第8页 / 共24页
监理资料各分册具体内容全套.docx_第9页
第9页 / 共24页
监理资料各分册具体内容全套.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《监理资料各分册具体内容全套.docx》由会员分享,可在线阅读,更多相关《监理资料各分册具体内容全套.docx(24页珍藏版)》请在第壹文秘上搜索。

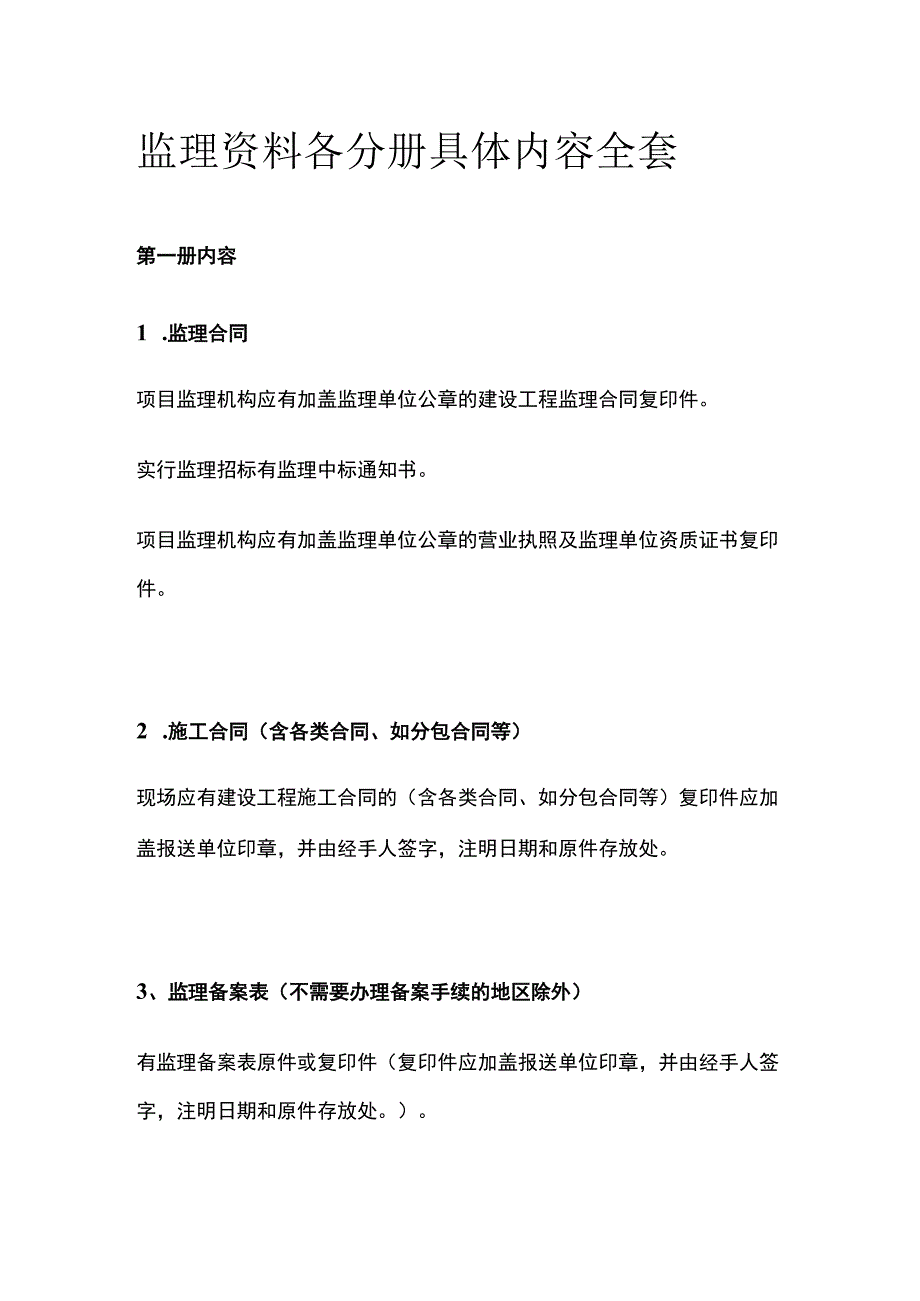

1、监理资料各分册具体内容全套第一册内容1 .监理合同项目监理机构应有加盖监理单位公章的建设工程监理合同复印件。实行监理招标有监理中标通知书。项目监理机构应有加盖监理单位公章的营业执照及监理单位资质证书复印件。2 .施工合同(含各类合同、如分包合同等)现场应有建设工程施工合同的(含各类合同、如分包合同等)复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放处。3、监理备案表(不需要办理备案手续的地区除外)有监理备案表原件或复印件(复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放处。)。4、施工许可证有施工许可证复印件(复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放

2、处。)5.项目监理机构组织形式、总监理工程师任命书(A.O.1)及监理机构监理人员资格证书。主要包括以下内容:总监理工程师有法定代表人的书面任命书,(Aol)法人签字、盖监理单位公章;配备总监代表的,有总监理工程师的书面授权书,总监理工程师签字、盖监理单位公章;表格可参考(AOl),明确授予总监理工程师代表的职责和权力。见证取样人员的任命书;有项目监理机构组织形式、人员构成;监理机构监理人员资格证书(复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放处。)如监理人员有变更的手续应完善。6、合同争议处理意见7、合同变更资料:包括施工过程中建设单位与承包单位的合同补充协议和合同解除有关资

3、料。2第二册内容1、勘察设计文件、有地质勘察报告,复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放处;、有施工图技术性审查报告及审图答复,复印件应加盖报送单位印章,并由经手人签字,注明日期和原件存放处;需注意事项:、核对审图中提出的问题,审图答复中是否逐条进行了答复;、核对每张图纸上是否盖有审图机构的章,与审图单位名称是否一致;、建筑图纸上应有节能审图机构的章;、有人防工程的应在人防图纸上盖有人防审图机构的章。2.设计交底与图纸会审会议纪要:(1)设计交底由建设单位负责组织,在工程开工前进行,有设计单位负责整理会议纪要,与会各方主要人员会签。(建设、设计、监理、施工)。(2)图纸会

4、审:图纸会审由建设单位负责组织,建设、设计、监理、施工等相关人员参加。图纸会审由施工单位整理,建设单位、设计单位、施工单位的代表和总监理工程师共同签认。3、工程变更单(C.0.2):当工程变更涉及结构、节能、环保、消防、人防等内容时,应按规定经有关部门审定。4、工程开工报审表(BO2)工程开工令(AO2)工程暂停令(AO6)工程复工报审表(B03)开工报审重点审查内容:、设计交底和图纸会审已完成。、施工组织设计已由总监理工程师签字。、施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实。、进场道路及水、电、通讯等已满足开工要求。工程开工报审表

5、必须由项目经理签字并加盖施工单位公章。项目监理机构经建设单位同意后,在计划开工日期前向施工单位发出工程开工令(Ao2)。工期自总监理工程师发出的工程开工令中载明的开工日期起计算。施工单位应在开工日期后尽快施工。工程暂停令:发现下列情况之一的,总监理工程师应及时签发工程暂停令:1建设单位要求暂停施工且工程需要暂停施工的。2施工单位未经批准擅自施工的。3施工单位拒绝项目监理机构管理的。4施工单位未按审查通过的工程设计文件施工的。5施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程建设强制性标准的。6施工存在重大质量、安全事故隐患或发生质量、安全事故的。总监理工程师签发工程暂停令应事先征

6、得建设单位同意,在发现可能造成质量、安全事故的重大隐患或已发生质量、安全事故等的紧急情况下未能事先报告的,则应在事后及时向建设单位作出书面报告。施工单位未按要求停工或复工的,项目监理机构应及时报告建设单位。当工程暂停施工原因消失、具备复工条件时,施工单位提出复工申请的,项目监理机构应审查施工单位报送的复工报审表及有关材料,符合要求后,总监理工程师应及时签署审核意见,并应报建设单位批准后签发工程复工令;施工单位未提出复工申请的,总监理工程师应根据工程实际情况指令施工单位恢复施工。5、施工组织设计(方案)报审表:施工单位编制、审核、批准签认的施工组织设计应向项目监理机构报审,收到后,总监理工程师应

7、及时组织专业监理工程师审查,在规定时间内完成对施工组织设计的审查工作,并保存审查记录。需要修改的,由总监理工程师签发书面意见,退回修改;符合要求的,由总监理工程师签认后报建设单位。施工组织设计审查的基本内容:1编审程序应符合相关规定,施工组织设计须由施工单位项目技术负责人编制,经施工单位技术负责人审核签认;2施工进度、施工方案及工程质量保证措施应符合施工合同要求;3资金、劳动力、材料、设备等资源供应计划应满足工程施工需要;4安全技术措施应符合工程建设强制性标准;5施工总平面布置科学合理。施工组织设计的报审应遵循下列程序及要求:1施工单位编制的施工组织设计经施工单位技术负责人审核签认后,与施工组

8、织设计报审表一并报送项目监理机构。2总监理工程师应及时组织专业监理工程师进行审查,需要修改的,由总监理工程师签发书面意见,退回修改;符合要求的,由总监理工程师签认。3已签认的施工组织设计由项目监理机构报送建设单位。施工方案审查1施工单位应在相应分项分部工程开工前向项目监理机构报送经自审符合要求的施工方案。2总监理工程师应组织专业监理工程师审查施工单位报审的施工方案,并应符合下列要求后予以签认。(1)编审程序应符合相关规定;(2)工程质量保证措施应符合有关标准。对需要修改的施工方案,由总监理工程师签发书面意见退回,施工单位修改后重新报审,符合要求后由总监理工程师予以签认。3重点部位、关键工序的施

9、工方案未经审查,相应工程不得施工。项目监理机构应监督检查施工单位按照审定的施工方案组织施工。施工方案需要调整的,施工单位应按程序重新报审,项目监理机构应重新审核确认。6.分包单位资格报审表:监理单位对分包单位资格的确认,不解除总承包单位应负的责任。1)、施工合同中已明确或经招标确认的分包单位(即建设单位书面确认的分包单位),承包单位可不再对分包单位资格进行报审;2)分包工程开工前,专业监理工程师应审查施工单位报送的下列分包单位资质等相关材料,提出审查意见后由总监理工程师审核签认。1营业执照、企业资质等级证书;2安全生产许可证书;3类似工程近三年业绩;4专职管理人员和特种作业人员的资格证书。7

10、.施工机械和设施/计量设备报审表:所报的施工机械设备应附有关技术说明、调试结果;对计量设备还应附有法定检测部门的鉴订证明。8 .实验室报审表承包单位应按报审表中要求的4项内容逐一落实;1试验室的资质等级及试验范围;2法定计量部门对试验室设备出具的计量检定证明;3试验室管理制度:4试验人员资格证书。第三册内容1、监理规划:监理规划可在签订建设工程监理合同及收到工程设计文件后由总监理工程师组织专业监理工程师编制,并应在召开第一次工地会议前编制完成,并经工程监理单位技术负责人审核批准后报送建设单位。监理规划应包括下列主要内容:I工程概况。2监理工作的范围、内容、目标。3监理工作依据。4监理组织形式、

11、人员配备及进退场计划、监理人员岗位职责。5监理工作制度。6工程质量控制。7工程造价控制。8工程进度控制。9安全生产管理的监理工作。10合同与信息管理。11组织协调。12监理工作设施。监理规划的编制内容中还应包括建筑节能监理、旁站监理等工作的相关内容。监理实施细则:监理实施细则应具有针对性和可操作性。细则的编制由各专业监理工程师编制,由总监理工程师审核。监理实施细则应包括专业工程特点、监理工作流程、监理工作要点、监理工作方法及措施等内容,也可根据监理工程项目的实际情况及项目监理机构的工作需要增加其他内容。项目监理机构对于下列项目应编制监理实施细则:1专业性较强的分部分项工程。2危险性较大的分部分

12、项工程。3总监理工程师根据工程实际情况认为有必要编制监理实施细则的分部分项工程。监理月报:主要内容:1本月工程实施情况。2本月监理工作情况。3本月施工中存在的问题及处理情况。4下月监理工作重点。监理月报是项目监理机构定期编制并向建设单位和工程监理单位提交的重要文件。4 .单位工程竣工验收报审单(B.012)项目监理机构收到施工单位报送的单位工程竣工预验收申请后,总监理工程师应组织工程竣工预验收。专业监理工程师对竣工资料及工程实体质量情况进行全面检查,需要进行功能试验(包括单机试车和无负荷试车)的,项目监理机构应审查试验报告单。经预验收合格的,总监理工程师应签认工程竣工预验收报审表。对发现的问题

13、应要求施工单位及时整改。项目监理机构应督促施工单位做好成品保护和现场清理工作。5 .工程质量评估报告工程竣工预验收合格后,总监理工程师组织编写工程质量评估报告,经总监理工程师签字及监理单位技术负责人审核签字后报建设单位。主要内容:(1)工程概况;(2)工程各参建单位;(3)工程质量验收情况;(4)工程质量事故及其处理情况(发生时);(5)竣工资料审查情况;(6)工程质量评估结论。6 .监理工作总结主要内容:1工程概况。2项目监理机构。3建设工程监理合同履行情况。4监理工作成效。5监理工作中发现的问题及其处理情况。6说明和建议。监理工作总结经总监理工程师签字,加盖工程监理单位公章后报送建设单位。

14、7 .第一次工地会议及第一次工地会议印模签名字样留存表(C.0.4).监理例会第一次工地会议由建设单位主持召开,总监理工程师及其他监理人员应参加会议。会议纪要由项目监理机构负责整理,与会各方代表会签后及时下达各单位。第一次工地会议的主要内容:1建设单位、施工单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;2建设单位根据建设工程监理合同宣布对总监理工程师授予的权限并介绍工程开工准备情况;3施工单位介绍施工准备情况;4总监理工程师介绍监理规划的主要内容,包括监理工作目标、范围和内容、监理工作程序、方法和措施等;5建设单位代表和总监理工程师对施工准备情况提出意见和要求;6研究确定各方在施工

15、过程中参加监理例会的主要人员,召开监理例会的周期、地点及主要议题;7建设单位授权代表、监理单位总监理工程师、施工单位项目经理持本人身份证原件、注册证书原件当面签署第一次工地会议印模签名字样留存表,严禁提前签署或代签。由建设单位授权代表负责核验相关证件;8其他有关事项。监理例会项目监理机构应定期召开监理例会,并组织有关单位研究解决与监理相关的问题。监理例会由总监理工程师或其授权的专业监理工程师主持。监理例会应包括以下主要内容:1检查上次例会议定事项的落实情况,分析未完事项原因。2检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施。3检查分析工程项目质量、施工安全管理状况,针对存在的问题提出改进措施。4检查工程量核定及工程款支付情况。5解决需要协调的有关事项。6其他有关事宜。专题会议:为解决监理过程中的工程专项问题,项目监理机构可根据需要,主持或参加专题会议,协调或参加相关问题的处理。专题会议由总监理工程师或其授权的专业监理工程师主持或参加。专题会议纪要的内容包括会议主要议题、会

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
