石灰粉煤灰稳定土(底)基层标准化施工.docx

上传人:p** 文档编号:574964 上传时间:2023-11-08 格式:DOCX 页数:9 大小:22.27KB
下载 相关 举报
石灰粉煤灰稳定土(底)基层标准化施工.docx_第1页
第1页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第2页
第2页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第3页
第3页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第4页
第4页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第5页
第5页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第6页
第6页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第7页
第7页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第8页
第8页 / 共9页
石灰粉煤灰稳定土(底)基层标准化施工.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《石灰粉煤灰稳定土(底)基层标准化施工.docx》由会员分享,可在线阅读,更多相关《石灰粉煤灰稳定土(底)基层标准化施工.docx(9页珍藏版)》请在第壹文秘上搜索。

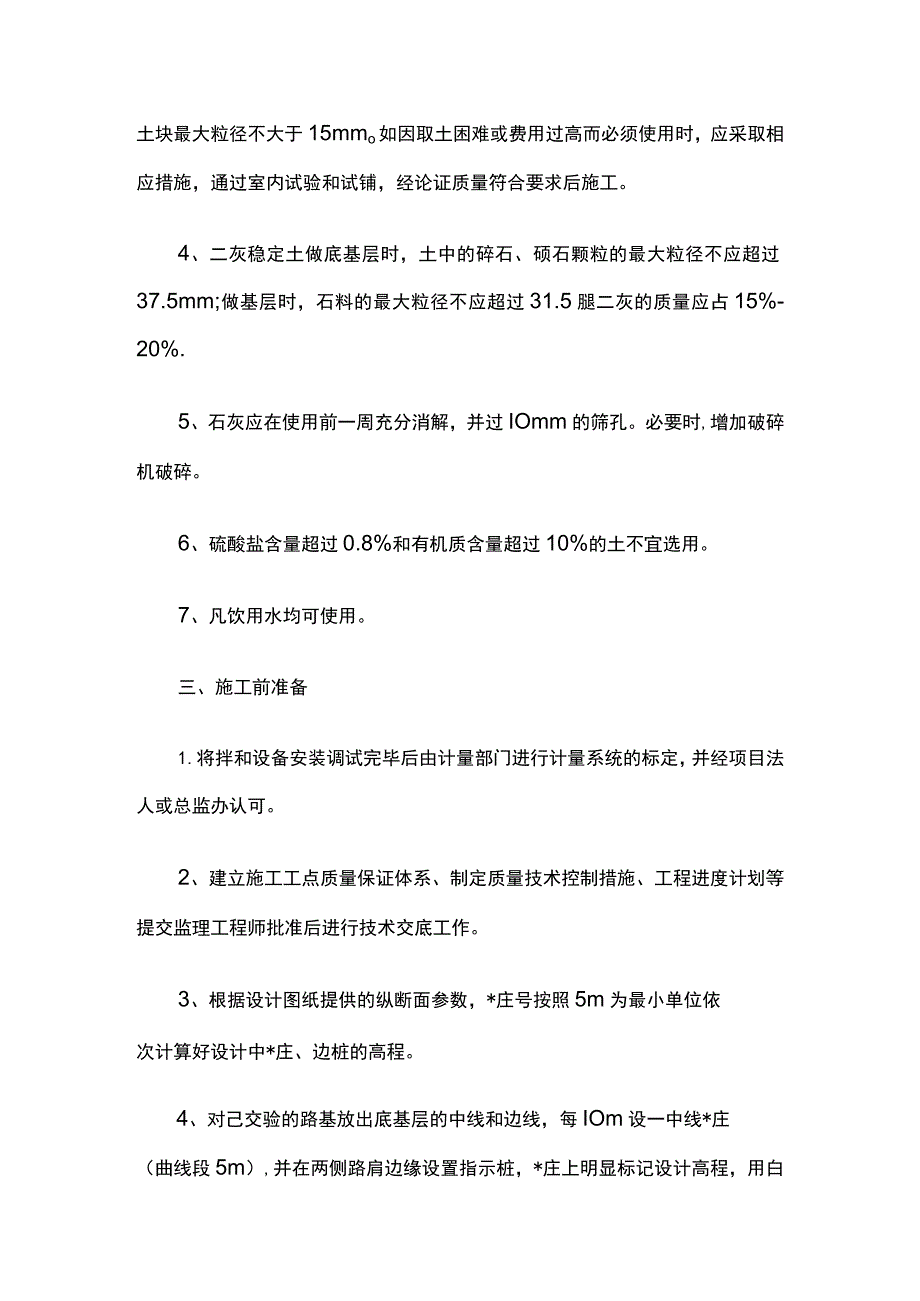

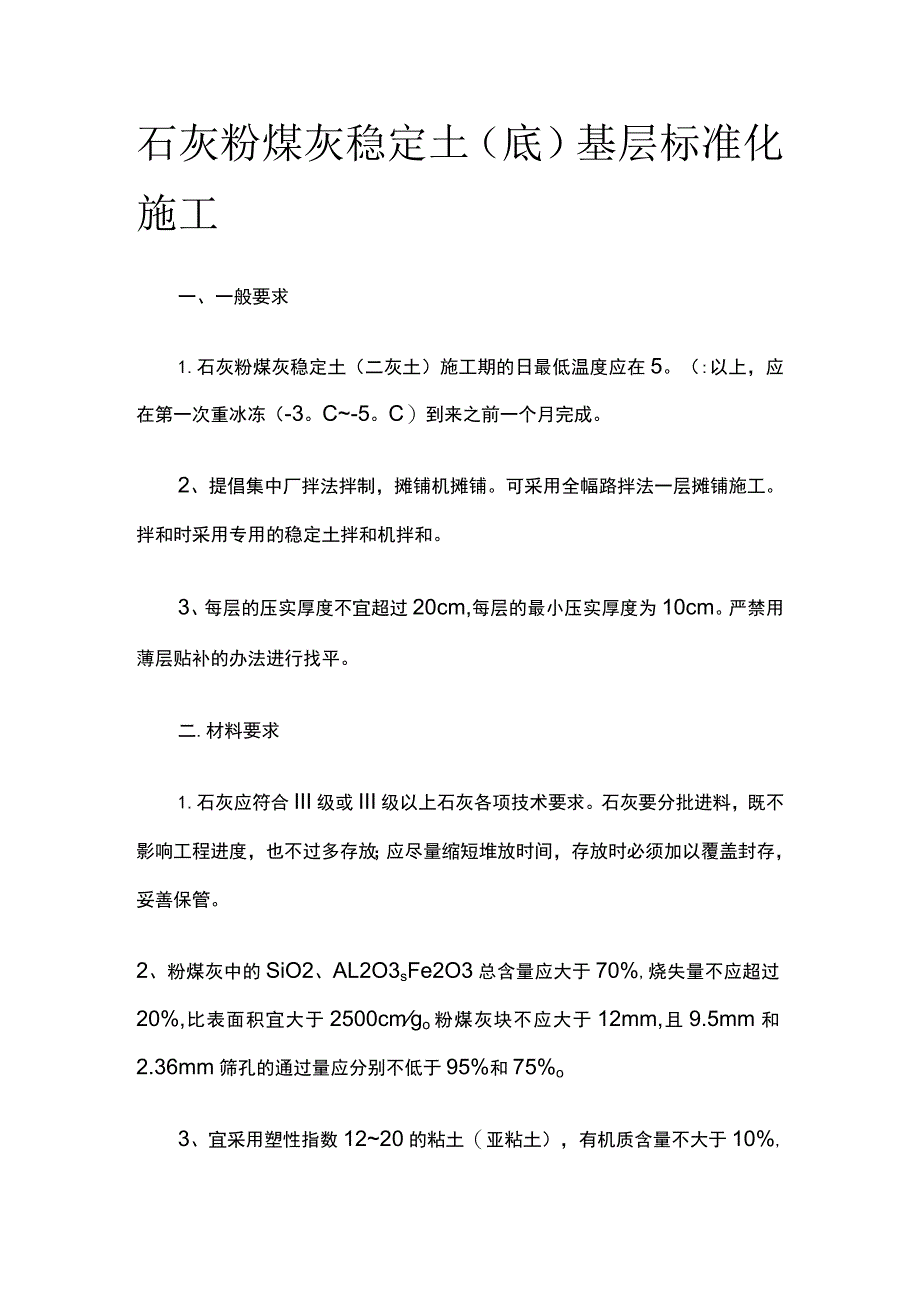

1、石灰粉煤灰稳定土(底)基层标准化施工一、一般要求1.石灰粉煤灰稳定土(二灰土)施工期的日最低温度应在5。(:以上,应在第一次重冰冻(-3。C-5。C)到来之前一个月完成。2、提倡集中厂拌法拌制,摊铺机摊铺。可采用全幅路拌法一层摊铺施工。拌和时采用专用的稳定土拌和机拌和。3、每层的压实厚度不宜超过20cm,每层的最小压实厚度为10cm。严禁用薄层贴补的办法进行找平。二.材料要求1.石灰应符合III级或III级以上石灰各项技术要求。石灰要分批进料,既不影响工程进度,也不过多存放;应尽量缩短堆放时间,存放时必须加以覆盖封存,妥善保管。2、粉煤灰中的SiO2、AL2O3sFe2O3总含量应大于70%,

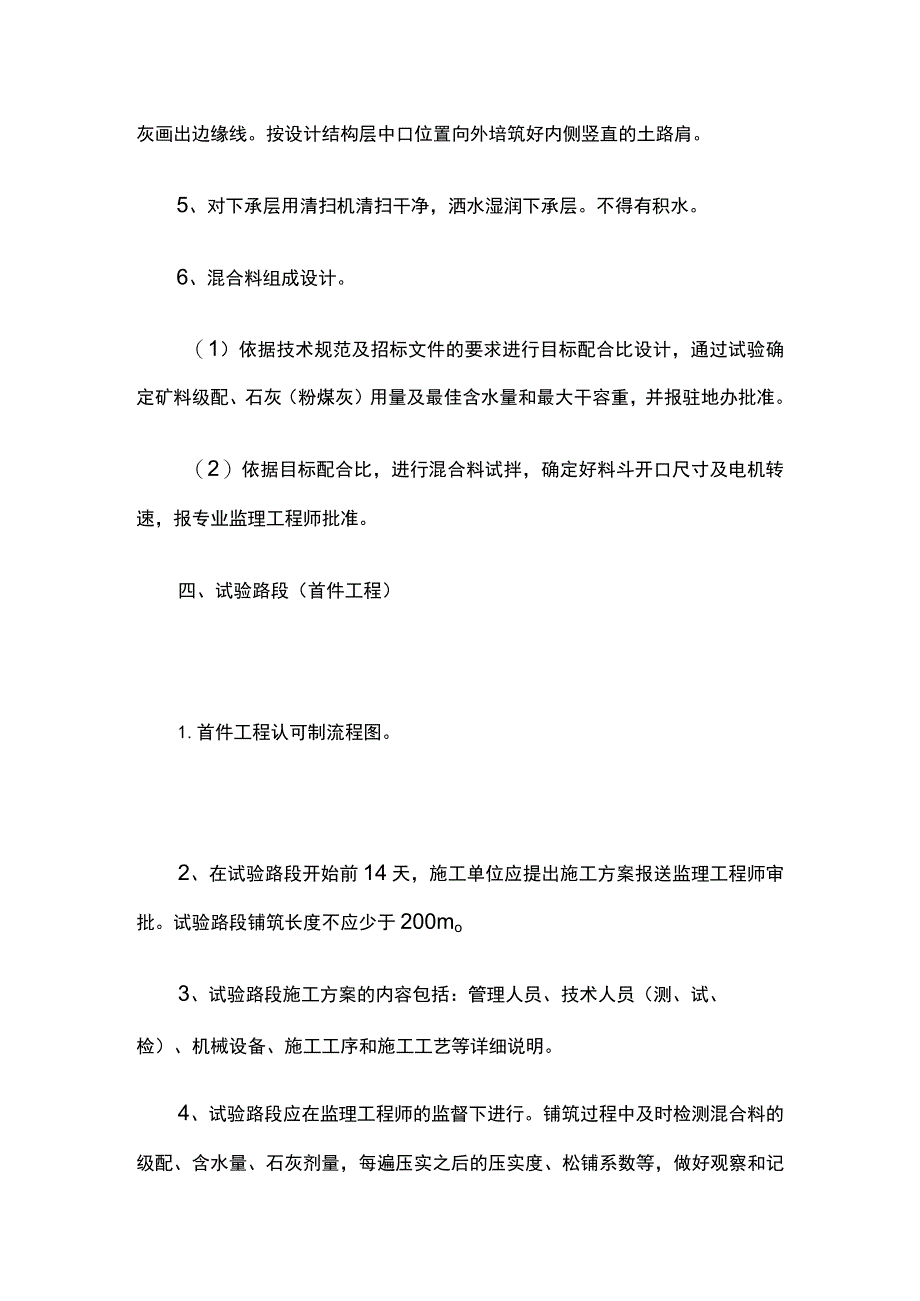

2、烧失量不应超过20%,比表面积宜大于2500cmgo粉煤灰块不应大于12mm,且9.5mm和2.36mm筛孔的通过量应分别不低于95%和75%o3、宜采用塑性指数1220的粘土(亚粘土),有机质含量不大于10%,土块最大粒径不大于15mmo如因取土困难或费用过高而必须使用时,应采取相应措施,通过室内试验和试铺,经论证质量符合要求后施工。4、二灰稳定土做底基层时,土中的碎石、硕石颗粒的最大粒径不应超过37.5mm;做基层时,石料的最大粒径不应超过31.5腿二灰的质量应占15%-20%.5、石灰应在使用前一周充分消解,并过IOmm的筛孔。必要时,增加破碎机破碎。6、硫酸盐含量超过0.8%和有机质含

3、量超过10%的土不宜选用。7、凡饮用水均可使用。三、施工前准备1.将拌和设备安装调试完毕后由计量部门进行计量系统的标定,并经项目法人或总监办认可。2、建立施工工点质量保证体系、制定质量技术控制措施、工程进度计划等提交监理工程师批准后进行技术交底工作。3、根据设计图纸提供的纵断面参数,*庄号按照5m为最小单位依次计算好设计中*庄、边桩的高程。4、对己交验的路基放出底基层的中线和边线,每IOm设一中线*庄(曲线段5m),并在两侧路肩边缘设置指示桩,*庄上明显标记设计高程,用白灰画出边缘线。按设计结构层中口位置向外培筑好内侧竖直的土路肩。5、对下承层用清扫机清扫干净,洒水湿润下承层。不得有积水。6、

4、混合料组成设计。(1)依据技术规范及招标文件的要求进行目标配合比设计,通过试验确定矿料级配、石灰(粉煤灰)用量及最佳含水量和最大干容重,并报驻地办批准。(2)依据目标配合比,进行混合料试拌,确定好料斗开口尺寸及电机转速,报专业监理工程师批准。四、试验路段(首件工程)1.首件工程认可制流程图。2、在试验路段开始前14天,施工单位应提出施工方案报送监理工程师审批。试验路段铺筑长度不应少于200mo3、试验路段施工方案的内容包括:管理人员、技术人员(测、试、检)、机械设备、施工工序和施工工艺等详细说明。4、试验路段应在监理工程师的监督下进行。铺筑过程中及时检测混合料的级配、含水量、石灰剂量,每遍压实

5、之后的压实度、松铺系数等,做好观察和记录。5、试验路段质量检验结果必须满足规范质量验收标准,试验路段检测频率应是正常标准中规定频率的23倍。6、当使用的原材料和混合料、施工机械、施工方法及试铺路面的各项检测项目都符合规定,即可编写试验路段总结报告报专业监理工程师认可,作为申报正式开工报告的依据。7、通过铺筑试验路段,要确定以下主要内容:(1)用于施工的原材料、集料级配和混合料配合比。(2)主要参数:机械组合及性能(机械的技术性能、工作效率、工作质量、可靠性,以及安全、环保等要求);摊铺机行走速度、振幅、频率;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水量及碾压时含水量允许偏差等;(3)

6、摊铺过程质量控制要点。A原材料用量的控制。B拌和方法和拌和时间。C混合料含水量的调整与控制。D拌和均匀性的方法。E混合料摊铺方法和适用机具。F压实机械的选择和组合,压实的顺序、速度和遍数。G拌和、运输、摊铺和碾压机械的协调和配合调整。(4)根据试验路段确定的机械组合、进场设备数量和施工工期安排,进一步调整优化施工组织方案,调配机械设备,布设施工工点。(5)优化后的施工工艺。(6)优化后的工点管理组织机构和质量、安全等体系。(7)原始记录、过程记录。(8)确定每一作业段的长度。(9)试验路段确定的各项参数作为正式施工现场控制的依据。五.施工工序厂拌法施工工序见图1;路拌法施工工序见图2o图1厂拌

7、法二灰稳定土施工工序图2路拌法二灰稳定土施工工序六、施工要点1.应进行画格上土。根据运料车运量计算灰格大小。每车车载量应基本相当。2、路肩填料不同时,应提前培好路肩。3、运至施工工点的材料应尽快摊铺碾压成型。避免雨淋后导致材料含水量过大。4、路拌法施工。(1)应采用层铺法,先摊铺集料,整平后稳压12遍,再摊铺二灰。摊铺每层材料时应力求平整,并设预拱度。(2)采用专用稳定土拌和机应先干拌2遍。拌和深度应直到稳定层底,并宜侵入下承层5mmIOmmo应设专人跟随拌和机,随时检查拌和深度并配合拌和机手调整拌和深度。严禁在拌和层底留有素土夹层。(3)干拌2遍后,应检查布料厚度和含水量,必要时用洒水车雾喷

8、式洒水后再拌和。不允许出现花白条带。(4)拌和好的混合料不得过夜,应当天碾压成型。掺入水泥的二灰稳定土,从加入水泥拌和到碾压成型的时间应在水泥初凝前完成。(5)平地机整形,由两侧向路中心刮平;在设超高的平曲线段,由内向外刮平。整形过程中,禁止任何车辆通行。(6)初步整形后用轻型压路机快压12遍,再次整形。5、厂拌法拌和混合料,摊铺机摊铺时,应挂钢丝线控制摊铺高程。摊铺机不能摊铺的部位,人工挂线摊铺。6、压路机全宽碾压12遍,每次重叠1/2碾压宽度;再强振12次、弱振12次后用三轮压路机碾压到规定的压实度。7、碾压遵循由路边向路中、由低向高、先轻后重、先下部密实后上部密实低速行驶碾压的原则,避免

9、出现推移、起皮和漏压现象。碾压速度第12遍控制在1.6kmh左右以后各遍控制在2.Okm/h左右。8、严禁压路机在已完成的或正在碾压的路段上调头或急刹车。9、养生及交通管制。.(1)采用土工布覆盖,洒水养生。洒水车满载后总重量不大于20t-次洒水宽度不小于6mo洒水车喷头采用雾喷式,不得用高压式喷管。养生期不少于7天(另有规定时除外)。养生期间应保持表面湿润。(2)养生期间封闭交通。施工单位制作高度为L2m的可移动铁制栏杆架(红白相间喷涂)进行横向全幅布设,杆架上要有“禁止通行”明显字样,设有专人看管。(3)半刚性上基层应尽量与下面层安排在一年内施工完成,否则应在进入冰冻期前在上基层顶面撒布透

10、层油;下基层越冬应采取有效防冻措施。七.质量控制要点和监理要点1.作业面表面质量情况:平整、坚实,设路拱,无松散材料、无浮土,表面湿润、无积水。需要洒水泥浆时,洒布均匀,洒布长度符合要求。检查上一天的施工横缝处理情况。2、中线、边线*庄布设符合设计要求,白灰撒线。3、线形顺直,曲线圆滑。4、机械设备配备齐备,性能良好,运转正常。5、高程控制钢绞线拉紧,高程符合要求。6、材料运输过程中覆盖到位。7、施工过程中材料运输不间断。间断时须详细记录间断时间、原因等。8、检查记录摊铺速度、松铺厚度、路拱坡度、摊铺平整度、振动频率。9、是否有离析部位(若有离析部位,按要求尽快处理)。10、碾压情况:碾压速度

11、、遍数等;碾压终止时是否有轮迹或隆起、是否漏压或碾压是否到边、碾压是否密实。可用核子密度仪等检查施工过程中的密实情况,灌砂法检查成品压实度。IL全面检查成品表面情况,杜绝机械违章作业。12、检查养生情况及横缝设置。13、成品质量检查:压实度、平整度、纵断高程、厚度、宽度、横坡度、强度、含水量、石灰剂量、级配。(1)石灰剂量的测定应在拌和机拌和均匀后取样,并立即送至试验室进行滴定试验。(2)石灰用量除滴定法检测石灰剂量外,还应进行总量控制检测。记录每一天的实际石灰用量、粒料用量和实际工程量,计算对比石灰剂量的一致性。(3)含水量应采用烘干法随时检测。14、路拌法施工,必须随时检查拌和是否均匀,到底;平地机整平的平整度和路拱度。15、雨季施工应注意天气预报,控制施工进度,并应配备防雨淋设施。16、执行监理旁站制度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
