《路堑标准化施工.docx》由会员分享,可在线阅读,更多相关《路堑标准化施工.docx(11页珍藏版)》请在第壹文秘上搜索。

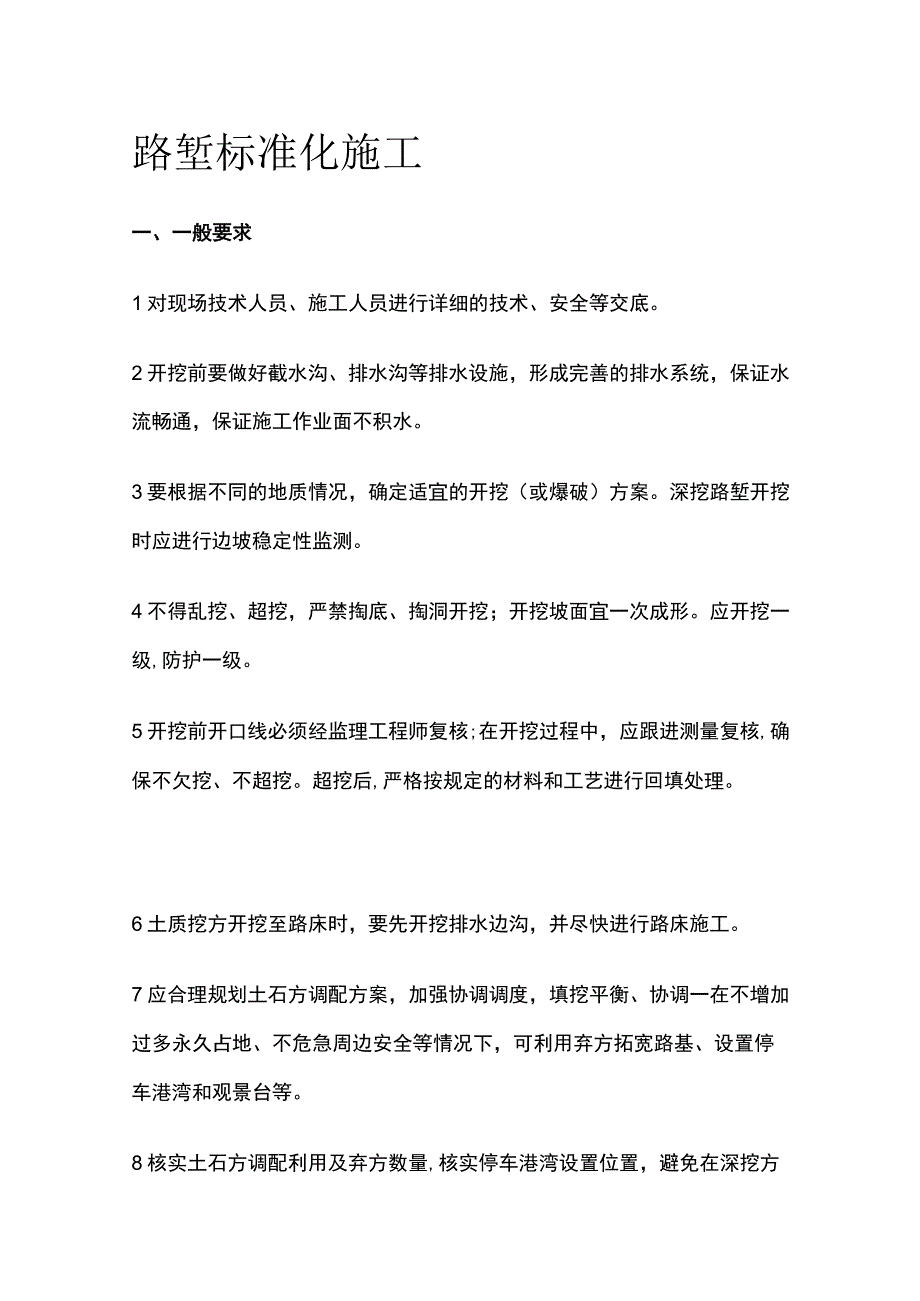

1、路堑标准化施工一、一般要求1对现场技术人员、施工人员进行详细的技术、安全等交底。2开挖前要做好截水沟、排水沟等排水设施,形成完善的排水系统,保证水流畅通,保证施工作业面不积水。3要根据不同的地质情况,确定适宜的开挖(或爆破)方案。深挖路堑开挖时应进行边坡稳定性监测。4不得乱挖、超挖,严禁掏底、掏洞开挖;开挖坡面宜一次成形。应开挖一级,防护一级。5开挖前开口线必须经监理工程师复核;在开挖过程中,应跟进测量复核,确保不欠挖、不超挖。超挖后,严格按规定的材料和工艺进行回填处理。6土质挖方开挖至路床时,要先开挖排水边沟,并尽快进行路床施工。7应合理规划土石方调配方案,加强协调调度,填挖平衡、协调一在不

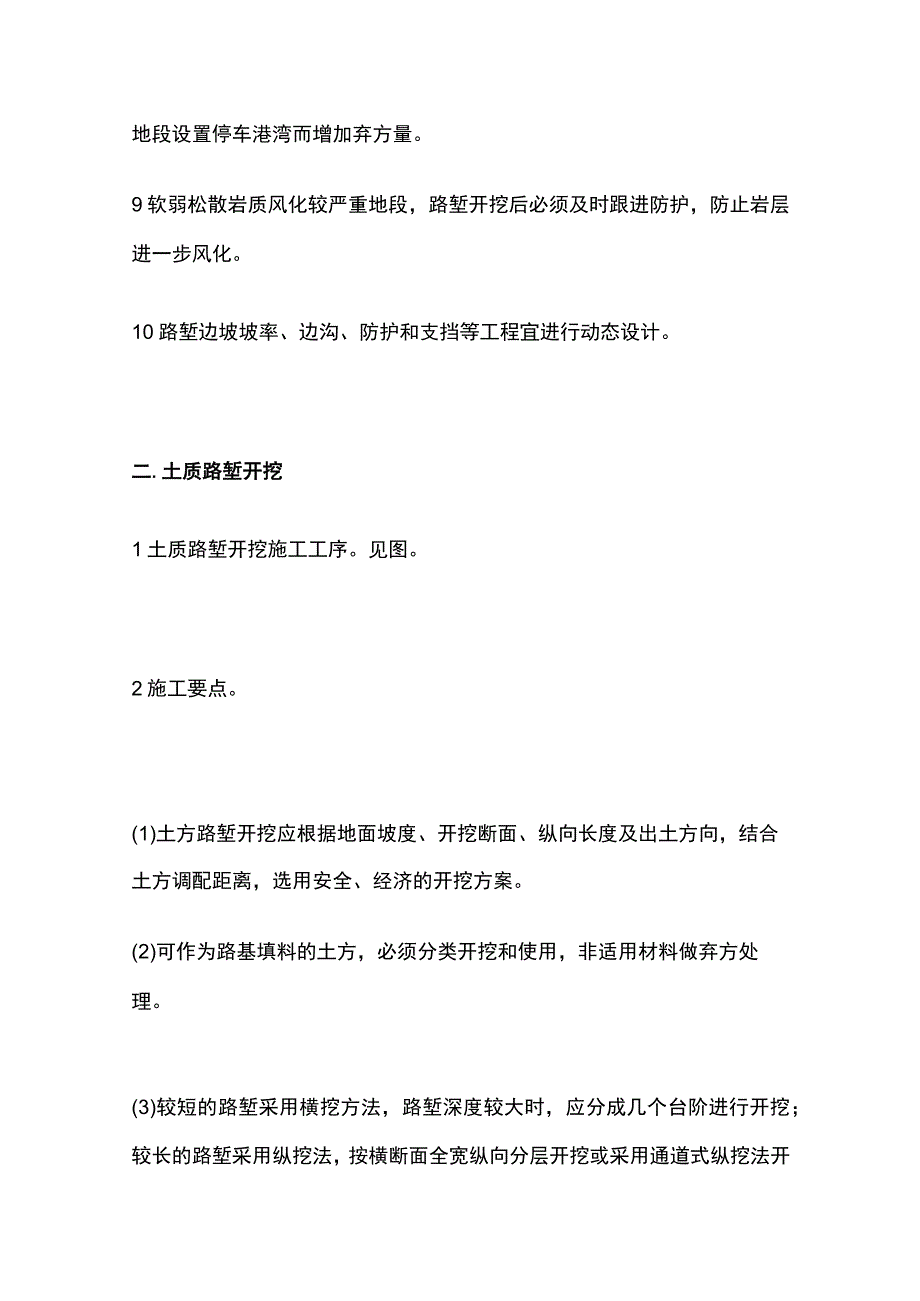

2、增加过多永久占地、不危急周边安全等情况下,可利用弃方拓宽路基、设置停车港湾和观景台等。8核实土石方调配利用及弃方数量,核实停车港湾设置位置,避免在深挖方地段设置停车港湾而增加弃方量。9软弱松散岩质风化较严重地段,路堑开挖后必须及时跟进防护,防止岩层进一步风化。10路堑边坡坡率、边沟、防护和支挡等工程宜进行动态设计。二.土质路堑开挖1土质路堑开挖施工工序。见图。2施工要点。(1)土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。(2)可作为路基填料的土方,必须分类开挖和使用,非适用材料做弃方处理。(3)较短的路堑采用横挖方法,路堑深度较大时,应

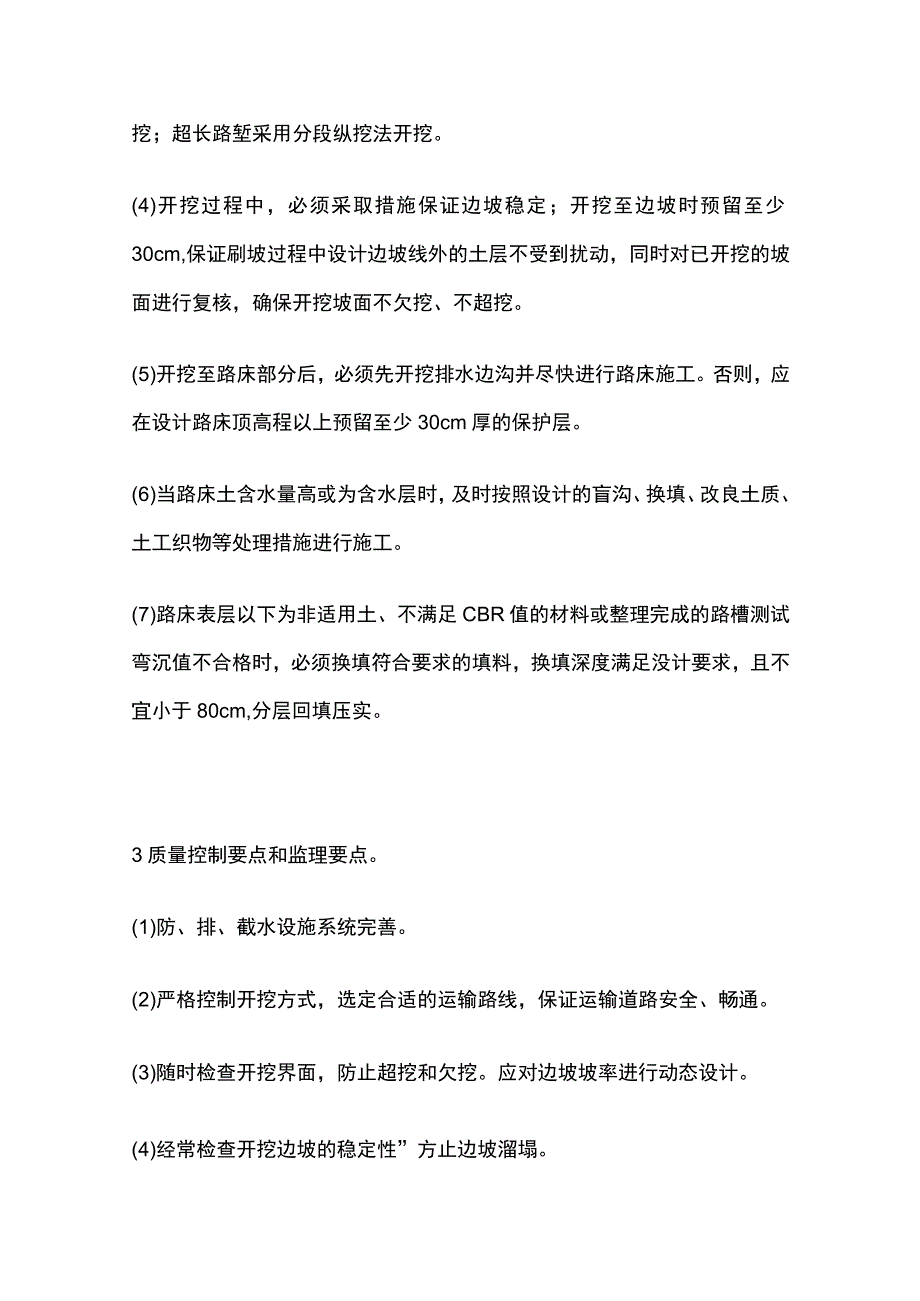

3、分成几个台阶进行开挖;较长的路堑采用纵挖法,按横断面全宽纵向分层开挖或采用通道式纵挖法开挖;超长路堑采用分段纵挖法开挖。(4)开挖过程中,必须采取措施保证边坡稳定;开挖至边坡时预留至少30cm,保证刷坡过程中设计边坡线外的土层不受到扰动,同时对已开挖的坡面进行复核,确保开挖坡面不欠挖、不超挖。(5)开挖至路床部分后,必须先开挖排水边沟并尽快进行路床施工。否则,应在设计路床顶高程以上预留至少30cm厚的保护层。(6)当路床土含水量高或为含水层时,及时按照设计的盲沟、换填、改良土质、土工织物等处理措施进行施工。(7)路床表层以下为非适用土、不满足CBR值的材料或整理完成的路槽测试弯沉值不合格时,必
4、须换填符合要求的填料,换填深度满足没计要求,且不宜小于80cm,分层回填压实。3质量控制要点和监理要点。(1)防、排、截水设施系统完善。(2)严格控制开挖方式,选定合适的运输路线,保证运输道路安全、畅通。(3)随时检查开挖界面,防止超挖和欠挖。应对边坡坡率进行动态设计。(4)经常检查开挖边坡的稳定性”方止边坡溜塌。(5)开挖将至路床顶时,复测高程,在适当位置标注开挖高程,防止超挖。超挖后,不得用虚土回填,必须用压实设备或小型夯实设备分层压(夯)实到规定要求。(6)路基表面平整,线型平顺、圆滑;边坡坡面平顺、稳定,没有亏坡现象,曲线圆滑;碎落台位置准确、整齐。4土质路堑常见质量问题的防治及管理措
5、施。(1)路堑边坡溜塌防治及管理措施。施工中经常对边坡加以复核,确保边坡坡率符合设计要求。及时进行边坡支护,未支护边坡应加盖塑料膜防水。开挖至边坡时预留足够的宽度。(2)边坡坡面超欠挖防治及管理措施。加强施工过程中的测量检查,增加测设点位,为施工提供准确的数据。土质路堑接近路床顶面时,标注、加密高程控制点,并控制好挖机铲斗深度,辅以推土机、平地机及人工修整。三.石质路堑开挖1石质路堑开挖施工工序,见图石质路堑开挖施工工序2施工要点。(1)应根据岩石的类别、风化程度、岩层产状、岩体断裂构造、施工环境等确定开挖方式;软石或强风化岩石,采用机械直接开挖,作业方式可参照土方路堑开挖进行;机械不能直接开
6、挖的石方,近边坡部分宜采用光面爆破或预裂爆破开挖。严禁采用洞室爆破。(2)爆破法开挖石方路堑施工。施工前必须调查爆破区内有无空中缆线并查明其平面位置和高度;调查地下有无管线并查明其平面位置和埋置深度;同时应调查开挖边界线外的建筑物结构类型、完好程度、距开挖界距离等。爆破一般情况下宜采用中小型爆破,只有当路线穿过孤独山丘,开挖后边坡不高于6m且根据岩石产状和风化程度确认开挖后边坡稳定,方可考虑大爆破方案。根据确定的爆破方案,进行炮位、炮孔深度和用药量设计;设计图纸和资料必须报送监理和工程师有关部门审批。设计时应考虑以下几点:a应充分重视开挖边坡稳定,开挖风化较为严重、节理发育或岩层状对边坡稳定不
7、利的石方,宜用小型排炮微差爆破。b当岩层与路线走向基本一致,倾角大于1。,且倾向公路或者开挖边界线外有建筑物,应在开挖层边界,沿设计坡面打预裂孔。c按岩石外表、节理、裂隙等情况,分别选择正炮眼、斜炮眼、平炮眼或吊眼等。布孑L钻孔。a爆破施工员、测量员按爆破设计放出炮孔位置并标注,由钻工按要求钻孔,钻孑I械可选用冲击式钻机或潜孔钻;钻孔过程中严格控制孔位偏差和倾角。b钻孔完成后,应对炮孔内的废渣予以清除,由质检人员逐个检查孔距、排距、孔深、倾斜度等并与设计值对比,符合要求后方可装药。C炮孔装药、堵塞、起爆网络连结必须由持有爆破证的专职爆破员作业,起爆必须由爆破负责人统一指挥。出渣。a须确认已经解
8、除警戒,作业面上的危石检查处理后,清理出渣人员和机械方可进入现场。b开挖石方横向调整或小于100m的纵向调运,可用推土机推运,需要纵向远运时,用自卸汽车运输;对大块石料,可集中进行二次爆破。c石方开挖可分幅或分段进行爆破,石方清除和打炮眼可轮流作业。d采用机械清渣时,应从上至下分层进行,严防滚石、坍方伤人损机。(3)多级路堑开挖,应逐级开挖,逐级防护。(4)石质路堑边坡清刷。石质挖方边坡应Jll三圆滑、大面平整;边坡上不得有松石、危石,凸出于设计边坡线的石块,其凸出或超爆凹进尺寸均不应大于20cm;对于软质岩石,凸出及凹进尺寸均应不大于10cm。挖方边坡从开挖面往下分级清刷,每下挖2m3m时必
9、须对新开挖边坡刷坡,软质岩石边坡用机械清刷,坚石和次坚石可使用爆破清刷边坡,同时清除危石、松石;清刷后的石质路堑边坡不陡于设计规定,并应视岩质情况对边坡坡率进行动态设计。石质路堑边坡如因过量超挖而影响上部边坡岩体稳定时,一般情况下应用浆砌片石补砌超挖的坑槽;必要时,应对上边坡不稳定岩体进行卸载。(5)石质路床的边沟应与路床同步实施。边沟宜进行动态设计。3质量控制要点和监理要点。(1)路基表面平整,边线顺直、曲线圆滑;边坡坡面没有松石。(2)石质边坡是否超挖。(3)路床欠挖部分必须凿除。(4)如为坚硬完整的石质挖方路段,超挖深度严格控制为20ono超挖部分应采用无机结合料稳定碎石或级配碎石碾压密
10、实,严禁用细粒土找平;超挖部分处理时,执行监理旁站制度。(5)石质边坡坡面有渗水时,应结合坡面防护、边沟等做好渗水处理。严禁将渗水部位全覆盖确筑。(6)石质路床底面有地下水时,必须严格按照设计要求对地下水进行防、排、截施工;设置渗沟排导时,渗沟宽度不宜小于IoOmm,横坡不宜小于0.6%,用坚硬碎石回填,并严格控制碎石粒径和石粉含量。(7)边沟是否满足设计要求,且是否满足使用需求。4爆破安全生产和文明施工。(1)爆破器材的储存、管理:爆破器材必须存放在专用仓库内,并有专人管理;必须建立严格的领取、运输、使用、清退制度;爆破员按领取制度领取器材,领取数量不得超过当班使用量,剩余的要在规定时间内当
11、天退回仓库。(2)爆破器材装卸、搬运安全:爆破器材在从仓库运到施工现场时,应在白天进行,有专人在现场监督,并设警卫。在卸货地点,严禁使用烟火和携带发火物品。领取爆破器材后,应直接送到爆破地点,严禁炸药和雷管混放。(3)爆破作业必须由经过考试合格的持有爆破证的爆破员操作。(40爆破区警戒:点火前以红色旗、哨声为信号,定人定岗。在安全距离以外50m设置警戒线,危险区半径内必须实行警戒,起爆前必须清场。在公路旁施爆时,应提前10分钟由当地交警部门封闭交通,实行交通管制。四.深挖路堑1深挖路堑施工工序参照土方与石方开挖施工工序。2施工要点。(1)深挖路堑的施工方法与普通路堑的施工方法基本相同,其开挖量
12、大,施工时间长,影响边坡稳定的因素多,施工单位对深挖路堑必须做出专项施工方案,并经副总监理工程师审批,项目技术负责人核备。(2庵施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、风化破碎程度、土层有关特性,以及不良地质、地下水情况等。(3)开挖前,必须先修筑坡顶的截水沟。施工过程中应逐级开挖,根据开挖情况随时进行地质核查。定期对边坡坡度进行测量,并及时加以修正。(4)深路堑开挖应遵循及时开挖、及时防护的原则,每开挖到一级台阶时应及时进行防护工程的施工。(5)开挖时必须设置临时排水沟,将路堑内积水排出路基以外。每一级开挖完成后,及时按设计修筑平台及排水设施。3深挖路堑边坡稳定性监测。(1)
13、深挖路堑施工过程中必须进行边坡稳定性监测,以监控边坡的变形情况,揭示坡体稳定状态,控制施工进度,指导施工。在地质变化段采用爆破开挖时,应严格控制爆破用药量。(2)稳定性监测包括:采用全站仪、水准仪观测地表位移、变形发展情况;采用标桩、直尺或裂缝计观测裂缝发展情况;采用测斜仪对地下位移进行监测;采用测斜仪、分层沉降仪、压力盒、钢筋应力计对支挡结构的变形和应力进行监测;人工监测地下水位变化情况。(3)观测点的位置、数量及埋设必须按设计或合同文件的要求执行。(4)施工中必须严格按要求的监测方法和频率对边坡的稳定性进行跟踪监测。发现异常情况立即停止施工,报请有关部门检查处理后才能继续施工。(5)施工过程的监测工作,可用简单仪器进行观测的简易监测,可由施工单位技术人员负责完成;对于重点的必须用专业仪器对坡体变形进行的监测。提倡项目法人委托第三方试验检测单位对成形的深挖路堑边坡稳定性进行监测与复核,对于不稳定的边坡及时采取有效处治措施。(6)观测资料必须及时进行整理和汇总分析,及时指导施工和提供给相关单位作为评估依据,并作为质量资料归档。4质量控制要点和监理要点、爆破及安全生产文明施工遵照土质路堑开挖和石质路堑开挖执行。
