钢筋工程施工方案.docx

上传人:p** 文档编号:575620 上传时间:2023-11-08 格式:DOCX 页数:9 大小:44.75KB
下载 相关 举报
钢筋工程施工方案.docx_第1页
第1页 / 共9页
钢筋工程施工方案.docx_第2页
第2页 / 共9页
钢筋工程施工方案.docx_第3页
第3页 / 共9页
钢筋工程施工方案.docx_第4页
第4页 / 共9页
钢筋工程施工方案.docx_第5页
第5页 / 共9页
钢筋工程施工方案.docx_第6页
第6页 / 共9页
钢筋工程施工方案.docx_第7页
第7页 / 共9页
钢筋工程施工方案.docx_第8页
第8页 / 共9页
钢筋工程施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋工程施工方案.docx》由会员分享,可在线阅读,更多相关《钢筋工程施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

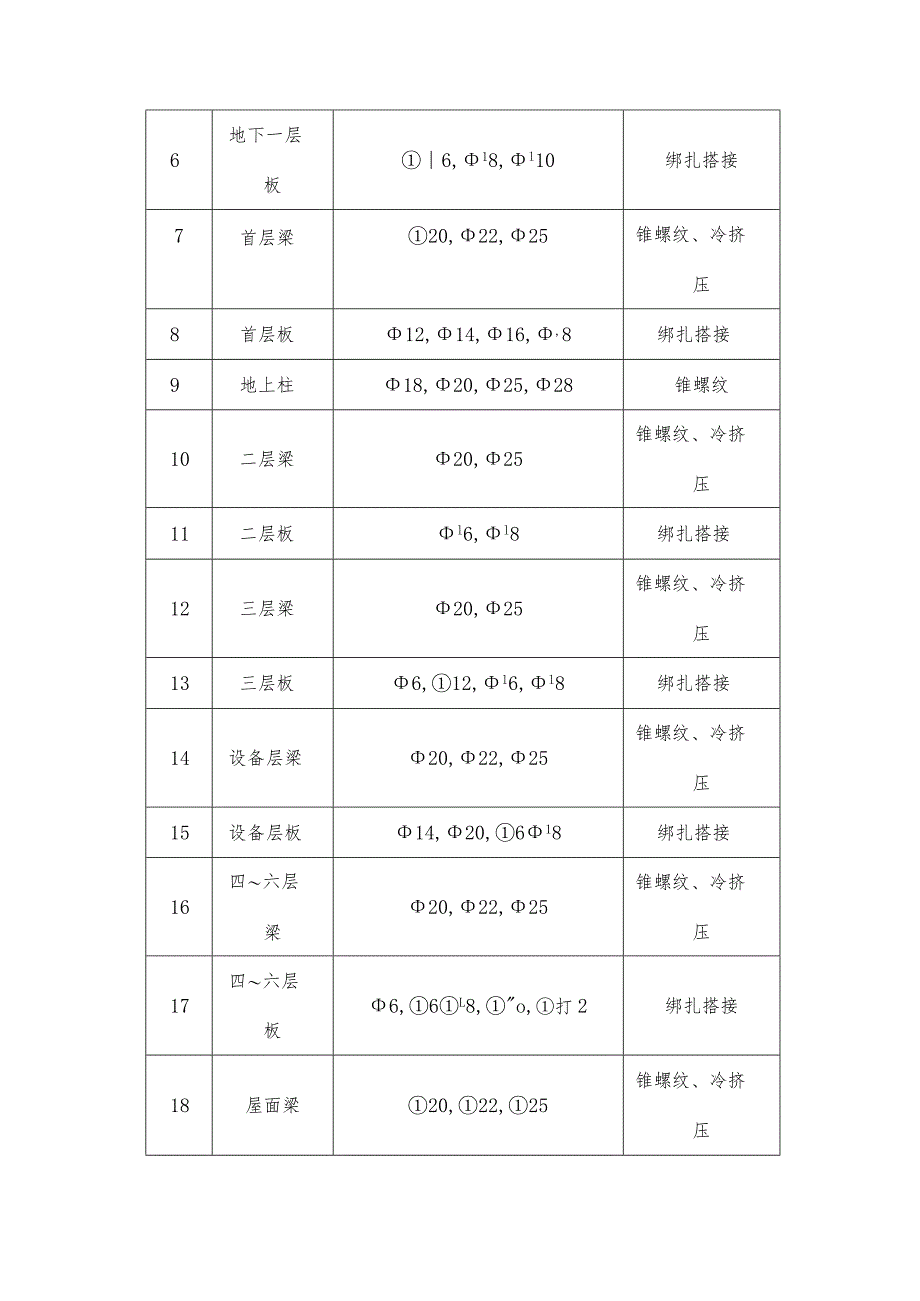

1、钢筋工程施工方案7.3.1、概述本工程分4个流水段进行流水施工,见总平面布置图。钢筋工程也依此按照四个流水段进行流水作业。7.3.2.主要部位的钢筋设计本工程采用普通热轧I级(光圆)和11级(月牙纹)钢筋、冷轧带肋钢筋及预应力高强钢绞线(无粘结)。主要钢筋型号及使用部位一览表7.3.2序号使用部位型号连接方式1地下室底板18,20,22绑扎搭接25锥螺纹2基础拉梁25,28锥螺纹、冷挤压3地下室墙12,14绑扎搭接4地下室柱18,20,22,25,28锥螺纹5地下一层梁20,25锥螺纹、冷挤压6地下一层板6,18,l10绑扎搭接7首层梁20,22,25锥螺纹、冷挤压8首层板12,14,16,8

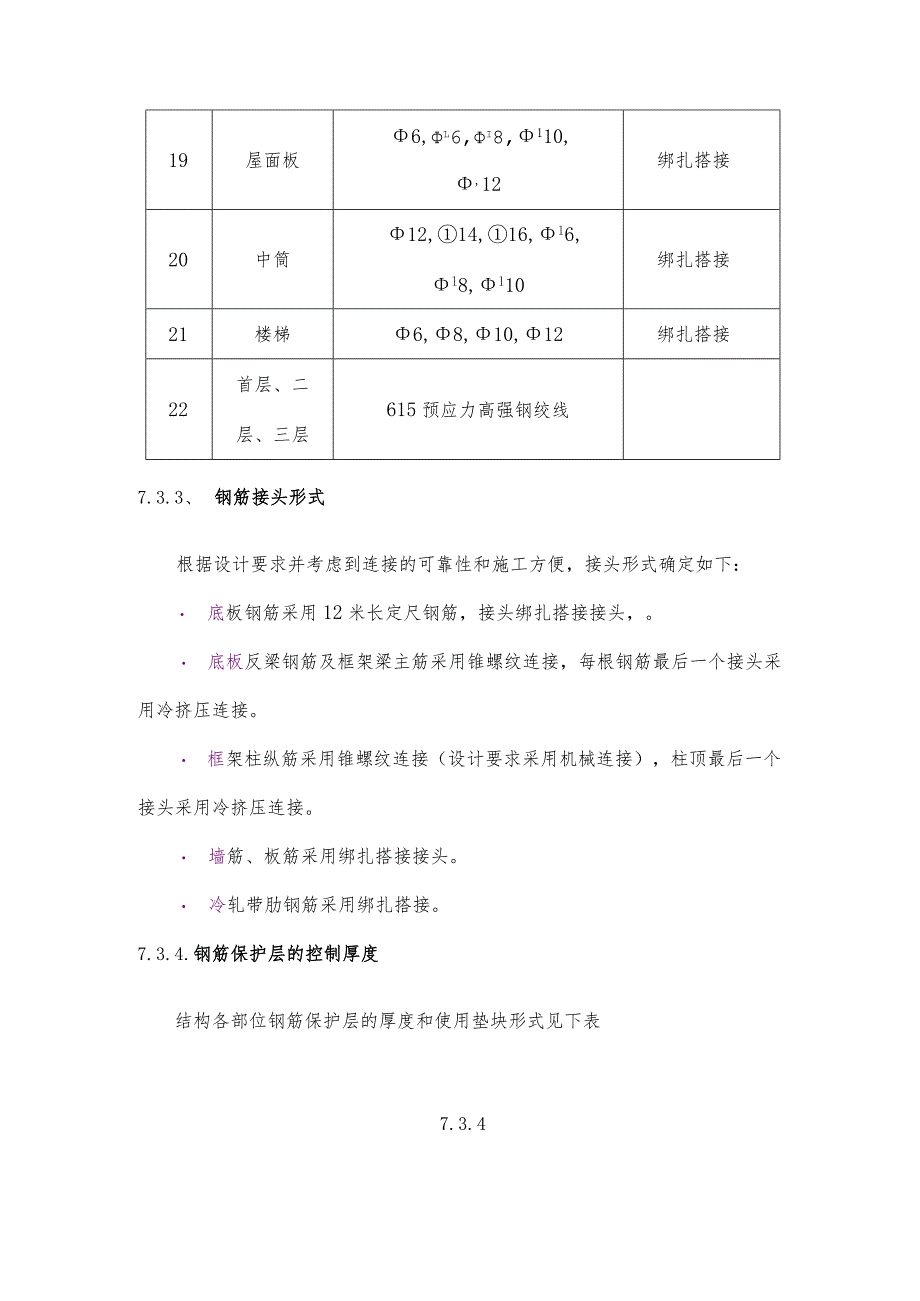

2、绑扎搭接9地上柱18,20,25,28锥螺纹10二层梁20,25锥螺纹、冷挤压11二层板l6,l8绑扎搭接12三层梁20,25锥螺纹、冷挤压13三层板6,12,l6,l8绑扎搭接14设备层梁20,22,25锥螺纹、冷挤压15设备层板14,20,618绑扎搭接16四六层梁20,22,25锥螺纹、冷挤压17四六层板6,6L8,o,打2绑扎搭接18屋面梁20,22,25锥螺纹、冷挤压19屋面板6,l6,i8,110,12绑扎搭接20中筒12,14,16,l6,l8,l10绑扎搭接21楼梯6,8,10,12绑扎搭接22首层、二层、三层615预应力高强钢绞线7.3.3、 钢筋接头形式根据设计要求并考虑到

3、连接的可靠性和施工方便,接头形式确定如下: 底板钢筋采用12米长定尺钢筋,接头绑扎搭接接头,。 底板反梁钢筋及框架梁主筋采用锥螺纹连接,每根钢筋最后一个接头采用冷挤压连接。 框架柱纵筋采用锥螺纹连接(设计要求采用机械连接),柱顶最后一个接头采用冷挤压连接。 墙筋、板筋采用绑扎搭接接头。 冷轧带肋钢筋采用绑扎搭接。7.3.4.钢筋保护层的控制厚度结构各部位钢筋保护层的厚度和使用垫块形式见下表7.3.4序号部位保护层厚度垫块形式1基础拉梁及地下室底板下部35mm上部25mm蒸养高强混凝土垫块2地下室外墙外侧35mm内侧25mm塑料垫块3水池壁及各楼层梁25mm塑料垫块4柱子25mm塑料垫块5各层楼

4、板、楼梯板和其它舲墙15mm塑料垫块6暗柱20mm塑料垫块7直线加速器室50mm塑料垫块8浴室、卫生间、污洗等潮湿房间楼板20mm塑料垫块各构件底部采用不低于相应混凝土构件强度等级的素混凝土或(水泥砂浆)垫块(50mmX50mmX保护层厚度)。地下室底板采用70mmX7OnmlX35mm。混凝土侧面用塑料钢筋保护层专用定位卡具代替传统的水泥砂浆垫块,保证不偏移和移位,见附图7-3。7. 3.5.钢筋绑扎与安装1 .基础底板及基础拉梁的钢筋绑扎基础底板边区格为600mm厚,中间区格为50Omm厚,直线加速器部位为80Omm厚;基础底板在集水坑、电梯井等处标高变化位置较多,反梁顶面比底板顶标高高1

5、00Onmi,且反梁按柱网交叉分布,对钢筋绑扎造成一定困难。应控制好绑扎质量。2 .钢筋连接锥螺纹连接接头位置须设置在受力较小截面上。在构件受拉区段的同一截面钢筋接头不得超过钢筋总数的50%,受压区段不受限制。钢筋接头相互错开时,其错开间距不小于钢筋直径的35倍,且不小于500mmo在同一构件的跨间或层高范围内同一根钢筋上不得超过二个接头。接头端点距钢筋弯曲点不得小于钢筋直径的10倍。钢筋冷挤压钢筋端头须有定位标志和检查标志,定位标志距钢筋端部的距离为钢套管长度的二分之一,同时钢筋端头到套管中心的距离不得大于1cm,以确保钢筋伸入套管的长度,被连接钢筋的轴心与钢套管轴心须保持一条轴线,避免发生

6、偏心或弯折,接头弯折不得大于4。钢筋绑扎连接钢筋绑扎接头的搭接长度及接头位置须符合结构设计说明和规范规定。钢筋搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不得位于构件最大弯矩处。受拉区域内,I级钢筋绑扎接头的末端须做弯钩,II级钢筋及冷拉带肋不做弯钩。直径不大于12mm的受压I级钢筋的末端,以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不小于钢筋直径的35倍。钢筋搭接处,须在中心和两端用铁丝扎牢。各受力钢筋之间的绑扎接头位置须相互错开。从任一绑扎接头中心至搭接长度的1.3倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率,须符合下列规定:受拉

7、区不得超过25%;受压区不得超过50虬7.3.6,钢筋工程质量控制1 .钢筋工程质量控制程序根据质量保证体系及职责划分,各部门须严格履行职责,互相配合并遵照如下程序进行。钢筋工程质量程序控制表钢筋、碎工序交接检查3金九安装钢材合格证、做复试检查脚手架、脚手板制定与审核钢筋配料表按不同型号挂牌中间抽查浇灌混凝土时留人看钢筋办理隐蔽验收签证手续执行验评标准按梁、柱、板抽查10%,但不少于3件;钢筋合格证钢筋代用单自检记录隐蔽验收记录质量评定记录卜卜J-卜不合格的处理(返工)清理现场、文明施工施工记录事故处理记录2 .钢筋工程质量控制选择国营大型钢厂作为供货商,每次进场钢筋必须具有钢筋出厂合格证明、

8、原材质量证明书和原材试验报告单。钢筋进场后按批进行联合验收及原材复试,合格后方可用于工程施工。钢筋在运输和储存时,不得损坏标志,并须按批分别堆放整齐,避免锈蚀或油污;进入施工现场的钢筋每捆重量不得大于现场所用塔吊的最大幅度起重量。装卸或吊运时须避免使钢筋变形。定位筋:柱定位筋见附图7-3o墙体钢筋绑扎完毕后,在上口位置设置梯子筋100OnIm,混凝土终凝后将该筋收回待用。绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊。钢筋位置的允许偏差,须符合下表规定:表7-2-4项目内容允许偏差(mm)1受力钢筋的间距52钢筋弯起点位置203箍筋、横向钢筋净间距绑扎骨架20焊接骨架104焊接与预埋件中心线位置5水平高差3,05受力钢筋的保护层基础10柱、梁5板、墙、壳37.3.7、成品保护钢筋工程施工队伍为主要成品保护责任人,水电配合施工等专业队伍要有钢筋工程的保护措施后方可作业,钢筋工程须与模板工程及混凝土工程做好交接。成品保护要落实到人。绑扎好的钢筋严禁踩踏,模板支设或混凝土浇筑须铺设跳板或搭设平台。钢筋主筋严禁点焊或与其施焊固定埋件等(防雷接地除外)。混凝土浇筑时须设专人看护,如有偏位等立即调整。露出板面柱主筋在混凝土浇筑时用塑料(PVe)套管套上保护。混凝土浇筑后立即将钢筋表面污染清除。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
