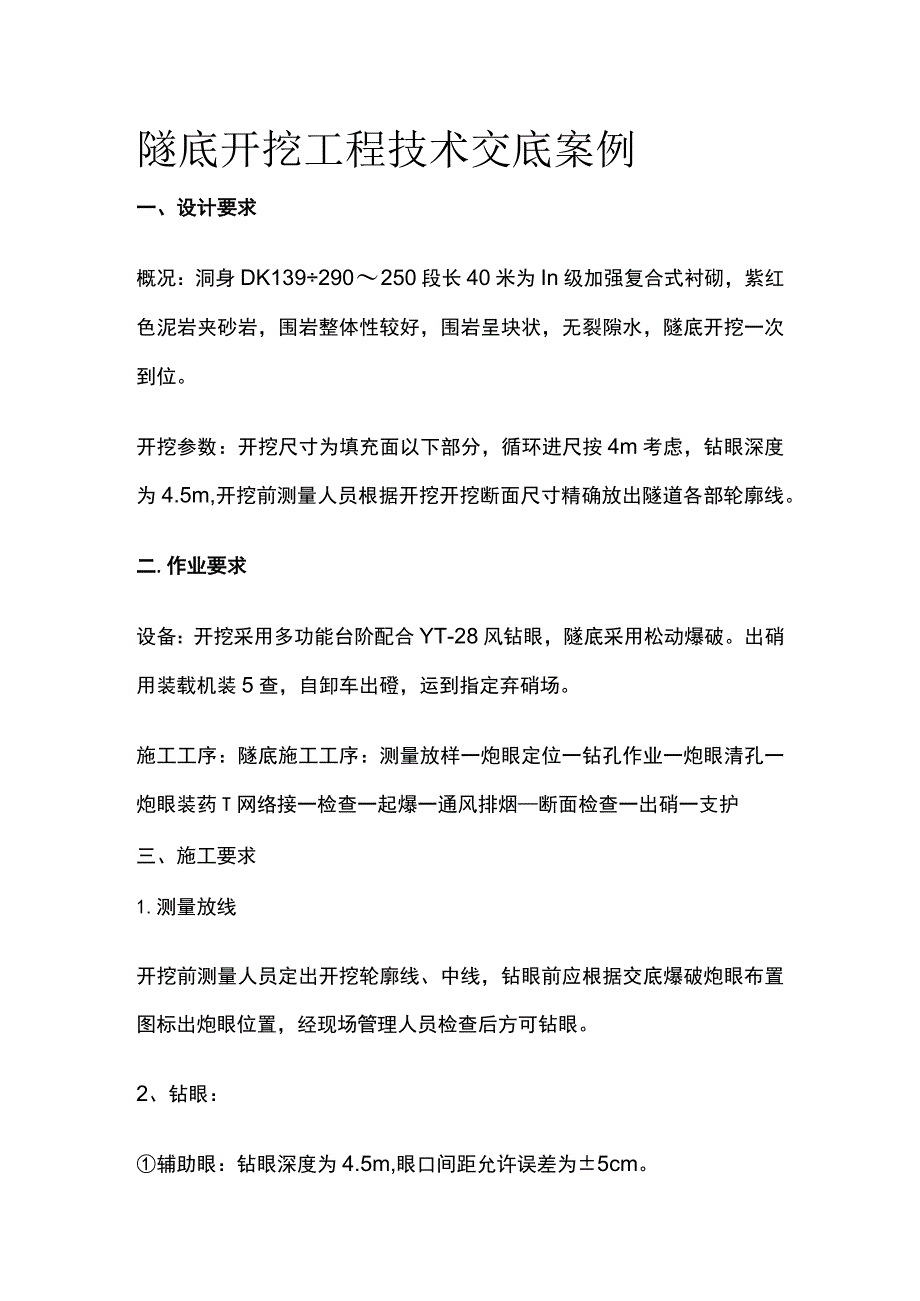

《隧底开挖工程技术交底案例.docx》由会员分享,可在线阅读,更多相关《隧底开挖工程技术交底案例.docx(5页珍藏版)》请在第壹文秘上搜索。
1、隧底开挖工程技术交底案例一、设计要求概况:洞身DK139290250段长40米为In级加强复合式衬砌,紫红色泥岩夹砂岩,围岩整体性较好,围岩呈块状,无裂隙水,隧底开挖一次到位。开挖参数:开挖尺寸为填充面以下部分,循环进尺按4m考虑,钻眼深度为4.5m,开挖前测量人员根据开挖开挖断面尺寸精确放出隧道各部轮廓线。二.作业要求设备:开挖采用多功能台阶配合YT-28风钻眼,隧底采用松动爆破。出硝用装载机装5查,自卸车出磴,运到指定弃硝场。施工工序:隧底施工工序:测量放样一炮眼定位一钻孔作业一炮眼清孔一炮眼装药T网络接一检查一起爆一通风排烟断面检查一出硝一支护三、施工要求1.测量放线开挖前测量人员定出开

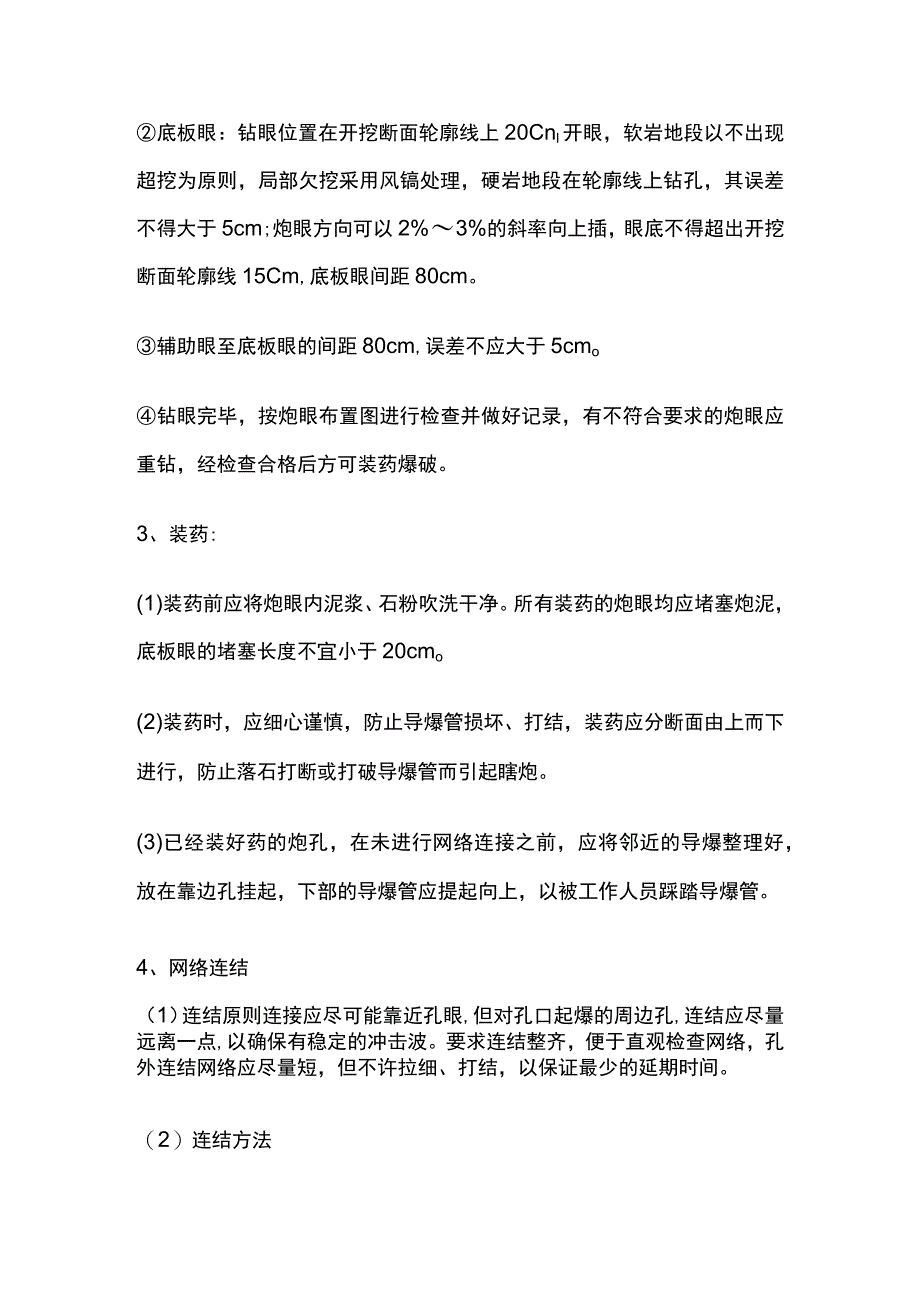

2、挖轮廓线、中线,钻眼前应根据交底爆破炮眼布置图标出炮眼位置,经现场管理人员检查后方可钻眼。2、钻眼:辅助眼:钻眼深度为4.5m,眼口间距允许误差为5cm。底板眼:钻眼位置在开挖断面轮廓线上20Cnl开眼,软岩地段以不出现超挖为原则,局部欠挖采用风镐处理,硬岩地段在轮廓线上钻孔,其误差不得大于5cm;炮眼方向可以2%3%的斜率向上插,眼底不得超出开挖断面轮廓线15Cm,底板眼间距80cm。辅助眼至底板眼的间距80cm,误差不应大于5cmo钻眼完毕,按炮眼布置图进行检查并做好记录,有不符合要求的炮眼应重钻,经检查合格后方可装药爆破。3、装药:(1)装药前应将炮眼内泥浆、石粉吹洗干净。所有装药的炮眼

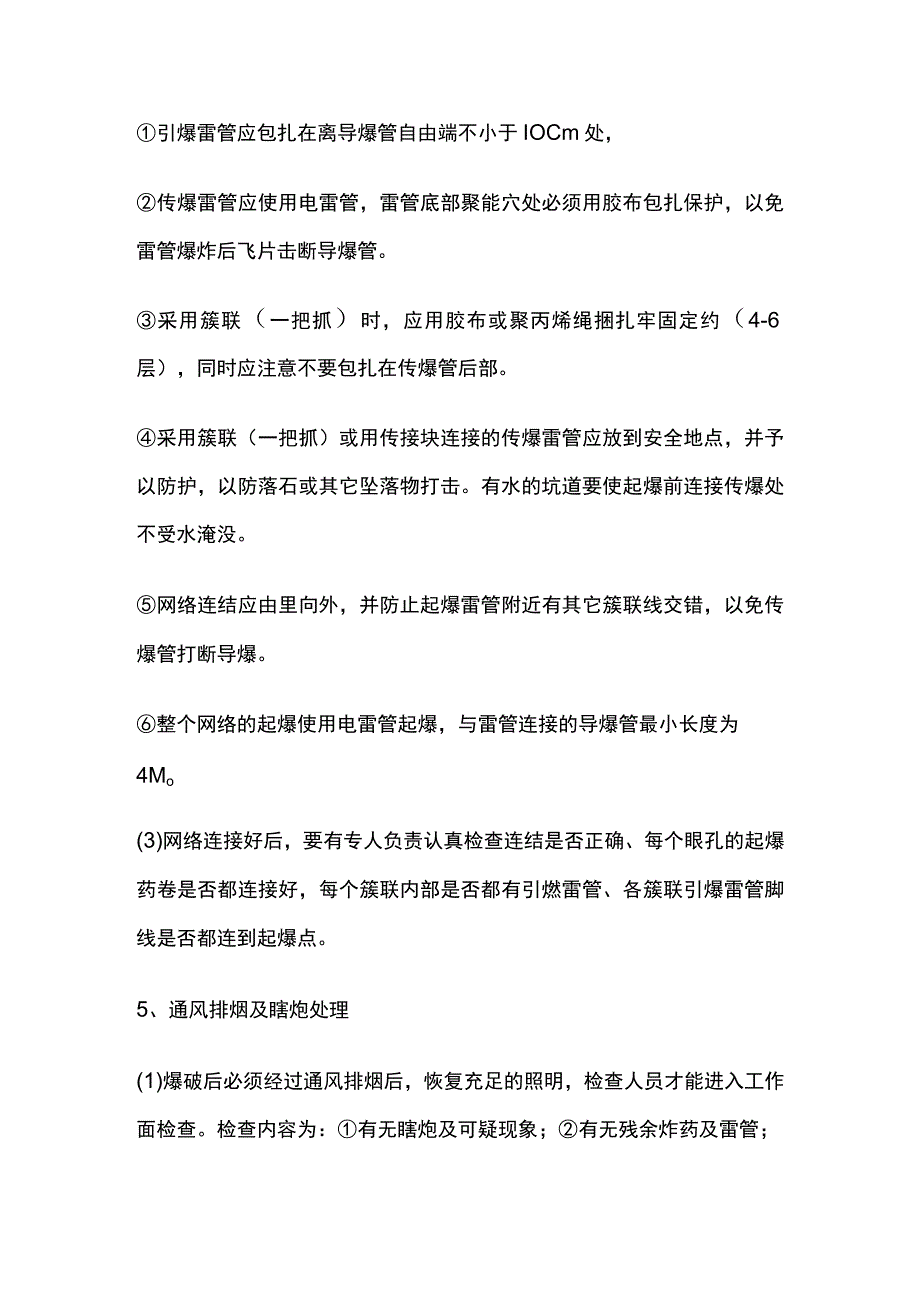

3、均应堵塞炮泥,底板眼的堵塞长度不宜小于20cmo(2)装药时,应细心谨慎,防止导爆管损坏、打结,装药应分断面由上而下进行,防止落石打断或打破导爆管而引起瞎炮。(3)已经装好药的炮孔,在未进行网络连接之前,应将邻近的导爆整理好,放在靠边孔挂起,下部的导爆管应提起向上,以被工作人员踩踏导爆管。4、网络连结(1)连结原则连接应尽可能靠近孔眼,但对孔口起爆的周边孔,连结应尽量远离一点,以确保有稳定的冲击波。要求连结整齐,便于直观检查网络,孔外连结网络应尽量短,但不许拉细、打结,以保证最少的延期时间。(2)连结方法引爆雷管应包扎在离导爆管自由端不小于IOCm处,传爆雷管应使用电雷管,雷管底部聚能穴处必须
4、用胶布包扎保护,以免雷管爆炸后飞片击断导爆管。采用簇联(一把抓)时,应用胶布或聚丙烯绳捆扎牢固定约(4-6层),同时应注意不要包扎在传爆管后部。采用簇联(一把抓)或用传接块连接的传爆雷管应放到安全地点,并予以防护,以防落石或其它坠落物打击。有水的坑道要使起爆前连接传爆处不受水淹没。网络连结应由里向外,并防止起爆雷管附近有其它簇联线交错,以免传爆管打断导爆。整个网络的起爆使用电雷管起爆,与雷管连接的导爆管最小长度为4Mo(3)网络连接好后,要有专人负责认真检查连结是否正确、每个眼孔的起爆药卷是否都连接好,每个簇联内部是否都有引燃雷管、各簇联引爆雷管脚线是否都连到起爆点。5、通风排烟及瞎炮处理(1
5、)爆破后必须经过通风排烟后,恢复充足的照明,检查人员才能进入工作面检查。检查内容为:有无瞎炮及可疑现象;有无残余炸药及雷管;(2)瞎炮必须由原爆破人员进行处理,首先查明原因,如因导爆管损坏引起的瞎炮,可以切去损坏部分重新连接,再行起爆。6、出磴出硝采用挖掘机、自卸汽车运到指定弃做场。四、质量要求(1)隧底开挖断面的中线、高程开挖后必须经测量人员检查;(2)隧底不应欠挖。当围岩完整、石质坚硬时,隧底范围岩石局部突出(每1Iif不大于0.1rrf),侵入断面不大于5cm;(3)开挖出磴后基底内无积水浮渣;(4)隧底允许最大平均超挖10cm。五.安全注意事项(1)所有作业人员在上班前进行安全讲话,由
6、现场安全员负责执行,爆破作业人员必须由专人统一指挥;(2)严禁在炸药加工房以外地点改制药包等加工作业;(3)进洞作业人员应配戴安全帽、手套及其他劳动保护用品,爆破人员严禁穿着化纤衣物;(4)爆破前班组长必须清点人数,确认无误后,方准下达起爆命令。放炮员接到起爆命令后,必须先发出爆破警号,至少5s,方可起爆;(5爆破后必须经过通风排烟15分钟后才准检查人员进入工作面,并经检查和妥善处理后,其他工作人员才许进入工作面;(6)如发现瞎炮时,必须由原爆破人员按规定处理,并填写瞎炮处理记录;(7)爆破器材应保管在爆破器材库内,领取时必须施工技术人员及项目队负责人签认的领取单,方可领取。当班领取的爆破器材用不完应及时退库,并应建立严格的领取、退库登记制度。
