隧道防水措施分析.docx

上传人:p** 文档编号:575757 上传时间:2023-11-08 格式:DOCX 页数:6 大小:17.35KB
下载 相关 举报
隧道防水措施分析.docx_第1页
第1页 / 共6页
隧道防水措施分析.docx_第2页
第2页 / 共6页
隧道防水措施分析.docx_第3页
第3页 / 共6页
隧道防水措施分析.docx_第4页
第4页 / 共6页
隧道防水措施分析.docx_第5页
第5页 / 共6页
隧道防水措施分析.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《隧道防水措施分析.docx》由会员分享,可在线阅读,更多相关《隧道防水措施分析.docx(6页珍藏版)》请在第壹文秘上搜索。

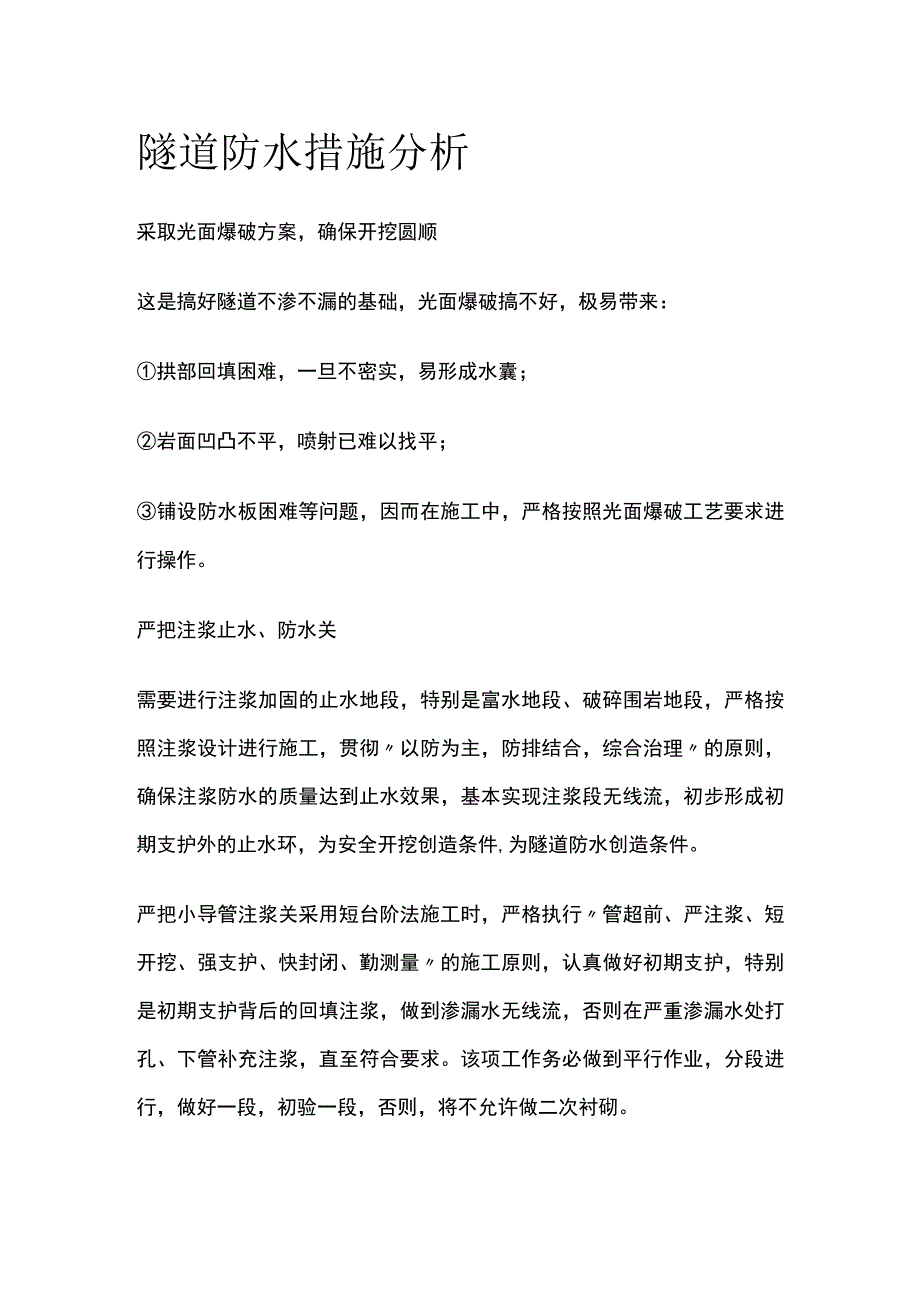

1、隧道防水措施分析采取光面爆破方案,确保开挖圆顺这是搞好隧道不渗不漏的基础,光面爆破搞不好,极易带来:拱部回填困难,一旦不密实,易形成水囊;岩面凹凸不平,喷射已难以找平;铺设防水板困难等问题,因而在施工中,严格按照光面爆破工艺要求进行操作。严把注浆止水、防水关需要进行注浆加固的止水地段,特别是富水地段、破碎围岩地段,严格按照注浆设计进行施工,贯彻以防为主,防排结合,综合治理的原则,确保注浆防水的质量达到止水效果,基本实现注浆段无线流,初步形成初期支护外的止水环,为安全开挖创造条件,为隧道防水创造条件。严把小导管注浆关采用短台阶法施工时,严格执行管超前、严注浆、短开挖、强支护、快封闭、勤测量的施工

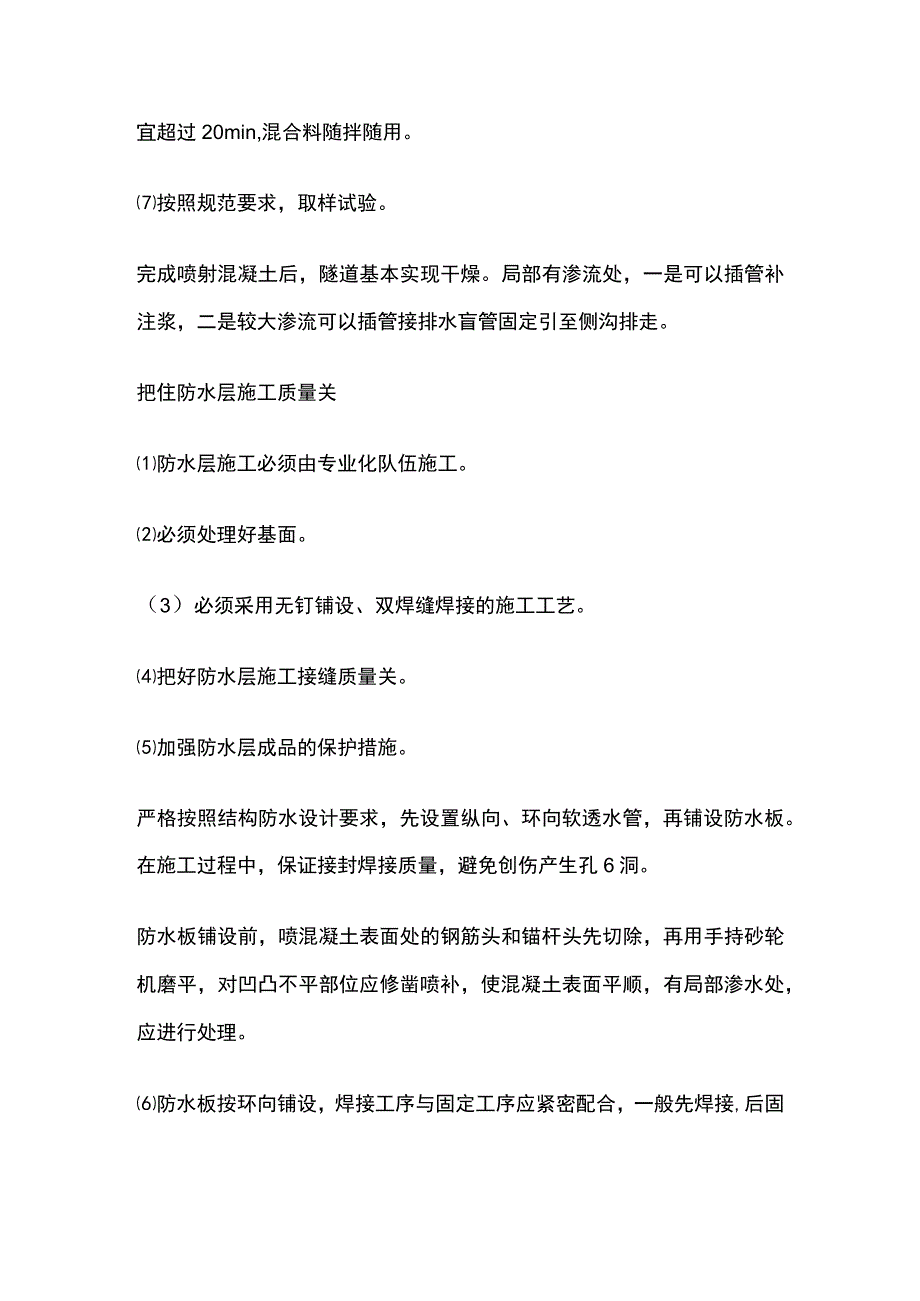

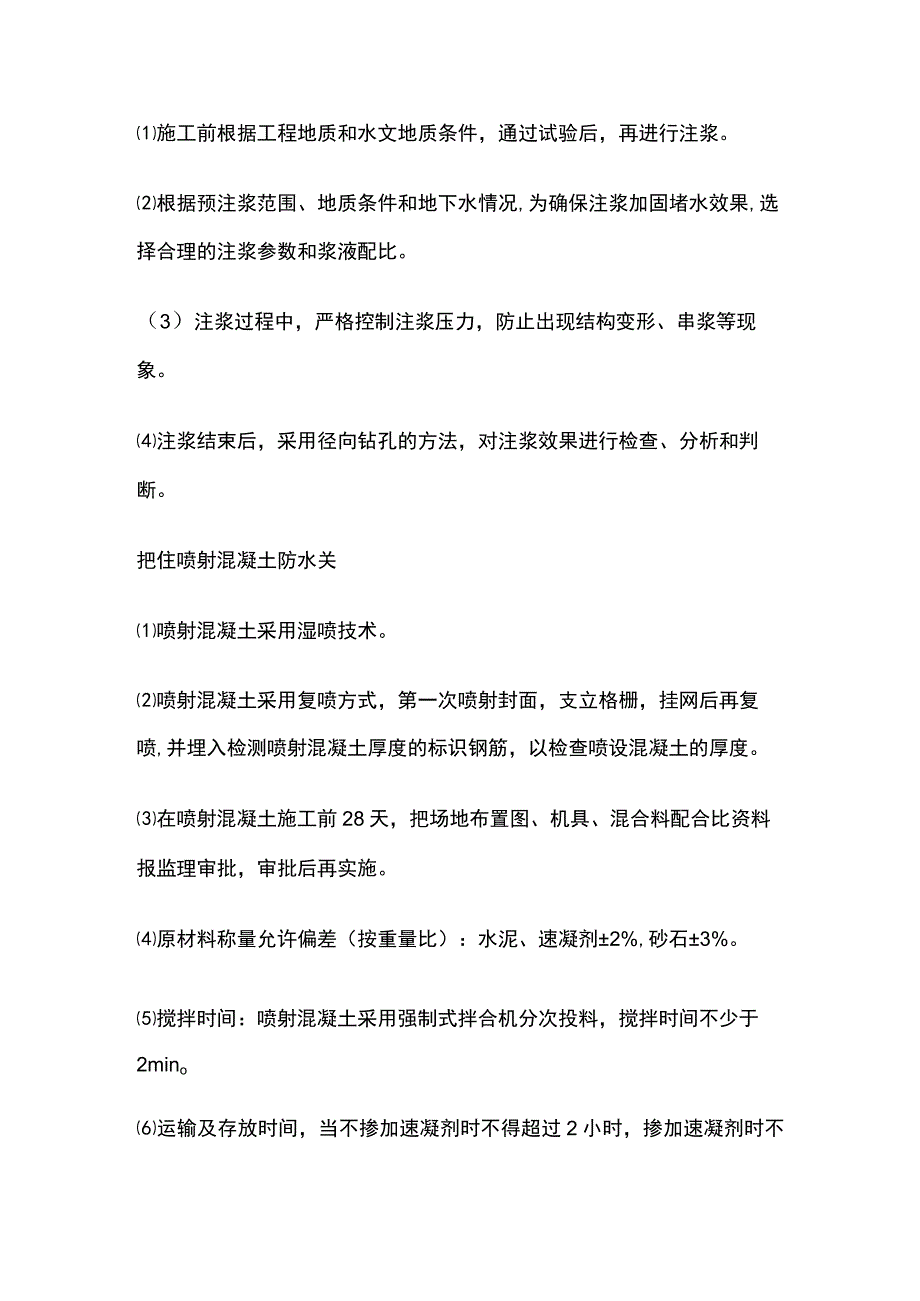

2、原则,认真做好初期支护,特别是初期支护背后的回填注浆,做到渗漏水无线流,否则在严重渗漏水处打孔、下管补充注浆,直至符合要求。该项工作务必做到平行作业,分段进行,做好一段,初验一段,否则,将不允许做二次衬砌。施工前根据工程地质和水文地质条件,通过试验后,再进行注浆。根据预注浆范围、地质条件和地下水情况,为确保注浆加固堵水效果,选择合理的注浆参数和浆液配比。(3)注浆过程中,严格控制注浆压力,防止出现结构变形、串浆等现象。注浆结束后,采用径向钻孔的方法,对注浆效果进行检查、分析和判断。把住喷射混凝土防水关喷射混凝土采用湿喷技术。喷射混凝土采用复喷方式,第一次喷射封面,支立格栅,挂网后再复喷,并埋入

3、检测喷射混凝土厚度的标识钢筋,以检查喷设混凝土的厚度。在喷射混凝土施工前28天,把场地布置图、机具、混合料配合比资料报监理审批,审批后再实施。原材料称量允许偏差(按重量比):水泥、速凝剂2%,砂石3%。搅拌时间:喷射混凝土采用强制式拌合机分次投料,搅拌时间不少于2mino运输及存放时间,当不掺加速凝剂时不得超过2小时,掺加速凝剂时不宜超过20min,混合料随拌随用。按照规范要求,取样试验。完成喷射混凝土后,隧道基本实现干燥。局部有渗流处,一是可以插管补注浆,二是较大渗流可以插管接排水盲管固定引至侧沟排走。把住防水层施工质量关防水层施工必须由专业化队伍施工。必须处理好基面。(3)必须采用无钉铺设

4、、双焊缝焊接的施工工艺。把好防水层施工接缝质量关。加强防水层成品的保护措施。严格按照结构防水设计要求,先设置纵向、环向软透水管,再铺设防水板。在施工过程中,保证接封焊接质量,避免创伤产生孔6洞。防水板铺设前,喷混凝土表面处的钢筋头和锚杆头先切除,再用手持砂轮机磨平,对凹凸不平部位应修凿喷补,使混凝土表面平顺,有局部渗水处,应进行处理。防水板按环向铺设,焊接工序与固定工序应紧密配合,一般先焊接,后固定。防水板铺设的搭接宽度为10厘米,焊接宽不小于2厘米,漏焊、假焊处应补焊,若有烤焦、焊穿处,应用同样的防水板焊贴覆盖或按监理工程师指示办理。固定防水板采用胶热焊接,胶垫与胶垫之间防水层不得绷紧,要保

5、证板面与喷射混凝土密贴。铺设防水板地段距开挖工作面,不得小于爆破所需要的安全距离,二次衬砌灌注混凝土时,不得损坏防水层。(IO)在二次衬砌灌注混凝土前,应检查板面和底层密贴情况,搭接焊缝质量,填写质量检查记录,经监理工程师批准后方可继续施工。严把二次衬砌混凝土防水关二次衬砌的混凝土在灌注和养生过程中,绝不能改变其水灰比,导致混凝土产生收缩裂彝,降低其防水性能。防水混凝土所使用的水泥性能必须符合规范要求;不得使用过期或受潮结块的水泥,并不得将不同品种或标号的水泥混合使用;防水混凝土使用的砂、石技术指标除符合规范外,砂的含泥量不得大于3%,泥块含量不得大于1%;石子最大粒径不宜大于40mm,含泥量

6、不得大于1%,泥块含量不得大于0.5%。防水混凝土使用的水,采用不含有害物资的洁净水;为提高混凝土的抗渗性而掺加的外加剂,必须具有质量证明文件和产品技术资料。混凝土必须采用分层浇筑、分层振捣,每层厚度不得超过300400mm,相邻两层浇筑时间间隔不得超过2h,混凝土的自落高度不得超过2m,超过时采用串筒或滑槽。混凝土浇筑必须连续,因施工需要留设施工缝,必须征得设计凝土的抗渗性而掺加的外加剂,必须具有质量证明文件和产品技术资料。混凝土必须采用分层浇筑、分层振捣,每层厚度不得超过300400mm,相邻两层浇筑时间间隔不得超过2h,混凝土的自落高度不得超过2m,超过时采用串筒或滑槽。混凝土浇筑必须连

7、续,因施工需要留设施工缝,必须征得设计同意,并得到监理认可。允许间歇时间具体见下表;捣固选用的振捣器,其频率、振幅、振动速度等参数视混凝土的塌落度及骨料颗径而定。灌注施工采用整环灌注施工,当混凝土灌至墙拱交界处时,间歇约1小时,以便于边墙混凝土沉实。拱圈封顶时,随拱圈灌注及时捣实。振捣时,振捣器不得接触防水层及模板,且每次移动距离不大于振捣器作用半径的一半。(10)严格控制拆模时间,严禁混凝土强度未达到规范要求前拆模。(11)加强混凝土的养护。把住混凝土施工缝防水关做好施工缝的清理,凿处表面浮粒和杂物,将混凝土表面凿毛,并用水冲刷干净。严格控制施工缝间距确保环向施工缝在812m之间。(3)严格控制止水条的质量,确保最终膨胀率200%在施工缝设遇水膨胀止水条、分段灌注的变形缝(沉降缝)设止水带,并在内外缘进行嵌缝处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
