高标农田施工方案(完整版).docx

上传人:p** 文档编号:577681 上传时间:2023-11-13 格式:DOCX 页数:68 大小:194.81KB
下载 相关 举报
高标农田施工方案(完整版).docx_第1页
第1页 / 共68页
高标农田施工方案(完整版).docx_第2页
第2页 / 共68页
高标农田施工方案(完整版).docx_第3页
第3页 / 共68页
高标农田施工方案(完整版).docx_第4页
第4页 / 共68页
高标农田施工方案(完整版).docx_第5页
第5页 / 共68页
高标农田施工方案(完整版).docx_第6页
第6页 / 共68页
高标农田施工方案(完整版).docx_第7页
第7页 / 共68页
高标农田施工方案(完整版).docx_第8页
第8页 / 共68页
高标农田施工方案(完整版).docx_第9页
第9页 / 共68页
高标农田施工方案(完整版).docx_第10页
第10页 / 共68页
亲,该文档总共68页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高标农田施工方案(完整版).docx》由会员分享,可在线阅读,更多相关《高标农田施工方案(完整版).docx(68页珍藏版)》请在第壹文秘上搜索。

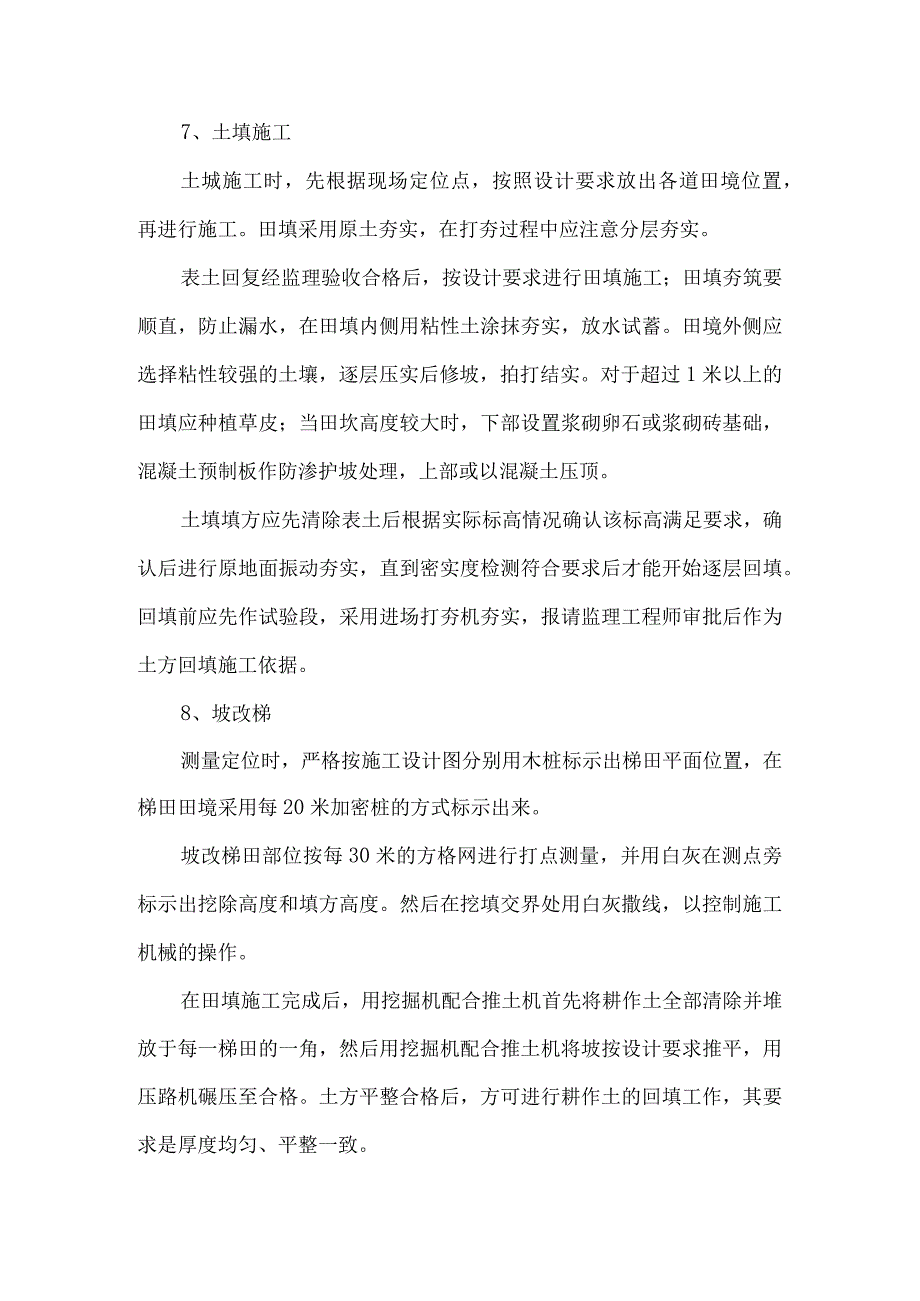

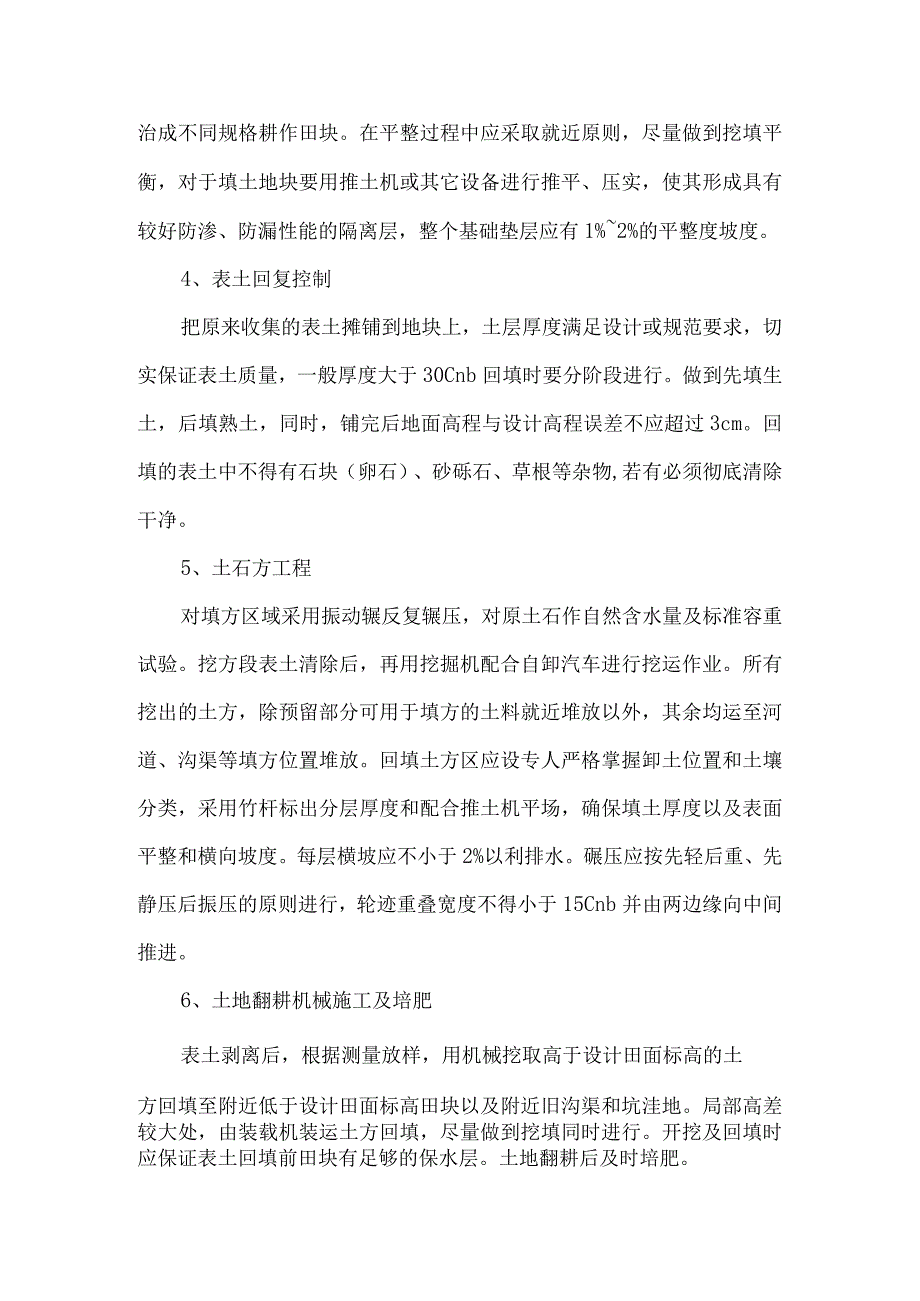

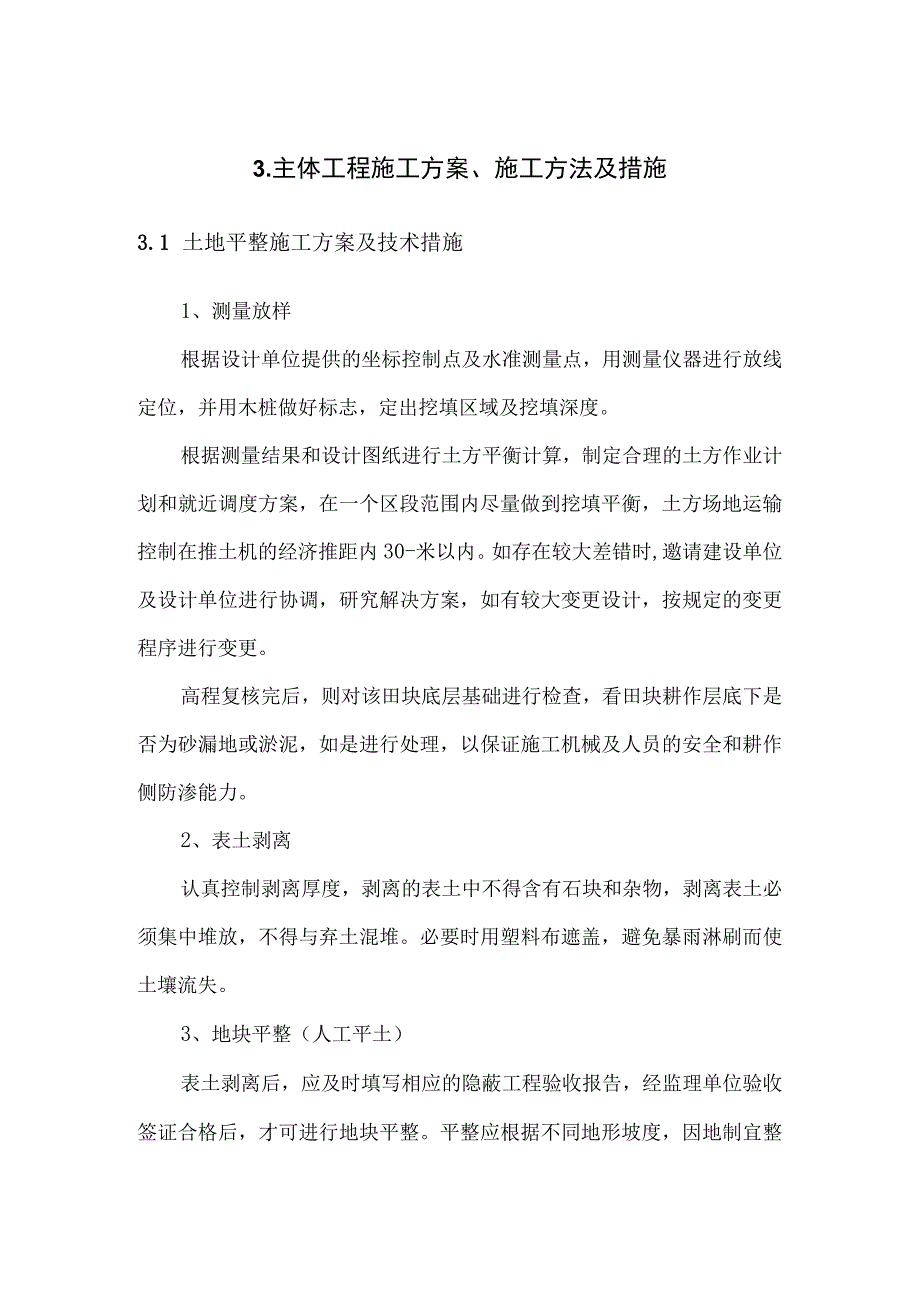

1、3.主体工程施工方案、施工方法及措施3.1 土地平整施工方案及技术措施1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30-米以内。如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。2、

2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%2%的平整度坡度。4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30Cnb回

3、填时要分阶段进行。做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。每层横坡应不小于2%以利排水。碾压应按先轻后重、先静压后振压的原则进行,轮迹重叠宽度不得

4、小于15Cnb并由两边缘向中间推进。6、土地翻耕机械施工及培肥表土剥离后,根据测量放样,用机械挖取高于设计田面标高的土方回填至附近低于设计田面标高田块以及附近旧沟渠和坑洼地。局部高差较大处,由装载机装运土方回填,尽量做到挖填同时进行。开挖及回填时应保证表土回填前田块有足够的保水层。土地翻耕后及时培肥。7、土填施工土城施工时,先根据现场定位点,按照设计要求放出各道田境位置,再进行施工。田填采用原土夯实,在打夯过程中应注意分层夯实。表土回复经监理验收合格后,按设计要求进行田填施工;田填夯筑要顺直,防止漏水,在田填内侧用粘性土涂抹夯实,放水试蓄。田境外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实

5、。对于超过1米以上的田填应种植草皮;当田坎高度较大时,下部设置浆砌卵石或浆砌砖基础,混凝土预制板作防渗护坡处理,上部或以混凝土压顶。土填填方应先清除表土后根据实际标高情况确认该标高满足要求,确认后进行原地面振动夯实,直到密实度检测符合要求后才能开始逐层回填。回填前应先作试验段,采用进场打夯机夯实,报请监理工程师审批后作为土方回填施工依据。8、坡改梯测量定位时,严格按施工设计图分别用木桩标示出梯田平面位置,在梯田田境采用每20米加密桩的方式标示出来。坡改梯田部位按每30米的方格网进行打点测量,并用白灰在测点旁标示出挖除高度和填方高度。然后在挖填交界处用白灰撒线,以控制施工机械的操作。在田填施工完

6、成后,用挖掘机配合推土机首先将耕作土全部清除并堆放于每一梯田的一角,然后用挖掘机配合推土机将坡按设计要求推平,用压路机碾压至合格。土方平整合格后,方可进行耕作土的回填工作,其要求是厚度均匀、平整一致。浆砌卵石田境:土方开挖-坡面削坡土方夯实修筑M7.5浆砌卵石填f混凝土压顶一交工验收。将田城进行机械土方开挖及人工挖运淤泥流沙进行清理、坡面修筑、坎埋压实,对田填硬化可采用浆砌卵石填,现浇C20碎压顶。清除表土及接触层的杂草,坡地分层夯实起填,直至修到坎顶,填顶宽30cm,上游填高出梯田20cm,下游填高根据坡面倾角和梯田宽度计算确定,起填宽度视地面坡度而定,设计梯田田块宽度采用8m一40m,长度

7、为3060m,土填高度控制在2.0m以内,边角地带,随地形布局为不规格田块。田坎外坡倾角为70。,内侧倾角为80。护填的浆砌卵石宽为30cm,高30cm,填顶采用C20碎压顶,护坡内侧坡取直,外侧坡比70度。每台梯田为了便于田间排水,顺在梯田背面开挖背沟。3.2沟渠工程施工方案、施工方法及技术措施3.2.1沟渠工程施工流程沟渠工程施工流程详见下图所示。沟渠工程施工流程框图3.2.2沟渠工程施工方法选择沟渠工程量较大,根据土方工程量、土方运距等条件选择不同的施工方案。根据土方运距使用挖掘机挖装、自卸汽车运输方式。3.2.3沟渠工程施工措施沟渠施工前按设计断面及高程进行测量放样。开挖边坡按设计控制

8、。1、土方开挖原则是先浅后深,从上至下分层分段进行。施工中随时做成一定的坡度,以利排水,避免开挖过程中边坡范围内形成积水。2、土方开挖拟采用挖掘机开挖装车、自卸汽车运输,人工配合削坡的施工方法。3、开挖过程中用经纬仪进行观测,以校核开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求,以防超挖。4、开挖过程中预留30-50Cm的基面保护层,采用人工开挖方法,在基础施工前突击挖除,并经监理人检验合格后,方可进行底部工程施工。如遇特殊情况而发生局部超挖,则用相同的土壤填补并夯实。5、可利用土料和弃置土料分类堆存,土方开挖时将可利用土料和弃置土料分别堆存,可利用土料堆放于附近,

9、以不影响施工为原则,弃土则直接运至弃土场。6、在开挖过程中,注意保护清理区域范围外的天然植被。3. 2.4沟渠工程土方质量控制(1)开挖前会同监理工程师对开挖原地形平、剖面测量复核检查。(2)开挖过程中及时测量校正开挖平面的尺寸和标高,以及施工图纸规定的边坡坡度和平整度,及时整理放样成果,机械施工预留20Cm基础保护层,采用人工开挖。(3)开挖完成后会同监理工程师对开挖的断面进行验收,检查开挖面的平面尺寸、标高,边坡坡度以及相应部位的平整度。3.3建筑物土方工程施工方案、施工方法及技术措施3.3.1建筑物土方工程项目建筑物中的土方工程包括:过路涵、T型农渠、灌溉泵站、渠道衬砌等建筑物工程中的土

10、方开挖与土方回填施工。3.3.2建筑物土方工程项目3.3.2.1土方开挖工程施工方法选择1、建筑物土方开挖工程量较大,但用于土方开挖的时间较短,拟采取多个工作面同时开挖的施工方案。2、土方开挖前先填筑挡水围堰,采取可靠的导流措施,创造干地施工条件。3、建筑物基坑使用挖掘机开挖方法。4、清基土方根据不同的部位采用挖掘机、推土机施工。3.2.2.2清基工程施工清理包括植被清理和表土清挖。植被清理主要是开挖区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物。表土主要指含细根须、草本植物及植物的表层有机土壤。施工场地地表的清基,必须延伸到最大开挖边线、填筑线或建筑物基础外侧5m,树根挖除的范围延伸到

11、最大开挖边线、填筑线或建筑物基础外侧3m。严重影响环境的清除物资,按监理工程师指定的地区进行掩埋,掩埋后不得妨碍自然排水或污染河流。表层有机土壤,按监理工程师指示的开挖深度进行施工,且运到指定地区堆放,防止水流冲刷流失。3.3.2.3削坡工程施工清基后要对坡面进行削坡处理,以满足清基后的土方填筑施工要求。坡面如果出现了软弱土层,要及时与业主、设计、监理等部门研究,采取诸如换土、掺加石灰加固等技术措施,确保工程质量。3.3.2.4土方开挖工程施工开挖的大部分土方需要作为回填土方加以利用,土方开挖过程中将开挖与土方填筑工序尽可能结合考虑,以减少土方二次运输工程量。合理安排土方开挖与填筑计划,充分利

12、用开挖的土方直接填筑,减少土方二次运输成本。土方开挖前按设计断面及高程进行测量放样。开挖边坡按设计控制,在基坑上部四周挖截水沟一道,使基坑以外的降水能及时排除。基坑土方开挖宽度和深度均较大,拟采取分段、分层、分块自上而下开挖。根据土方机械工作性能,每层向下开挖深度约为3瞑开挖过程中开挖坡面若有不安全因素,采取相应的防护措施,如加强明沟排水、使用木桩结合挡板支护等措施。如坡面渗水量不大,则做砂石反滤把水引入排水沟,如出现裂缝、滑动迹象和流沙涌泥等无法继续施工时,立即暂停施工和采取应急抢救措施,根据具体情况修正施工方案和采取相应措施。3.3.2.5方开挖质量控制措施1、开挖过程中定期测量校正开挖平

13、面的尺寸和标高,以及施工图纸规定的边坡坡度和平整度,及时整理放样成果,机械施工预留20Cm基础保护层,采用人工开挖。2、开挖过程中符合回填的土料及时送往临时堆土场,并加以保护,以免土料受污染和侵蚀。3、开挖完成后会同监理工程师进行基槽验收,检查基础开挖面的平面尺寸、标高,边坡坡度以及相应部位的平整度;检查基面有无积水情况,保证基面土壤不被积水侵蚀软化受扰动,对已软化的土壤予以清除。3.3.3建筑物土方填筑工程3.3.3.1土方填筑程序将堆土场土料运至填筑工作面,由人工或推土机整平、晾晒土料,含水量合格后,开始碾压。建筑物后背下部工作面窄小,采用蛙式打夯机配合人工夯实,建筑物后背上部工作面较宽,

14、采用压路机压实。本工程的土方填筑工艺流程见下图。土方填筑工艺流程图3.3.3.2土方填筑措施(1)准备工作组织施工人员技术交底,学习填筑规范。生产性试验:对填筑的土料进行击实实验,确定最佳干容重和最优含水量。施工现场进行铺土方式、铺土厚度、碾压机械的类型及重量、碾压遍数、填筑含水量、压实土的干密度、压实度等试验,以确定碾压机具达到设计填筑标准的施工参数和施工方法。施工放样和基面验收:据图纸尺寸,确定填筑边线,会同监理工程师对填筑基面进行检查验收,合格后方可填筑,并及时作好隐蔽工程记录。2) )土方填筑清基:基面在回填前,将基面上杂物和软弱土层全部清除。保证基面符合土方填筑的规范要求。基础处理、

15、隐蔽工程和基坑清理等验收合格后及时填筑,以防止基面被破坏。根据填筑部位的不同,采用不同的碾压方法,确保回填土达到设计要求。选择接近最佳含水量的土料填筑。若含水量太小则洒水碾压。若含水量太大,填筑前对土料进行晾晒处理,达到要求后,再进行碾压填筑。分段填筑,各段土层之间设立标志,以防漏压、欠压和过压。每段之间高差不能大于1m,接头采用斜坡搭接,上下层分段位置错开,实行交叉搭接。各层之间的土层由人工拉毛处理,使各段土料紧密结合。严格控制铺土厚度及土料粒径,人工夯实每层不超过20cm,土块粒径不大于5cm;机械压实每层不超过30cm,土块粒径不大于8cmo如填土出现“弹簧”,层间中空、松土层或剪力破坏现象时要认真处理,经监理工程师检验合格后,方可进行下道工序施工。每层铺筑碾压检验合格后,方可进行上一层土方施工。防雨施工措施摊铺好的土料在雨前要及时碾压,保持填筑面平整,且平整成适当的坡度,能及时排除雨水以防雨水下渗和填筑面积水,禁止松土料在填筑面过夜。下雨或雨后不允许践踏填筑面,雨后填筑要晾晒或处理,且对工作面加以保护。施工时必须清理填筑面上一切杂物,经监理工程师验收合格,方可继续施工。(3)新老土体结合面处理措施对于基坑边坡新填土与老坡面结合处,将结合部位挖成台阶状并刨毛,以利新、老层间密实结合。新老土壤结合处理如下图所示。边坡开挖成台阶状3) 3.3.3水泥土

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
