《第二轮中央生态环境保护督察反馈问题二十九涉及污水管网新建改造项目倒排工期表.docx》由会员分享,可在线阅读,更多相关《第二轮中央生态环境保护督察反馈问题二十九涉及污水管网新建改造项目倒排工期表.docx(1页珍藏版)》请在第壹文秘上搜索。

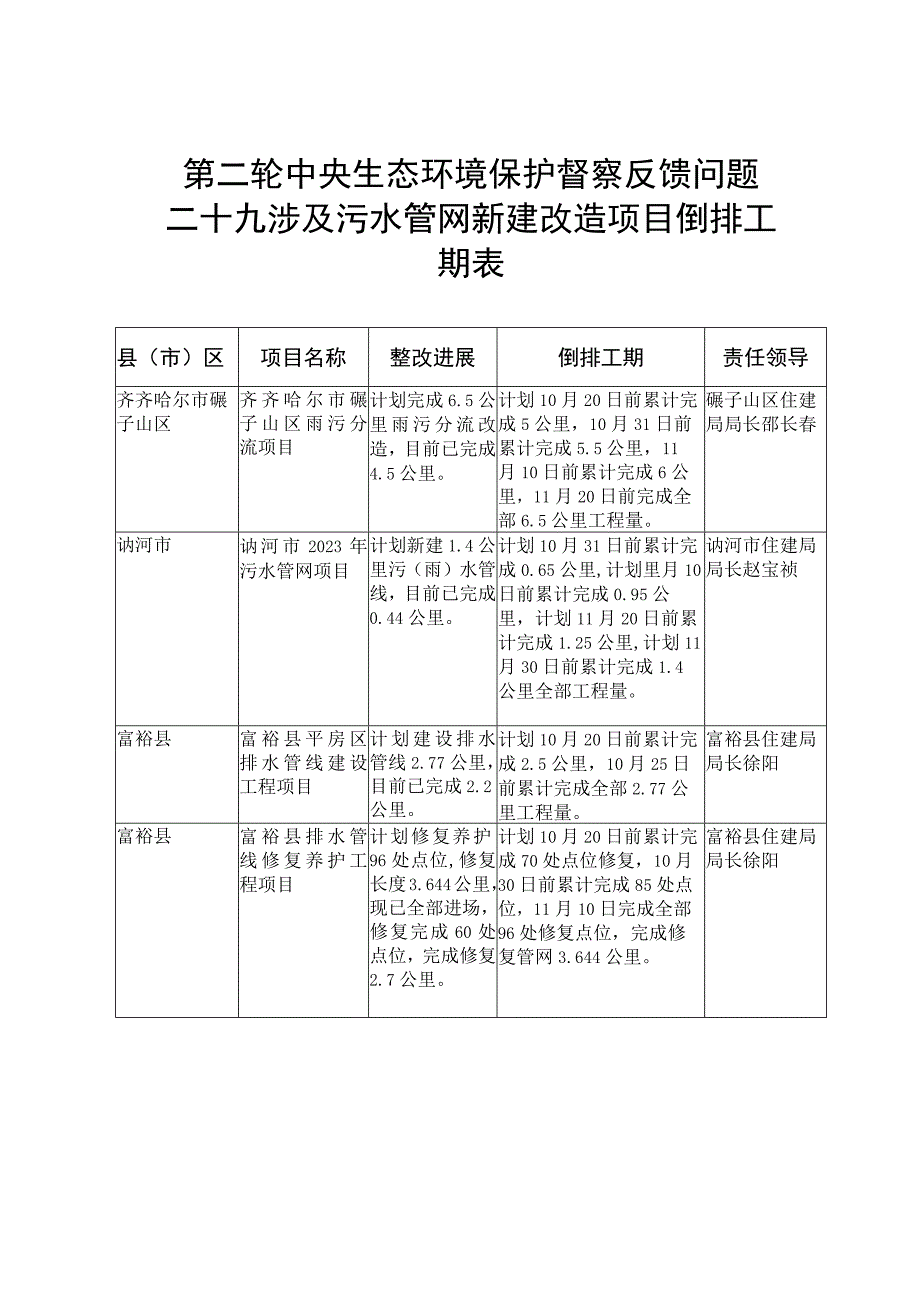

第二轮中央生态环境保护督察反馈问题二十九涉及污水管网新建改造项目倒排工期表县(市)区项目名称整改进展倒排工期责任领导齐齐哈尔市碾子山区齐齐哈尔市碾子山区雨污分流项目计划完成6.5公里雨污分流改造,目前已完成4.5公里。计划10月20日前累计完成5公里,10月31日前累计完成5.5公里,11月10日前累计完成6公里,11月20日前完成全部6.5公里工程量。碾子山区住建局局长邵长春讷河市讷河市2023年污水管网项目计划新建1.4公里污(雨)水管线,目前已完成0.44公里。计划10月31日前累计完成0.65公里,计划里月10日前累计完成0.95公里,计划11月20日前累计完成1.25公里,计划11月30日前累计完成1.4公里全部工程量。讷河市住建局局长赵宝祯富裕县富裕县平房区排水管线建设工程项目计划建设排水管线2.77公里,目前已完成2.2公里。计划10月20日前累计完成2.5公里,10月25日前累计完成全部2.77公里工程量。富裕县住建局局长徐阳富裕县富裕县排水管线修复养护工程项目计划修复养护96处点位,修复长度3.644公里,现已全部进场,修复完成60处点位,完成修复2.7公里。计划10月20日前累计完成70处点位修复,10月30日前累计完成85处点位,11月10日完成全部96处修复点位,完成修复管网3.644公里。富裕县住建局局长徐阳
