东苕溪大桥小箱梁预制及架设施工专项方案.docx

上传人:p** 文档编号:584606 上传时间:2023-11-20 格式:DOCX 页数:47 大小:640.80KB
下载 相关 举报
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第1页
第1页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第2页
第2页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第3页
第3页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第4页
第4页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第5页
第5页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第6页
第6页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第7页
第7页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第8页
第8页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第9页
第9页 / 共47页
东苕溪大桥小箱梁预制及架设施工专项方案.docx_第10页
第10页 / 共47页
亲,该文档总共47页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《东苕溪大桥小箱梁预制及架设施工专项方案.docx》由会员分享,可在线阅读,更多相关《东苕溪大桥小箱梁预制及架设施工专项方案.docx(47页珍藏版)》请在第壹文秘上搜索。

1、目录编制依据错误!未定义书签。2、工程概况2.1、项目简介22、本标段施工范围及内容错误!未定义书签。3、小箱梁截面图错误!未定义书签。4、主要工程量错误!未定义书签。梁场预制准备工作错误!未定义书签。箱梁预制施工方案错误!未定义书签。1、箱梁预制进度安排错误!未定义书签。4.2、箱梁台座及模板63、钢筋制作错误!未定义书签。4、碎浇注错误!未定义书签。5、预应力某拉错误!未定义书签。6、压浆、封锚错误!未定义书签。7、起吊、移梁错误!未定义书签。5、梁预制技术要求错误!未定义书签。1、原材料技术要求错误!未定义书签。1.1、钢绞线错误!未定义书签。5.1.2、钢筋错误!未定义书签。2、钢筋工

2、程技术要求错误!未定义书签。5.2.1、钢筋加工错误!未定义书签。2.2、钢筋下料错误!未定义书签。2.3、钢筋接头错误!未定义书签。2.4、钢筋成形错误!未定义书签。2.5、钢筋安装错误!未定义书签。5.3、模板工程技术要求错误!未定义书签。3.1、底模错误!未定义书签。3.2、端、侧模错误!未定义书签。3.3、质量标准错误!未定义书签。3.4、拆模错误!未定义书签。4、混凝土工程技术要求错误!未定义书签。4.1、混凝土浇筑错误!未定义书签。4.2、混凝土养护错误!未定义书签。4.3、混凝土质量的检查错误!未定义书签。5、预应力工程技术要求错误!未定义书签。5.1、某拉准备错误!未定义书签。

3、5.5.2、钢绞线穿束及安装锚具错误!未定义书签。5.3、某拉错误!未定义书签。5.6、压浆技术要求错误!未定义书签。7、封端技术要求错误!未定义书签。8、梁体存移、装运技术要求错误!未定义书签。8.1、龙门吊存移梁错误!未定义书签。8.2、发运装车错误!未定义书签。箱梁架设施工方案错误!未定义书签。1、架梁顺序及计划错误!未定义书签。2、组织架构及班组分工错误!未定义书签。3、主要的机械设备错误!未定义书签。6.4、运梁路线错误!未定义书签。5、运输的安全错误!未定义书签。6、吊装前技术要求错误!未定义书签。6.7、架桥机的拼装错误!未定义书签。8、架桥机调试错误!未定义书签。6.9、超载试

4、验2610、箱梁架设错误!未定义书签。10.1、架桥机过孔相关工况错误!未定义书签。6.10.2、架桥机架梁工艺流程错误!未定义书签。11、关于架桥机特殊位置的说明错误!未定义书签。6.12、吊装小箱梁用钢丝绳验算错误!未定义书签。6.13、临时支座放置与承载力验算错误!未定义书签。13.1、砂筒式临时支座设计错误!未定义书签。13.2、砂筒式临时支座受力验算错误!未定义书签。质量保证措施错误!未定义书签。1、质量目标错误!未定义书签。7.2、质量保证体系错误!未定义书签。2.1、组织机构错误!未定义书签。7.2.2、管理职责错误!未定义书签。2. 3、质量保证措施错误!未定义书签。安全保证措

5、施错误!未定义书签。8.1、安全生产目标错误!未定义书签。2、防范重点错误!未定义书签。3、安全管理体系错误!未定义书签。4、安全保证体系错误!未定义书签。5、安全保证措施错误!未定义书签。5.1、施工现场错误!未定义书签。5.2、施工机械错误!未定义书签。9、冬季施工措施错误!未定义书签。1、冬季施工措施错误!未定义书签。1.1、混凝土错误!未定义书签。1.2、钢筋加工错误!未定义书签。1.3、模板施工错误!未定义书签。1.4、预应力施工错误!未定义书签。1.5、设备保养错误!未定义书签。东苕溪大桥小箱梁预制及架设施工专项方案1、编制依据(1)东苕溪大桥施工图设计;(2)公路工程质量检验评定

6、标准JTGF80/1-202*;(3)公路桥涵施工技术规范(JTGTF50-202*);(4)建筑施工起重吊装工程安全技术规范(JGF276-202*);(5)大型设备吊装工程施工工艺标准(SH/T3515-202*);(6)建筑机械使用安全技术规程(JG33-2001)。2、工程概况2.1、 项目简介本项目起点位于乾元大桥西岸桥头,起点桩号K0+000,路线向西沿09省道老路前进,经大塔子、西横、胡家桥在K1+385和K2+850处分别与德桐线、乾元路相交,设东苕溪大桥在K3+278.5处跨过东苕溪,继续沿老路向西,路线终点位于与乾元南郊交叉口(新盟加油站旁),与一期工程(已建成)相顺接,终

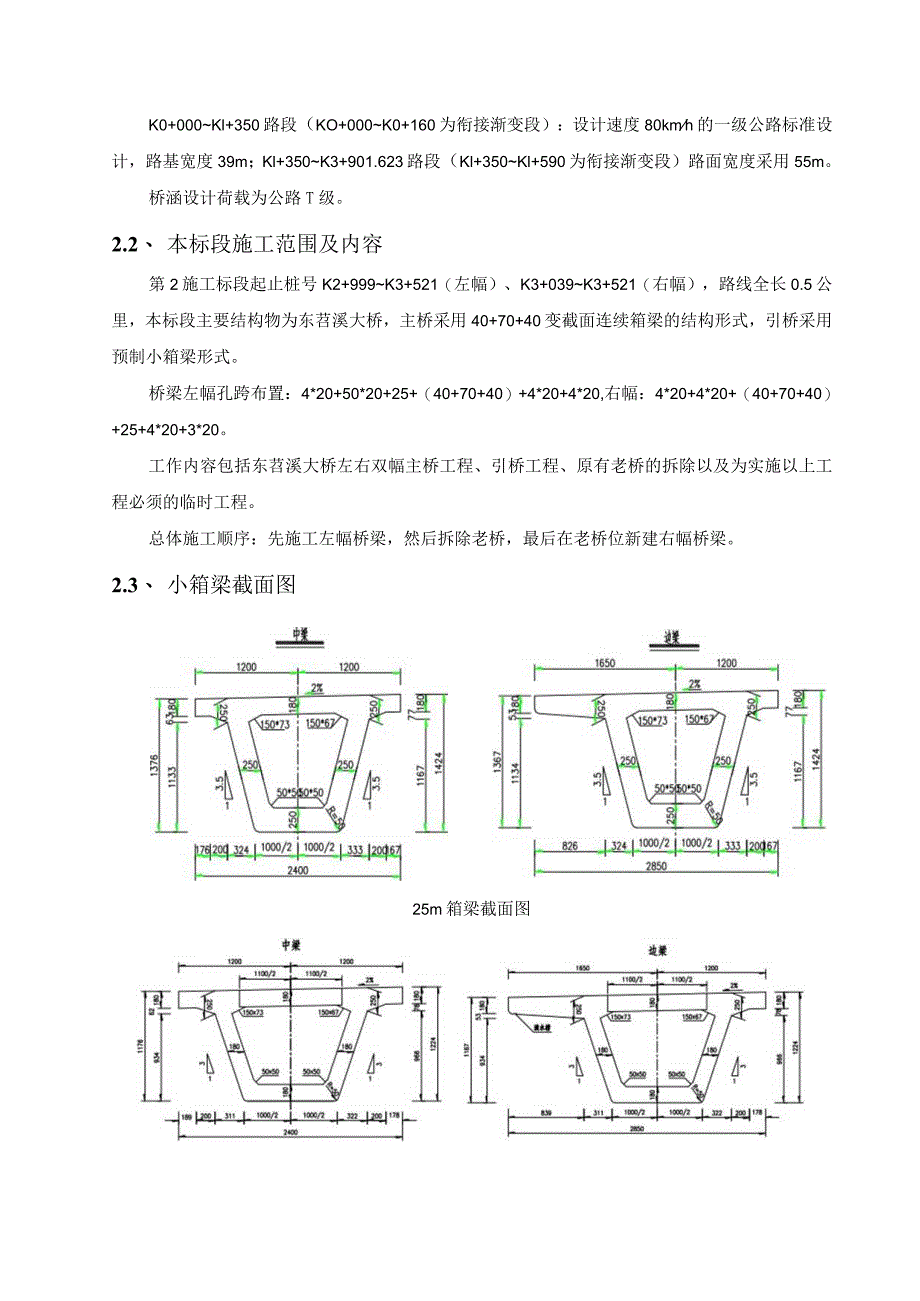

7、点桩号K3+901.623,路线全长3.902公里。K0+000Kl+350路段(KO+000K0+160为衔接渐变段):设计速度80kmh的一级公路标准设计,路基宽度39m;Kl+350K3+901.623路段(Kl+350Kl+590为衔接渐变段)路面宽度采用55m。桥涵设计荷载为公路T级。2.2、 本标段施工范围及内容第2施工标段起止桩号K2+999K3+521(左幅)、K3+039K3+521(右幅),路线全长0.5公里,本标段主要结构物为东苕溪大桥,主桥采用40+70+40变截面连续箱梁的结构形式,引桥采用预制小箱梁形式。桥梁左幅孔跨布置:4*20+50*20+25+(40+70+4

8、0)+4*20+4*20,右幅:4*20+4*20+(40+70+40)+25+4*20+3*20。工作内容包括东苕溪大桥左右双幅主桥工程、引桥工程、原有老桥的拆除以及为实施以上工程必须的临时工程。总体施工顺序:先施工左幅桥梁,然后拆除老桥,最后在老桥位新建右幅桥梁。2.3、 小箱梁截面图25m箱梁截面图20m箱梁截面图2.4、 主要工程量主要工程数量表型号数量(片)单片校方量(m3)小计碎方量(m3)单片钢筋量(Kg)小计钢筋量(Kg)单片钢绞线量(Kg)小计钢绞线量(Kg)25m边梁428.4113.65683.322733.2970388025m中梁14263644842.867799.

9、29701358020m边跨边梁3221.3681.644835521766420m边跨中梁11219.32161.637965526182420m中跨边梁3220.565647544591468820m中跨中梁11218.52072402745951408合计3066048.8*43、梁场预制准备工作本项目东苕溪左幅桥20米箱梁153片,25米箱梁9片;右幅桥20米箱梁135片,25米箱梁9片,考虑施工区域附近场地受限,租地困难,决定采用外购成品梁,暂定采用公司之前项目有合作过的安吉梁场,该梁场距本项目距离约70km。安吉预制场主要由梁板预制区、存梁区、钢筋加工区、生活区、工程材料存放区及两

10、条施工便道组成。梁场大门预制场占地面积8800平方米,含箱梁钢筋绑扎区、预制区及存梁区。预制区设有箱梁台座19条。存梁区占地4000平方米可存放80片箱梁。本梁场配有100吨龙门架两台,160吨龙门架一台,5吨龙门架三台;SlOOO搅拌机一台,S500搅拌机一台。8方罐车3辆,铲车2辆。智能数控钢筋弯箍机一套;智能调直机一套;智能某拉机两套;智能压浆机两套。钢筋加工区箱梁预制区搅拌站存梁区4、箱梁预制施工方案41、箱梁预制进度安排本标段合同开工日期为202*年10月10日,竣工日期为202*年10月9日,总工期36个月。结合施工现场的实际情况及项目总体施工计划安排,梁体预制工期安排如下:选场:

11、202*年5月(利用既有安吉梁场)。箱梁预制:202*年12月15日202*年3月30日/202*年4月1日202*年6月30日(首先预制左幅桥162片小箱梁,然后预制右幅桥144片小箱梁)。4.2、箱梁台座及模板后某箱梁采用墩式台座,为了保证梁下缘碎的密实性,采用侧板包底夹橡胶止浆带。台座设计断面如图:箱梁模板采用6mm厚钢板制作。模板的基本构造见下图:钢模板的拼装、拆除作业均用龙门吊进行,作业时要求轻拿轻放,确保模板在拼、拆过程中不被碰伤、变形。侧模与钢底板下缘镶一条橡胶带,并使其凸出钢底板3mm左右以利贴合,侧模接缝采用镶嵌特制的硬质厚橡胶条止浆。4.3、钢筋制作在预制台座上直接绑扎钢筋

12、成型,绑扎非预应力钢筋同时埋设波纹管及锚垫板。波纹管用“U”字型钢筋绑扎焊接在非预应力筋骨架上,曲线上0.4m设一道,直线段上0.8m设置一道,波纹管的纵、竖坐标定位误差在规范范围之内。护栏钢筋、桥梁伸缩缝锚固筋应准确预埋,牢固定位。4.4、 碎浇注浇注混凝土前,对模板进行全面检查,确保波纹管,锚垫板,喇叭管,螺旋筋等位置准确,定位牢固,同时检查伸缩缝、护栏、支座等预埋件及预留泄水孔的位置和数量。梁体碎由搅拌站集中拌制,料斗提吊入模。碎配合比在保证强度的同时,险还应具备良好的和易性和坍落度。梁体混凝土的振捣为插入式振捣器,用630插入振捣器在腹板内振捣混凝土,箱梁倒角处用650插入式振捣器在箱

13、室内插入振捣,使混凝土充分振实,底板混凝土浇筑完成后,马上浇筑腹板混凝土,由于腹板内波纹管及非预应力钢筋较多,间隙小,因此混凝土振捣主要靠630的插入式振动器捣实,按50Cm厚一层分层振捣,腹板混凝土对称同时浇注。浇注顺序:箱梁底部一一箱梁腹板一一桥面板。以上三部分碎的浇筑均由两端向梁中部浇注,混凝土的振捣均以插入式振动棒。浇筑完成后,派专人养护。夏季养护采用覆盖土工布洒水养护,冬季采用薄膜包裹加盖棉布保温养护。4.5、 预应力某拉预应力某拉采用智能某拉设备,压浆采用专用压浆料。实测梁体碎强度达到设计要求后穿钢绞线,施加预应力,钢绞线切割时用砂轮切割机。钢绞线编束时,消除钢绞线本身扭力后,顺直

14、钢绞线,每隔Im之间绑扎一道扎丝,钢绞线束编号挂牌堆存,钢绞线下垫IOX10Cm方木,并用彩条布遮盖。当混凝土实际强度不小于设计强度的85%,混凝土龄期不小于7天时,箱梁即可进行某拉,某拉程序010席。Con(持荷5min锚固),箱梁正弯矩钢束某拉顺序为:T3T2T1O某拉注意事项:a.某拉前检查梁体混凝土是否达到某拉强度,锚垫板下碎是否密实。发现有蜂窝、裂缝、露筋、空洞及孔道穿孔等缺陷必须按规定采取相应措施后再进行某拉。清除锚垫板上的混凝土,并检查是否与孔道垂直。b.计算某拉吨位下的钢绞线理论伸长值计算按有关规定执行。c.某拉前对下列数据进行测定,锚口摩阻、孔道摩阻损失、混凝土强度及弹性模量

15、。d.某拉时,应校核预应力钢绞线的伸长值,预应力钢绞线的实际伸长值,初应力为10%。Con时开始量测,但必须加上初应力以下的推算伸长值,并扣除混凝土构件在某拉过程中的弹性压缩值。e.锚垫板位置及尺寸要求准确,锚垫板必须与预应力管道垂直,预应力钢束某拉后,应在距锚头3cm处切割。f.锚具用锚环和夹片使用前应进行硬度试验;千斤顶、油泵、压力表按要求作定期校验标定,每某拉300次或6个月校验标定一次;某拉力按标定曲线取值或按回归方程计算。g.某拉前认真检查某拉系统,做到安全可靠,千斤顶后禁止站人,并制定详细的安全措施。4.6、 压浆、封锚a.压浆材料为保证梁体的耐久性要求,压浆材料采用普通高性能无收缩灌浆剂,其技术指标应满足以下要求:1)、抗压强度不低于50MPa;2)、压力泌水指标:水泥浆的最大泌水率不得大于3%,拌和后3h泌水率控制在2乐泌水应在24h内重新全部被浆吸回。3)、流动度:控制在1017s之间;4)、充盈度:无肉眼可见水囊,无直径大于3mm的气囊;b、压浆设备:水泥浆泵采用活塞式,压浆泵可连续操作,对于

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
