抹灰施工方案技术交底-高承志.docx

上传人:p** 文档编号:588680 上传时间:2023-11-22 格式:DOCX 页数:7 大小:26.12KB
下载 相关 举报
抹灰施工方案技术交底-高承志.docx_第1页
第1页 / 共7页
抹灰施工方案技术交底-高承志.docx_第2页
第2页 / 共7页
抹灰施工方案技术交底-高承志.docx_第3页
第3页 / 共7页
抹灰施工方案技术交底-高承志.docx_第4页
第4页 / 共7页
抹灰施工方案技术交底-高承志.docx_第5页
第5页 / 共7页
抹灰施工方案技术交底-高承志.docx_第6页
第6页 / 共7页
抹灰施工方案技术交底-高承志.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《抹灰施工方案技术交底-高承志.docx》由会员分享,可在线阅读,更多相关《抹灰施工方案技术交底-高承志.docx(7页珍藏版)》请在第壹文秘上搜索。

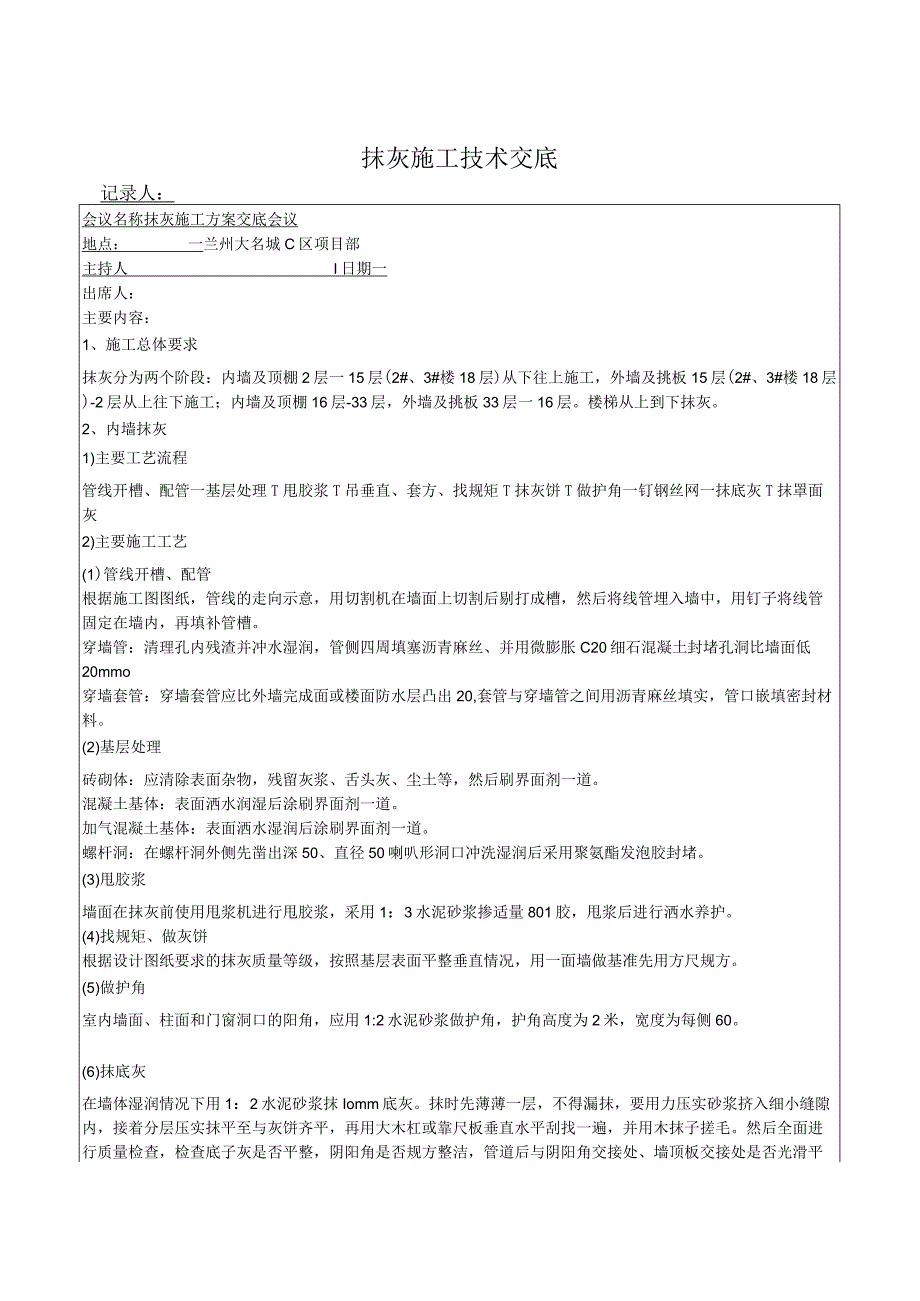

1、抹灰施工技术交底记录人:会议名称抹灰施工方案交底会议地点:一兰州大名城C区项目部主持人I日期一出席人:主要内容:1、施工总体要求抹灰分为两个阶段:内墙及顶棚2层一15层(2#、3#楼18层)从下往上施工,外墙及挑板15层(2#、3#楼18层)-2层从上往下施工;内墙及顶棚16层-33层,外墙及挑板33层一16层。楼梯从上到下抹灰。2、内墙抹灰1)主要工艺流程管线开槽、配管一基层处理T甩胶浆T吊垂直、套方、找规矩T抹灰饼T做护角一钉钢丝网一抹底灰T抹罩面灰2)主要施工工艺(1)管线开槽、配管根据施工图图纸,管线的走向示意,用切割机在墙面上切割后剔打成槽,然后将线管埋入墙中,用钉子将线管固定在墙内

2、,再填补管槽。穿墙管:清理孔内残渣并冲水湿润,管侧四周填塞沥青麻丝、并用微膨胀C20细石混凝土封堵孔洞比墙面低20mmo穿墙套管:穿墙套管应比外墙完成面或楼面防水层凸出20,套管与穿墙管之间用沥青麻丝填实,管口嵌填密封材料。(2)基层处理砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等,然后刷界面剂一道。混凝土基体:表面洒水润湿后涂刷界面剂一道。加气混凝土基体:表面洒水湿润后涂刷界面剂一道。螺杆洞:在螺杆洞外侧先凿出深50、直径50喇叭形洞口冲洗湿润后采用聚氨酯发泡胶封堵。(3)甩胶浆墙面在抹灰前使用甩浆机进行甩胶浆,采用1:3水泥砂浆掺适量801胶,甩浆后进行洒水养护。(4)找规矩、做灰饼根

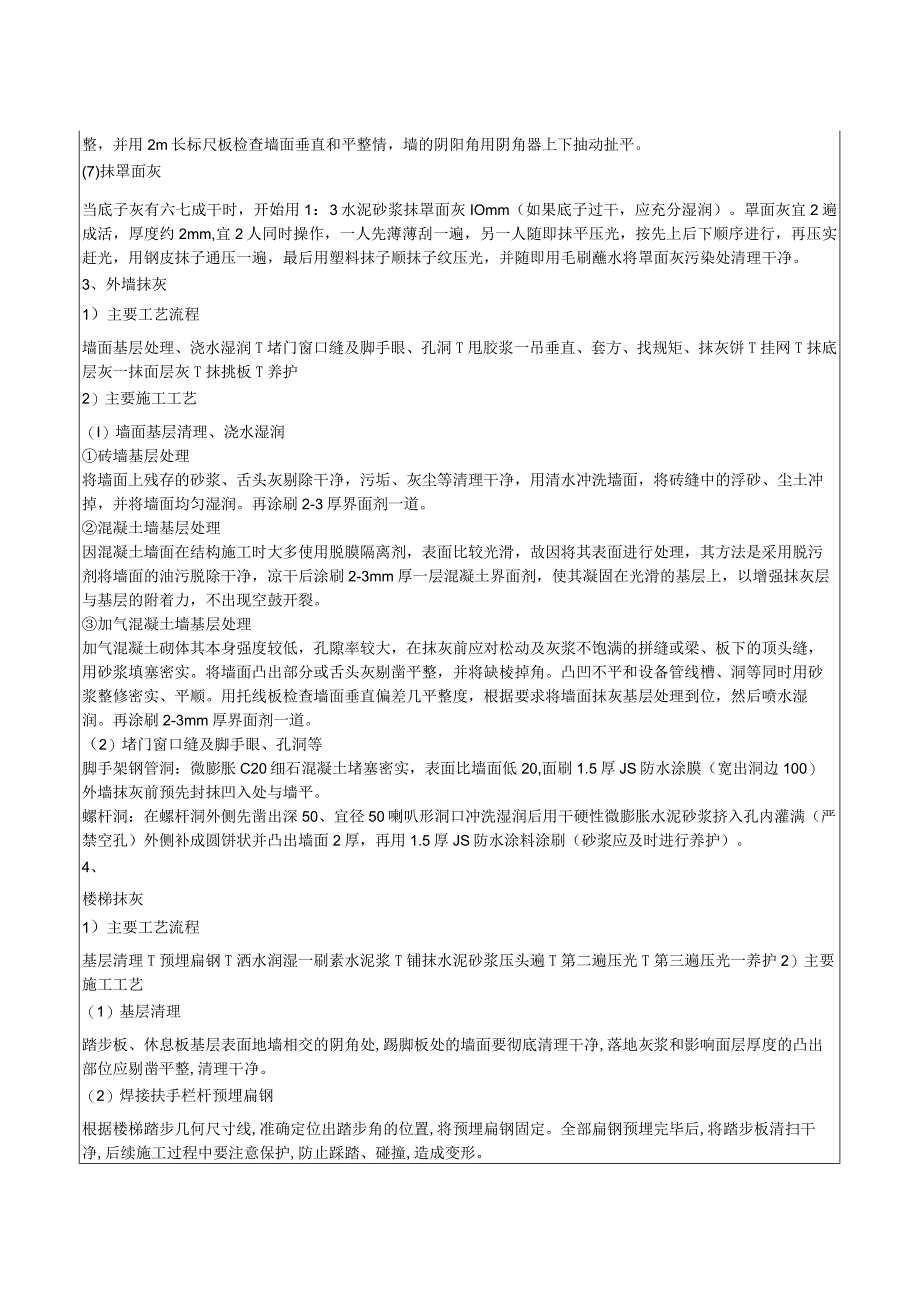

3、据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,用一面墙做基准先用方尺规方。(5)做护角室内墙面、柱面和门窗洞口的阳角,应用1:2水泥砂浆做护角,护角高度为2米,宽度为每侧60。(6)抹底灰在墙体湿润情况下用1:2水泥砂浆抹Iomm底灰。抹时先薄薄一层,不得漏抹,要用力压实砂浆挤入细小缝隙内,接着分层压实抹平至与灰饼齐平,再用大木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛。然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后与阴阳角交接处、墙顶板交接处是否光滑平整,并用2m长标尺板检查墙面垂直和平整情,墙的阴阳角用阴角器上下抽动扯平。(7)抹罩面灰当底子灰有六七成干时,

4、开始用1:3水泥砂浆抹罩面灰IOmm(如果底子过干,应充分湿润)。罩面灰宜2遍成活,厚度约2mm,宜2人同时操作,一人先薄薄刮一遍,另一人随即抹平压光,按先上后下顺序进行,再压实赶光,用钢皮抹子通压一遍,最后用塑料抹子顺抹子纹压光,并随即用毛刷蘸水将罩面灰污染处清理干净。3、外墙抹灰1)主要工艺流程墙面基层处理、浇水湿润T堵门窗口缝及脚手眼、孔洞T甩胶浆一吊垂直、套方、找规矩、抹灰饼T挂网T抹底层灰一抹面层灰T抹挑板T养护2)主要施工工艺(I)墙面基层清理、浇水湿润砖墙基层处理将墙面上残存的砂浆、舌头灰剔除干净,污垢、灰尘等清理干净,用清水冲洗墙面,将砖缝中的浮砂、尘土冲掉,并将墙面均匀湿润。

5、再涂刷2-3厚界面剂一道。混凝土墙基层处理因混凝土墙面在结构施工时大多使用脱膜隔离剂,表面比较光滑,故因将其表面进行处理,其方法是采用脱污剂将墙面的油污脱除干净,凉干后涂刷2-3mm厚一层混凝土界面剂,使其凝固在光滑的基层上,以增强抹灰层与基层的附着力,不出现空鼓开裂。加气混凝土墙基层处理加气混凝土砌体其本身强度较低,孔隙率较大,在抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。将墙面凸出部分或舌头灰剔凿平整,并将缺棱掉角。凸凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。用托线板检查墙面垂直偏差几平整度,根据要求将墙面抹灰基层处理到位,然后喷水湿润。再涂刷2-3mm厚界

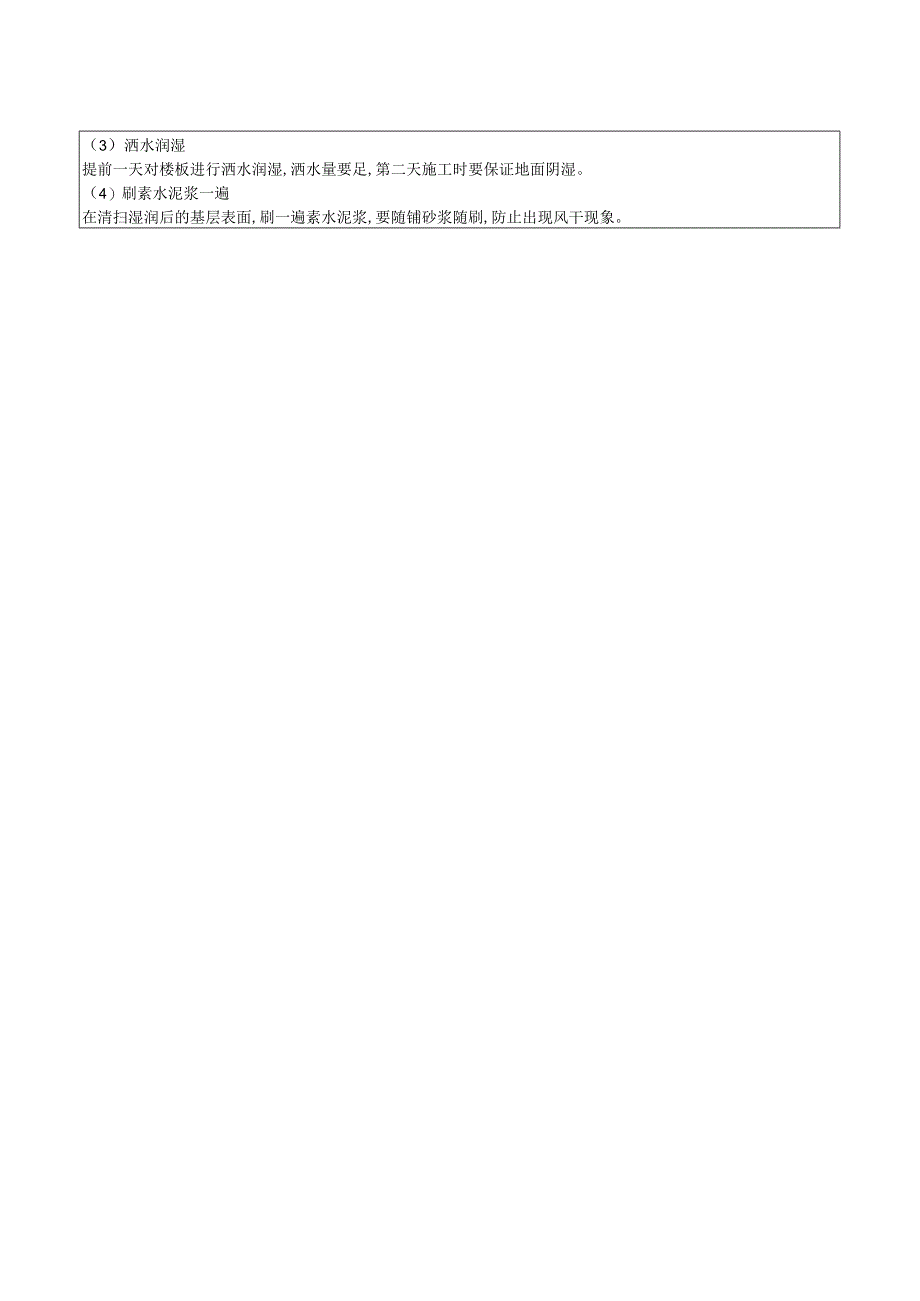

6、面剂一道。(2)堵门窗口缝及脚手眼、孔洞等脚手架钢管洞:微膨胀C20细石混凝土堵塞密实,表面比墙面低20,面刷1.5厚JS防水涂膜(宽出洞边100)外墙抹灰前预先封抹凹入处与墙平。螺杆洞:在螺杆洞外侧先凿出深50、宜径50喇叭形洞口冲洗湿润后用干硬性微膨胀水泥砂浆挤入孔内灌满(严禁空孔)外侧补成圆饼状并凸出墙面2厚,再用1.5厚JS防水涂料涂刷(砂浆应及时进行养护)。4、楼梯抹灰1)主要工艺流程基层清理T预埋扁钢T洒水润湿一刷素水泥浆T铺抹水泥砂浆压头遍T第二遍压光T第三遍压光一养护2)主要施工工艺(1)基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影

7、响面层厚度的凸出部位应剔凿平整,清理干净。(2)焊接扶手栏杆预埋扁钢根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将预埋扁钢固定。全部扁钢预埋完毕后,将踏步板清扫干净,后续施工过程中要注意保护,防止踩踏、碰撞,造成变形。(3)洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。(4)刷素水泥浆一遍在清扫湿润后的基层表面,刷一遍素水泥浆,要随铺砂浆随刷,防止出现风干现象。(5)铺抹水泥砂浆一遍铺抹1:4干硬性水泥砂浆,用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子抹平。5、质量标准1)主控项目(I)抹灰前基层表

8、面的尘土、污垢、油渍等应清除干净,并应洒水润湿。(2)一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。(3)抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。2)一般项目(1)一般抹灰工程的表面质量应符合下列规定:普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝

9、和灰线应清晰美观。(2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。(3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上罩面石膏灰不得抹在水泥砂浆层上。(4)抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐(5)有排水要求的部位应做滴水线(槽)滴水线(槽)应整齐顺直滴水线应内高外低,滴水槽的宽度和深度均不应小于IOmmo发送单位收签审核人:年月日编写人:年月日抹灰施工安全技术交底记录人:会议名称抹灰施工安全交底会议地点:兰州大名城C区项目部主持人日期出席人:交底内容:1 .用工单位要严格用工制度,对抹灰工进行必要的安全和技能培训,

10、未经培训或考试不合格者,不得上岗作业。2 .进行砂浆搅拌时必须设专人操作,并严格按照搅拌机操作规程执行。3 .用工单位要为抹灰工配备适用的、有效的防护用品如安全帽、安全带、套袖、手套、风镜等。作业人员要正确佩带和使用防护用品。4 .班组(队)长每日上班前,有针对性地作好安全技术交底,并对作业环境、设施、设备等进行认真检查,及时发现问题及时解决。作业中对违章操作坚决制止。下班后做到断电、灭火、活完料净场地清。对全天情况作好记录。5 .作业中发生事故,必须及时抢救人员,迅速报告上级,保护事故现场,并采取措施控制事故。如抢救工作可能造成事故扩大或人员伤害时,必须在施工技术管理人员的指导下进行抢救。6

11、 .脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板、确认合格,方可使用。7 .作业人员必须熟知本工种的安全操作规程和施工现场的安全生产制度,不违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。8 .作业过程中遇有脚手架与建筑物之间拉接,严禁拆除。必要时由架子工负责采取加固措施后,方可拆除。9 .进入施工现场的人员必须正确戴好安全帽,按照作业要求正确穿戴个人防护用品,着装要整齐;在没有可靠安全防护设施的高处2m以上(含2m)施工时,必须系好安全带;高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料,严禁赤脚穿拖鞋、高跟鞋进入施工现场。10 .在高大门、窗旁作业时,必须将门

12、窗扇关好,并插上插销。11 .脚手架上的工具、材料要分散放稳,不得超过允许荷载(结构架不得超过300kg,装修架不得超过200kg,集中载荷不得超过150kg)o12 .作业人员要服从领导和安全检查人员的指挥,工作思想集中,坚守作业岗位,未经许可,不得从事非本工种作业,严禁酒后作业。13 .瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。凿瓷砖应戴防护镜。交底内容:14 .采用井字架、龙门架、外用电梯垂直运送材料时,预先检查卸料平台通道的两侧边安全防护是否齐全、牢固,吊盘(笼)内小推车必须加挡车板,不得向井内探头张望。15 .作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。未

13、经施工技术管理人员批准,严禁恢复作业。紧急处理时,必须在施工技术管理人员指挥下进行作业。16 .利用室外电梯运送水泥砂浆等抹灰材料时,严禁超载,并将遗洒的杂物及时清理干净。17 .外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。贴面使用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。废料、边角料严禁随意抛掷。18 .使用电钻、砂轮等于持电动工具,必须装有漏电保护器,作业时应戴绝缘手套。19 .脚手板不得搭设在门窗、暖气片等非承重的物器上。阳台通廓部位抹灰,外侧必须挂设安全网。严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。20 .使用吊篮进行外墙抹灰时,吊篮设备必须具备三证(检验报告、生产许可证、产品合格证),并对抹灰人员进行吊篮操作培训,专人使用,更换人员必须经主管人员批准并重新登记。21 .室内推小车要稳,拐弯时不得猛拐。22 .夜间或阴暗处作业,应用36V以下安全电压照明。23 .室内抹灰采用高凳上铺脚手板时,宽度不得少于两块脚手板(50Cm),间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。高度超过2m时,应由架子工搭设脚手架。24.遇有六级以上强风、大雨、大雾,应停止室外高处作业。发送单位收签审核人:年月日编写人:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
