武汉红人蒸压加气块施工方案.docx

上传人:p** 文档编号:589099 上传时间:2023-11-22 格式:DOCX 页数:12 大小:35.93KB
下载 相关 举报
武汉红人蒸压加气块施工方案.docx_第1页
第1页 / 共12页
武汉红人蒸压加气块施工方案.docx_第2页
第2页 / 共12页
武汉红人蒸压加气块施工方案.docx_第3页
第3页 / 共12页
武汉红人蒸压加气块施工方案.docx_第4页
第4页 / 共12页
武汉红人蒸压加气块施工方案.docx_第5页
第5页 / 共12页
武汉红人蒸压加气块施工方案.docx_第6页
第6页 / 共12页
武汉红人蒸压加气块施工方案.docx_第7页
第7页 / 共12页
武汉红人蒸压加气块施工方案.docx_第8页
第8页 / 共12页
武汉红人蒸压加气块施工方案.docx_第9页
第9页 / 共12页
武汉红人蒸压加气块施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《武汉红人蒸压加气块施工方案.docx》由会员分享,可在线阅读,更多相关《武汉红人蒸压加气块施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

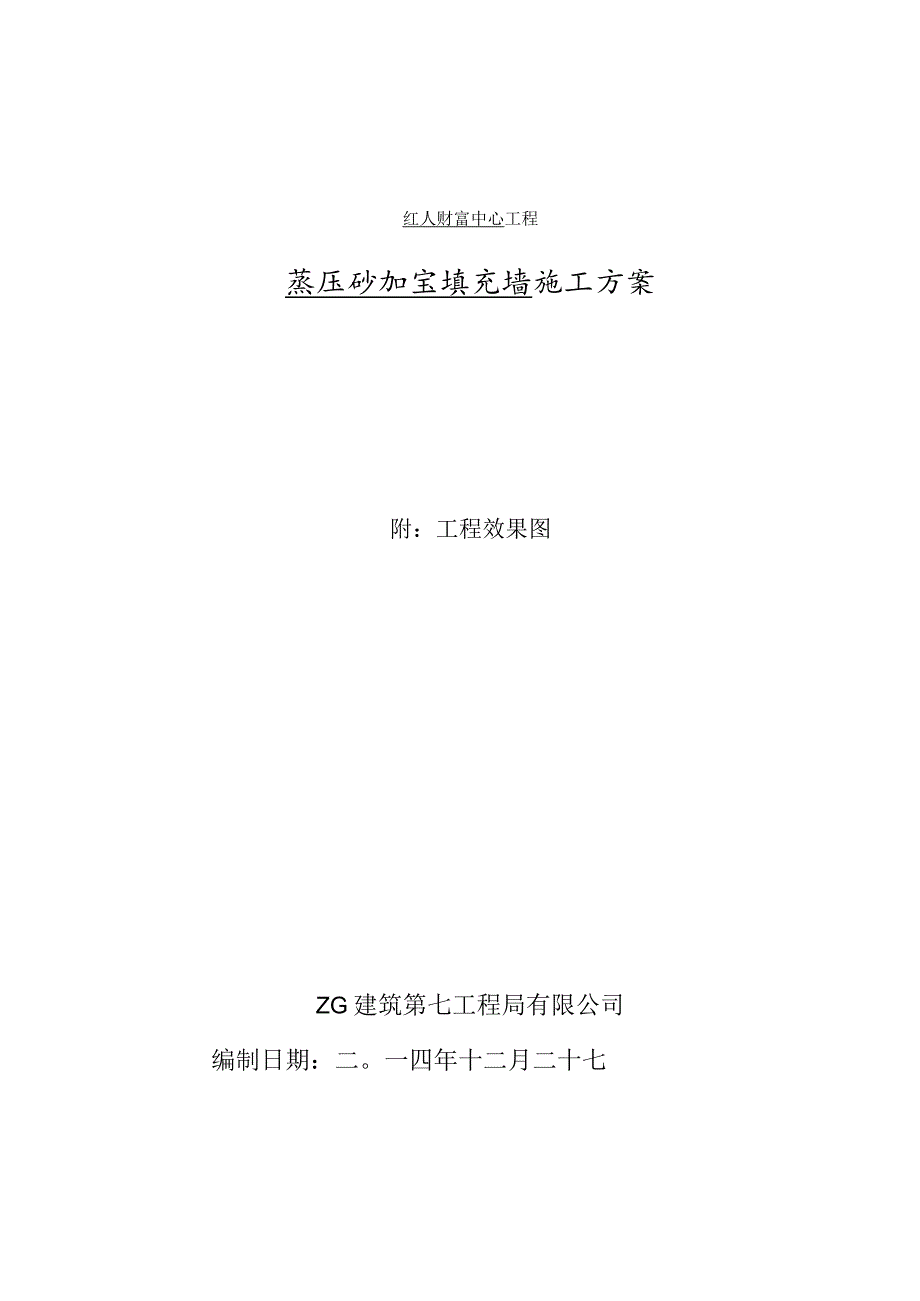

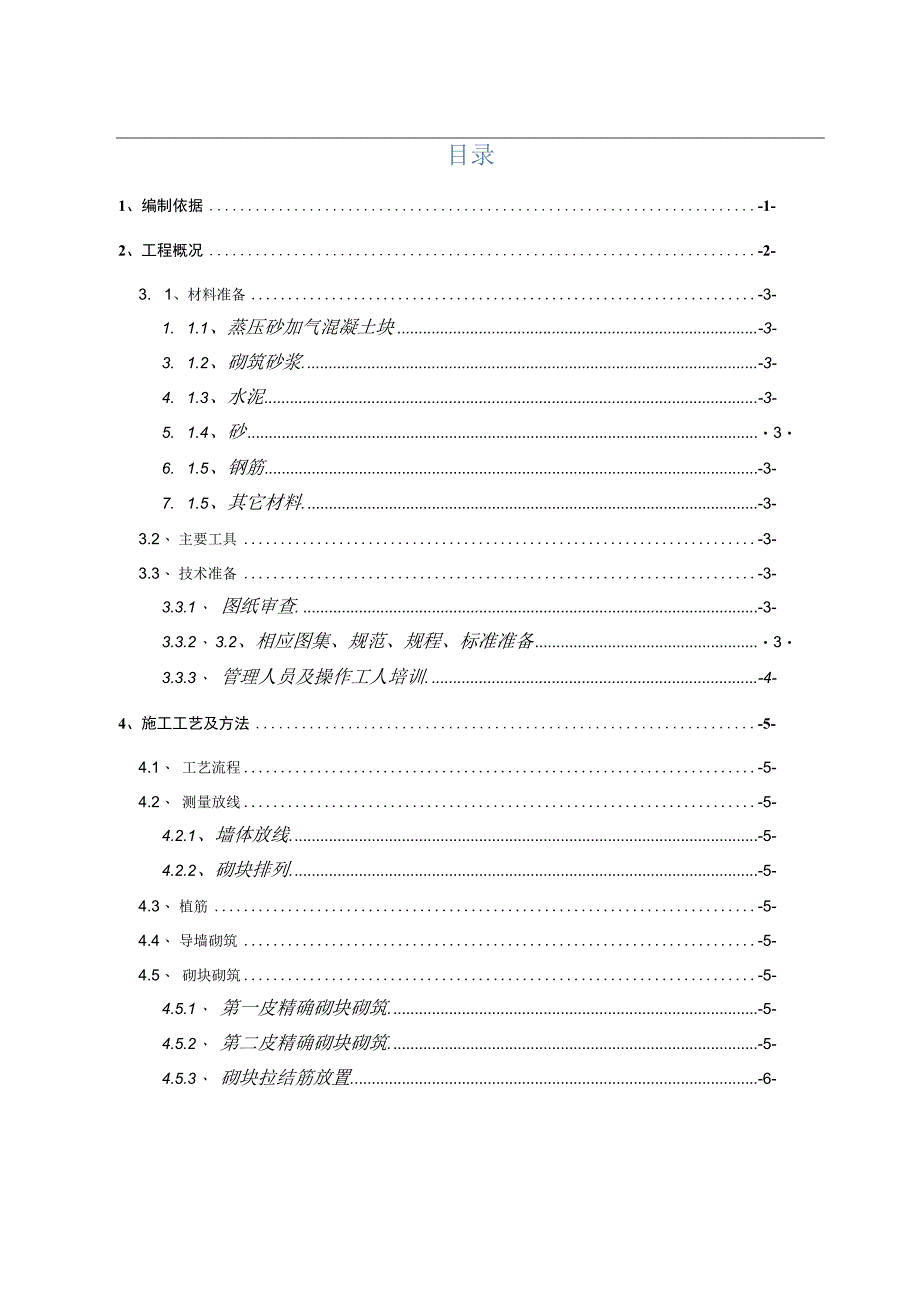

1、红人财富中心工程蒸压砂加宝填充墙施工方案附:工程效果图ZG建筑第七工程局有限公司编制日期:二。一四年十二月二十七目录1、编制依据-1-2、工程概况-2-3. 1、材料准备-3-1. 1.1、蒸压砂加气混凝土块-3-3. 1.2、砌筑砂浆.-3-4. 1.3、水泥-3-5. 1.4、砂36. 1.5、钢筋-3-7. 1.5、其它材料.-3-3.2、 主要工具-3-3.3、 技术准备-3-3.3.1、 图纸审查.-3-3.3.2、 3.2、相应图集、规范、规程、标准准备33.3.3、 管理人员及操作工人培训.-4-4、施工工艺及方法-5-4.1、 工艺流程-5-4.2、 测量放线-5-4.2.1、

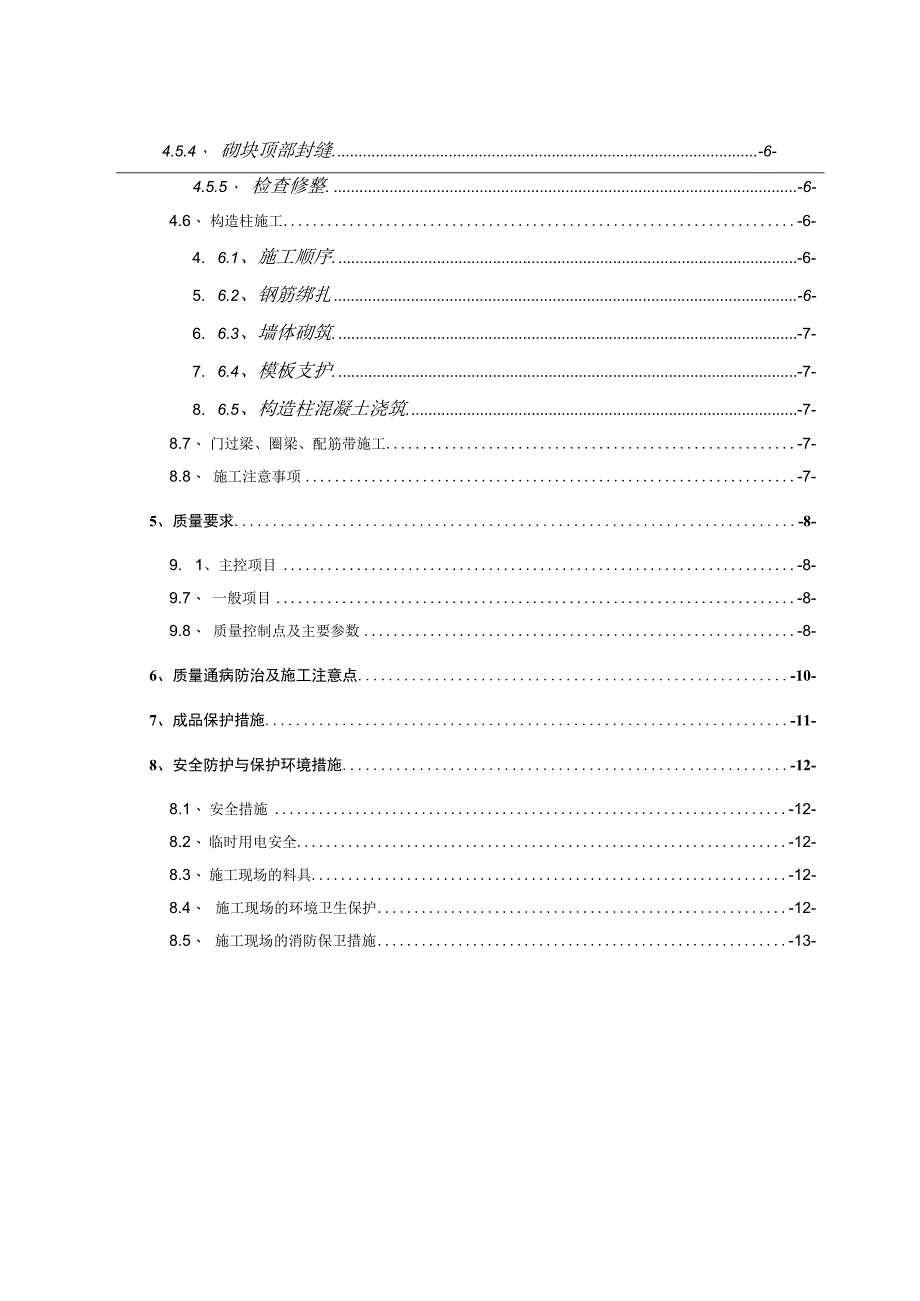

2、墙体放线.-5-4.2.2、砌块排列.-5-4.3、 植筋-5-4.4、 导墙砌筑-5-4.5、 砌块砌筑-5-4.5.1、 第一皮精确砌块砌筑.-5-4.5.2、 第二皮精确砌块砌筑.-5-4.5.3、 砌块拉结筋放置.-6-4.5.4、 砌块顶部封缝.-6-4.5.5、 检查修整.-6-4.6、 构造柱施工-6-4. 6.1、施工顺序.-6-5. 6.2、钢筋绑扎-6-6. 6.3、墙体砌筑.-7-7. 6.4、模板支护.-7-8. 6.5、构造柱混凝土浇筑.-7-8.7、 门过梁、圈梁、配筋带施工-7-8.8、 施工注意事项-7-5、质量要求-8-9. 1、主控项目-8-9.7、 一般项

3、目-8-9.8、 质量控制点及主要参数-8-6、质量通病防治及施工注意点-10-7、成品保护措施-11-8、安全防护与保护环境措施-12-8.1、 安全措施-12-8.2、 临时用电安全-12-8.3、 施工现场的料具-12-8.4、 施工现场的环境卫生保护-12-8.5、 施工现场的消防保卫措施-13-1、编制依据、建筑施工图设计说明(一)、结构设计施工图设计说明、蒸压砂加气混凝土精确砌块墙体自保温系统应用技术规程DB42T743-2011、蒸压砂加气混凝土精确砌块砌体自保温系统给建筑构造12ETJ112、多层和高层混凝土房屋结构抗震构造12ZGOO3、钢筋混凝土过梁12ZG313、砌体结构

4、工程施工规范GB50924-2014、砌体施工质量验收规范GB50003-2001、蒸压加气混凝土砌块建筑构造03J1042、工程概况武汉红人财富中心项目位于武汉市江汉区马场角,东临菱角湖,西临新华路,南靠长江日报路,北靠唐家墩路。根据建设单位要求,二次结构采用蒸压砂加气混凝土精确砌块。具体所砌筑的楼层根据施工图单施工。本工程填充墙采用了蒸压砂加气混凝土精确砌块(砂加气混凝土砌块规格:600mm300mm300mm600mm300mm200mm600mm300mm100mm,强度等级为A3.5,密度等级为B06,对于进场的砌块都必须有出厂合格证和检验报告)。墙体(除卫生间等有防水要求墙体)底部

5、砌筑实心灰砂砖MU15,水泥砂浆M5,宽度同墙厚,砌筑面标高为结构楼层面以上325mm。卫生间四周应浇筑C20混凝土坎台作为防渗带,混凝土面标高为结构楼面以上325mm。3、施工准备3.1、 材料准备3.LK蒸压砂加气混凝土块规格为600mm300mm300mm600mm300mm200un600mm300mn100mm,强度为A3.5,密度等级为Bo6。3.1. 2、砌筑砂浆蒸压砂加气混凝土砌块采用专用砂浆,水料比按1:4配比拌合,砂浆等级M5。拌合专用粘结剂,水料比按产品说明书规定,将拌合料装入专用料筒内,用手提电动搅拌机搅拌,将粘结剂拌制成胶泥状。拌合料应在3h内用完为限,超过30mim

6、必须重新搅拌使用。3.1. 3水泥水泥强度等级为32.5,新鲜无结块。必须有出厂合格证,进场复试合格后方可使用。不同品种水泥不得使用。3.1.4、砂中砂,含泥量不超过5%,使用前用5mm孔径的筛子过筛。3.1.5、钢筋HRB400,型号:CI2、C10C8、,6。3.1、 5、其它材料实心灰砂砖MUI5、混凝土预制块(规格:300mm300mm200mm)植筋胶B级胶等。3.2、 主要工具大铲、瓦刀、拖线板、线坠、施工线、卷尺、水平尺、皮数杆、小水桶、木工锯、切割机具、植筋胶、聚氨酯发泡胶、小扫把、电钻机等。3.3、 技术准备3.3.1、 图纸审查项目技术负责人组织项目部有关人员熟悉图纸,及时

7、进行项目内部图纸会审,并把所发现的问题汇总,上报监理、甲方、设计审查,解决图纸上的问题,并落实好试验室做好配合比,为施工作好准备。3. 3.2.相应图集、规范、规程、标准准备根据设计施工图,备齐相关的规程、规范、标准、图集、falv法规,并组织管理人员学习相关内容。4. 3.3.管理人员及操作工人培训根据本工程特点,工程开工后项目部组织各工种工长、质检员、放线员、计量员、安全员、试验员、资料员等相关人员进行业务培训,提高自身的业务水平。组织学习施工验收规范和武汉地方标准,组织全体施工人员参加培训、交底,提高项目部人员整体管理水平。4、施工工艺及方法4.1、 工艺流程放线定位f植墙体拉结筋、构造

8、柱钢筋及过梁圈梁钢筋一构造柱绑钢筋一基面清理一实心灰砂砖(混凝土)导墙施工f预排砖f砌筑一步(一步高为1.51.8m)f转移移动式操作平台f砌筑二步f构造柱支模(蒸压加气块砌筑完后一周)一构造柱混凝土浇筑f一周后墙顶用聚氨酯发泡胶填实。5. 2、测量放线1.1.1、 墙体放线砌体施工前,应将导墙按标高找平,依据砌筑图放出第一皮砌块的边线、砌体边线和洞口线。1.1.2、 砌块排列按砌块排列图在墙体线范围内分块定尺、划线,设置皮数标志,灰缝厚度及门窗洞口、过梁、拉结筋位置、顶部预留高度等。4.3、 植筋拉结筋、构造柱筋、过梁、圈梁与结构连接采用植筋方式,植筋植入结构12OnInI深。植筋工艺流程:

9、现场清理一放线一钻孔一清孔一钢筋除锈一注胶一植筋。采用B级胶进行密封填实。4.4、 导墙砌筑墙体(除卫生间等有防水要求墙体)底部砌筑实心灰砂砖MU15,水泥砂浆M5,宽度同墙厚,砌筑面标高为结构楼层面以上325mm。卫生间四周应浇筑C20混凝土坎台作为防渗带,混凝土面标高为结构楼面以上325mm。4.5、 砌块砌筑4.5.1、 第一皮精确砌块砌筑第一皮精确砌筑前,应先用毛刷清理基面,处理干净后在基面上满涂专用粘结剂,并在精确砌块底部水平灰缝和侧面垂直灰缝处满涂专用粘结剂方可砌筑。砌筑时以水平尺、橡皮锤校正砌块水平和垂直度。砌筑时应预先试排块,并优先使用整块。需断开砌块时,锯载砌块长度不应小于砌

10、块总长度13o且最小搭接长度不得小于150mm。4.5.2.第二皮精确砌块砌筑第二皮精确砌块的砌筑应在第一皮精确砌块灰缝粘结剂初凝后方可进行。采用专用工具进行精确砌筑,砌筑砂浆应采用砂加气专用粘结剂,其垂直灰缝和水平灰缝均为23mm,并确保灰缝饱满。应用专用勺将粘结剂均匀地施铺在下皮砌块表面,垂直灰缝可先铺粘在砌块端面,上墙后用橡皮锤轻击砌块,橡皮锤的敲击应先从砌块的顶部向里敲,然后再水平方向压实,使粘结剂能从灰缝中溢出,灰缝不得有空隙,垂直灰缝饱满度不低于80船水平灰缝饱满度不低于90%,并及时将溢出的粘结剂清除干净,做到随砌随清。每皮砌筑前先用靠尺检查下皮砌块表面(铺浆面)的平整度,不平整

11、处用磨砂磨平后用毛刷清理干净再铺水平、垂直缝处的粘结剂。4.5.3、砌块拉结筋放置按每2皮(60Omm)设置26600,先在相应拉结层砌块面上开挖槽宽,槽深58mm的倒置等腰三角形(槽长以与拉结筋长度相适应),拉结筋埋入槽内,槽内空隙应用专用粘结剂填实。拉结筋伸入墙体内长度为700mm。4.5.4、砌块顶部封缝蒸压砂加气混泥土砌块与梁底或楼板底连接时预留1520m缝隙,待砌体收缩稳定后(停歇至少7天),缝隙内可嵌填PE棒并打聚氨酯发泡胶。4.5.5、检查修整墙体砌完后须检查表面平整度。不平整之处,应用铜齿磨板和磨砂板磨平,尺寸偏差值应控制在允许范围内。4.6、构造柱施工4.61、施工顺序绑扎钢

12、筋一砌筑蒸压砂加气块一支模板一浇捣混凝土。46.2、钢筋绑扎构造柱的竖向钢筋,绑扎前应作除锈、调直处理。构造柱的竖向受力钢筋及箍筋必须严格按照施工规范进行制作和施工。在安装模板之前,必须根据构造柱轴线校正竖向钢筋位置和垂直度,箍筋间距准确,并分别与构造柱的竖筋和圈梁纵筋相垂直,绑扎牢靠,构造柱钢筋的混凝土保护层厚度一一般为20mm0构造柱纵筋为4C12,箍筋,6150。463、墙体砌筑墙体砌筑时,在构造柱设置处宜留马牙槎,马牙槎宽度不应小于60mm,应先退后进,构造柱与墙体的拉结筋应按要求两端砌入墙体内700mmo4.6.4、模板支护模板安装时,应先立一侧模板,另一侧模板沿柱高分段安装,并采用

13、拉固螺栓将模板夹紧砌体。构造柱模板宜用木模板,构造柱和圈梁的模板,都必须与所在墙体严密贴紧,支撑牢靠,并堵塞缝隙,粘贴双面胶带,以防漏浆。1.1.5、 构造柱混凝土浇筑浇筑构造柱混凝土前,应将柱中杂物清理干净,并将砌体留搓部位和模板适当湿润。浇筑混凝土时,应分段浇筑,并用木锤震动模板配合捣实,使其充满柱腔和马牙搓部位的空间,但不得碰撞墙体。混凝土强度等级为C20。4.7、 门过梁、圈梁、配筋带施工过梁在洞口两侧后砌墙上支撑长度为250mm,当填充墙砌到门过梁标高位置时,停止墙体砌筑,进行门过梁的施工。非剪力墙处门洞的过梁:2150Omnl的洞口过梁为墙厚*180,配筋4C10,箍筋6140,2

14、5OmIn时3C12;3C12箍筋6150。电梯井圈梁和门洞过梁的截面为墙厚*300,配筋4C14,箍筋6200o配筋带采用2根,6通长布置。4.8、 施工注意事项、施工时,施工人员不得直接站在墙体上;严禁将精确砌块砌体作为脚手架与安全网的固定点;严禁将精确砌块用作操作平台的垫块。、在砌筑门窗部位的时候,必须按照设计和规范要求预留门窗固定件,固定件采用预置的混凝土块。、在砌筑施工过程中,要严格按照设计及规范要求进行施工,加强对施工班组的管理。5、质量要求5.1、 主控项目、精确砌块、薄块及配套材料的品种、规格及性能应符合设计、本规程和相关技术标准的要求。、精确砌块砌体的灰缝厚度或宽度应不大于3mm,精确砌块砌体的水平灰缝饱满度不应低于90%,竖向灰缝饱满度不应低于80%o、精确砌块不应与其它块材混砌。5.2、 一般项目、蒸压砂加气混凝土砌块不应与其他材料混砌,组砌方法正确,上下错缝、转角及丁字墙部位搭砌正确。、填充墙砌筑时拉结筋的位置应与砌块皮数相符合。拉结钢筋应置于开槽中,埋置长度应符合设计要求,竖向位置变成不应超过一皮高度。、填充墙砌筑时应错缝搭砌,搭砌长度不应小于砌块长度13;竖向通缝不应大于2皮。、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再将其封堵材料填嵌密实。、圈梁、构造柱、水平系梁及拉结筋的位置、锚固长度及搭接长度应符合设计要求和施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 摄影摄像

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
