屋面技术交底(公司作业).docx

上传人:p** 文档编号:591594 上传时间:2023-11-25 格式:DOCX 页数:33 大小:494.93KB
下载 相关 举报
屋面技术交底(公司作业).docx_第1页
第1页 / 共33页
屋面技术交底(公司作业).docx_第2页
第2页 / 共33页
屋面技术交底(公司作业).docx_第3页
第3页 / 共33页
屋面技术交底(公司作业).docx_第4页
第4页 / 共33页
屋面技术交底(公司作业).docx_第5页
第5页 / 共33页
屋面技术交底(公司作业).docx_第6页
第6页 / 共33页
屋面技术交底(公司作业).docx_第7页
第7页 / 共33页
屋面技术交底(公司作业).docx_第8页
第8页 / 共33页
屋面技术交底(公司作业).docx_第9页
第9页 / 共33页
屋面技术交底(公司作业).docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面技术交底(公司作业).docx》由会员分享,可在线阅读,更多相关《屋面技术交底(公司作业).docx(33页珍藏版)》请在第壹文秘上搜索。

1、工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限公司分项工程屋面工程时间年月口交底内容:一、施工准备1、技术准备(1)技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。(2)根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理的施工安排,确保质量、进度、成本、现场等各项指标的顺利实现。(3)施工前向施工队进行详细的交底,使其明确各部位的施工做法、操作工艺、施工要求等。2、材料及机具准备在正式开始施工前完成施工材料的招投标工作,并由项目部与其签订合同,确保各种人员、机具、材料按时

2、、按量、按质进行供应。在开始施工前,技术室向供应方提供一份材料需求计划表,明确各期间的供应数量和供应要求等。本工程屋面分项工程各主要材料用量如下:主要材料工程量统计表序号名称规格主要技术要求数量备注1挤塑聚苯板80mm厚密度:2730kg?420m2保温层2挤塑聚苯板20mm厚密度:2730kgk60m2保温层2珍珠岩50mi找坡层4水泥P.C32.5R16t找平层5SBS防水卷材3mmII型,聚酯胎100Om2防水层6手推车3辆材料运输7搅拌机1台砂浆搅拌二、质量要求及标准(一)找坡层质量要求1、保证项目:(1)材料的强度、密度、导热系数和含水率,必须符合设计要求和施工及验收规范的规定。(2

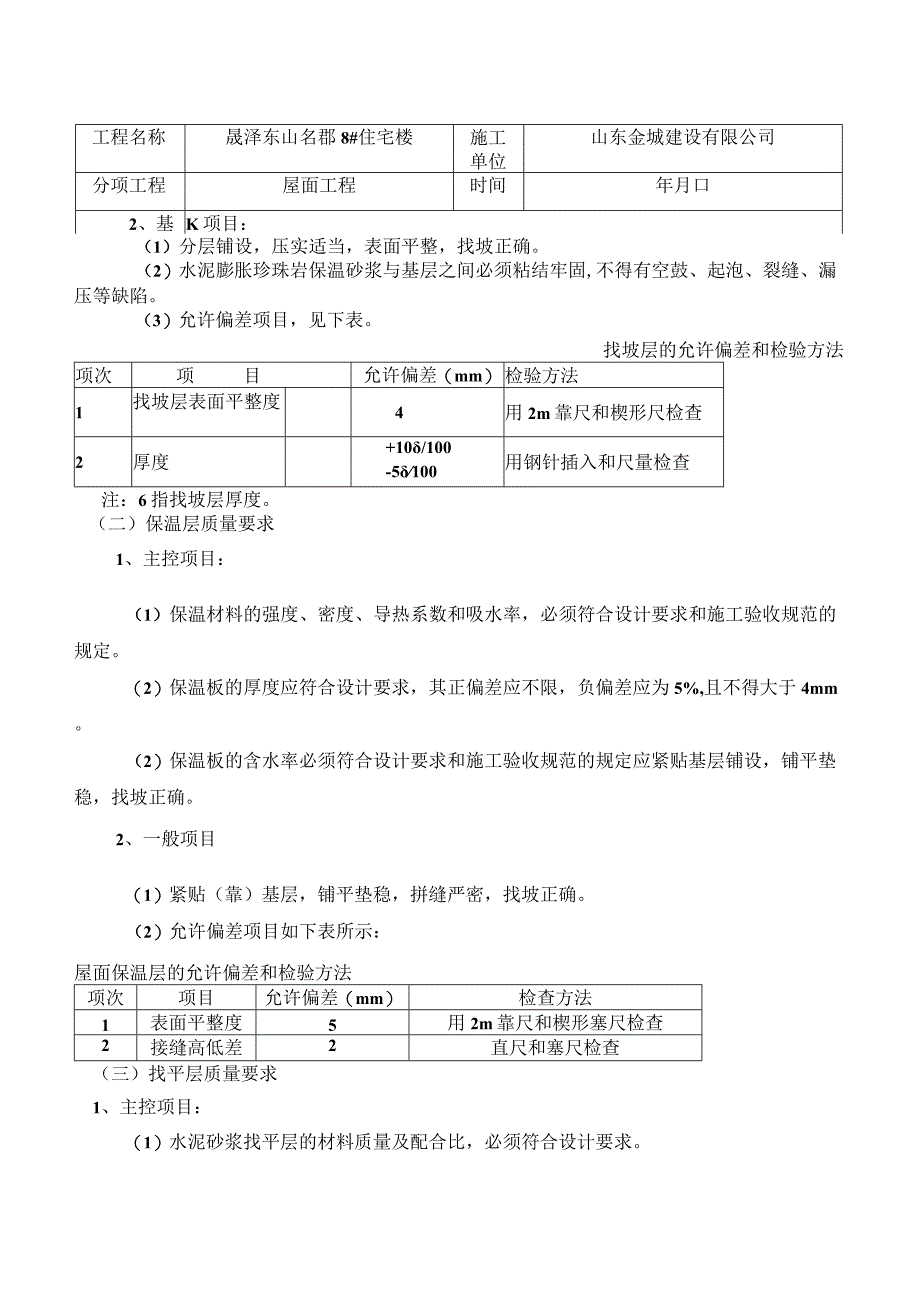

3、)材料的配合比应符合设计要求。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限公司分项工程屋面工程时间年月口2、基幺K项目:(1)分层铺设,压实适当,表面平整,找坡正确。(2)水泥膨胀珍珠岩保温砂浆与基层之间必须粘结牢固,不得有空鼓、起泡、裂缝、漏压等缺陷。(3)允许偏差项目,见下表。找坡层的允许偏差和检验方法项次项目允许偏差(mm)检验方法1找坡层表面平整度4用2m靠尺和楔形尺检查2厚度+10/100-5100用钢针插入和尺量检查注:6指找坡层厚度。(二)保温层质量要求1、主控项目:(1)保温材料的强度、密度、导热系数和吸水率,必须符合设计要求和施

4、工验收规范的规定。(2)保温板的厚度应符合设计要求,其正偏差应不限,负偏差应为5%,且不得大于4mm。(2)保温板的含水率必须符合设计要求和施工验收规范的规定应紧贴基层铺设,铺平垫稳,找坡正确。2、一般项目(1)紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。(2)允许偏差项目如下表所示:屋面保温层的允许偏差和检验方法项次项目允许偏差(mm)检查方法1表面平整度5用2m靠尺和楔形塞尺检查2接缝高低差2直尺和塞尺检查(三)找平层质量要求1、主控项目:(1)水泥砂浆找平层的材料质量及配合比,必须符合设计要求。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限

5、公司分项工程屋面工程时间年月口(2)屋面找平层的坡度必须符合设计要求。2、一般项目(1)水泥砂浆找平层平整、压光、密实,不得有酥松、起砂、起皮、裂纹、空鼓、蜂窝、麻面等缺陷。(2)屋面找平层允许偏差项目如下表所示:屋面找平层的允许偏差和检验方法项次项目偏差(mm)检查方法1表面平整度3用2m靠尺和楔形塞尺检查2标高3用水准仪检查(四)屋面SBS防水卷材质量要求1、主控项目(1)改性沥青SBS防水卷材和胶粘剂的规格、性能、配合比必须符合规范要求,有合格的出厂证明、检验报告等。(2)卷材防水层及其转角处、落水口、烟风道、泛水等细部做法,必须符合设计要求和施工验收规范的规定。(3)防水层严禁有破损和

6、渗漏现象发生。2、一般项目(1)卷材防水层的基层平整,基层洁净、平整,无空鼓、松动、起砂和脱皮现象;基层阴阳角成弧形或钝角。(2)卷材防水层的搭接缝粘接牢固,密封严密,不得有损伤、皱折、翘边和鼓泡等缺陷。(3)卷材防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。(4)防水卷材铺贴附加层的宽度符合规范要求;分层的接头搭接宽度符合规范的规定,接头嵌填牢固。(5)卷材搭接宽度的允许误差为TOmm。(五)防水保护层质量要求1、主控项目:(1)细石混凝土的材料质量及配合比,必须符合设计要求。(2)屋面保护层的坡度必须符合设计要求。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅

7、楼施工单位山东金城建设有限公司分项工程屋面工程时间年月口2、一般项目(1)基层与突出屋面结构的交接处和基层的转角处,均做成圆弧形,且整齐平顺。(2)细石混凝土保护层的表面应平整、压光、密实,不得有酥松、起砂、起皮、裂纹、空鼓、蜂窝、麻面等缺陷。(3)细石混凝土保护层分格缝的位置及间距(纵、横两个方向均不大于6m)符合设计要求。(4)屋面保护层允许偏差项目如下表所示:屋面保护层的允许偏差和检验方法项次项目偏差(mm)检查方法1表面平整度3用2m靠尺和楔形塞尺检查2标高3用水准仪检查(六)屋面广场砖面层质量要求1、屋面砖应粘结牢固、无空鼓。2、砖面层变面应洁净,色泽一致,接缝平整,板块无裂缝、掉角

8、和缺楞现象。3、砖面层的允许偏差应符合下列表格:项次项目允许偏差(111111)检验方法1表面平整度2用2m靠尺和塞尺检查2缝格平直2拉5m线和钢尺检查3接缝高低差1用钢尺和塞尺检查4板块间缝隙宽度0.5用钢尺检查三、操作工艺(一)找坡层施工1、材料及要求:1)水泥:选用425号矿渣硅酸盐水泥。2)膨胀珍珠岩:颗粒粒度0.l3mm3)水泥珍珠岩质量、配合比及坡度必须符合设计要求。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限公司分项工程屋面工程时间年月日4)排汽孔用PVC管,外径为中50。5)所用材料均应齐全的合格证、质量检测报告等资料。6)珍珠岩

9、堆积密度、导热系数必须符合规范要求。2、施工机具及机械机动机具:搅拌机、平板振捣器。工具:平秋、木刮杠、水平尺、手推车、木拍子、木抹子、碾子、振动器等。3、作业条件D主体工程已施工完毕,经验收合格,已办好工种之间的交接手续。2)基层处理完毕,屋面水电安装工程完毕并验收合格3)表面清扫干净,且要求干燥、平整。4)所有穿过屋面的管道孔、上人楼梯踏步、防雷等均施工完毕。5)找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面变形缝、雨水管等部位找准位置,以备下道工序方便施工。6)水泥珍珠岩要求的配比为L8(重量比)。4、工艺流程基层处理一水泥珍珠岩搅拌一灰饼

10、找坡一1:8水泥珍珠岩找坡层施工一排汽孔施工一压紧、刮平穿结构的管根在施工前,应用细石混凝土塞堵密实。(1)操作要点1)基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、杂物、污垢等必须事先清除干净。2)水泥珍珠岩机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机12分钟后加入水泥、膨胀珍珠岩。搅拌时间以1.52.0分钟为宜。水泥膨胀珍珠岩的加水量以拌和好的料浆较为粘稠为宜,加水量一般为粉料:水二1:1(重量比)。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限

11、公司分项工程屋面工程时间年月口搅拌好的水泥膨胀珍珠岩浆料要及时运至施工现场及操作面,超过使用时间的砂浆严禁加水后再使用。3)灰饼找坡:首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),按设计坡度及流水方向,找出屋面坡度走向,确定找坡层的厚度范围。4)水泥珍珠岩找坡层施工:然后根据已做好的控制点拉线,将水泥膨胀珍珠岩浆料按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺,每层铺设厚度不应大于100mm,虚铺后用碾子或振动器压实。5)排气孔施工:由于屋面板和保温找坡层中有一定的水汽存在,故需设置排气孔,因此在找坡层铺设前女儿墙上间隔6米弹好排气管分隔

12、线,等水泥膨胀珍珠岩铺设一半时,按照弹好的分隔线拉线布置排气管(埋入找坡层内的管子上采用电钻钻6-8mm200mm小孔),并在排气管交接处设置排气孔;排气管采用塑料管,管径一般为32-50,排气孔采用金属,上部煨180度半圆弯,以便既能排汽又能防止雨水进入管内,与保温层接触部分打成花孔,以便使潮气进入排气孔排入大气中。排气孔详图如下,排气管及找坡厚度见附图。(二)保温板施工1、主要材料屋面保温层均采用80厚挤塑聚苯板。保温板进场后分类堆放、且必须采取防雨、防潮措施。挤塑聚苯板的表观密度、导热系数、阻燃等级及板材的强度、吸水率等技术性能必须符合设计要求和施工规范的规定。有质量证明文件及材料进场复

13、试报告。项目(专业)技术负责人交底人接受交底人工程名称晟泽东山名郡8#住宅楼施工单位山东金城建设有限公司分项工程屋面工程时间年月日2、主要机具钢锯条、小白线、水平尺、壁纸刀、钢卷尺等。3、作业条件(1)穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,以便于将管根固定。(2)板状保温材料的运输、存放应注意保护,防止破损、污染和受潮。4、施工工艺基层清理及找平一管根固定一保温层铺设(1)屋面基层为珍珠岩,楼面板珍珠岩施工时时已进行整体压光及找平,铺设保温层之前,应确保工作面基层平整,在部分坑洼、不平处采用同标号珍珠岩找平。(2)铺设保温材料之前,应按设计坡度及流水方向,找出屋面坡度走向,

14、在屋面四周女儿墙、暖井、设备基础及能显示标高部位弹出屋面坡度控制线,确定保温层的厚度范围。(3)铺设保温材料:D铺设保温材料之前,应确保屋面基层干燥,无潮气。由于施工阶段正处于雨季,时有阵雨,空气潮湿,必要时应采取引起措施,防止屋面于温度升高,气体膨胀,致使屋面材料起鼓或水汽下渗。2)铺设保温层时将材料直接铺设在珍珠岩上,表面两块相邻的板边厚度应一致。板间缝隙应采用同类材料嵌填密实。3)保温板在铺设时,应由屋脊处开始顺其排水方向排列,横向应错缝铺设,铺设要平稳,与防水层不得架空,板间拼缝紧密,相邻板块高度一致。4)保温板应选用专业工具裁切,裁切要求顺直、平整,拼缝严密,不得张口。若遇到有坡度或者角部有找坡时,板侧应裁成斜口,使拼缝严密。5)施工时,不得在保温层上放置易燃及溶剂性化学物品,不得在上面加工作业电焊活,清理干净脚底,以保证工作面及板面清洁。严禁使用硬物、重物冲击保温层。6)保温板铺设时应

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
