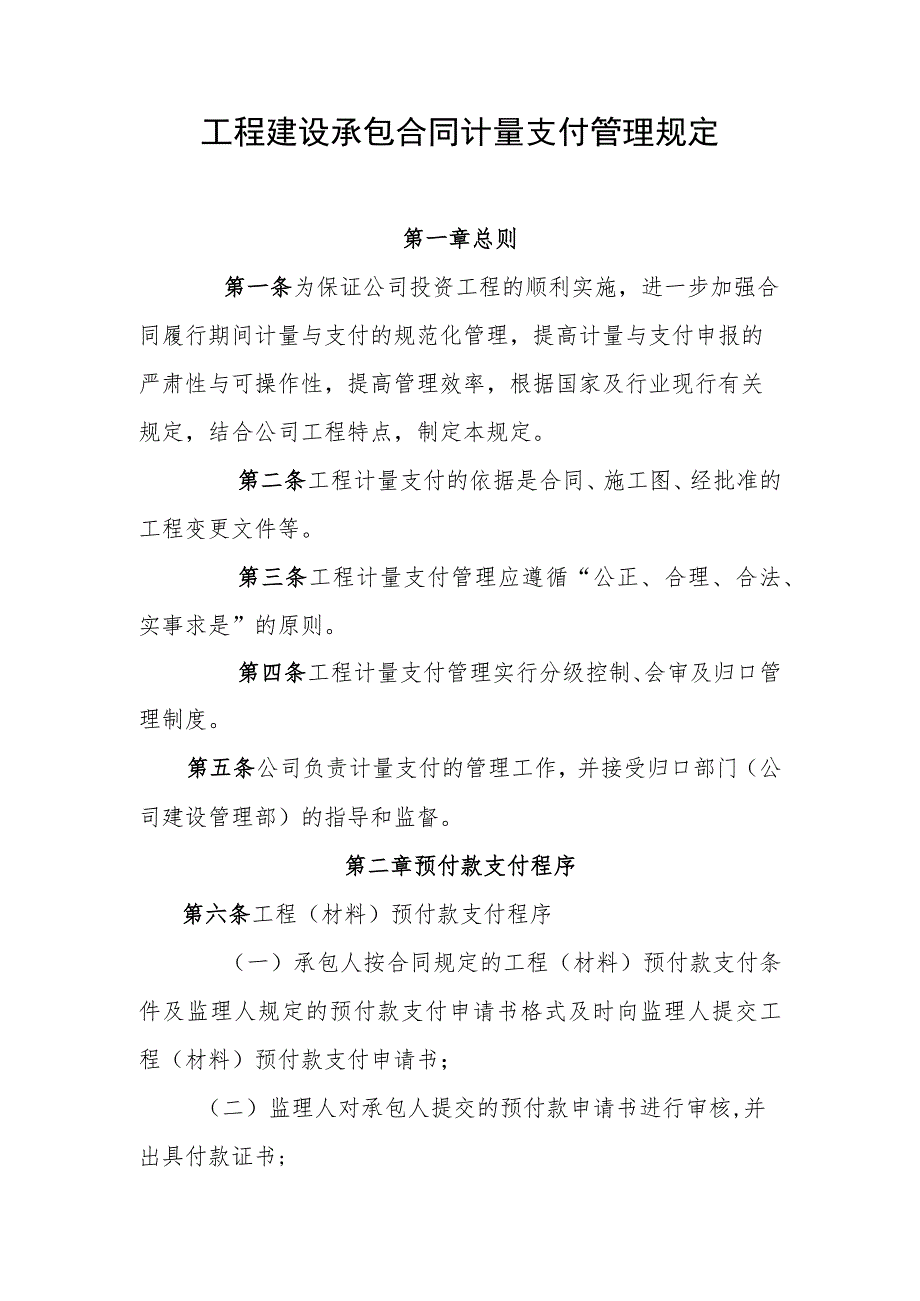

1、工程建设承包合同计量支付管理规定第一章总则第一条为保证公司投资工程的顺利实施,进一步加强合同履行期间计量与支付的规范化管理,提高计量与支付申报的严肃性与可操作性,提高管理效率,根据国家及行业现行有关规定,结合公司工程特点,制定本规定。第二条工程计量支付的依据是合同、施工图、经批准的工程变更文件等。第三条工程计量支付管理应遵循“公正、合理、合法、实事求是”的原则。第四条工程计量支付管理实行分级控制、会审及归口管理制度。第五条公司负责计量支付的管理工作,并接受归口部门(公司建设管理部)的指导和监督。第二章预付款支付程序第六条工程(材料)预付款支付程序(一)承包人按合同规定的工程(材料)预付款支付条

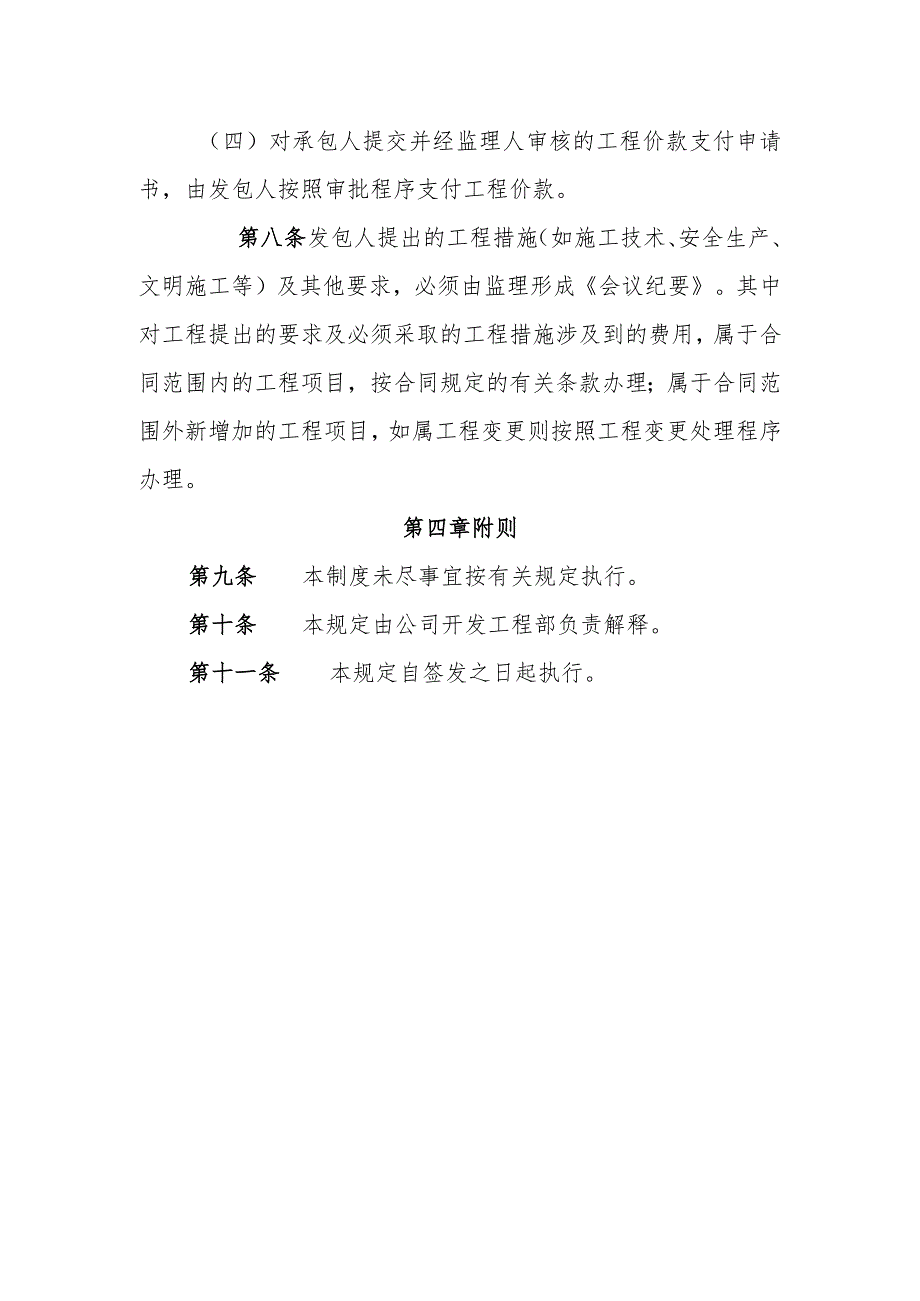

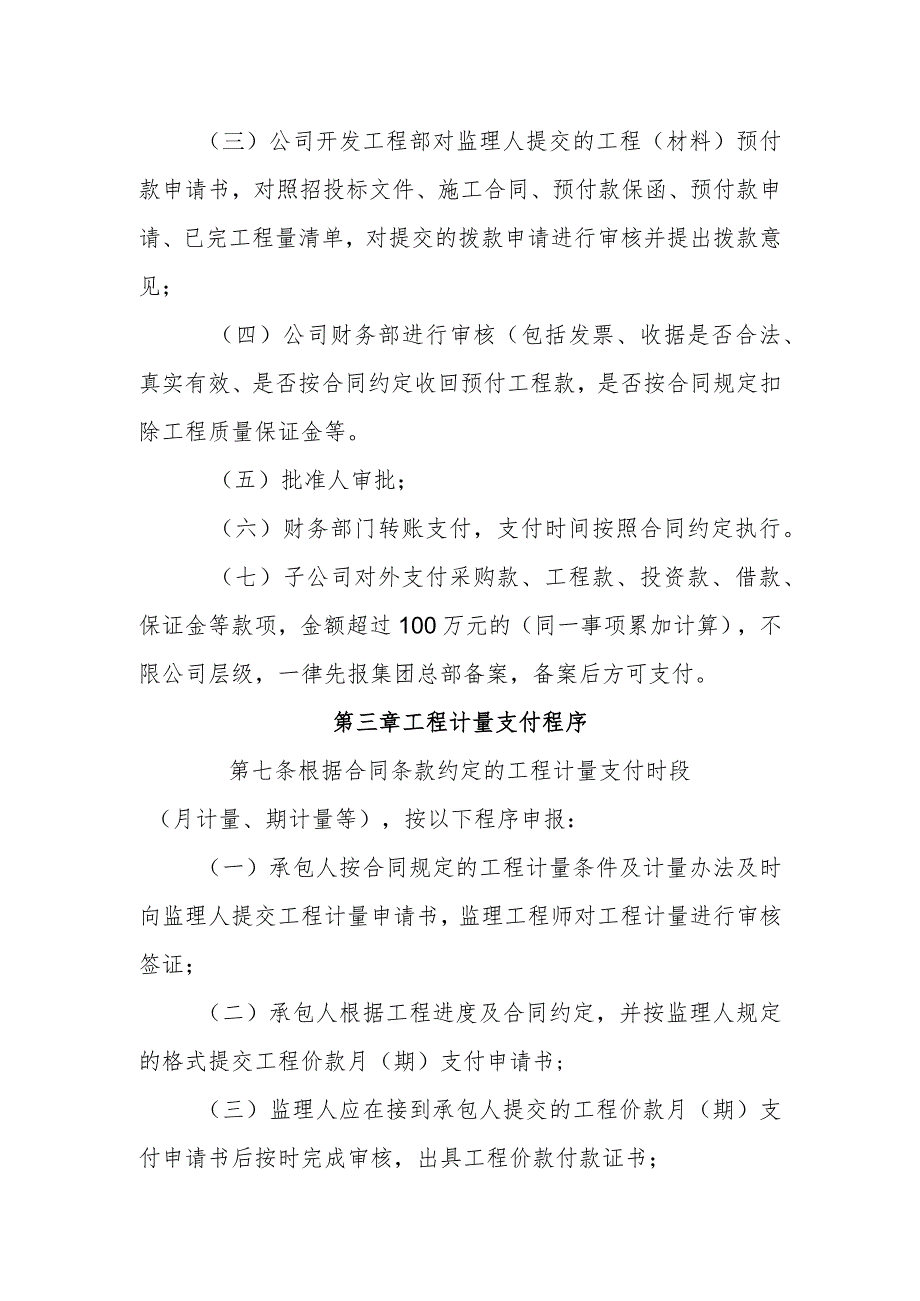

2、件及监理人规定的预付款支付申请书格式及时向监理人提交工程(材料)预付款支付申请书;(二)监理人对承包人提交的预付款申请书进行审核,并出具付款证书;(三)公司开发工程部对监理人提交的工程(材料)预付款申请书,对照招投标文件、施工合同、预付款保函、预付款申请、已完工程量清单,对提交的拨款申请进行审核并提出拨款意见;(四)公司财务部进行审核(包括发票、收据是否合法、真实有效、是否按合同约定收回预付工程款,是否按合同规定扣除工程质量保证金等。(五)批准人审批;(六)财务部门转账支付,支付时间按照合同约定执行。(七)子公司对外支付采购款、工程款、投资款、借款、保证金等款项,金额超过100万元的(同一事项
3、累加计算),不限公司层级,一律先报集团总部备案,备案后方可支付。第三章工程计量支付程序第七条根据合同条款约定的工程计量支付时段(月计量、期计量等),按以下程序申报:(一)承包人按合同规定的工程计量条件及计量办法及时向监理人提交工程计量申请书,监理工程师对工程计量进行审核签证;(二)承包人根据工程进度及合同约定,并按监理人规定的格式提交工程价款月(期)支付申请书;(三)监理人应在接到承包人提交的工程价款月(期)支付申请书后按时完成审核,出具工程价款付款证书;(四)对承包人提交并经监理人审核的工程价款支付申请书,由发包人按照审批程序支付工程价款。第八条发包人提出的工程措施(如施工技术、安全生产、文明施工等)及其他要求,必须由监理形成会议纪要。其中对工程提出的要求及必须采取的工程措施涉及到的费用,属于合同范围内的工程项目,按合同规定的有关条款办理;属于合同范围外新增加的工程项目,如属工程变更则按照工程变更处理程序办理。第四章附则第九条本制度未尽事宜按有关规定执行。第十条本规定由公司开发工程部负责解释。第十一条本规定自签发之日起执行。
