《房地产公司外墙抹灰土建工艺标准指引.docx》由会员分享,可在线阅读,更多相关《房地产公司外墙抹灰土建工艺标准指引.docx(1页珍藏版)》请在第壹文秘上搜索。

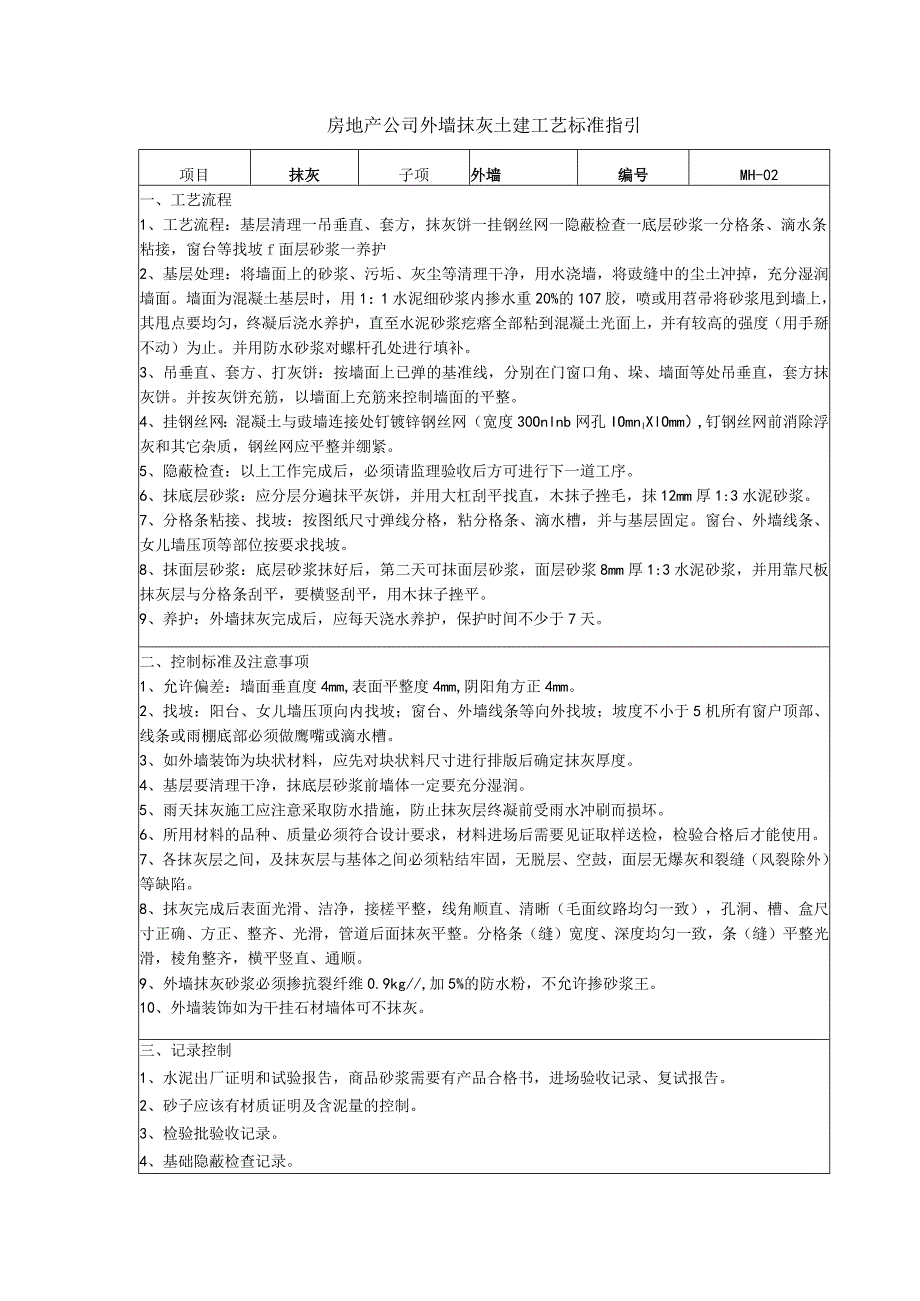

1、房地产公司外墙抹灰土建工艺标准指引项目抹灰子项外墙编号MH-02一、工艺流程1、工艺流程:基层清理一吊垂直、套方,抹灰饼一挂钢丝网一隐蔽检查一底层砂浆一分格条、滴水条粘接,窗台等找坡f面层砂浆一养护2、基层处理:将墙面上的砂浆、污垢、灰尘等清理干净,用水浇墙,将豉缝中的尘土冲掉,充分湿润墙面。墙面为混凝土基层时,用1:1水泥细砂浆内掺水重20%的107胶,喷或用苕帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。并用防水砂浆对螺杆孔处进行填补。3、吊垂直、套方、打灰饼:按墙面上已弹的基准线,分别在门窗口角、垛、墙面等处吊垂直
2、,套方抹灰饼。并按灰饼充筋,以墙面上充筋来控制墙面的平整。4、挂钢丝网:混凝土与豉墙连接处钉镀锌钢丝网(宽度30Onlnb网孔IOmnlXlOmm),钉钢丝网前消除浮灰和其它杂质,钢丝网应平整并绷紧。5、隐蔽检查:以上工作完成后,必须请监理验收后方可进行下一道工序。6、抹底层砂浆:应分层分遍抹平灰饼,并用大杠刮平找直,木抹子挫毛,抹12mm厚1:3水泥砂浆。7、分格条粘接、找坡:按图纸尺寸弹线分格,粘分格条、滴水槽,并与基层固定。窗台、外墙线条、女儿墙压顶等部位按要求找坡。8、抹面层砂浆:底层砂浆抹好后,第二天可抹面层砂浆,面层砂浆8mm厚1:3水泥砂浆,并用靠尺板抹灰层与分格条刮平,要横竖刮
3、平,用木抹子挫平。9、养护:外墙抹灰完成后,应每天浇水养护,保护时间不少于7天。二、控制标准及注意事项1、允许偏差:墙面垂直度4mm,表面平整度4mm,阴阳角方正4mm。2、找坡:阳台、女儿墙压顶向内找坡;窗台、外墙线条等向外找坡;坡度不小于5机所有窗户顶部、线条或雨棚底部必须做鹰嘴或滴水槽。3、如外墙装饰为块状材料,应先对块状料尺寸进行排版后确定抹灰厚度。4、基层要清理干净,抹底层砂浆前墙体一定要充分湿润。5、雨天抹灰施工应注意采取防水措施,防止抹灰层终凝前受雨水冲刷而损坏。6、所用材料的品种、质量必须符合设计要求,材料进场后需要见证取样送检,检验合格后才能使用。7、各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。8、抹灰完成后表面光滑、洁净,接槎平整,线角顺直、清晰(毛面纹路均匀一致),孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。9、外墙抹灰砂浆必须掺抗裂纤维0.9kg/,加5%的防水粉,不允许掺砂浆王。10、外墙装饰如为干挂石材墙体可不抹灰。三、记录控制1、水泥出厂证明和试验报告,商品砂浆需要有产品合格书,进场验收记录、复试报告。2、砂子应该有材质证明及含泥量的控制。3、检验批验收记录。4、基础隐蔽检查记录。
