《挡土墙施工方案.docx》由会员分享,可在线阅读,更多相关《挡土墙施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

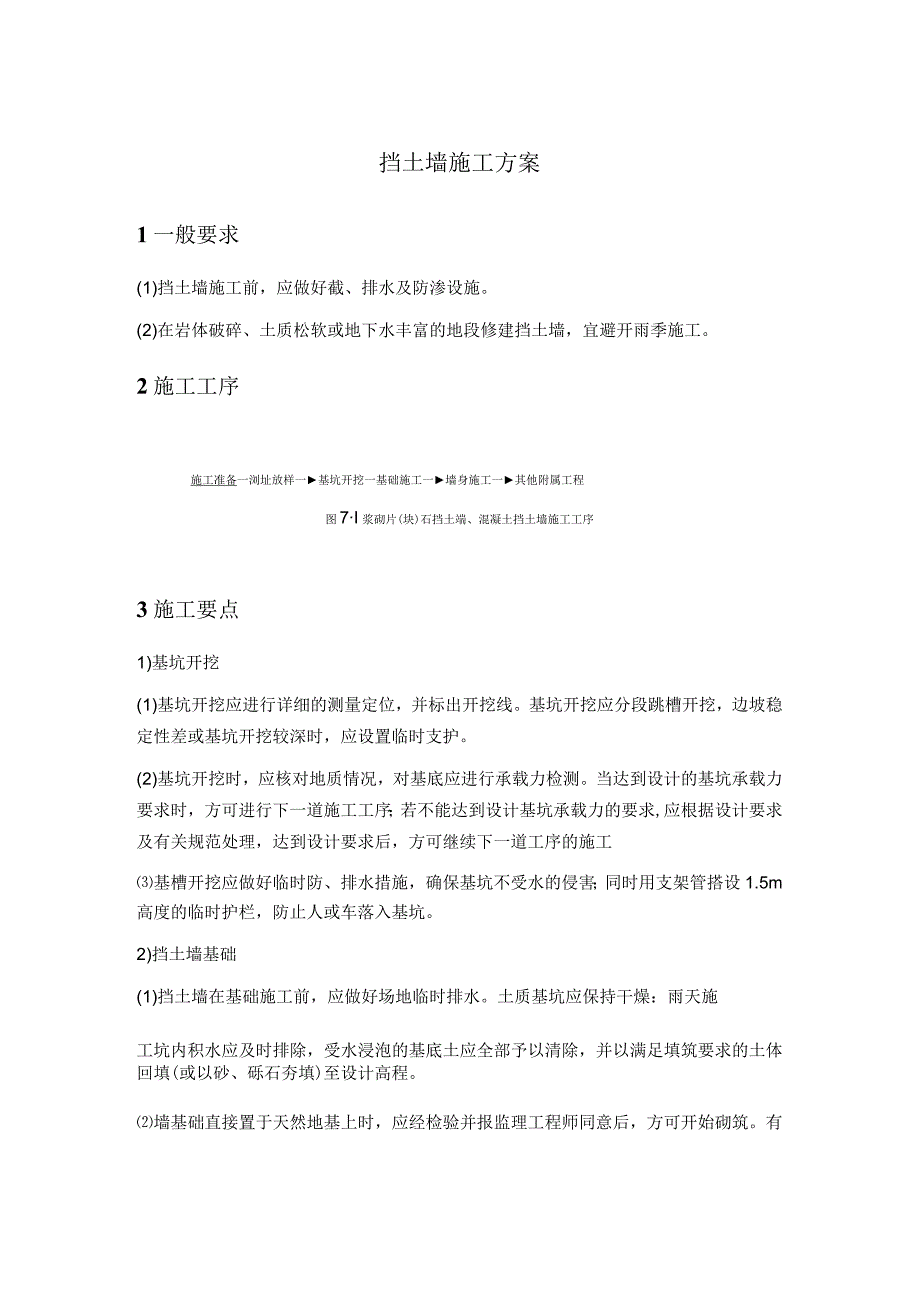

1、挡土墙施工方案1一般要求(1)挡土墙施工前,应做好截、排水及防渗设施。(2)在岩体破碎、土质松软或地下水丰富的地段修建挡土墙,宜避开雨季施工。2施工工序施工准备一浏址放样一基坑开挖一基础施工一墙身施工一其他附属工程图7I浆砌片(块)石挡土端、混凝土挡土墙施工工序3施工要点1)基坑开挖(1)基坑开挖应进行详细的测量定位,并标出开挖线。基坑开挖应分段跳槽开挖,边坡稳定性差或基坑开挖较深时,应设置临时支护。(2)基坑开挖时,应核对地质情况,对基底应进行承载力检测。当达到设计的基坑承载力要求时,方可进行下一道施工工序;若不能达到设计基坑承载力的要求,应根据设计要求及有关规范处理,达到设计要求后,方可继
2、续下一道工序的施工基槽开挖应做好临时防、排水措施,确保基坑不受水的侵害;同时用支架管搭设1.5m高度的临时护栏,防止人或车落入基坑。2)挡土墙基础(1)挡土墙在基础施工前,应做好场地临时排水。土质基坑应保持干燥:雨天施工坑内积水应及时排除,受水浸泡的基底土应全部予以清除,并以满足填筑要求的土体回填(或以砂、砾石夯填)至设计高程。墙基础直接置于天然地基上时,应经检验并报监理工程师同意后,方可开始砌筑。有渗透水时,应及时排除;在岩体或土质松软、有水地段,应避开雨季,分段集中施工。(3)墙基础采用倾斜地基时,应按设计倾斜挖凿,不得用填补法筑成斜面。(4)当挡土墙基础设置在岩石的横坡上时,应清除岩石表
3、面风化层,并按设计凿成台阶;当沿墙长度方向有纵坡时,应沿纵向按设计要求做成台阶。3)挡土墙墙身(1)混凝土挡土墙的浇筑应符合设计和规范要求,必须采用钢模施工,模板表面积不小于2.25m20当进行分层浇筑时,应注意预埋石笋,连接处混凝土面应凿毛,并在浇筑前清洗干净。4)墙背填料、填筑(1)墙背填料应选择透水性强、易排水、抗剪强度大且稳定的填料。碎石土、砂类土学性能稳定、受水影响较小,因而应优先选择渗透性良好的碎石类土作填料。填料中严禁含有有机物、草皮、树根、冰块等杂物及生活垃圾。(2)浸水挡土墙的墙背应全部采用水稳定性和透水性良好的材料填筑。(3)挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工。挡土墙顶面应做成与路肩一致的横坡度,以便排除路面水。(4)墙后必须回填均匀、摊铺平整,填料顶面应按设计要求设置横坡,其坡度一般为2%-3%o在墙后LOm范围内,不得有大型机械行驶或作业。墙后填筑时,应分层填筑,松铺厚度应不超过20cm,压实度应满足规范和设计文件的要求。4质量控制(1)沉降缝应整齐垂直,上下贯通,施工完后用麻絮沥青填塞。(2)混凝土的表面应平整,表面的蜂窝麻面不得超过该面积的0.5%,深度不得超过8mmo(3)位于弯道处的挡土墙应平顺、圆滑、美观。(4)实测项目质量应满足规范公路工程质量检验评定标准(JTGF80/1-2004)规定的要求。
