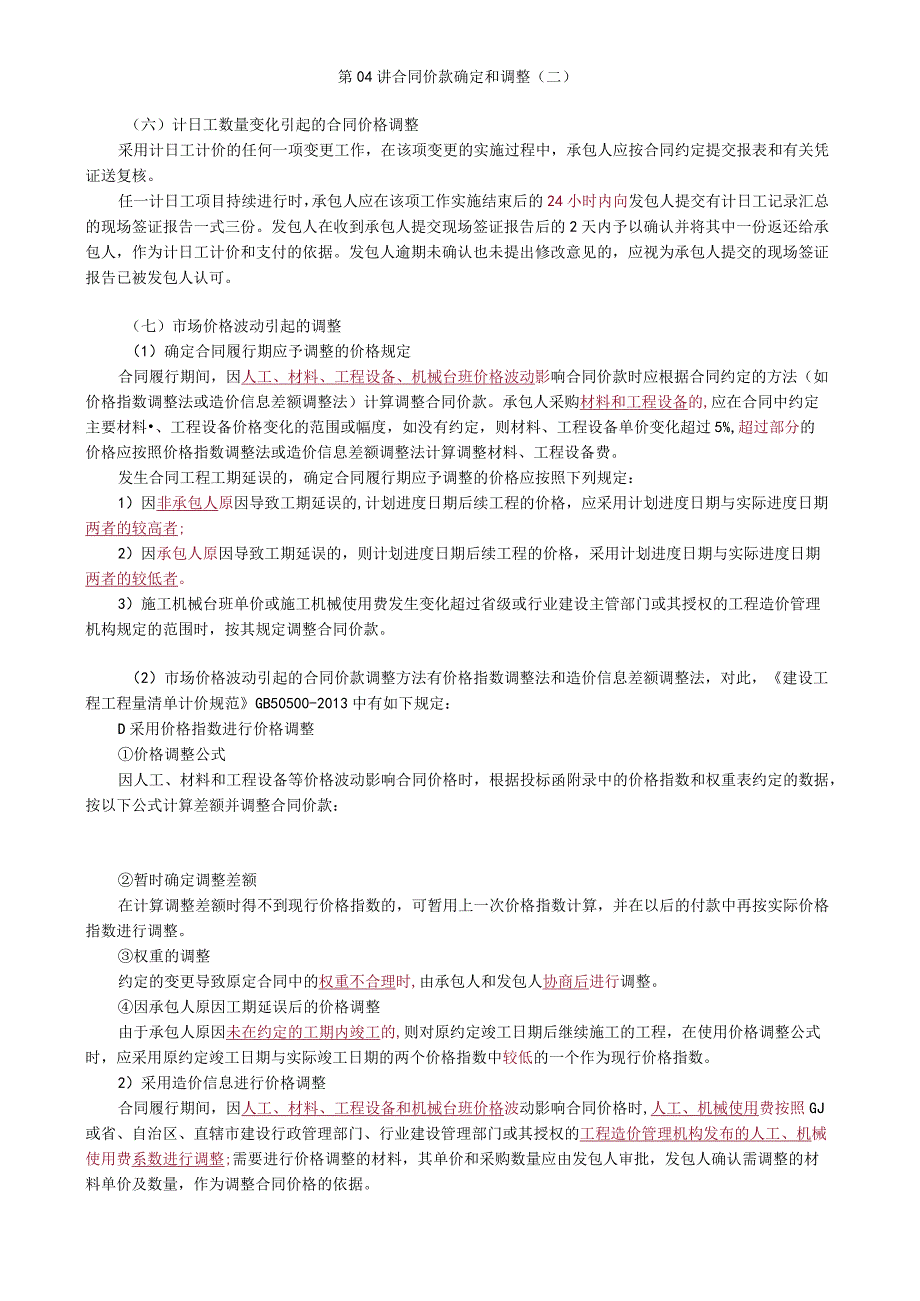

1、第04讲合同价款确定和调整(二)(六)计日工数量变化引起的合同价格调整采用计日工计价的任何一项变更工作,在该项变更的实施过程中,承包人应按合同约定提交报表和有关凭证送复核。任一计日工项目持续进行时,承包人应在该项工作实施结束后的24小时内向发包人提交有计日工记录汇总的现场签证报告一式三份。发包人在收到承包人提交现场签证报告后的2天内予以确认并将其中一份返还给承包人,作为计日工计价和支付的依据。发包人逾期未确认也未提出修改意见的,应视为承包人提交的现场签证报告已被发包人认可。(七)市场价格波动引起的调整(1)确定合同履行期应予调整的价格规定合同履行期间,因人工、材料、工程设备、机械台班价格波动影
2、响合同价款时应根据合同约定的方法(如价格指数调整法或造价信息差额调整法)计算调整合同价款。承包人采购材料和工程设备的,应在合同中约定主要材料、工程设备价格变化的范围或幅度,如没有约定,则材料、工程设备单价变化超过5%,超过部分的价格应按照价格指数调整法或造价信息差额调整法计算调整材料、工程设备费。发生合同工程工期延误的,确定合同履行期应予调整的价格应按照下列规定:1)因非承包人原因导致工期延误的,计划进度日期后续工程的价格,应采用计划进度日期与实际进度日期两者的较高者;2)因承包人原因导致工期延误的,则计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者。3)施工机械台班单价
3、或施工机械使用费发生变化超过省级或行业建设主管部门或其授权的工程造价管理机构规定的范围时,按其规定调整合同价款。(2)市场价格波动引起的合同价款调整方法有价格指数调整法和造价信息差额调整法,对此,建设工程工程量清单计价规范GB50500-2013中有如下规定:D采用价格指数进行价格调整价格调整公式因人工、材料和工程设备等价格波动影响合同价格时,根据投标函附录中的价格指数和权重表约定的数据,按以下公式计算差额并调整合同价款:暂时确定调整差额在计算调整差额时得不到现行价格指数的,可暂用上一次价格指数计算,并在以后的付款中再按实际价格指数进行调整。权重的调整约定的变更导致原定合同中的权重不合理时,由
4、承包人和发包人协商后进行调整。因承包人原因工期延误后的价格调整由于承包人原因未在约定的工期内竣工的,则对原约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用原约定竣工日期与实际竣工日期的两个价格指数中较低的一个作为现行价格指数。2)采用造价信息进行价格调整合同履行期间,因人工、材料、工程设备和机械台班价格波动影响合同价格时,人工、机械使用费按照GJ或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工、机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数量应由发包人审批,发包人确认需调整的材料单价及数量,作为调整合同价格的依据。(八)暂估价

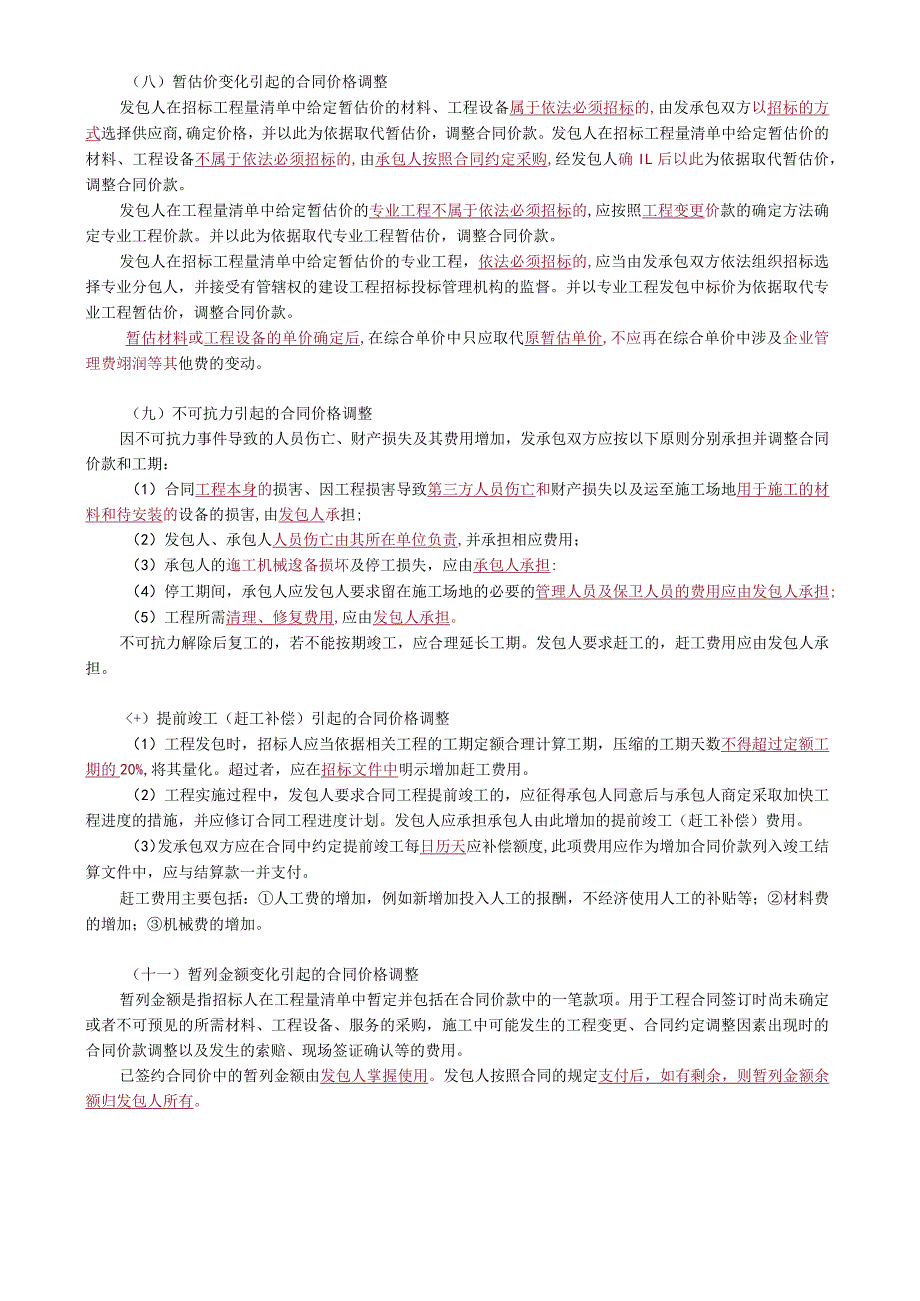

5、变化引起的合同价格调整发包人在招标工程量清单中给定暂估价的材料、工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商,确定价格,并以此为依据取代暂估价,调整合同价款。发包人在招标工程量清单中给定暂估价的材料、工程设备不属于依法必须招标的,由承包人按照合同约定采购,经发包人确IL后以此为依据取代暂估价,调整合同价款。发包人在工程量清单中给定暂估价的专业工程不属于依法必须招标的,应按照工程变更价款的确定方法确定专业工程价款。并以此为依据取代专业工程暂估价,调整合同价款。发包人在招标工程量清单中给定暂估价的专业工程,依法必须招标的,应当由发承包双方依法组织招标选择专业分包人,并接受有管辖权
6、的建设工程招标投标管理机构的监督。并以专业工程发包中标价为依据取代专业工程暂估价,调整合同价款。暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费翊润等其他费的变动。(九)不可抗力引起的合同价格调整因不可抗力事件导致的人员伤亡、财产损失及其费用增加,发承包双方应按以下原则分别承担并调整合同价款和工期:(1)合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;(2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;(3)承包人的迤工机械逡备损坏及停工损失,应由承包人承担:(
7、4)停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用应由发包人承担;(5)工程所需清理、修复费用,应由发包人承担。不可抗力解除后复工的,若不能按期竣工,应合理延长工期。发包人要求赶工的,赶工费用应由发包人承担。+)提前竣工(赶工补偿)引起的合同价格调整(1)工程发包时,招标人应当依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%,将其量化。超过者,应在招标文件中明示增加赶工费用。(2)工程实施过程中,发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。发包人应承担承包人由此增加的提前竣工(
8、赶工补偿)费用。(3)发承包双方应在合同中约定提前竣工每日历天应补偿额度,此项费用应作为增加合同价款列入竣工结算文件中,应与结算款一并支付。赶工费用主要包括:人工费的增加,例如新增加投入人工的报酬,不经济使用人工的补贴等;材料费的增加;机械费的增加。(十一)暂列金额变化引起的合同价格调整暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。已签约合同价中的暂列金额由发包人掌握使用。发包人按照合同的规定支付后,如有剩余,则暂列金额余额归发包人所有。
