XX高速公路施工组织设计.docx

上传人:p** 文档编号:604174 上传时间:2023-12-01 格式:DOCX 页数:26 大小:80.14KB
下载 相关 举报

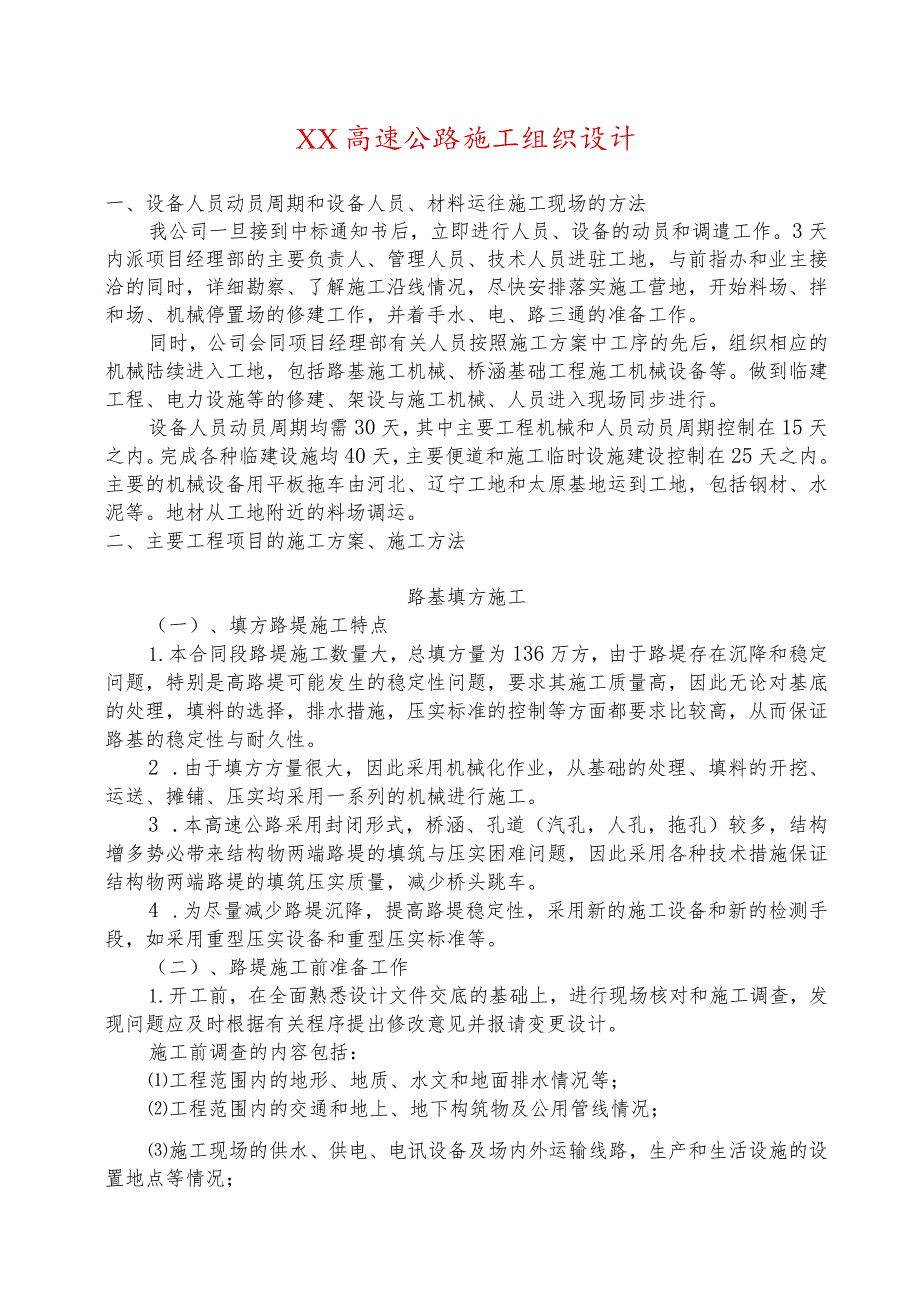

XX高速公路施工组织设计.docx_第1页
第1页 / 共26页
XX高速公路施工组织设计.docx_第2页
第2页 / 共26页
XX高速公路施工组织设计.docx_第3页
第3页 / 共26页
XX高速公路施工组织设计.docx_第4页
第4页 / 共26页
XX高速公路施工组织设计.docx_第5页
第5页 / 共26页
XX高速公路施工组织设计.docx_第6页
第6页 / 共26页
XX高速公路施工组织设计.docx_第7页
第7页 / 共26页
XX高速公路施工组织设计.docx_第8页
第8页 / 共26页
XX高速公路施工组织设计.docx_第9页
第9页 / 共26页
XX高速公路施工组织设计.docx_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XX高速公路施工组织设计.docx》由会员分享,可在线阅读,更多相关《XX高速公路施工组织设计.docx(26页珍藏版)》请在第壹文秘上搜索。

1、XX高速公路施工组织设计一、设备人员动员周期和设备人员、材料运往施工现场的方法我公司一旦接到中标通知书后,立即进行人员、设备的动员和调遣工作。3天内派项目经理部的主要负责人、管理人员、技术人员进驻工地,与前指办和业主接洽的同时,详细勘察、了解施工沿线情况,尽快安排落实施工营地,开始料场、拌和场、机械停置场的修建工作,并着手水、电、路三通的准备工作。同时,公司会同项目经理部有关人员按照施工方案中工序的先后,组织相应的机械陆续进入工地,包括路基施工机械、桥涵基础工程施工机械设备等。做到临建工程、电力设施等的修建、架设与施工机械、人员进入现场同步进行。设备人员动员周期均需30天,其中主要工程机械和人

2、员动员周期控制在15天之内。完成各种临建设施均40天,主要便道和施工临时设施建设控制在25天之内。主要的机械设备用平板拖车由河北、辽宁工地和太原基地运到工地,包括钢材、水泥等。地材从工地附近的料场调运。二、主要工程项目的施工方案、施工方法路基填方施工(一)、填方路堤施工特点1.本合同段路堤施工数量大,总填方量为136万方,由于路堤存在沉降和稳定问题,特别是高路堤可能发生的稳定性问题,要求其施工质量高,因此无论对基底的处理,填料的选择,排水措施,压实标准的控制等方面都要求比较高,从而保证路基的稳定性与耐久性。2 .由于填方方量很大,因此采用机械化作业,从基础的处理、填料的开挖、运送、摊铺、压实均

3、采用一系列的机械进行施工。3 .本高速公路采用封闭形式,桥涵、孔道(汽孔,人孔,拖孔)较多,结构增多势必带来结构物两端路堤的填筑与压实困难问题,因此采用各种技术措施保证结构物两端路堤的填筑压实质量,减少桥头跳车。4 .为尽量减少路堤沉降,提高路堤稳定性,采用新的施工设备和新的检测手段,如采用重型压实设备和重型压实标准等。(二)、路堤施工前准备工作1.开工前,在全面熟悉设计文件交底的基础上,进行现场核对和施工调查,发现问题应及时根据有关程序提出修改意见并报请变更设计。施工前调查的内容包括:工程范围内的地形、地质、水文和地面排水情况等;工程范围内的交通和地上、地下构筑物及公用管线情况;施工现场的供

4、水、供电、电讯设备及场内外运输线路,生产和生活设施的设置地点等情况;沿线附近可供取土的地点和有关情况;沿线附近可供排水的沟渠和涵管等情况;施工现场附近测量标志及需要保护植物和构造物等情况。2.根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计,并报监理工程师审批,经批准同意后即提出开工报告,获批准后开工。3,征地拆迁、场地清理工作。这是施工前必须做的一项非常主要的工作,内容包括:由业主办理征地用地手续,对用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其它建筑物,协助有关单位事先拆迁或改造;对于路基附近的危险建筑

5、物予以适当加固,对文物古迹妥善保护。路基用地范围内的树木、灌木丛等均在施工前砍伐或移植清理,并将树根全部挖除,将坑穴填土夯实。此外还根据图纸要求进行放样,编制施工预算,对准备用做填料的土进行土工试验等。4.做好排水设施。事先做好截水沟、排水沟等排水及防渗设施,特别是雨季施工更要加强这方面工作。路堤施工中各施工层表面不应有积水,表面应做成2%4%的横坡。雨季施工或因故中断施工时,将施工层表面及时修理平整并压实。(三)、土方路堤的填筑1 .路堤填料要求不使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽特征的土。液限大于50、塑性指数大于26的土以及含水量超过规定的土,不得直接作为

6、路堤填料。需要使用时,采取满足设计要求的技术措施处理,经检查合格后方可使用。路基填方材料的强度符合规范要求。2 .路堤施工方法路堤基底的处理路堤基底是指路堤填料与原地面的接触部分。为使两者结合紧密,避免路堤沿基底发生滑动,防止因草皮、树根腐烂而引起路堤沿陷,对基层进行相应的处理。路堤表土清理压实工序如下图。当基底为坡面时,将坡面做成台阶形,一般宽度不小于2m,高度最小为1.0m,而且台阶顶面应做成向堤内倾斜4%6%的坡度。施工作业方法土方路堤常根据路段地形情况的不同分别采用水平分层填筑法或纵向分层填筑法两种形式。对合同段内的大部分施工段按设计断面分成水平层次逐层向上填筑,每填一层,经压实符合规

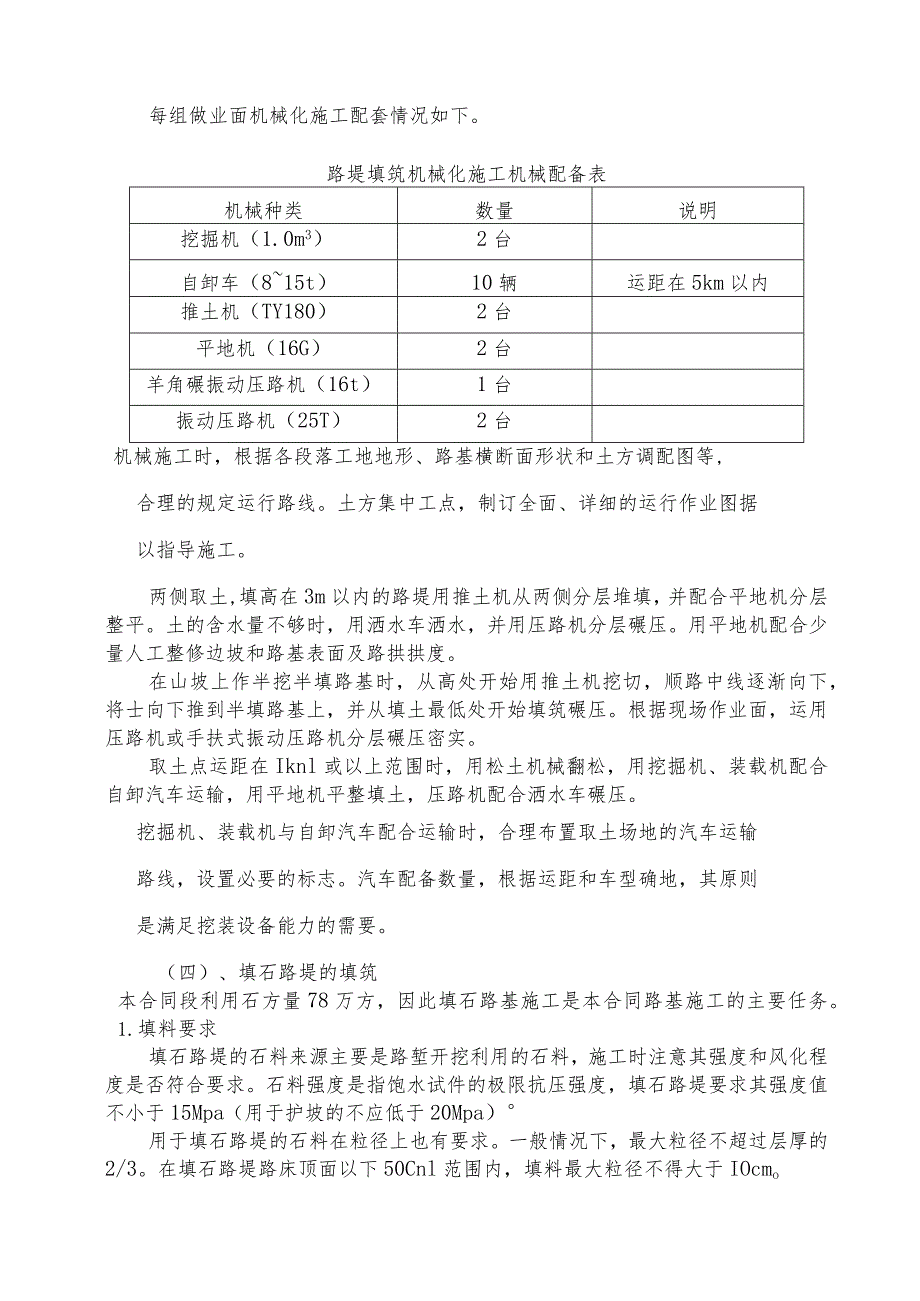

7、定后,再填上一层;当原地纵坡大于12%的路段,沿纵坡分层,逐层填压密实,采用机械碾压时,分层最大松铺厚度不应超过30cmo每组做业面机械化施工配套情况如下。路堤填筑机械化施工机械配备表机械种类数量说明挖掘机(1.0m3)2台自卸车(815t)10辆运距在5km以内推土机(TY180)2台平地机(16G)2台羊角碾振动压路机(16t)1台振动压路机(25T)2台机械施工时,根据各段落工地地形、路基横断面形状和土方调配图等,合理的规定运行路线。土方集中工点,制订全面、详细的运行作业图据以指导施工。两侧取土,填高在3m以内的路堤用推土机从两侧分层堆填,并配合平地机分层整平。土的含水量不够时,用洒水车

8、洒水,并用压路机分层碾压。用平地机配合少量人工整修边坡和路基表面及路拱拱度。在山坡上作半挖半填路基时,从高处开始用推土机挖切,顺路中线逐渐向下,将士向下推到半填路基上,并从填土最低处开始填筑碾压。根据现场作业面,运用压路机或手扶式振动压路机分层碾压密实。取土点运距在Iknl或以上范围时,用松土机械翻松,用挖掘机、装载机配合自卸汽车运输,用平地机平整填土,压路机配合洒水车碾压。挖掘机、装载机与自卸汽车配合运输时,合理布置取土场地的汽车运输路线,设置必要的标志。汽车配备数量,根据运距和车型确地,其原则是满足挖装设备能力的需要。(四)、填石路堤的填筑本合同段利用石方量78万方,因此填石路基施工是本合

9、同路基施工的主要任务。1.填料要求填石路堤的石料来源主要是路堑开挖利用的石料,施工时注意其强度和风化程度是否符合要求。石料强度是指饱水试件的极限抗压强度,填石路堤要求其强度值不小于15Mpa(用于护坡的不应低于20Mpa)用于填石路堤的石料在粒径上也有要求。一般情况下,最大粒径不超过层厚的2/3。在填石路堤路床顶面以下50Cnl范围内,填料最大粒径不得大于IOcmo2 填筑方法填石路堤的填筑施工方式有倾填(含抛填)和逐层填筑、分层压实两种。倾填又可分为石块从岩面爆破后直接散落在准备填筑的路堤内,和用推土机将爆破石块推入路堤两种情况。无论是哪一种倾填情况,由于石料是从高处自然落下,石料间难免犬牙

10、交错,空隙较大,故倾填路堤的压实、稳定等问题较多因此,本合同填石路堤不采用倾填式施工,而采用分层填筑压实。采用分层填筑方式施工,又可分为机械作业和人工作业两种方法。机械施工分层填筑时,分层松铺厚度一般为50cm;施工中安排好石料运行路线,专人指挥,按水平分层,先低后高、先两侧后中央卸料。由于每层填筑厚度较大,故摊铺平整工作采用大型推土机进行,个别不平处应配合人工用细石块、石屑找平,如果石块级配较差、粒径较大、填层较厚,石块间的空隙较大时,可于每层表面的空隙里扫入石渣、石屑、中砂、粗砂,再以压力水将砂冲入下部,反复数次,使空隙填满。人工摊铺填筑填石路堤,当铺填粒径25Cnl以上石料时,先铺填大块

11、石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞填,最后压实;铺填粒径25Cnl以下石料时,可直接分层摊铺,分层碾压。3 .注意事项填石路堤的填料如其岩性相差较大,特别是岩石强度相差较大时,则将不同岩性的填料分层或分段填筑。易风化软岩不用于路堤上部,亦不得用于路堤浸水部分;有些挖方路段是爆破石而有的是天然漂石土、块石土等,这些填料不得混填在一起,应分层或分段填筑。用强风化石料或软质岩石填筑路堤时,用重型压路机或夯镇压实时,可能会被碾压或夯压成碎屑、碎粒,这类石能否用于填筑路堤应按有关规定检验其CBR值,符合要求时才准许使用,否则不得使用,这可以保证路堤填筑压实后的浸水整体强度和稳定性

12、。该类填料与土质路堤填料类似,故能使用时,应按土质路堤技术要求施工。填石路堤路床顶部至路床底部50cm,范围内用符合路床要求的土填筑,并分层压实,这可提高路床面的平整度,使其均匀受力并有利于与路面底层的连接。(五)、土石路堤的填筑1 .填料要求一般情况下,石块强度大于20MPa时,就不易被压路机压碎,所以当土石混合料中石料强度大于20MPa时,其粒径不得超过压实层厚度的2/3,超过的予以清除,这有利于压实均匀,并在填筑时,不致使上下层石块重叠,避免碾压时不稳定。当土石混合料中所含石块为软质岩或极软岩(强度小于15Mpa)时,易为压路机压碎,不存在强度较大石块产生的问题,故其粒径可与压实层厚度相

13、同,但不宜超过层厚,超过的应打碎。2 .填筑方法土石路堤不得采用倾填方法,只能采用分层填筑,分层压实。当土石混合料中石料含量超过70%时,应采用人工铺填,即先铺填大块石料,且大面向下,放置平稳,再铺小石块石料、石渣或石屑嵌缝找平,然后碾压Q当土石混合料中石料含量小于70%时,可用推土机将土石混合料铺填,每层铺填厚度应根据压实机械类型和规格确定,不宜超过40cm。用机械铺填时注意避免硬质石,特别是集中在一起的尺寸大的硬质石块。3 .注意事项若将压实后渗水性差的细粒土填在路堤两侧,则雨后填筑于路堤中部渗水性好的土吸收的水分无法排除而降低路堤承载力,甚至路堤中部形成水囊,使路面严重破坏。所以,压实后

14、渗水性差异较大的土石混合填料应分层或分段填筑,不宜纵向分幅填筑。如确需纵向分幅填筑,应将压实后渗水性良好的土石混合料填筑于路堤两侧。土石混合填料一般来自不同的路段。如果均匀硬质石料,则不论石料类别如何,可混在一起填筑,如果均匀软质石料且压实后的渗水性基本相同,也可混在一起填筑。如分层或分段填筑有困难,则应将硬质石块的混合料铺于填筑层的下面,且石块不得过分集中或重叠,上面再铺软石质料混合料,然后整平碾压。4 3)由于填石路堤空隙大,在行车作用之下易产生推移。所以,为使路面稳定,并保持较好的平整度,以利舒适行车。在土石路堤的路床顶面以下50cm范围内填筑符合路床要求的士并分层压实,可使在路床高程范

15、围之内强度均匀一致,并有利于加强路面结构与土石路堤之间的结合。(六)、高填方路堤高填方路堤在施工前,应对原地面进行清理,如地基土的强度不符合设计要求,则应进行处理或加固。若基底为斜坡时,应按规定挖好横向台阶。高填方路堤应采用分层填筑、分层压实的方法施工。在填筑时一定要按路堤高度和边坡度将该层的路堤宽度(包括加宽量)填足,不得缺填,如填到上面才发现路堤填的宽度不够时,边坡补填,则松土不易与原边坡土结合紧密,而且不好压实。填筑高填方路堤时,每层填筑厚度,根据所采用的填料确定。如填料来源不同,其性质差异较大时,应分层填筑,不分段或纵向分幅填筑。路基压实路基压实是保证路基质量的重要环节,路堤、路堑和路堤基底均应进行压实。一、土质路基的压实填土路堤压实施工工序流程如下图所示。1 .铺筑试验路段确定路基压实的最佳方案影响路基压实的主要因素有土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度。路基碾压时,并不是这些因素独立起作用,而是这些因素共同起作用。因此进行路基施工时,应用不同的施工方案做试验路段,从中选出路基压实的最佳方案。铺筑试验段需制订试验方案,其目的是在给定压路机的情况下,找出达到压实标准的最经济的铺层厚度和碾压次数Q确切地说,就是寻求铺层厚度与碾压次数之比的极大值。试验路段位置应选择在地质条件、断

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
