一建机电实务 机电工程竣工验收管理 全考点梳理.docx

上传人:p** 文档编号:604220 上传时间:2023-12-01 格式:DOCX 页数:5 大小:17.38KB
下载 相关 举报
一建机电实务 机电工程竣工验收管理 全考点梳理.docx_第1页
第1页 / 共5页
一建机电实务 机电工程竣工验收管理 全考点梳理.docx_第2页
第2页 / 共5页
一建机电实务 机电工程竣工验收管理 全考点梳理.docx_第3页
第3页 / 共5页
一建机电实务 机电工程竣工验收管理 全考点梳理.docx_第4页
第4页 / 共5页
一建机电实务 机电工程竣工验收管理 全考点梳理.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《一建机电实务 机电工程竣工验收管理 全考点梳理.docx》由会员分享,可在线阅读,更多相关《一建机电实务 机电工程竣工验收管理 全考点梳理.docx(5页珍藏版)》请在第壹文秘上搜索。

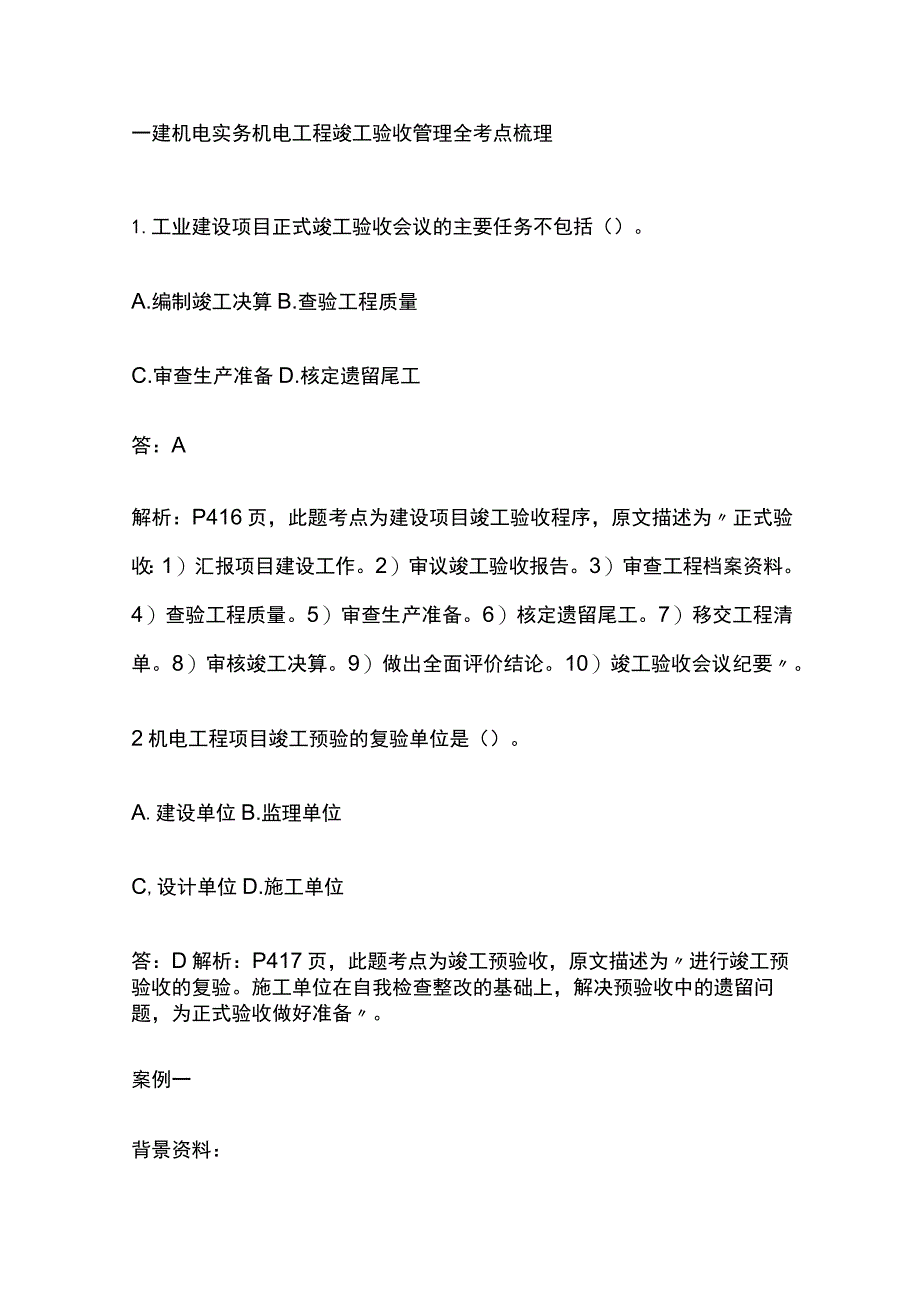

1、一建机电实务机电工程竣工验收管理全考点梳理1.工业建设项目正式竣工验收会议的主要任务不包括()。A.编制竣工决算B.查验工程质量C.审查生产准备D.核定遗留尾工答:A解析:P416页,此题考点为建设项目竣工验收程序,原文描述为正式验收:1)汇报项目建设工作。2)审议竣工验收报告。3)审查工程档案资料。4)查验工程质量。5)审查生产准备。6)核定遗留尾工。7)移交工程清单。8)审核竣工决算。9)做出全面评价结论。10)竣工验收会议纪要。2机电工程项目竣工预验的复验单位是()。A.建设单位B.监理单位C,设计单位D.施工单位答:D解析:P417页,此题考点为竣工预验收,原文描述为进行竣工预验收的复

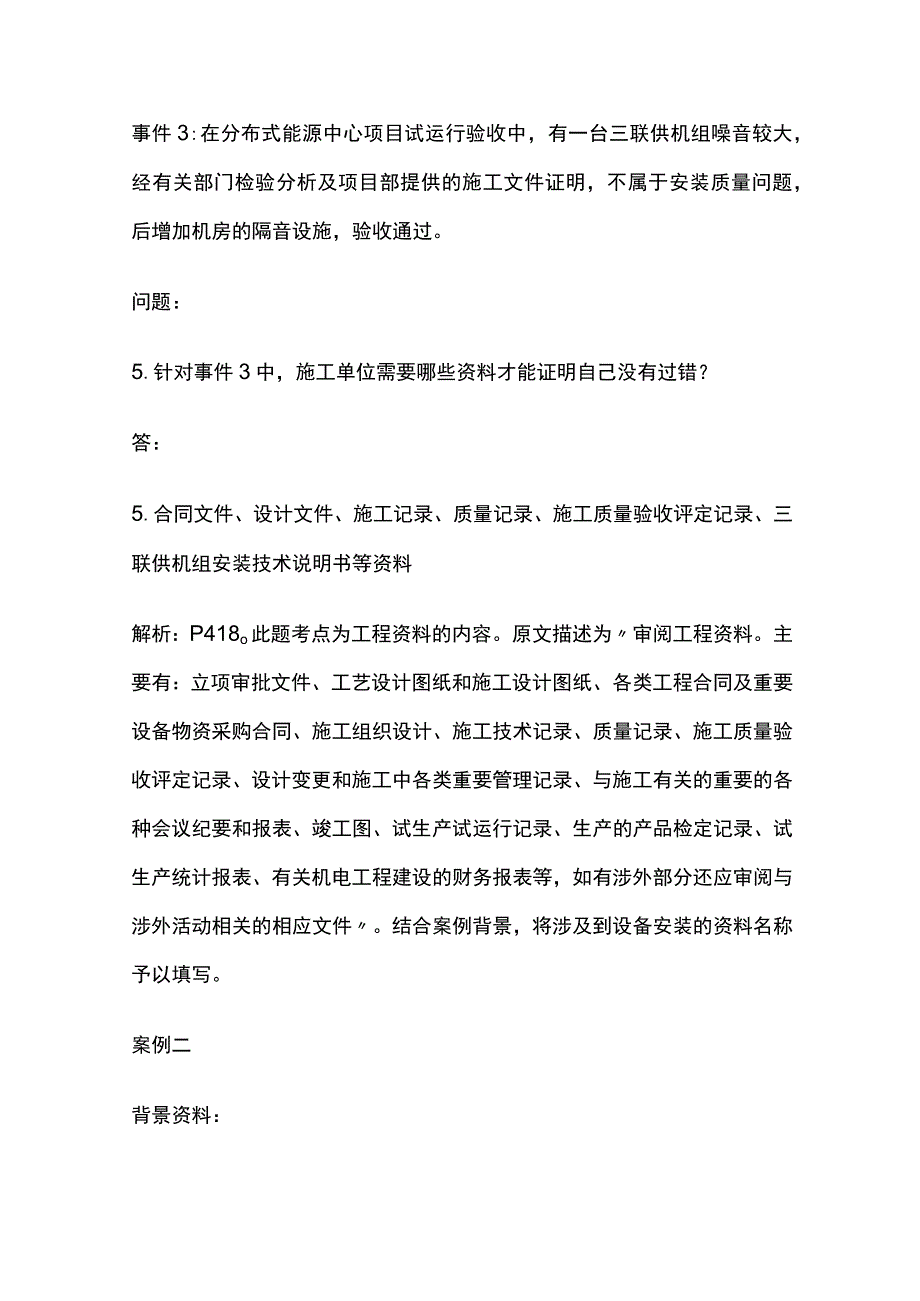

2、验。施工单位在自我检查整改的基础上,解决预验收中的遗留问题,为正式验收做好准备。案例一背景资料:事件3:在分布式能源中心项目试运行验收中,有一台三联供机组噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音设施,验收通过。问题:5.针对事件3中,施工单位需要哪些资料才能证明自己没有过错?答:5.合同文件、设计文件、施工记录、质量记录、施工质量验收评定记录、三联供机组安装技术说明书等资料解析:P418o此题考点为工程资料的内容。原文描述为审阅工程资料。主要有:立项审批文件、工艺设计图纸和施工设计图纸、各类工程合同及重要设备物资采购合同、施工组织设计、施工技

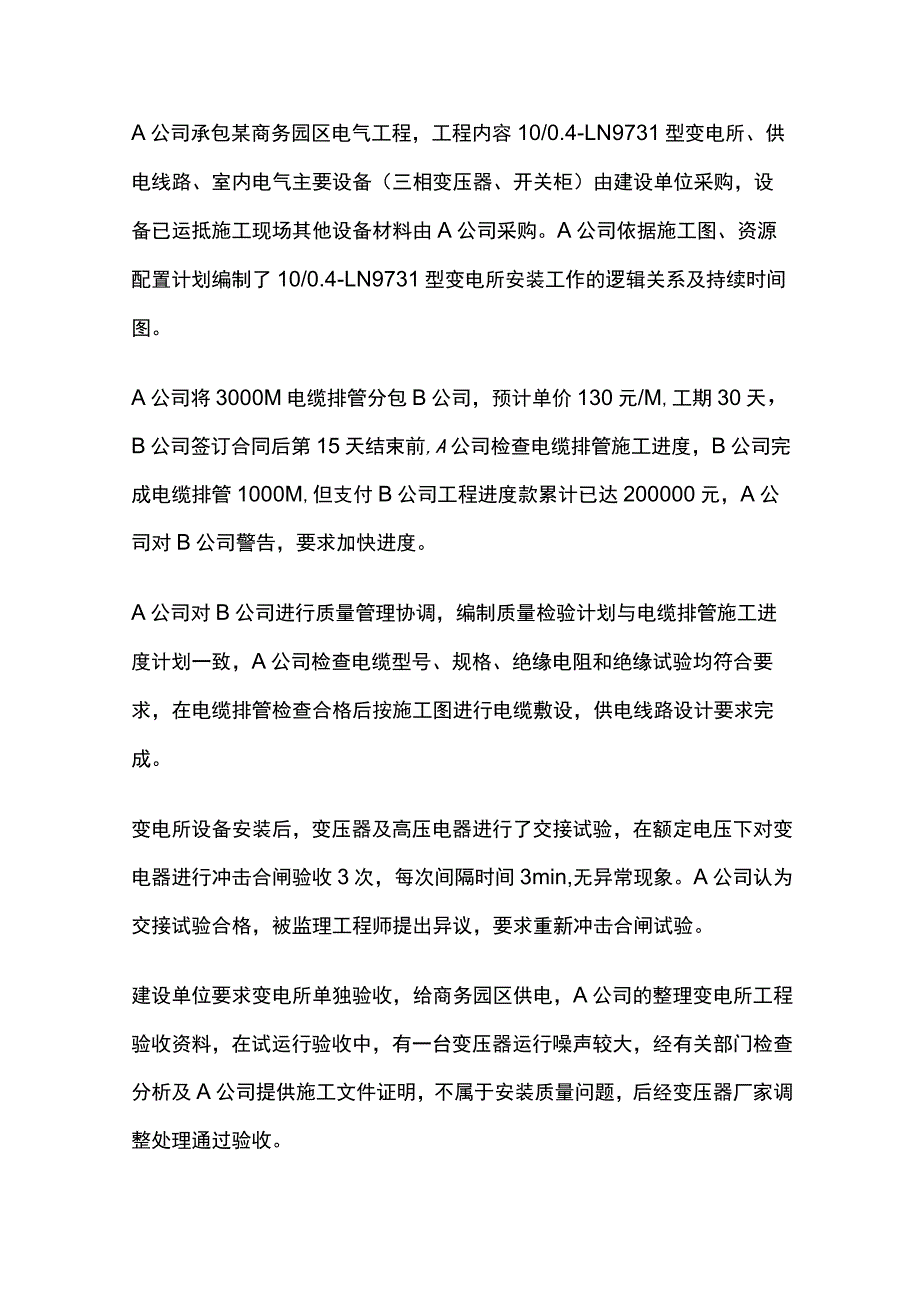

3、术记录、质量记录、施工质量验收评定记录、设计变更和施工中各类重要管理记录、与施工有关的重要的各种会议纪要和报表、竣工图、试生产试运行记录、生产的产品检定记录、试生产统计报表、有关机电工程建设的财务报表等,如有涉外部分还应审阅与涉外活动相关的相应文件。结合案例背景,将涉及到设备安装的资料名称予以填写。案例二背景资料:A公司承包某商务园区电气工程,工程内容10/0.4-LN9731型变电所、供电线路、室内电气主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施工现场其他设备材料由A公司采购。A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安装工作的逻辑关系及持续时间图。

4、A公司将3000M电缆排管分包B公司,预计单价130元/M,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000M,但支付B公司工程进度款累计已达200000元,A公司对B公司警告,要求加快进度。A公司对B公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。A公司认为交接试验合格,被监理工程师

5、提出异议,要求重新冲击合闸试验。建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验收资料,在试运行验收中,有一台变压器运行噪声较大,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。问题:5、变电所工程是否可以单独验收?试运行验收中发生的问题A公司可提供哪些施工文件来证明不是安装质量问题?答:5.变电所工程可以单独验收。A公司可提供的文件包括:合同文件、设计文件、施工记录、变压器安装技术说明书等。解析:5.这是一个开放题,把合同文件、技术文件、质量管理文件,能想到的都可以写上。案例三背景资料:某安装公司承接商务楼机电安装工程,工程

6、内容设备、管道和通风空调安装等商务楼机电工程完成后,安装公司、设计单位和监理单位分别向建设单位提交报告,申请竣工验收,建设单位组织成立验收组,制定验收案。安装公司、设计单位和监理单位分别向建设单位移交了工程建设交工技术文件和监理文件。问题:4.验收时施工单位、监理单位,设计单位分别提供什么报告给建设单位?设计单位提供什么图纸?施工单位提供什么保证书?答:4.验收时施工单位应提交竣工报告,设计单位应提交工程质量检验报告,监理单位应提交工程质量评估报告,设计单位提供竣工图纸,施工单位提供工程保修书。解析:4.教材已删,仅留有施工单位应提交工程保修书和设计单位绘制竣工图的要求。补充考点:1.竣工验收的要求答:1)建设工程项目已完要求完成;完成设计和合同约定的各项内容;2)有完整的技术资料和施工管理资料;3)设计单位已绘制竣工图;有勘察设计、施工、监理等单位签署的质量合格文件;4)施工单位向建设单位移交工程建设技术文件,并出具由施工单位签署的工程保修书;5)工程监理单位按要求向建设单位移交监理文件;6)编制完成竣工决算报告;7)建设项目的档案资料齐全、完整,符合国家、省、市有关建设项目档案验收规定。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
