《住宅楼基坑土方开挖专项施工方案.docx》由会员分享,可在线阅读,更多相关《住宅楼基坑土方开挖专项施工方案.docx(30页珍藏版)》请在第壹文秘上搜索。

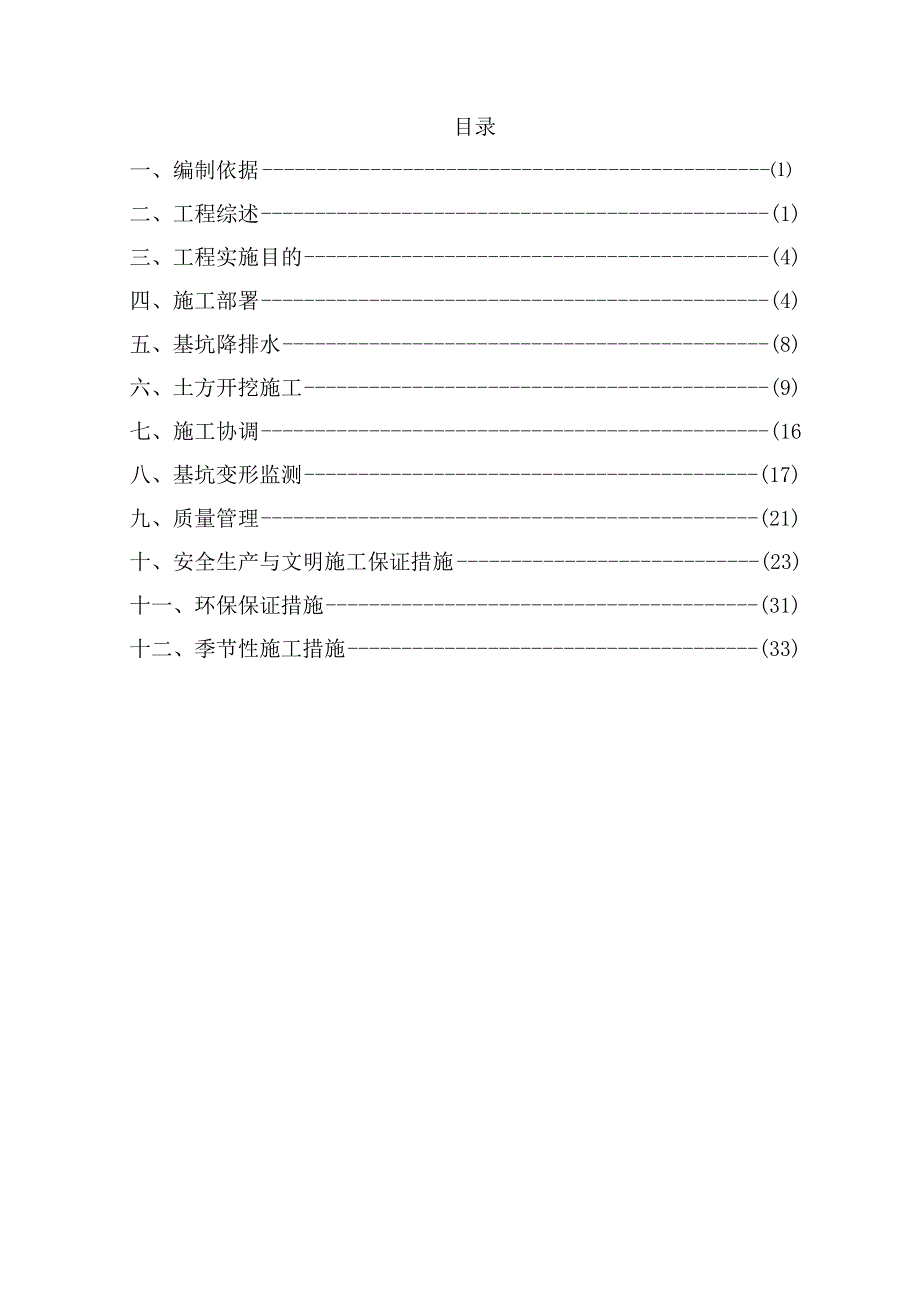

1、基坑土方开挖专项施工方案工程名称:淄博帝景二期13#住宅楼施工单位:山东天齐置业集团股份有限公司监理单位:淄博建鲁工程建设项目管理公司建设单位:淄博泛华置业有限公司编制日期:20*年4月10日目录一、编制依据二、工程综述(1)三、工程实施目的(4)四、施工部署(4)五、基坑降排水(8)六、土方开挖施工(9)七、施工协调(16八、基坑变形监测(17)九、质量管理(21)十、安全生产与文明施工保证措施(23)十一、环保保证措施(31)十二、季节性施工措施(33)第一章编制依据1、相关文件1.1 建设单位下发的有关基坑开挖的工作联系单、电子版图纸1.2 淄博帝景二期13#住宅楼工程设计图纸1.3 淄
2、博帝景项目二期地质勘察报告山东省地矿测绘院2、支护方案淄博帝景二期13#住宅楼基坑支护方案3、工程采用的主要规程、标准规范及法规序号类别规范及规程名称编号1国豕标准建筑工程施工质量验收统一标准GB50300-20012建筑地基与基础工程施工质量验收规范GB50202-20023行业标准建筑施工土石方工程安全技术规范JGJ180-20094建筑变形测量规程JGJ/T8-20075建筑基坑支护技术规程JGJ120-20124、其它IS09001质量管理体系、IS014001环境管理体系、OSHMS18001职业安全卫生管理体系标准,我单位质量、环境及职业安全卫生管理手册、程序文件及其撑腰性文件。第
3、二章工程综述第一节工程概况1、工程地位及概况拟淄博帝景二期13#住宅楼位于张店区区政府以东,共青团路以南,世纪路以西,该工程由淄博泛华置业有限公司建设,山东省地矿测绘院勘察,山东同创建筑设计有限公司,淄博建鲁工程建设项目管理公司监理,山东天齐置业集团股份有限公司进行施工。本工程为单元式高层住宅,总建筑面积12214.80平方米,地下2层,地上30层。2、场地工程地质、水文地质条件1、地基土的分布特征素填:暗褐色,稍湿,松散,以粘性土为主,含有少量建筑垃圾。场区普遍分布,厚度:0.60-5.90m,平均5.44m。粉质粘土:灰褐色-灰黄色,可塑。场区普遍分布,厚度:0.804.3Om,平均1.8
4、7m。粉质粘土:褐黄色,可塑-硬塑。含姜石直径3.0-15.Ommo场区普遍分布,厚度:2.507.70m,平均5.19m02水文地质条件勘察期间地下水稳定水位埋深12.4m,年变化幅度约2.Om左右。地下水对基坑工程无影响。第二节本方案涉及的施工范围含括基坑支撑结构“开槽”、基坑内开挖至坑底设计标高的全部挖土方工作内容。第三章工程实施目的1、质量目的土方开挖分项工程到达建筑地基基础工程施工质量验收规范(GB50202-2002)要求的合格标准。2、工期目的在计划工期内,完成本分项工程全部工程量,到达0.000以下结构施工进度节点要求。3、安全文明施工、环境和职业健康目的(1)严厉遵守建设工程
5、安全生产管理条例等有关规定,杜绝死亡和重伤事故的发生。(2)按照公司年度环境和职业健康安全管理工作计划要求确保到达如下目的、指标:1)施工期间杜绝机械设施、火灾、交通、中毒等死亡事故的发生;2)年工伤事故频率控制在2%。以内,杜绝因工重伤及死亡事故;3)施工现场安全生产达标合格率100%o杜绝不合格现场。(3)文明工程、文明管理、文明施工。以人为本,发明洁净、整齐、卫生、方便的生活条件,营造文明施工环境。(4)施工现场到达市级安全文明工地的要求。4、团结协作目的提高服务意识,急业主之所急,想业主之所想。积极主动协调与业主、设计、监理、各专业分包单位以及政府部门的关系,营造精诚协作、积极高效、和
6、谐健康的工作氛围,形成合力,发明精品工程。第四章施工部署1、施工组织机构依据本工程的管理特征和模式,确定相应的施工组织。项目经理高树永现场经理王树东技术负责人巩举贤安全员技术员质检施工保管资赵军巩举贤贝贝张宪张刚鹏员料巩秀员明邢亚楠原料员巩宜密方开挖组2、施工总体程序安置本基坑工程包括土方开挖、基坑支护两个分项工程,依据本工程特征及总体施工部署,基坑工程施工总体程序为:(1)施工前准备,地上地下障碍物调查;(2)以基坑支护施工为主线,本工程分两次开挖,整个基坑采用整体大开挖,逐层开挖、由东向西开挖,分层分段开挖,分段长度不大于20m。3、施工进度计划第一次开挖先对二期13#住宅楼的基坑进行开挖
7、和支护。4、施工准备按该项工程计划安置,要确保在规定时间内完成下列各项施工准备工作,以便及时开工。(1)现场准备1)组织召开建设单位、设计单位、监理单位和其余相关单位参与的现场协调会,明确各方要求及相互责任范围,确定施工期间协调方式、方法;2)现场复核工作与业主、管理公司及监理相同进行现场复核工作,包括现有设施状况、现场周边路线、市政设施和毗邻财富的状况、现场永久和临时用地的控制线、定位坐标和水准点等。3)临建设施工程桩施工结束后,需对场地内的泥浆沟、泥浆坑等填土平整。土方开挖进程中,及时对坑槽边缘场地进行硬化,砌筑挡水台并留设排水明沟、搭设防护拦杆等。4)测量放线第一次土方开挖(支撑结构),
8、依据基坑支护结构平面图,由我单位测量小组,测放开挖控制线,撒灰线并设置“标旗”进行标志。会同监理工程师验线。(2)技术准备1)熟悉图纸,准备图纸会审组织技术管理人员认真阅读熟悉图纸,领会设计意图,对施工图纸进行核实。2)施工图深化设计对于设计图纸未明确而要求施工单位进行深化设计的部分。3)技术资料准备准备本工程施工所涉及的主要规范、规程、标准、图集等,满足现场施工各职能部门的需要。4)技术内业计划施工方案编制组织项目部各职能部门及与本工程相关人员,编制“基坑土方开挖施工方案”作为指导本分项工程施工的纲领性文件。技术交底依据审批施工方案,在项目总工的主持下,对工程施工人员进行分级技术交底,使一切
9、施工人员了解本工程的施工方法、施工中的重点和难点、施工工艺、施工进度计划等。(3)物资准备1)依据原料进场计戈J,提前对有关原料生产厂家进行资格预审,并履行相应的考察程序,确定合格的厂家并进行供货合同的洽谈;2)开工前准备和落实各项原料和设施的报验工作,明确程序。(4)人员准备1)依据工程的施工工序安置和所需劳动力计戈U,对多家具有资质的队伍择优选择,并签订专业施工责任合同书;2)依据开工日期和进度计划安置、劳动力需用量计戈J,组织劳动力进场,并对进场人员进行入场教育O(5)机械设施准备1)依据施工设施使用计戈J,提前报验所用机械设施的有关资料,监理单位审批后,组织及时进场;2)设施进场后,展
10、开安装、调试工作,保证使用;3)机械设施的准备要做好保证施工连续进行,做好备用机械设施的准备。施工机械配置计划序号机械设施名称型号功率数量进场日期备注1挖掘机1.25m3一2支撑结构挖土方2载重汽车IOt-6支撑结构挖土方3挖掘机1.25mJ2基坑内挖土4载重汽车IOt-6基坑内挖土测量仪器配置计划序号仪器名称型号数量1电子全站仪RTS-82012光学经纬仪TDJ2E1工自动安平水准仪DS32002劳动力需用计划序号工种数量工作范畴备注1测量工4支撑结构挖土方白班2机操工(挖掘机)2支撑结构挖土方白班/夜班3汽车司机6支撑结构挖土方白班/夜班4杂工15支撑结构人工清槽白班/夜班5测量工1基坑内
11、挖土白班6机操工(挖掘机)2基坑内挖土白班/夜班7汽车司机6基坑内挖土白班/夜班8杂工20基坑内人工清槽白班/夜班第五章土方开挖施工本工程基坑开挖深度深,场地狭小,为确保围护结构安全,必须严厉按施工方案的有关规定,及时开挖,按期完成。在基础施工阶段,土方挖运是影响工期的关键。土方与支护施工之间存在肯定的技术间歇,若处置不好这几方面的关系,将直接造成工期的延误和护坡的安全,因此要求在统一指导的原则下,各施工部之间本着相互配合、互创工作面的原则,精诚协作。依据基础施工阶段的施工流程,基坑四周配合支护施工留出相应的工作面,具体深度为土钉或锚索地位以下0.3m,分层厚度不大于3m。工作面开挖应遵循下列
12、原则:1、工艺流程高层部分施工流程:施工准备一测量放线一分层开挖一边坡支护穿插施工一人工修坡一桩基施工一桩间挖土、凿桩头、清槽一桩基验收。裙楼部分施工流程:施工准备一测量放线f机械挖土f边坡支护穿插施工一人工修整一排水沟挖设一竣工验收。2、开挖原则基坑土方开挖遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则。分层分段开挖,每段长度不大于20m。第一次土方开挖至-4.50m处,先开挖支护工作面,待支护锚杆完成后再开挖其余部分的工作面。3、测量放线本工程采用全站仪进行定位放线,放线基准点由甲方提供。二期13#住宅楼基坑开挖坑底边线为基础外围边线外扩600mm,二期13#住宅楼主楼东侧南侧车库基
13、坑按1:0.4放坡;13#楼基坑开挖坑底边线为基础外围边线外扩IOooinin,13#楼主楼南侧车库基坑按1:0.4放坡。4、机械挖土(1)二期13#住宅楼、13#楼基坑开挖至-7.4m深时,施工主楼桩,桩基施工完成后再进行桩间挖土。(2)土方开挖从上到下分层分段进行,随时做成肯定的坡势以利泄水,并不得在影响边坡稳定的范围内积水。(3)在挖方上侧弃土时,应保证挖方边坡的稳定。临时弃土堆坡脚至挖方上边缘的距离不得小于1米,高度不得超越1.5米,多余的土方及时运至指定地位存放。弃土堆应连续设置,其顶面应向外倾斜,防止水流入挖方场地。进行基坑支护的部位及时沿槽边砌挡水台,加设防护栏杆。5、施工程序:
14、(1)土方开挖前做好土方方格网测绘,放出控制定位线,并用石灰粉放出基坑开挖边线,方可开挖。(2)依据本工程地质情况和施工规范,挖土深度依据设计垫层底标高水准点控制。(3)采用反铲挖掘机开挖基坑时,为不破坏基底土的结构,应在垫层底标高以上预留200mm厚土层用人工清理。(4)基坑开挖时,遵循先深后浅或同时进行的施工顺序。(5)开挖进程中,随时注意支撑,防止滑坡、塌方伤人。(6)基础承台、独立基础土方开挖采用小型挖土机开挖,施工方法:采用挖土机从承台或独立基础以倒退行驶的方法进行开挖。采用自卸汽车在挖土机的两侧装运土。挖土尺寸线的地位,应充分考虑依胎模的地位,开挖时应采用水准仪跟踪测量,不得挖至设计标高以下,在机械挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖运走。(7)人工修帮和清底,在基坑底打上钢筋头,然后测出水平线,拉线将多余的土挖走,同时放出轴线及中心线,检查距槽边尺寸,确定槽宽,以此修整槽边,最后清除槽底土方。(8) 土方工程主要控制土方开挖地位,开挖深度、基坑边坡稳定及土方回填质量。施工进程中工程技术
