关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx

上传人:p** 文档编号:604628 上传时间:2023-12-01 格式:DOCX 页数:6 大小:18.36KB
下载 相关 举报
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第1页
第1页 / 共6页
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第2页
第2页 / 共6页
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第3页
第3页 / 共6页
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第4页
第4页 / 共6页
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第5页
第5页 / 共6页
关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx》由会员分享,可在线阅读,更多相关《关于进一步优化房屋建筑和市政基础设施建设工程竣工验收工作的指导意见.docx(6页珍藏版)》请在第壹文秘上搜索。

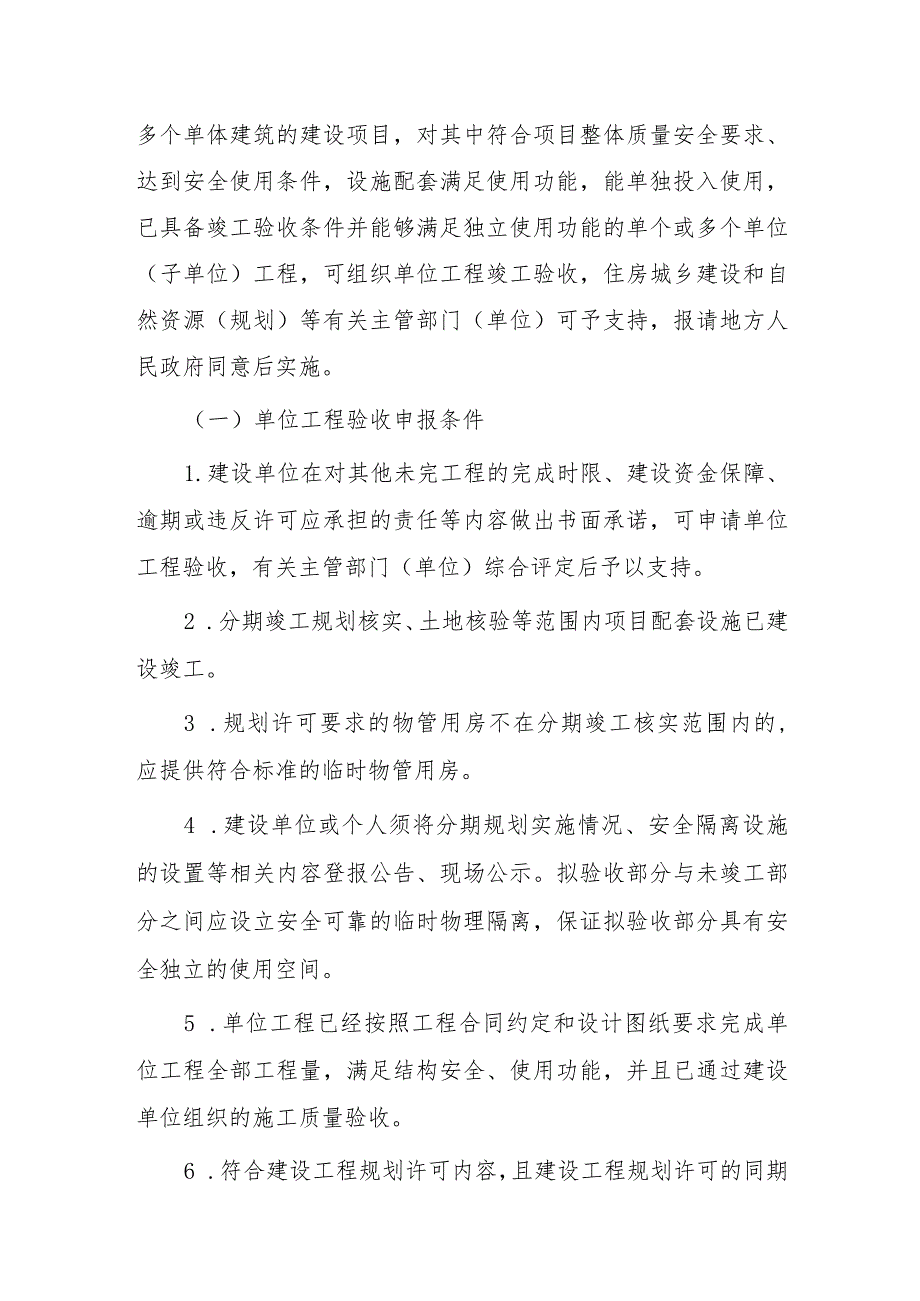

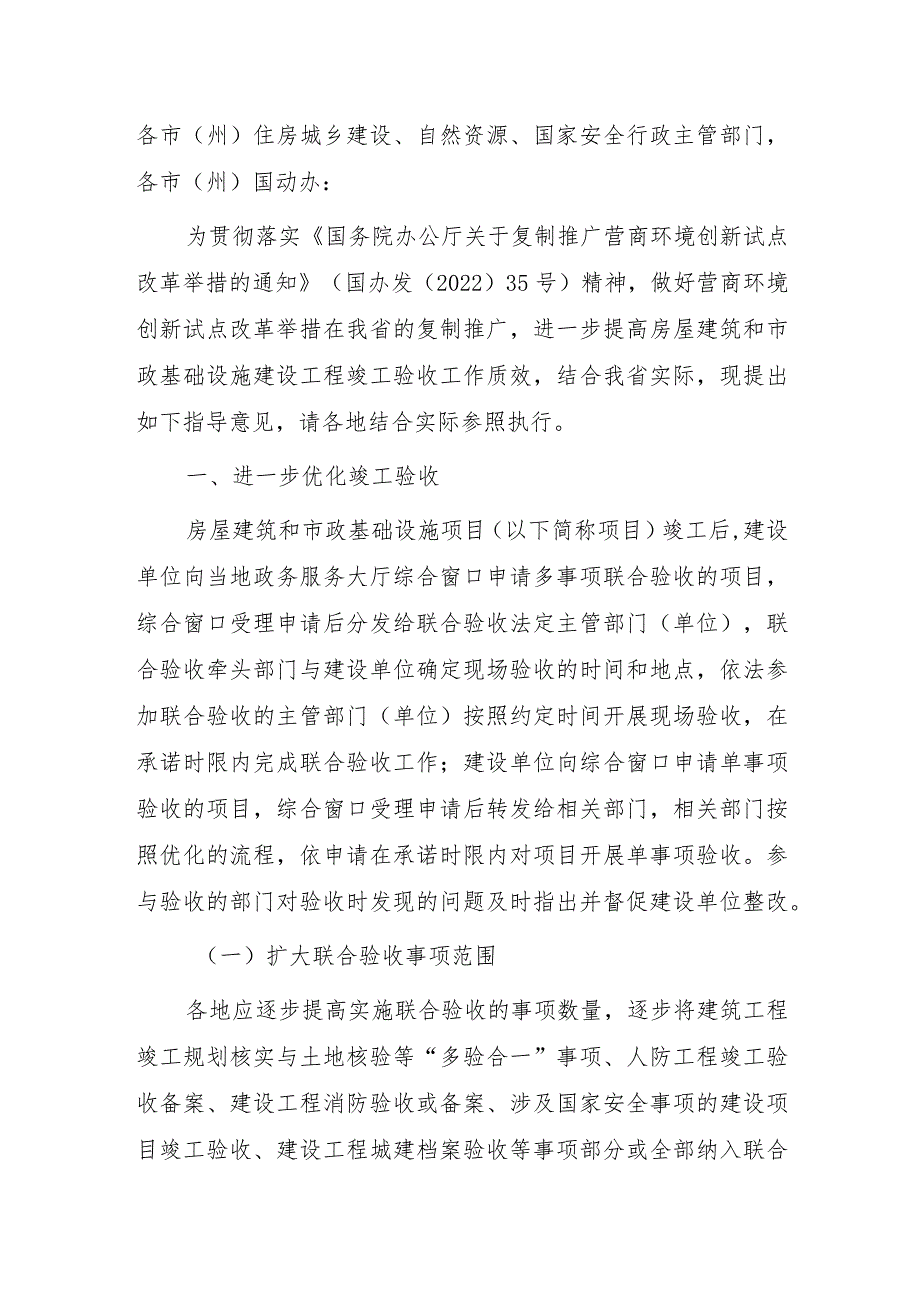

1、各市(州)住房城乡建设、自然资源、国家安全行政主管部门,各市(州)国动办:为贯彻落实国务院办公厅关于复制推广营商环境创新试点改革举措的通知(国办发(2022)35号)精神,做好营商环境创新试点改革举措在我省的复制推广,进一步提高房屋建筑和市政基础设施建设工程竣工验收工作质效,结合我省实际,现提出如下指导意见,请各地结合实际参照执行。一、进一步优化竣工验收房屋建筑和市政基础设施项目(以下简称项目)竣工后,建设单位向当地政务服务大厅综合窗口申请多事项联合验收的项目,综合窗口受理申请后分发给联合验收法定主管部门(单位),联合验收牵头部门与建设单位确定现场验收的时间和地点,依法参加联合验收的主管部门(

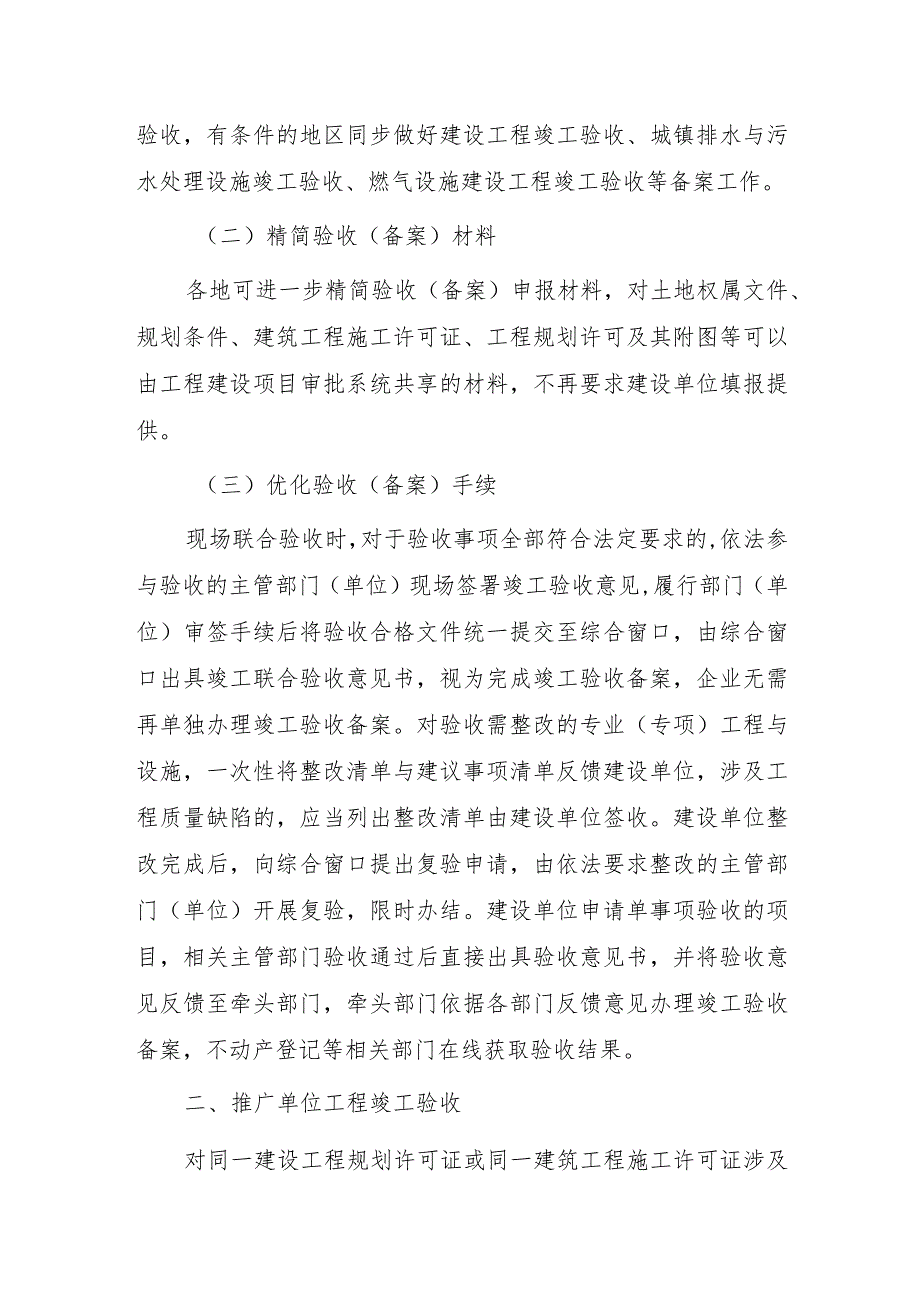

2、单位)按照约定时间开展现场验收,在承诺时限内完成联合验收工作;建设单位向综合窗口申请单事项验收的项目,综合窗口受理申请后转发给相关部门,相关部门按照优化的流程,依申请在承诺时限内对项目开展单事项验收。参与验收的部门对验收时发现的问题及时指出并督促建设单位整改。(一)扩大联合验收事项范围各地应逐步提高实施联合验收的事项数量,逐步将建筑工程竣工规划核实与土地核验等“多验合一”事项、人防工程竣工验收备案、建设工程消防验收或备案、涉及国家安全事项的建设项目竣工验收、建设工程城建档案验收等事项部分或全部纳入联合验收,有条件的地区同步做好建设工程竣工验收、城镇排水与污水处理设施竣工验收、燃气设施建设工程竣

3、工验收等备案工作。(二)精简验收(备案)材料各地可进一步精简验收(备案)申报材料,对土地权属文件、规划条件、建筑工程施工许可证、工程规划许可及其附图等可以由工程建设项目审批系统共享的材料,不再要求建设单位填报提供。(三)优化验收(备案)手续现场联合验收时,对于验收事项全部符合法定要求的,依法参与验收的主管部门(单位)现场签署竣工验收意见,履行部门(单位)审签手续后将验收合格文件统一提交至综合窗口,由综合窗口出具竣工联合验收意见书,视为完成竣工验收备案,企业无需再单独办理竣工验收备案。对验收需整改的专业(专项)工程与设施,一次性将整改清单与建议事项清单反馈建设单位,涉及工程质量缺陷的,应当列出整

4、改清单由建设单位签收。建设单位整改完成后,向综合窗口提出复验申请,由依法要求整改的主管部门(单位)开展复验,限时办结。建设单位申请单事项验收的项目,相关主管部门验收通过后直接出具验收意见书,并将验收意见反馈至牵头部门,牵头部门依据各部门反馈意见办理竣工验收备案,不动产登记等相关部门在线获取验收结果。二、推广单位工程竣工验收对同一建设工程规划许可证或同一建筑工程施工许可证涉及多个单体建筑的建设项目,对其中符合项目整体质量安全要求、达到安全使用条件,设施配套满足使用功能,能单独投入使用,已具备竣工验收条件并能够满足独立使用功能的单个或多个单位(子单位)工程,可组织单位工程竣工验收,住房城乡建设和自

5、然资源(规划)等有关主管部门(单位)可予支持,报请地方人民政府同意后实施。(一)单位工程验收申报条件1.建设单位在对其他未完工程的完成时限、建设资金保障、逾期或违反许可应承担的责任等内容做出书面承诺,可申请单位工程验收,有关主管部门(单位)综合评定后予以支持。2 .分期竣工规划核实、土地核验等范围内项目配套设施已建设竣工。3 .规划许可要求的物管用房不在分期竣工核实范围内的,应提供符合标准的临时物管用房。4 .建设单位或个人须将分期规划实施情况、安全隔离设施的设置等相关内容登报公告、现场公示。拟验收部分与未竣工部分之间应设立安全可靠的临时物理隔离,保证拟验收部分具有安全独立的使用空间。5 .单

6、位工程已经按照工程合同约定和设计图纸要求完成单位工程全部工程量,满足结构安全、使用功能,并且已通过建设单位组织的施工质量验收。6 .符合建设工程规划许可内容,且建设工程规划许可的同期配建公共服务设施满足建设时序要求。7 .符合四川省房屋建筑工程竣工验收消防查验和消防验收现场评定技术导则规定的局部消防验收条件。8 ,涉及防空地下室建设的,应保持工程完整性,并满足人防验收要求。9 .道路、供排水、电力、燃气、通信等市政公用服务设施满足接入条件,已按相关要求规范接入。(二)单位工程验收流程建设单位组织五方责任主体制定单位工程验收方案,明确单位工程验收的范围、拟验收部分和在建部分的安全防范保障措施、验

7、收时间。建设单位按照单位工程验收方案组织自检,自检发现的问题整改完成并由建设单位、监理单位进行检查确认合格后,向综合窗口提出验收申请。鼓励建设单位申请多事项联合验收,实施联合验收的,牵头部门应组织相关部门研究实施单位工程联合验收的可行性,制定实施方案,综合评定后,各部门根据职能按照实施方案开展单位工程联合验收。(三)单位工程联合验收要求1.单位工程验收前:五方责任主体应共同对具体区域划分协商一致并制定相应的单位工程联合验收方案;应保证其范围内各分部工程已验收合格,为其提供功能保障的设施设备、安全疏散、设备用房等应验收合格且应达到使用标准;相关的质量控制资料工程技术经济资料应齐全、完整;应取得电

8、梯等专项工程竣工验收合格证明(准许使用文件)或达到相应使用标准。五方责任主体单位应提出需要整改的问题,形成质量问题清单和对应的整改清单,质量问题由施工单位整改完毕并经各方责任主体单位全面检查合格后,方可组织单位工程验收。2 .单位工程验收程序、组织形式、参与人员等应当符合建筑工程施工质量验收统一标准房屋建筑和市政基础设施工程竣工验收规定的有关要求。3 .相关职能部门应对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督,发现有违反工程建设相关法律法规和标准规范规定的,责令改正。单位工程验收的资料应作为其对应的项目竣工验收的资料附件。4 .项目全面竣工后,复核计入容积率的建筑面积及

9、兼容比例、建筑密度、绿地率等指标。5 .消防安全布局合理,消防车通道能够正常使用;与其他区域有完整的符合消防技术标准要求的防火、防烟分隔;安全出口、疏散楼梯符合消防技术标准要求;消防水源、消防电源均满足消防技术标准和消防设计文件要求;消防设施能独立运行。6 ,拟投用部分满足国家安全要求。7,单位工程验收时,原则以完整的人防工程防护单元为最小验收范围,该范围内人防工程功能形成并有符合要求的人防工程防护设备竣工报告、防护设备安装综合检测报告、监理单位工程质量评估报告等资料。若单位工程验收区域不能形成完整的人防防护单元,则该区域人防工程纳入后续验收范围进行联合验收。8.对已验收的单位工程应当做好成品

10、保护工作,减少二次污染。正在施工中的工程应当做好各单位工程之间的防护隔离措施,杜绝安全事故。三、强化组织保障措施(一)强化组织协同。各地相关部门(单位)要切实加强组织领导,积极主动复制推广细化方案做法,促进项目竣工验收及单位工程竣工验收工作顺利推进,确保复制推广工作取得实效,进一步优化营商环境和激发市场主体活力,持续提升投资和建设便利度。(二)加强学习借鉴。各地相关部门(单位)要认真研究分析先进地区可复制可推广的项目竣工验收经验做法,主动对标对表,结合本地实际,细化举措,推广实施,减少企业等待时间,加快项目投产使用,进一步提高竣工验收工作质效。(三)加强监督管理。各地相关部门(单位)要加强风险管控,夯实监管责任,明确监管措施,完善监管机制,实现项目事前事中事后全链条全领域监管,确保项目整体符合规划要求和质量安全。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
