冬季施工技术组织措施.docx

上传人:p** 文档编号:604653 上传时间:2023-12-01 格式:DOCX 页数:4 大小:19.22KB
下载 相关 举报
冬季施工技术组织措施.docx_第1页
第1页 / 共4页
冬季施工技术组织措施.docx_第2页
第2页 / 共4页
冬季施工技术组织措施.docx_第3页
第3页 / 共4页
冬季施工技术组织措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季施工技术组织措施.docx》由会员分享,可在线阅读,更多相关《冬季施工技术组织措施.docx(4页珍藏版)》请在第壹文秘上搜索。

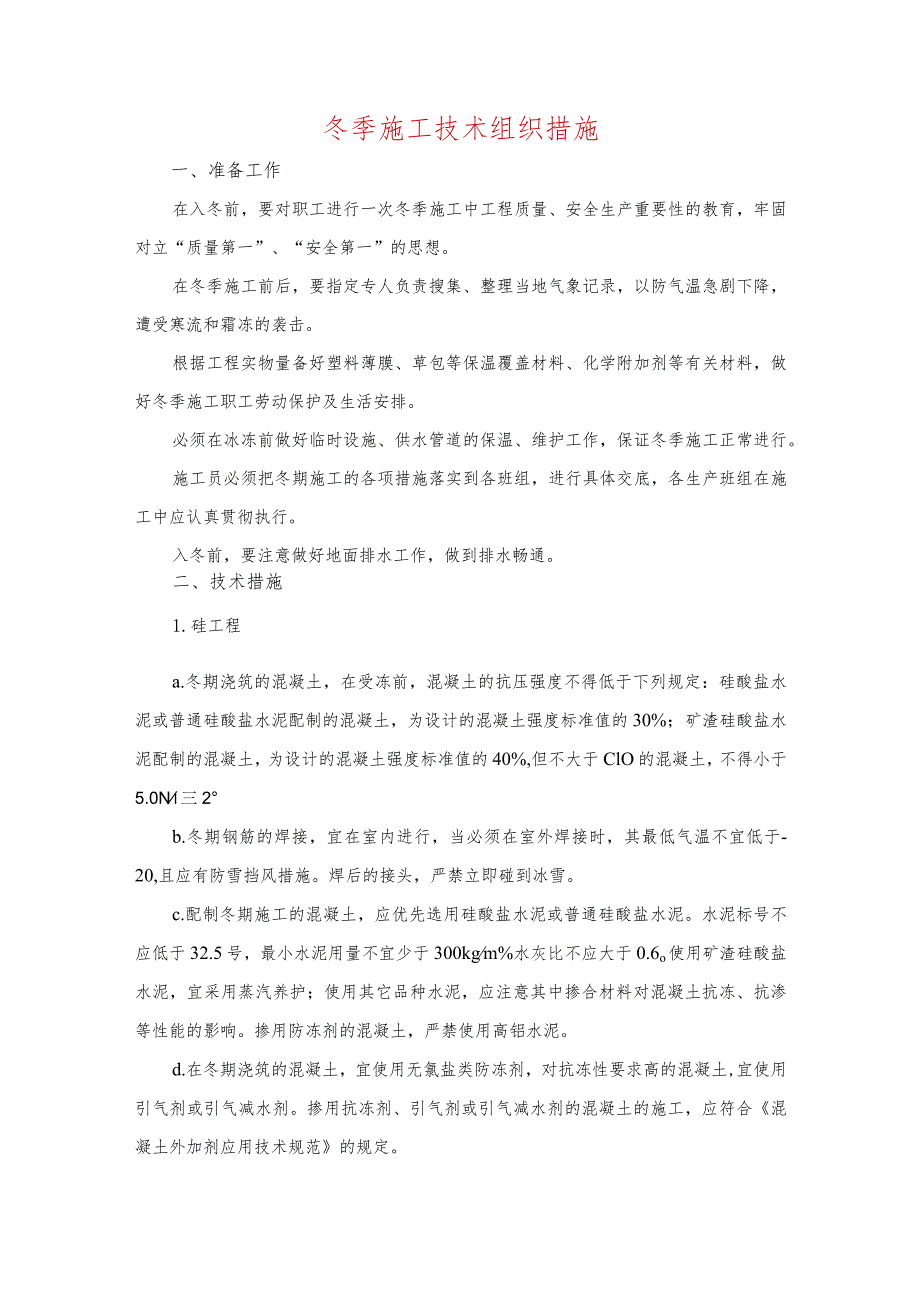

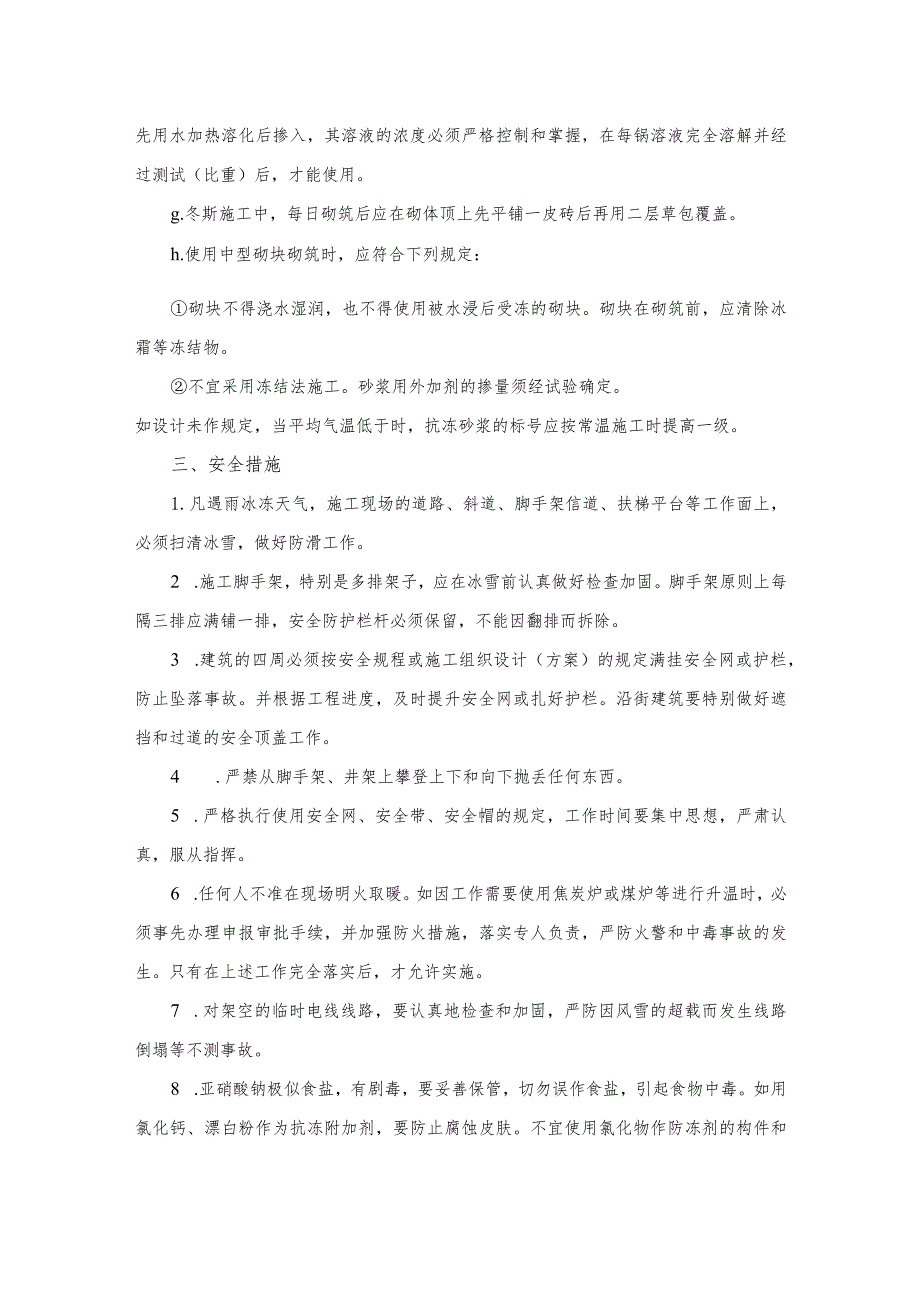

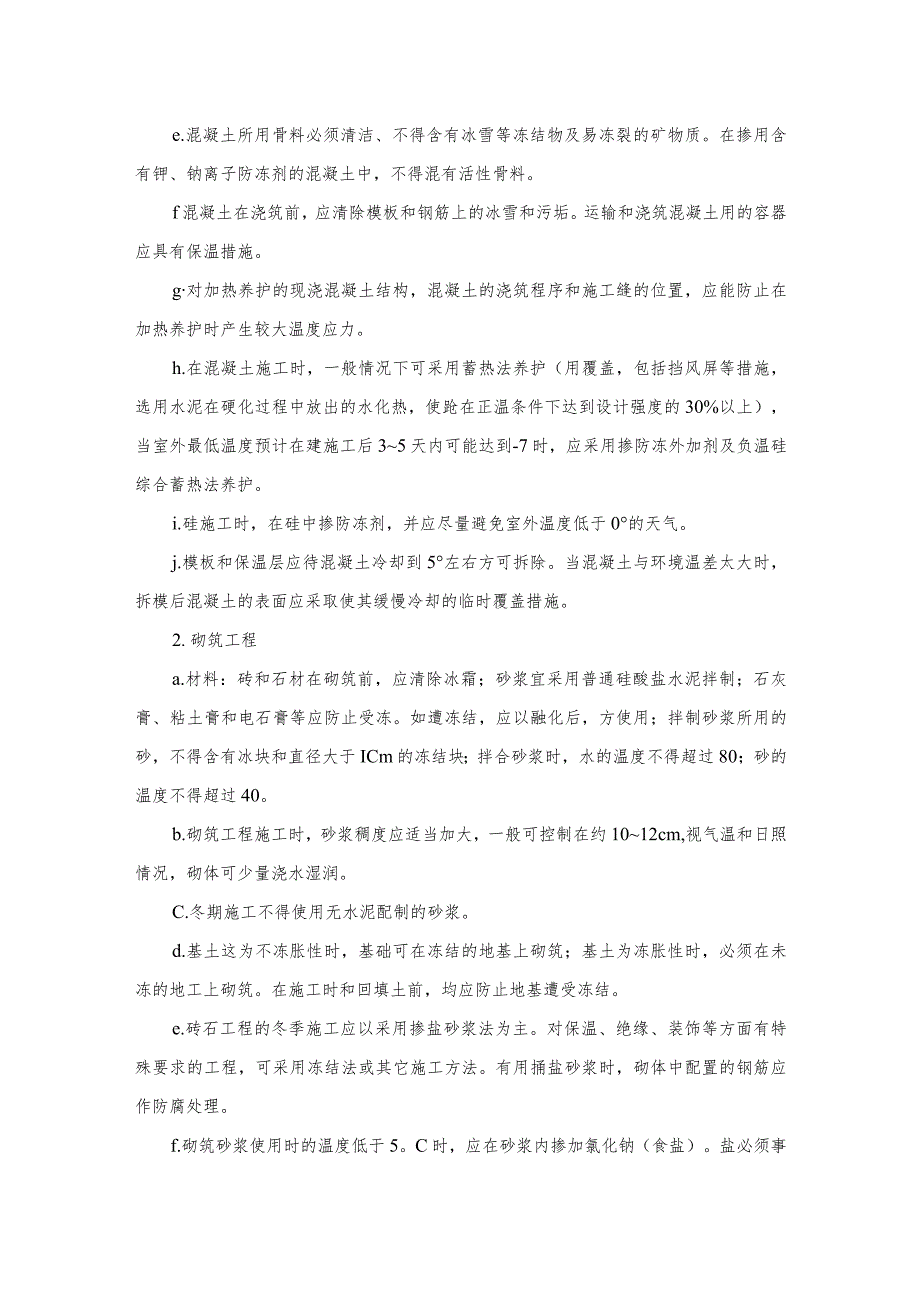

1、冬季施工技术组织措施一、准备工作在入冬前,要对职工进行一次冬季施工中工程质量、安全生产重要性的教育,牢固对立“质量第一”、“安全第一”的思想。在冬季施工前后,要指定专人负责搜集、整理当地气象记录,以防气温急剧下降,遭受寒流和霜冻的袭击。根据工程实物量备好塑料薄膜、草包等保温覆盖材料、化学附加剂等有关材料,做好冬季施工职工劳动保护及生活安排。必须在冰冻前做好临时设施、供水管道的保温、维护工作,保证冬季施工正常进行。施工员必须把冬期施工的各项措施落实到各班组,进行具体交底,各生产班组在施工中应认真贯彻执行。入冬前,要注意做好地面排水工作,做到排水畅通。二、技术措施1.硅工程a.冬期浇筑的混凝土,在

2、受冻前,混凝土的抗压强度不得低于下列规定:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的30%;矿渣硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的40%,但不大于ClO的混凝土,不得小于5.0Ni三2b.冬期钢筋的焊接,宜在室内进行,当必须在室外焊接时,其最低气温不宜低于-20,且应有防雪挡风措施。焊后的接头,严禁立即碰到冰雪。c.配制冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。水泥标号不应低于32.5号,最小水泥用量不宜少于300kgm%水灰比不应大于0.6o使用矿渣硅酸盐水泥,宜采用蒸汽养护;使用其它品种水泥,应注意其中掺合材料对混凝土抗冻、抗渗等性能的

3、影响。掺用防冻剂的混凝土,严禁使用高铝水泥。d.在冬期浇筑的混凝土,宜使用无氯盐类防冻剂,对抗冻性要求高的混凝土,宜使用引气剂或引气减水剂。掺用抗冻剂、引气剂或引气减水剂的混凝土的施工,应符合混凝土外加剂应用技术规范的规定。e.混凝土所用骨料必须清洁、不得含有冰雪等冻结物及易冻裂的矿物质。在掺用含有钾、钠离子防冻剂的混凝土中,不得混有活性骨料。f混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。运输和浇筑混凝土用的容器应具有保温措施。g对加热养护的现浇混凝土结构,混凝土的浇筑程序和施工缝的位置,应能防止在加热养护时产生较大温度应力。h.在混凝土施工时,一般情况下可采用蓄热法养护(用覆盖,包括挡风

4、屏等措施,选用水泥在硬化过程中放出的水化热,使跄在正温条件下达到设计强度的30%以上),当室外最低温度预计在建施工后35天内可能达到-7时,应采用掺防冻外加剂及负温硅综合蓄热法养护。i.硅施工时,在硅中掺防冻剂,并应尽量避免室外温度低于0的天气。j.模板和保温层应待混凝土冷却到5左右方可拆除。当混凝土与环境温差太大时,拆模后混凝土的表面应采取使其缓慢冷却的临时覆盖措施。2.砌筑工程a.材料:砖和石材在砌筑前,应清除冰霜;砂浆宜采用普通硅酸盐水泥拌制;石灰膏、粘土膏和电石膏等应防止受冻。如遭冻结,应以融化后,方使用;拌制砂浆所用的砂,不得含有冰块和直径大于ICm的冻结块;拌合砂浆时,水的温度不得

5、超过80;砂的温度不得超过40。b.砌筑工程施工时,砂浆稠度应适当加大,一般可控制在约1012cm,视气温和日照情况,砌体可少量浇水湿润。C.冬期施工不得使用无水泥配制的砂浆。d.基土这为不冻胀性时,基础可在冻结的地基上砌筑;基土为冻胀性时,必须在未冻的地工上砌筑。在施工时和回填土前,均应防止地基遭受冻结。e.砖石工程的冬季施工应以采用掺盐砂浆法为主。对保温、绝缘、装饰等方面有特殊要求的工程,可采用冻结法或其它施工方法。有用捅盐砂浆时,砌体中配置的钢筋应作防腐处理。f.砌筑砂浆使用时的温度低于5。C时,应在砂浆内掺加氯化钠(食盐)。盐必须事先用水加热溶化后掺入,其溶液的浓度必须严格控制和掌握,

6、在每锅溶液完全溶解并经过测试(比重)后,才能使用。g.冬斯施工中,每日砌筑后应在砌体顶上先平铺一皮砖后再用二层草包覆盖。h.使用中型砌块砌筑时,应符合下列规定:砌块不得浇水湿润,也不得使用被水浸后受冻的砌块。砌块在砌筑前,应清除冰霜等冻结物。不宜采用冻结法施工。砂浆用外加剂的掺量须经试验确定。如设计未作规定,当平均气温低于时,抗冻砂浆的标号应按常温施工时提高一级。三、安全措施1.凡遇雨冰冻天气,施工现场的道路、斜道、脚手架信道、扶梯平台等工作面上,必须扫清冰雪,做好防滑工作。2 .施工脚手架,特别是多排架子,应在冰雪前认真做好检查加固。脚手架原则上每隔三排应满铺一排,安全防护栏杆必须保留,不能

7、因翻排而拆除。3 .建筑的四周必须按安全规程或施工组织设计(方案)的规定满挂安全网或护栏,防止坠落事故。并根据工程进度,及时提升安全网或扎好护栏。沿街建筑要特别做好遮挡和过道的安全顶盖工作。4 .严禁从脚手架、井架上攀登上下和向下抛丢任何东西。5 .严格执行使用安全网、安全带、安全帽的规定,工作时间要集中思想,严肃认真,服从指挥。6 .任何人不准在现场明火取暖。如因工作需要使用焦炭炉或煤炉等进行升温时,必须事先办理申报审批手续,并加强防火措施,落实专人负责,严防火警和中毒事故的发生。只有在上述工作完全落实后,才允许实施。7 .对架空的临时电线线路,要认真地检查和加固,严防因风雪的超载而发生线路

8、倒塌等不测事故。8 .亚硝酸钠极似食盐,有剧毒,要妥善保管,切勿误作食盐,引起食物中毒。如用氯化钙、漂白粉作为抗冻附加剂,要防止腐蚀皮肤。不宜使用氯化物作防冻剂的构件和部位,未经审批严禁使用。四、机械操作及防冻措施1.为确保设备安全,非值班电工、操作工不准操作设备和电气装置。2 .机械设备进入冬季施工时,应更换冬季用润滑油和燃料以防加剧机器的不正常磨损。3 .机械设备在起动前应在水箱内加入温水。夜间停用后,必须将水箱内积水放掉,防止引擎、水箱冰冻胀裂。4 .水泵停止使用前,应将水管提出水面,继续运转几分钟,以便排除泵内积水。5 .凡露天作业的机械、制动器等应遮盖完好,以免霜雪落下而发生打滑现象;电动机末关等电器设备,要加强遮盖和防潮。6 .在冰雪路面行驶的运输齐备,须疚防滑链条,并用低档控制,禁止急刹车;下坡时,严禁踏上离合器滑行或脱档滑行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
