《土方工程施工方案.docx》由会员分享,可在线阅读,更多相关《土方工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

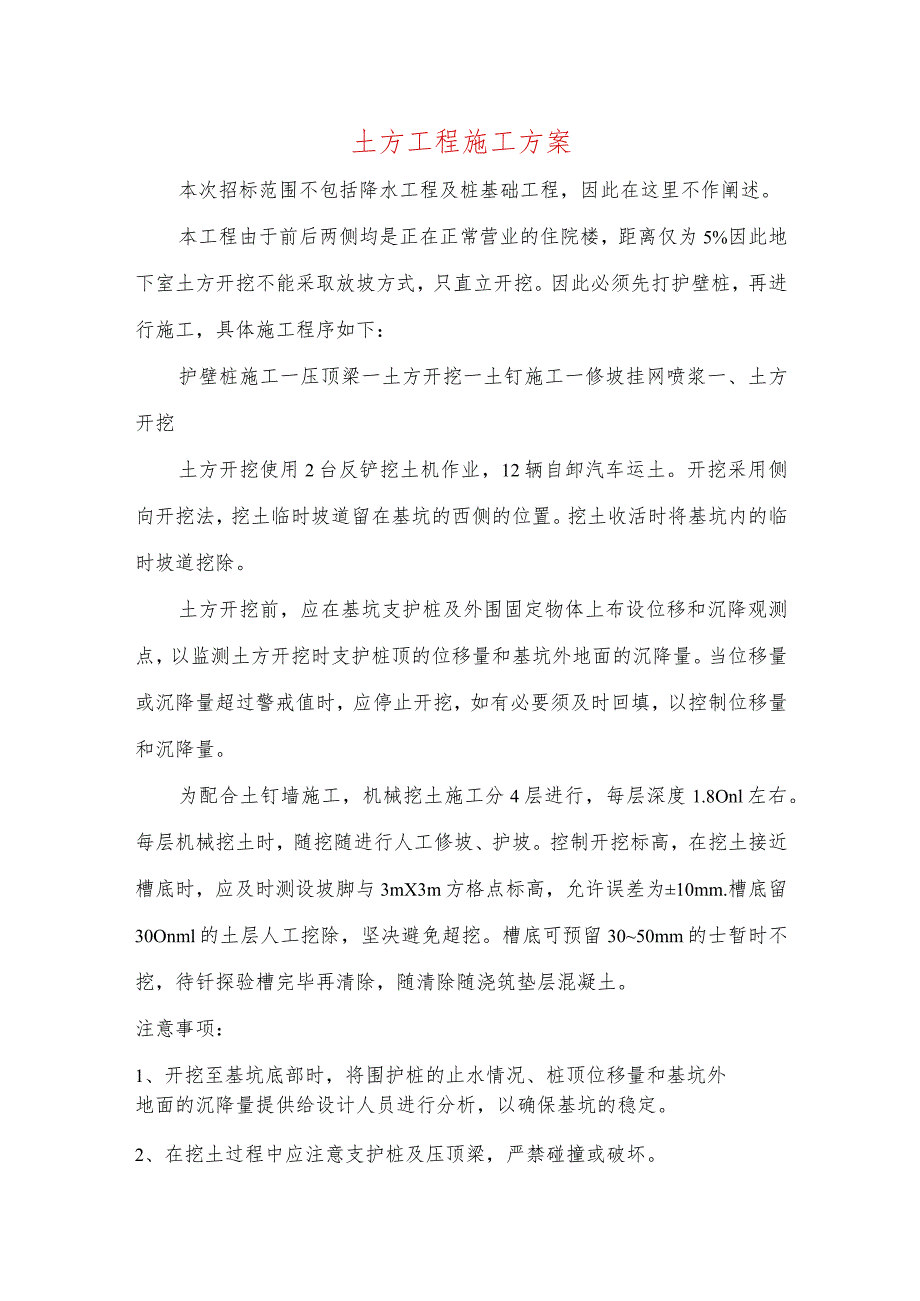

1、土方工程施工方案本次招标范围不包括降水工程及桩基础工程,因此在这里不作阐述。本工程由于前后两侧均是正在正常营业的住院楼,距离仅为5%因此地下室土方开挖不能采取放坡方式,只直立开挖。因此必须先打护壁桩,再进行施工,具体施工程序如下:护壁桩施工一压顶梁一土方开挖一土钉施工一修坡挂网喷浆一、土方开挖土方开挖使用2台反铲挖土机作业,12辆自卸汽车运土。开挖采用侧向开挖法,挖土临时坡道留在基坑的西侧的位置。挖土收活时将基坑内的临时坡道挖除。土方开挖前,应在基坑支护桩及外围固定物体上布设位移和沉降观测点,以监测土方开挖时支护桩顶的位移量和基坑外地面的沉降量。当位移量或沉降量超过警戒值时,应停止开挖,如有必

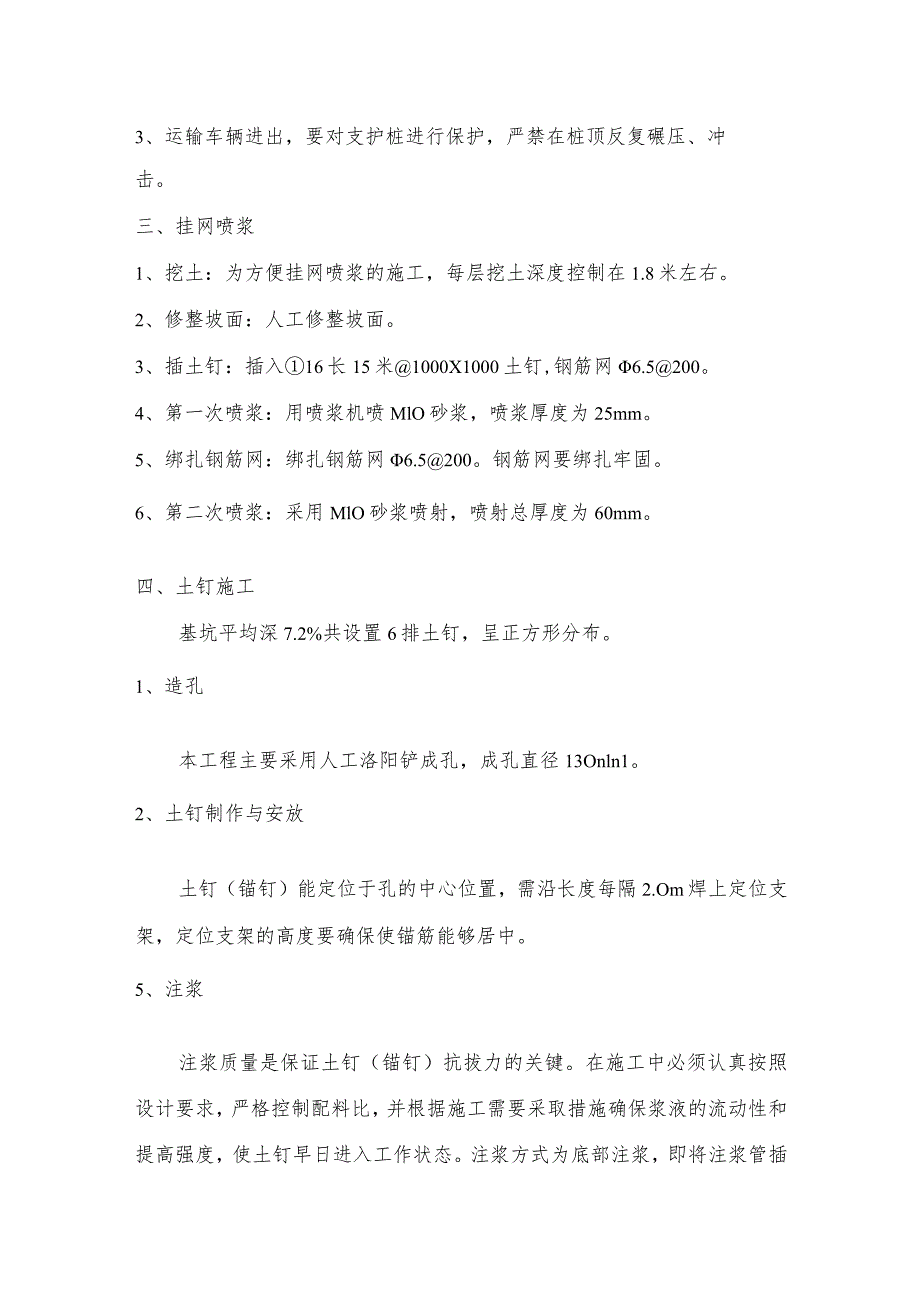

2、要须及时回填,以控制位移量和沉降量。为配合土钉墙施工,机械挖土施工分4层进行,每层深度1.8Onl左右。每层机械挖土时,随挖随进行人工修坡、护坡。控制开挖标高,在挖土接近槽底时,应及时测设坡脚与3mX3m方格点标高,允许误差为10mm.槽底留30Onml的土层人工挖除,坚决避免超挖。槽底可预留3050mm的士暂时不挖,待钎探验槽完毕再清除,随清除随浇筑垫层混凝土。注意事项:1、开挖至基坑底部时,将围护桩的止水情况、桩顶位移量和基坑外地面的沉降量提供给设计人员进行分析,以确保基坑的稳定。2、在挖土过程中应注意支护桩及压顶梁,严禁碰撞或破坏。3、运输车辆进出,要对支护桩进行保护,严禁在桩顶反复碾压
3、、冲击。三、挂网喷浆1、挖土:为方便挂网喷浆的施工,每层挖土深度控制在1.8米左右。2、修整坡面:人工修整坡面。3、插土钉:插入16长15米1000X1000土钉,钢筋网6.5200。4、第一次喷浆:用喷浆机喷MlO砂浆,喷浆厚度为25mm。5、绑扎钢筋网:绑扎钢筋网6.5200。钢筋网要绑扎牢固。6、第二次喷浆:采用MlO砂浆喷射,喷射总厚度为60mm。四、土钉施工基坑平均深7.2%共设置6排土钉,呈正方形分布。1、造孔本工程主要采用人工洛阳铲成孔,成孔直径13Onln1。2、土钉制作与安放土钉(锚钉)能定位于孔的中心位置,需沿长度每隔2.Om焊上定位支架,定位支架的高度要确保使锚筋能够居中

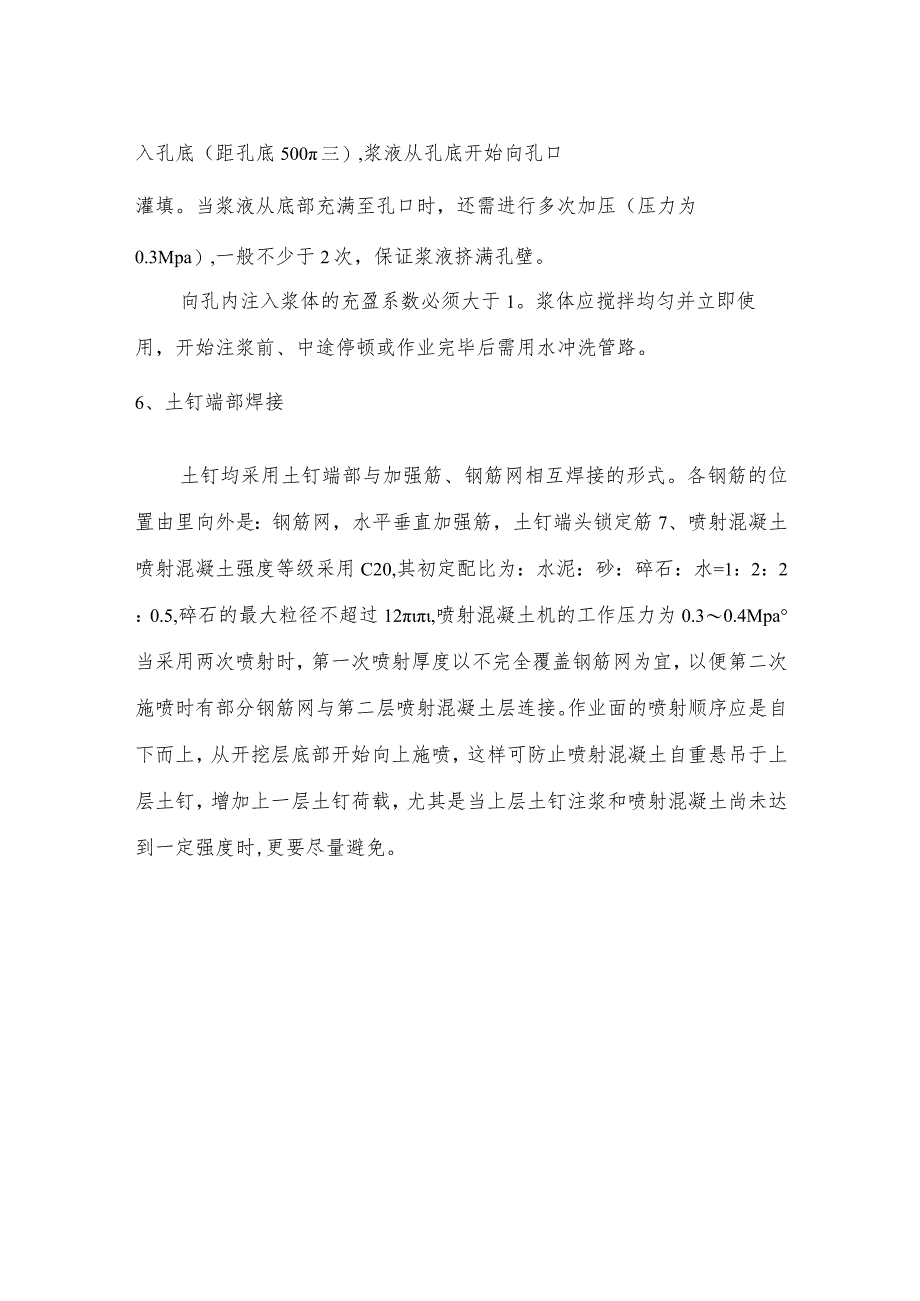

4、。5、注浆注浆质量是保证土钉(锚钉)抗拔力的关键。在施工中必须认真按照设计要求,严格控制配料比,并根据施工需要采取措施确保浆液的流动性和提高强度,使土钉早日进入工作状态。注浆方式为底部注浆,即将注浆管插入孔底(距孔底500三),浆液从孔底开始向孔口灌填。当浆液从底部充满至孔口时,还需进行多次加压(压力为0.3Mpa),一般不少于2次,保证浆液挤满孔壁。向孔内注入浆体的充盈系数必须大于1。浆体应搅拌均匀并立即使用,开始注浆前、中途停顿或作业完毕后需用水冲洗管路。6、土钉端部焊接土钉均采用土钉端部与加强筋、钢筋网相互焊接的形式。各钢筋的位置由里向外是:钢筋网,水平垂直加强筋,土钉端头锁定筋7、喷射混凝土喷射混凝土强度等级采用C20,其初定配比为:水泥:砂:碎石:水=1:2:2:0.5,碎石的最大粒径不超过12,喷射混凝土机的工作压力为0.30.4Mpa当采用两次喷射时,第一次喷射厚度以不完全覆盖钢筋网为宜,以便第二次施喷时有部分钢筋网与第二层喷射混凝土层连接。作业面的喷射顺序应是自下而上,从开挖层底部开始向上施喷,这样可防止喷射混凝土自重悬吊于上层土钉,增加上一层土钉荷载,尤其是当上层土钉注浆和喷射混凝土尚未达到一定强度时,更要尽量避免。
