1、土方工程施工方法5.2.1挖土方案本工程基础为筏板基础和柱下独立基础,且基础深浅不一,根据施工图放出定位轴线,按照定位轴线放出基础轮廓,抄好水平线,然后根据根据现场狭小的实际情况开始机械挖土,因现场土质情况较好,坡体略微放一点坡,以满足施工作业面的要求。筏板基础及独立基础部分均挖至垫层底标高上250mm,柱下扩大基础采用人工挖土,其他部分人工修整。5.2.2 土方施工应注意的几点本工程基础为筏板基础和柱下独立基础,且基础深浅不一,在其相邻处一定要特别注意其标高变化。基坑边L5m范围内严禁堆放重物,防止塌方事故发生。基坑开挖完毕后,临边用钢管进行围护。,高度L2m,设三排横杆,间距为300mm、
2、400mm、40Omm下部砌30CFn高挡水墙,保证雨水不流向基坑,并准备好彩条布,下雨时对护坡进行保护,严禁雨水冲刷护坡,发生塌方事故。由于现场为旧房基础,有部分原原混凝土需要破除,人工配合液压破碎机破除旧混凝土基础。5.2.3 基础钎探机械开挖时测量工程师跟踪测量基底标高,基底标高达到预留范围内(25Cnl厚预留土层厚度)然后人工清槽至基底标高IoCn1,及时进行钎探。钎探之前应绘好钎探点平面布置图,钎探过程中应加强旁站监督,确保钎探数据真实、可靠且符合交底要求,钎探数据整理完毕后应及时进行分析,对于数据不均匀点应做好记录,待验槽时做进一步分析。钎探点按梅花形布置,间距L5m,深度1.6m
3、o钎探完毕后,进行灌水试验,确认无误后用中砂将钎眼灌死,请设计、监理、勘察单位进行验槽,确认基底土质及地载力符合设计要求后方可进行垫层施工。5.2.4土方回填防水工程完成后,木块、碎砖、松散土等均应清理干净,积水抽干。经监理验收完毕,符合要求后,开始回填。对于B-I区其土方回填应待砌体砂浆强度达到规范要求后方可回填。1 .材料要求粉质黏土:土料应过筛,其粒径不应大于50mm。2 .机械设备蛙式打夯机,翻斗汽车,手推车。3 .分层厚度做好标高及分层厚度的控制,在基坑的边坡上及防水保护层上做好水平分层厚度控制点,在室内和散水的边墙上弹上水平线。4 .含水率控制现场以手握成团,两指轻捏即散为宜,如含

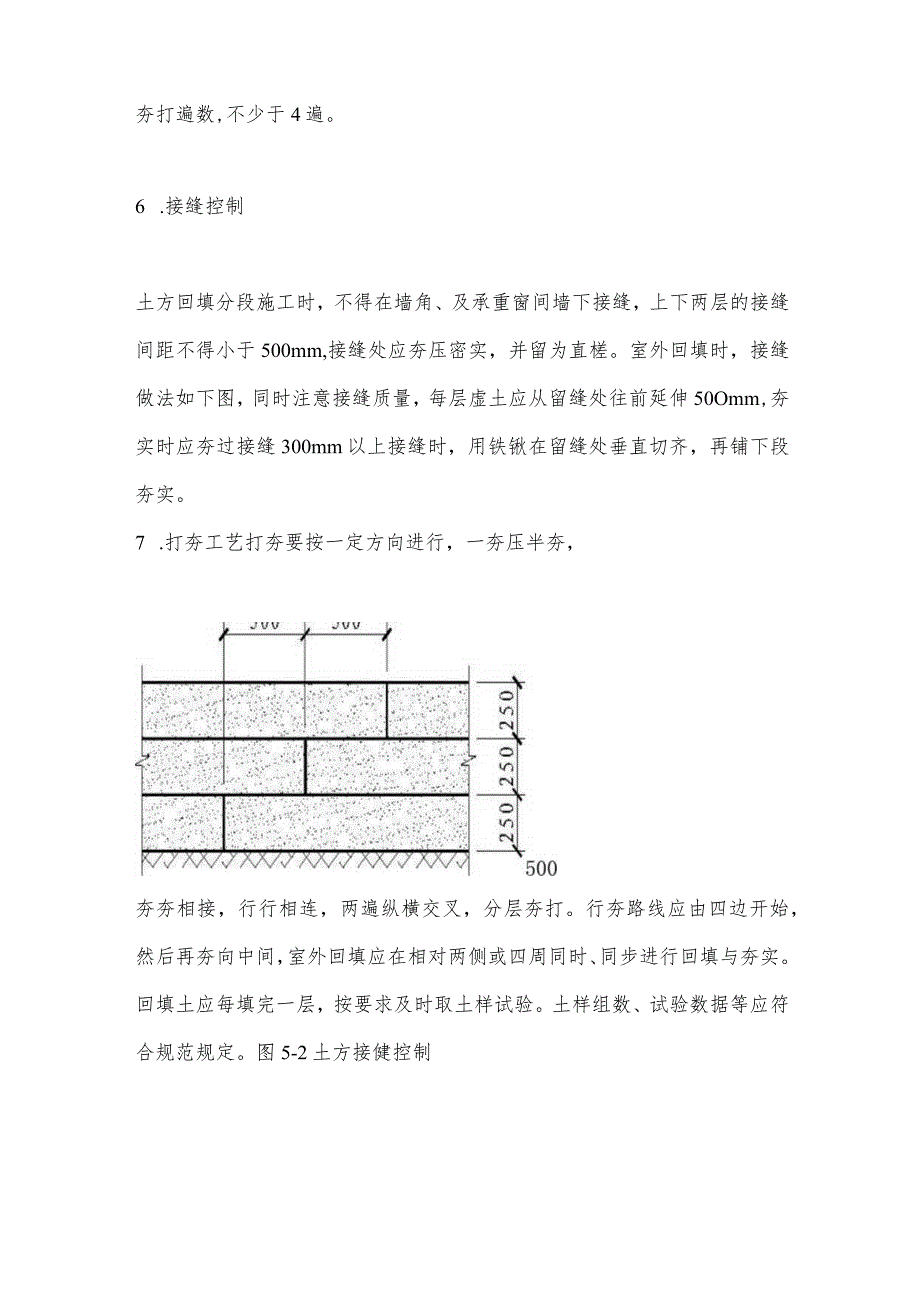

4、水分过多或过少时,应稍晾干或洒水湿润,如有球团应打碎,要求随拌随用。5 .分层厚度及夯实遍数铺土应分段分层夯筑,每层虚铺厚度为25Cmo夯打遍数,不少于4遍。6 .接缝控制土方回填分段施工时,不得在墙角、及承重窗间墙下接缝,上下两层的接缝间距不得小于500mm,接缝处应夯压密实,并留为直槎。室外回填时,接缝做法如下图,同时注意接缝质量,每层虚土应从留缝处往前延伸50Omm,夯实时应夯过接缝300mm以上接缝时,用铁锹在留缝处垂直切齐,再铺下段夯实。7 .打夯工艺打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。行夯路线应由四边开始,然后再夯向中间,室外回填应在相对两侧或四周同时、同步进行回填与夯实。回填土应每填完一层,按要求及时取土样试验。土样组数、试验数据等应符合规范规定。图5-2土方接健控制
