《地下室结构施工方案.docx》由会员分享,可在线阅读,更多相关《地下室结构施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

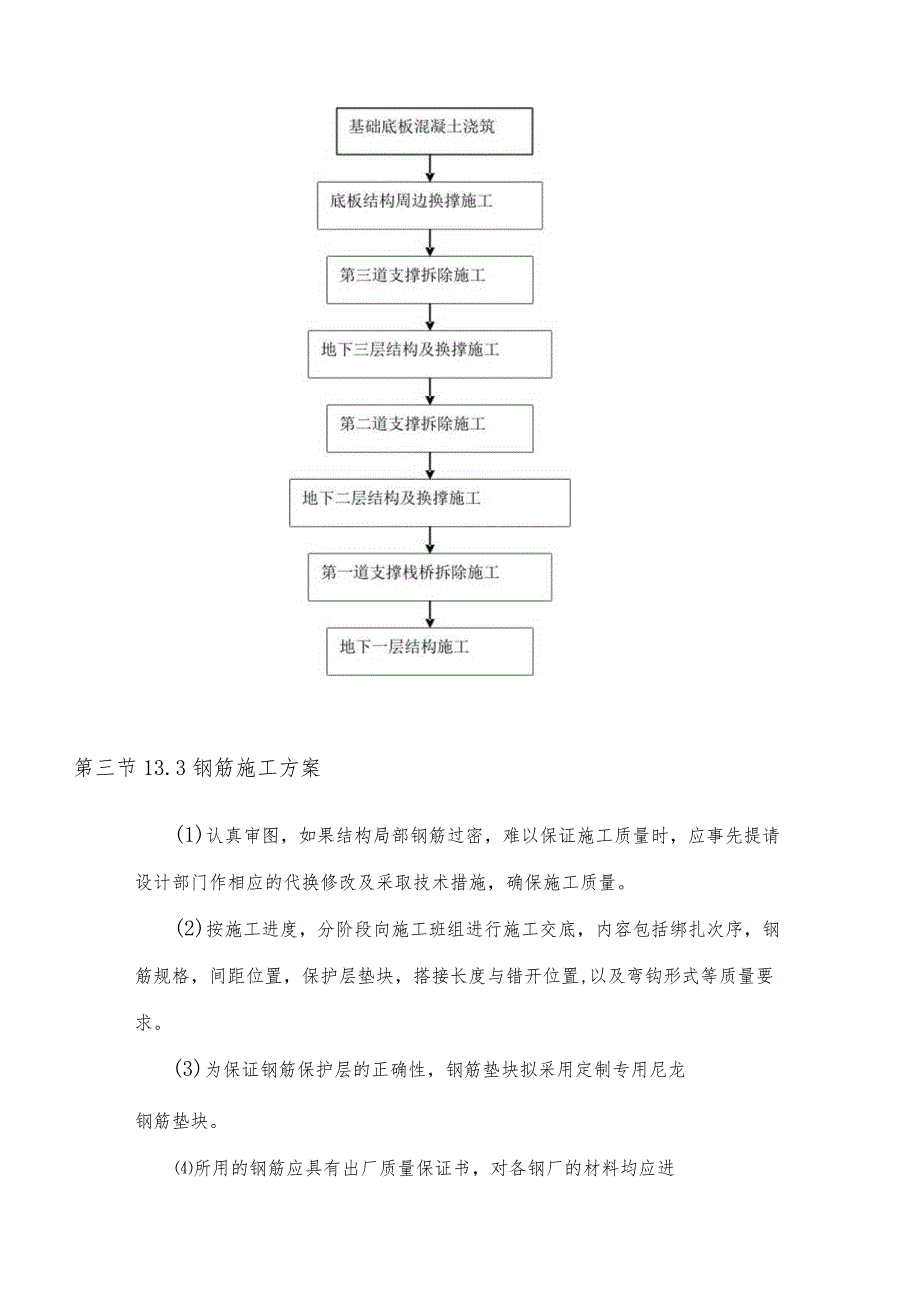

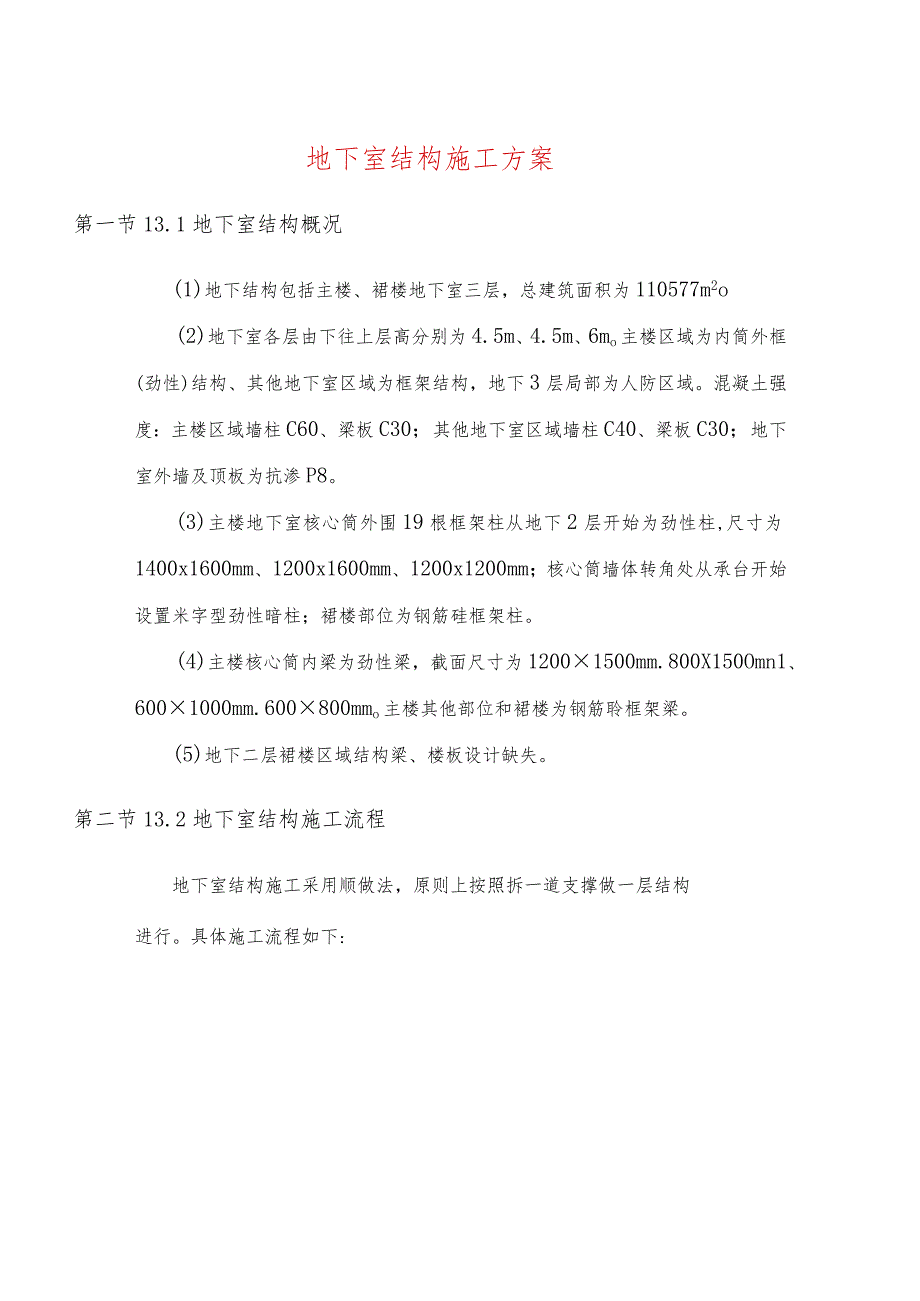

1、地下室结构施工方案第一节13.1地下室结构概况(1)地下结构包括主楼、裙楼地下室三层,总建筑面积为110577m2o(2)地下室各层由下往上层高分别为4.5m、4.5m、6mo主楼区域为内筒外框(劲性)结构、其他地下室区域为框架结构,地下3层局部为人防区域。混凝土强度:主楼区域墙柱C60、梁板C30;其他地下室区域墙柱C40、梁板C30;地下室外墙及顶板为抗渗P8。(3)主楼地下室核心筒外围19根框架柱从地下2层开始为劲性柱,尺寸为1400x1600mm、1200x1600mm、1200x1200mm;核心筒墙体转角处从承台开始设置米字型劲性暗柱;裙楼部位为钢筋硅框架柱。(4)主楼核心筒内梁为

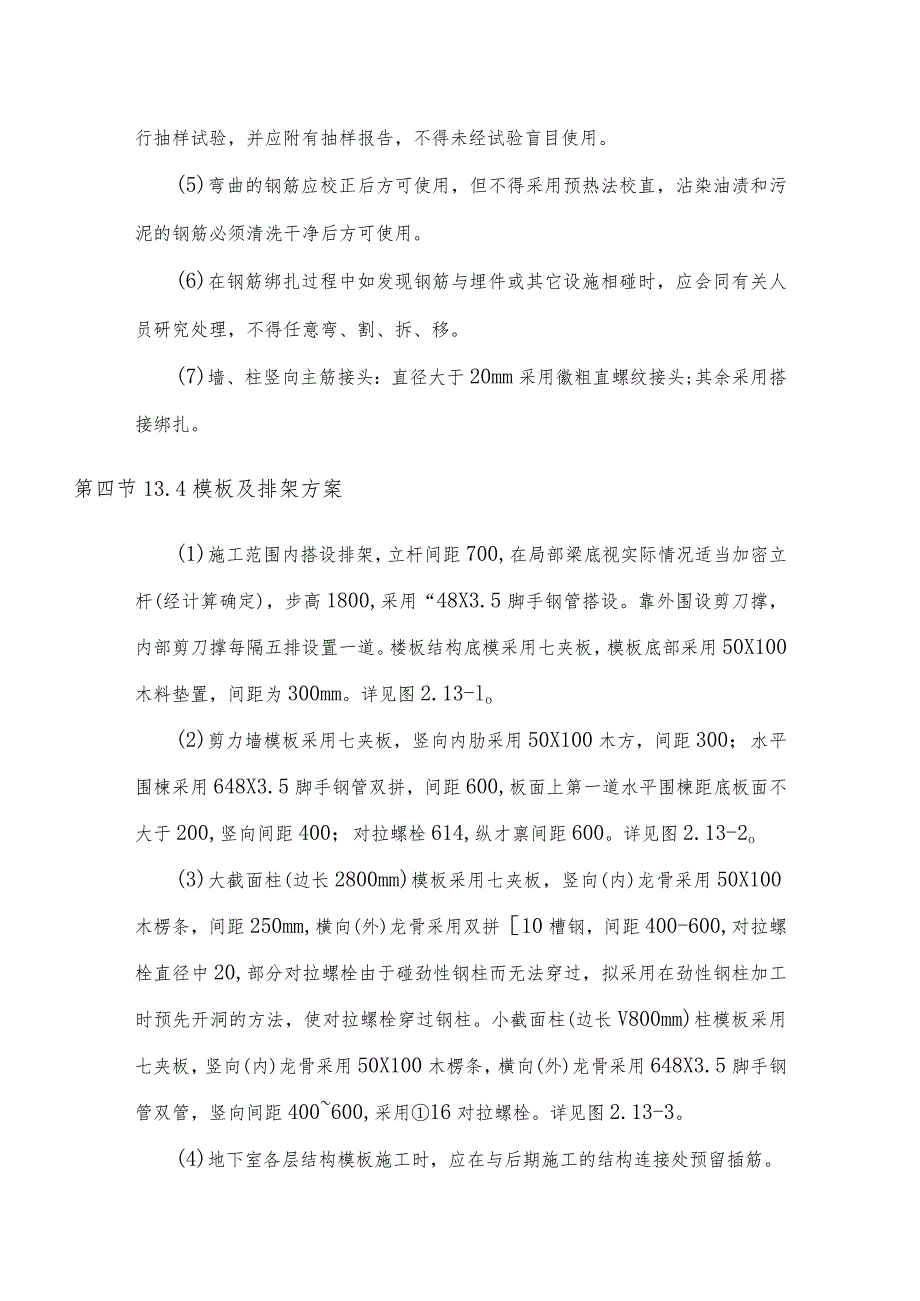

2、劲性梁,截面尺寸为12001500mm.800X150Omn1、6001000mm.600800mmo主楼其他部位和裙楼为钢筋聆框架梁。(5)地下二层裙楼区域结构梁、楼板设计缺失。第二节13.2地下室结构施工流程地下室结构施工采用顺做法,原则上按照拆一道支撑做一层结构进行。具体施工流程如下:第三节13.3钢筋施工方案(1)认真审图,如果结构局部钢筋过密,难以保证施工质量时,应事先提请设计部门作相应的代换修改及采取技术措施,确保施工质量。(2)按施工进度,分阶段向施工班组进行施工交底,内容包括绑扎次序,钢筋规格,间距位置,保护层垫块,搭接长度与错开位置,以及弯钩形式等质量要求。(3)为保证钢筋保
3、护层的正确性,钢筋垫块拟采用定制专用尼龙钢筋垫块。所用的钢筋应具有出厂质量保证书,对各钢厂的材料均应进行抽样试验,并应附有抽样报告,不得未经试验盲目使用。(5)弯曲的钢筋应校正后方可使用,但不得采用预热法校直,沾染油渍和污泥的钢筋必须清洗干净后方可使用。(6)在钢筋绑扎过程中如发现钢筋与埋件或其它设施相碰时,应会同有关人员研究处理,不得任意弯、割、拆、移。(7)墙、柱竖向主筋接头:直径大于20mm采用徽粗直螺纹接头;其余采用搭接绑扎。第四节13.4模板及排架方案(1)施工范围内搭设排架,立杆间距700,在局部梁底视实际情况适当加密立杆(经计算确定),步高1800,采用“48X3.5脚手钢管搭设
4、。靠外围设剪刀撑,内部剪刀撑每隔五排设置一道。楼板结构底模采用七夹板,模板底部采用50X100木料垫置,间距为300mm。详见图2.13-lo(2)剪力墙模板采用七夹板,竖向内肋采用50X100木方,间距300;水平围楝采用648X3.5脚手钢管双拼,间距600,板面上第一道水平围楝距底板面不大于200,竖向间距400;对拉螺栓614,纵才禀间距600。详见图2.13-2o(3)大截面柱(边长2800mm)模板采用七夹板,竖向(内)龙骨采用50X100木楞条,间距250mm,横向(外)龙骨采用双拼10槽钢,间距400-600,对拉螺栓直径中20,部分对拉螺栓由于碰劲性钢柱而无法穿过,拟采用在劲
5、性钢柱加工时预先开洞的方法,使对拉螺栓穿过钢柱。小截面柱(边长V800mm)柱模板采用七夹板,竖向(内)龙骨采用50X100木楞条,横向(外)龙骨采用648X3.5脚手钢管双管,竖向间距400600,采用16对拉螺栓。详见图2.13-3。(4)地下室各层结构模板施工时,应在与后期施工的结构连接处预留插筋。(5)对钢筋密实处和预留洞口处,当预留孔的长度或宽度超过1m,应在预留孔中间设置混凝土的浇灌和振捣通道,确保混凝土浇捣密实;也可以采取在墙模边开设门子板和孔底模留设观察孔的方法,作为观察混凝土浇捣时流动情况及振动棒插入补振之用。(6)竖向结构的柱、墙与水平结构的梁、板由于杜设计强度不同,前后二
6、者的交界面在舲浇捣前要用双层钢板网在梁内距交界面50OnlnI处进行隔离。(7)模板表面均需涂刷脱模剂,以便拆模。拆模在结构达到设计要求强度后进行。拆模时应设立警戒区,在底模未拆前禁止非操作人员入内。拆模时注意不得碰壁,猛敲,以免混凝土损伤。第五节13.5混凝土浇筑方案(1)竖向结构(柱、墙)与水平结构(梁、板)设计强度不同,为确保混凝土质量,每层结构(或每个施工段)采取一次连续浇捣的施工方法。(2)地下三、二层结构混凝土浇捣,在栈桥上布置6台汽车泵浇捣,地下一层结构混凝土浇捣时,在南侧施工便道上布置5台固定泵浇捣。(3)先浇捣柱及墙板、后浇捣梁板混凝土。因柱、墙与梁板混凝土标号不同,故先浇捣
7、高标号墙、柱混凝土,待高标号混凝土浇捣2-3小时,留出一定工作面后,在舲初凝之前跟进浇捣低标号梁板混凝土,形成高低标号混凝土浇捣的流水施工。(4)在柱墙与梁板节点处,因混凝土标号不同,故在梁板靠柱墙500处用钢丝网分隔,确保柱、墙质量,舲必须按牌上标号进行输送,并由专人指挥不同标号聆的车辆停泊,以防混淆。(5)地下室层高较高,混凝土应分层分皮下料进行浇捣。对钢筋较密的部位要设置串筒和振捣孔,以保证混凝土自由落度小于2m和振捣密实。(6)地下室结构混凝土浇捣平面图详见附图2.13-4.2.13-5o(7)地下室结构施工及支撑拆除施工工况图详见图2.13-6、2.13-7.2.13-8o第六节13
8、.6人防工程施工方案13.6.1人防工程概况本工程为附建式人防工程,人防区域位于地下3层。目前招标文件中无人防结构设计详细文件。13.6.2人防工程材料、构件选用人防工程所用防爆门、防护密闭门等构件选用人防办认定的具有相应资质的厂家产品。13.6.3防爆门、防护密闭门施工(1)钢门框安装就位位置准确,门框角钢与舲墙面平,固定之前,用线锤校正,然后用电焊与柱钢筋或其他钢筋固定。(2)防爆门、防护密闭门都为钢筋於门,在地下室楼板施工中留好吊钩,以便安装。(3)防爆门、防护密闭门从室外进入到地下室过程中,用专用运输推车,做到保护好地坪,防止地坪受损起壳。(4)门安装好后应开启自如,门关后不见光。13
9、.6.4战时封堵部位预埋铁安装战时封堵部位预埋铁面标高为建筑标高,地坪完成后,预埋铁面与地坪接槎平整。所有预埋铁件均刷红丹二度防锈漆处理,预埋木件均防腐防潮处理。13.6.5人防区防水人防区域地下室防水采用结构舲自防水,混凝土抗渗等级S8,并在外墙内侧面涂双色单组份聚氨酯防水涂料,底板涂水泥基渗透结晶型防水涂料,用量1.0L5kgn2;工程桩基面与底板接缝处采用水泥基渗透结晶型防水涂料2度,用量1.01.5kgm2o另外在战时外出入口(含坡道口和楼梯口部)设置防地表水倒灌高度不小于250mm。13.6.6人防工程验收(1)人防工程施工之前由业主组织到人防质监站报监,桩基、底板钢筋、柱墙和梁板钢
10、筋完成后分别进行中间验收,结构完成后进行分部验收,人防装饰阶段待设备检查验收后方可吊顶,对吊顶结构进行中间验收,人防施工全部完成后进行竣工验收,人防资料验收归档。(2)报验时,须提交人防质检站“核查通知单”、“监理评估报告”、“验收证明书”(分部分项质量证明单)。(3)桩基验收时,尚须提供桩位竣工图偏差表、汇总表、低应变速报、桩承载力测试报告。(4)结构验收时,还须提交聆试块抗压报告、抗渗报告可后补。13.6.7人防工程几个特殊要求(1)钢筋舲墙用防水对拉螺栓,严禁使用对拉螺栓套管。(2)舲板、墙严禁随意留孔、开孔。(3)工程内设有排水沟、地漏、集水井处均作不小于1%的坡度坡向下水口,选用铸铁盖板。(4)穿越临空墙的管线保证一线一管,并设置抗力片,做好密封处理。第七节13.7地下室换撑施工方案根据招标文件设计图纸显示,本工程地下二层裙房部位水平体系(梁一楼板)设计缺失,因此在第二道支撑拆除之前,必须采取换撑措施,以确保第二道支撑拆除后基坑围护和地下室结构外墙体受力安全。基坑围护换撑采用609钢管支撑,支撑结合地下室外墙内框架柱布置,间距控制在89米。钢支撑布置平面位置详见图2.139。基础底板混凝土浇筑施工时,在基础底板结构面增加设置换撑用钢筋混凝土牛腿;地下三层结构混凝土结构施工时在墙体内放置预埋件,用于支撑焊接固定。钢支撑换撑方案详见图2.13-10。
