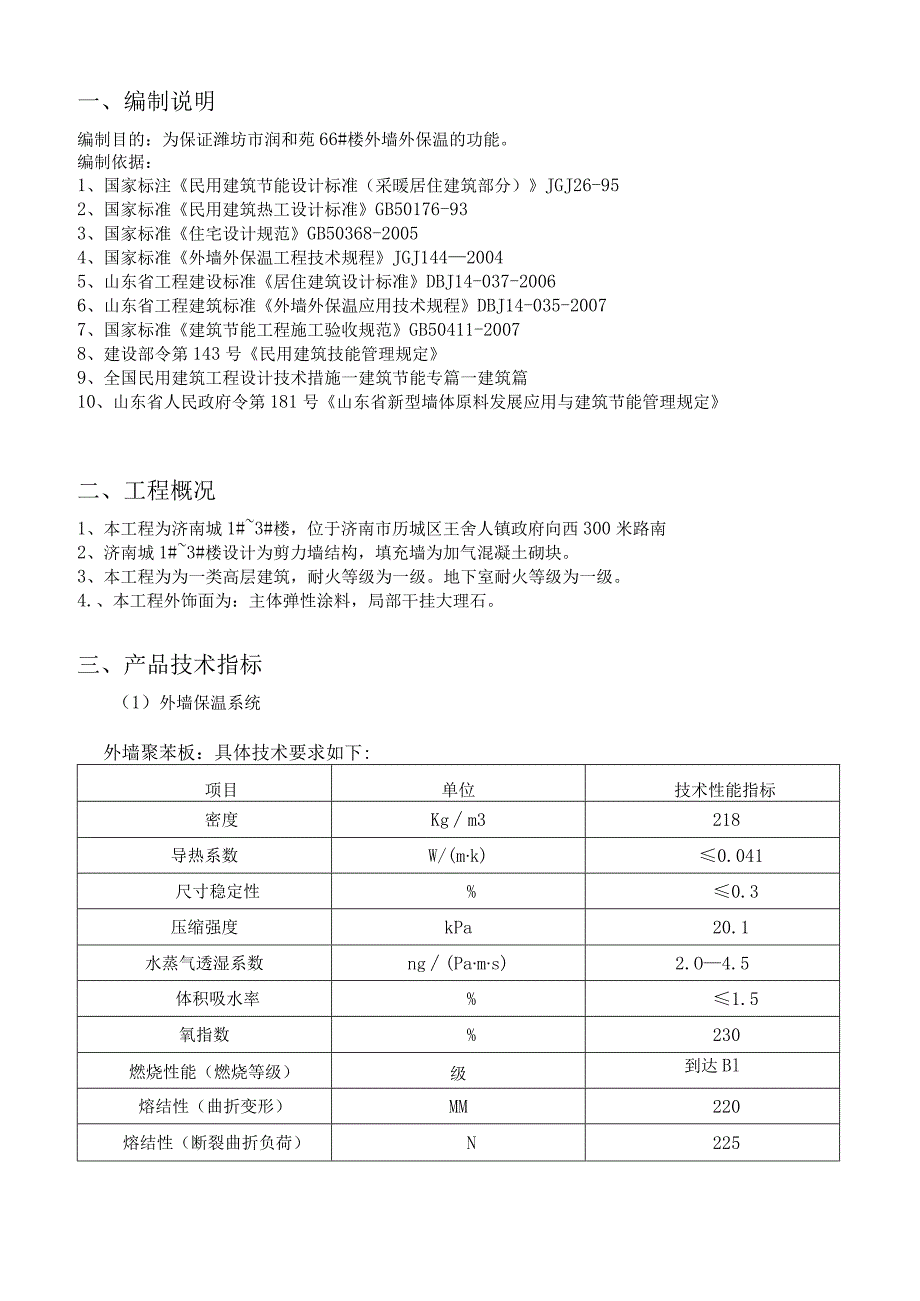

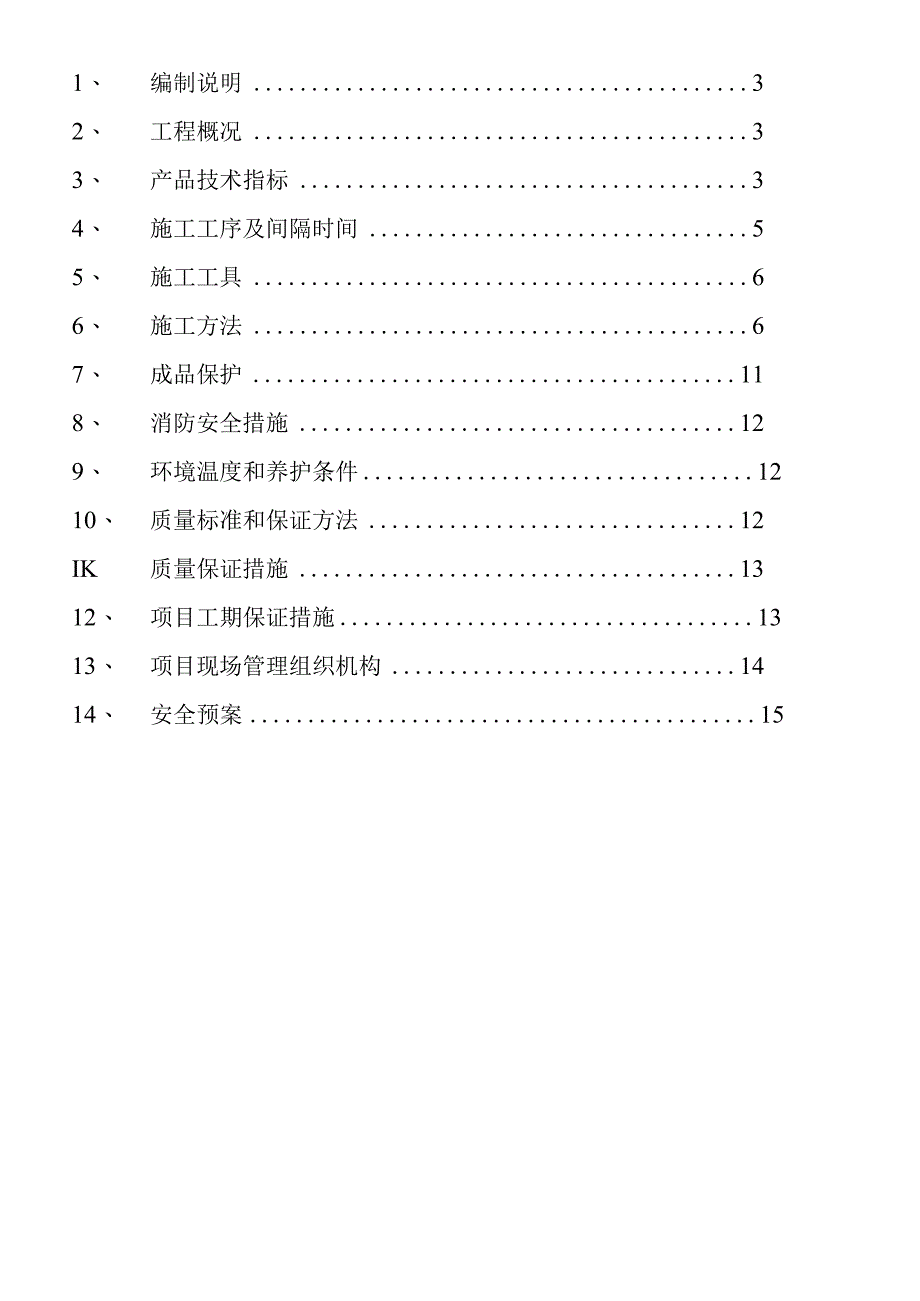

1、和谐、诚信、创新、超越济南城1#3#楼聚苯板薄抹灰外墙保温系统施工组织设计济南特艺建筑新技术有限公司二O一年八月目录团结、开拓、务实、求精。1、 编制说明32、 工程概况33、 产品技术指标34、 施工工序及间隔时间55、 施工工具66、 施工方法67、 成品保护118、 消防安全措施129、 环境温度和养护条件1210、 质量标准和保证方法12IK质量保证措施1312、 项目工期保证措施1313、 项目现场管理组织机构1414、 安全预案15一、编制说明编制目的:为保证潍坊市润和苑66#楼外墙外保温的功能。编制依据:1、国家标注民用建筑节能设计标准(采暖居住建筑部分)JGJ26-952、国家
2、标准民用建筑热工设计标准GB50176-933、国家标准住宅设计规范GB50368-20054、国家标准外墙外保温工程技术规程JGJ14420045、山东省工程建设标准居住建筑设计标准DBJ14-037-20066、山东省工程建筑标准外墙外保温应用技术规程DBJ14-035-20077、国家标准建筑节能工程施工验收规范GB50411-20078、建设部令第143号民用建筑技能管理规定9、全国民用建筑工程设计技术措施一建筑节能专篇一建筑篇10、山东省人民政府令第181号山东省新型墙体原料发展应用与建筑节能管理规定二、工程概况1、本工程为济南城1#3#楼,位于济南市历城区王舍人镇政府向西300米路
3、南2、济南城1#3#楼设计为剪力墙结构,填充墙为加气混凝土砌块。3、本工程为为一类高层建筑,耐火等级为一级。地下室耐火等级为一级。4.、本工程外饰面为:主体弹性涂料,局部干挂大理石。三、产品技术指标(1)外墙保温系统外墙聚苯板:具体技术要求如下:项目单位技术性能指标密度Kgm3218导热系数W/(mk)0.041尺寸稳定性%0.3压缩强度kPa20.1水蒸气透湿系数ng(Pams)2.O4.5体积吸水率%1.5氧指数%230燃烧性能(燃烧等级)级到达Bl熔结性(曲折变形)MM220熔结性(断裂曲折负荷)N225聚合物粘接砂浆:具体技术要求如下:项目检测项目性能指标胶粘砂浆拉伸粘结强度MPa砂浆
4、砂浆原强度20.6Mpa耐水(48H)20.4Mpa砂浆聚苯板原强度0.1,破坏界面在EPS板上耐水(48H)20.1,破坏界面在EPS板上可操作时间h1.54.0与基层拉伸粘结强度20.30MPa抹面砂浆拉伸粘结强度MPa砂浆聚苯板原强度20.IMpa,破坏界面在EPS板上耐水0.IMpa,破坏界面在EPS板上耐冻融20.IMpa,破坏界面在EPS板上可操作时间1.54.0柔韧性(水泥基压折比)3Mpa耐碱玻纤网格布:具体性能要求如下:实验项目单位性能指标单位面积质量gm2160断裂伸长率经向%4%纬向%4%耐碱断裂强力保留值经向N50mm1000N50mm纬向N50mm1000N50mm耐
5、碱断裂强力保留率经向%275%纬向%H75%(2)所使用的原料符合实际要求和国家规定的技术标准,通过济南市建委认证并经市有关部门检验、认可取得备案,与提供的样品一致。提供原料相关材质证明,产品合格证和检测报告。以上各项原料性能指标均以有效、可信数据在标书中表述。四、施工工序施工间隔时间:聚苯板粘贴上墙后,应静置至少24小时后才可打磨,涂抹抹面胶浆应在聚苯板粘贴完毕24小时并打磨完毕后进行。聚苯板应干燥,表面应平整、洁净。五、施工工具(1)抹子、角抹子、靠尺、7001000rmin电动搅拌器、灰桶、刷子、多用刀、灰浆托板、拉尺、皮尺、毛琨、粘有20粒度粗砂纸的打磨抹子等。(2)准备好迟滞运输的器
6、械。(3)采用电动吊篮进行外墙保温的施工。(4)磨光机,对凸出墙面的拉环等构件进行切割、磨光。(5)砂浆机,对预拌砂浆加水进行搅拌。六、施工方法(包括施工顺序)1、粘贴聚苯板(点粘法)(1)调制粘结胶浆。将粉末状粘结放入灰桶中,加适量水用电动搅拌器搅拌,搅拌均匀成适合稠度。(2)用不锈钢抹子,沿聚苯板的周边涂抹配制好的粘结胶浆,其宽度为50n三,厚IOmnb在板的下侧涂抹胶浆时,应在板中间留50三不涂抹胶浆,采用标准尺寸(60OmmXI200mm)聚苯板,应在板的中间部分均匀部署8个点,每个点直径为150mm,厚10mm,中心距100三o粘结胶浆不小于整块板面积的40%,粘结胶浆每平方米的耗量
7、4.5kg左右。EPS板每平方米的耗量约1.1m2m2.12。(3)聚苯板抹完粘结胶浆后,应立刻将板平贴在基层墙体上滑动就位。粘贴时应轻柔、均匀挤压。为了保证板面的平整度,应随时用一根长度不小于2米的靠尺进行压平操作。(4)聚苯板施工应自下而上,沿水平方向横向铺贴,每排板错缝1/2板长。(5)粘贴聚苯板时,板缝应挤紧,相邻板间应平齐,板缝间隙不得大于L5mm。局部板缝间隙大于1.5mm时,应用聚苯板条塞满,板条不得粘结,更不得用粘接剂直接堵缝,板间高差大于2mm的部位应打磨平整,打磨找平应在聚苯板粘结24小时后,质量要求参照DBJ14-035-2007规范中的相关要求。(6)在墙角处,聚苯板应
8、垂直交错连接,保证拐角处板材安装的垂直。为保证交错连接,并坚持阳角垂直,建议在一面贴每层板时,就把阳角处与之搭接的另一面的一块板给贴上。注意:坚持交错连接。(7)门窗洞口角部的聚苯板,应尽量采用整块裁出洞口,如有拼接,聚苯板缝必需至少距离门窗洞的角部20Oml大墙井板门窗洞口排板2、抹面层及网格布施工(1)在施工抹面层前应先检查板面是否干燥,表面是否平整,并清理板面有害物质、杂质等。(2)抹面层分两遍施工,第一遍在板面上均匀涂抹一道抹面胶浆(面积略大于一块网格布),厚度约2廊,立刻将玻纤网格布压入胶浆中,待此遍抹面胶浆形成肯定强度后,再在其表面上均匀涂抹一层厚度约为1mm的抹面胶浆直到全部覆盖
9、玻纤网,使玻纤网处于两道胶浆中的中间地位,两遍抹面胶浆的施工间隔时间为2-3小时。(3)抹面层施工完毕应避免水冲、雨淋等,待抹面层完全干燥后方可进行下一道工序的施工。(4)抹面胶浆耗量每平方米约为5kg,厚度宜控制在3-5Inm,网格布耗量每平方米约L5mi,质量要求符合GB50210的相关规定。(5)网格布应自上而下沿外墙一圈一圈铺设。(6)当遇到门窗洞口时,应在洞口四角处沿45方向补贴一块20OmmX30Onlm的标准网格布,以防止开裂。(7)铺设网格布应注意以下事项:不得在雨中铺设网格布;标准网格布应相互搭接至少60mm;在拐角部位,标准网布就是连续的,并从每边双向绕角后包墙的宽度不小于
10、200nun;施工时,环境温度不应低于5C,避免在五级大风、下雨天气条件下施工;涂层干燥前,墙面不得沾水以免导致颜色变化;工.fwpdra-f f I - _ _ 一 IJl-I1 - 31 3 F f _ _ 一铺设玻纤网时,玻纤网的曲折面朝向墙面,并从中央向四周用抹子抹平,直至玻纤网完全嵌入抹面胶浆内,若有裸露,应再用适量的抹面胶浆进行修补。基层墙体找平层粘结胶浆60mm聚苯板抹面胶浆耐碱玻纤网格布抹面胶浆饰面层3、后热镀锌电焊网铺贴(仅贴饰面砖用)1、粘贴后的聚苯板应静置至少24h后方可进行铺贴钢丝网,将锚固钉(带尼龙胀松)压住钢丝网插入赛套管,使钢丝网绷紧,绷平紧贴第一道抹面胶浆,然后
11、按双向50Omm梅花状分布,将钢丝网固定在基层墙体上,检查合格后抹第二道抹面胶浆,厚度3-4mm,钢丝网不得外露。2、钢丝网剪裁应保证最外一边网格的完整;搭接宽度不应小于两个网络;搭接部位要有锚固件固定;左右搭接茬应错开,防止局部街头层数过多,影响抹灰质量。3、墙面阴角的热镀锌电焊网在施工前应预先按地位折成直角,再进行锚固施工。4、窗口、女儿墙、沉降缝等钢丝网收头处应固定在基层墙体上。4、铺设翻包网(1)在门窗洞口、勒脚、阳台、雨蓬、空调板等系统的尽端部位;变形缝等需要终止系统的部位;女儿墙顶部需进行网格布翻包。(2)先在基层墙体上一切门、窗、洞周边及系统终端处,涂抹上粘结胶浆,宽度为100m
12、n1,厚度为2mm。(3)然后将窄幅标准网格布的一端100nmI压入粘结胶浆内,余下的部分甩出备用,并坚持干净。(4)将翻包部位的聚苯板的正面和侧面,均涂抹上抹面胶浆,将预先甩出的窄幅标准网沿板厚翻包,并压入抹面胶浆内,当需要铺设加强网时,则应先铺设加强网,再将翻包标准网压在加强网上。注意事项:铺设网格布进程中如果间隔时间过长(如吃饭、休息),应将搭接处用抹子将胶浆刮平,以待下一步施工搭接时不会出现接茬踪迹。在施工阴阳角和门窗洞口时,应先靠角,再施工大面,大面随角走。这样就避免了阴阳角不顺直或阴阳角过厚而造成的验收不合格或质量隐患等问题。刮抹完胶浆后,要求外观均匀平整,没有抹痕,没有网格布踪迹
13、。整个保温系统必须由网格布覆盖。5、点缀线条的安装(1)点缀线条应采用与墙保温原料性能相同的聚苯板;(2)线条的造型按照事先给出的尺寸切割好;(3在墙体保温粘贴完毕以后,按照设计要求用墨线弹出点缀线条具体地位,将点缀线条用胶粘剂粘贴在设计地位上,表面用抹面胶浆铺贴标准网,并留出26Omm搭接长度;6、饰面层的施工(1)施工环境要求:环境温度8,相对温度85%,无雨,如遇高温、大风或特殊干燥的天气,应昼背阳、背风施工。(2)施工前应首先检查抹面胶浆是否有抹子抹痕,玻纤网是否全部嵌入,然后修补抹面胶浆的缺陷或凹凸不平处,并用细砂纸打磨一遍。(3)在抹面胶浆层表干后即可进行柔性腻子的施工,用银刀或刮
14、板批刮,待第一遍柔性腻子表干后,再刮第二遍腻子,压实磨光成活。批刮柔性腻子应不漏底、不漏舌h不留接缝,完全覆盖表面。待柔性腻子完全干固后,即可进行与保温系统配套的面层涂料的施工。(4)选用滚架结实,筒毛细密的优质羊毛滚筒,并配备一种专滚涂边角的小滚筒,直径4cm,长12Cm为宜。滚涂底料(一遍):本料不必稀释,用前必须充分搅拌,滚筒应由下而上成型滚开,然后横向、坚向滚均匀,并按肯定的方向收平,涂膜要求既没有连接的滚筒花,又呈桔皮状效果,切忌在涂料表面半干时滚压,否则会使涂膜出现粗糙的拉毛状,底料滚涂一遍,涂层干透后,若发现墙体底层处置中有缺陷应打磨修补,底料滚涂一遍成活,理论用量为0.14-0.18kgm滚涂面料(两遍):底料、面料每遍间隔时间22小时,滚筒粘料不可太多,滚涂时要求快而均匀,涂层必须收平、收干。注意:采用多人上下配合往同一方向施涂,以分格缝、墙面转角、阴阳角、水管为分界线,未分格的墙面不能随意停留,一次性滚涂完成,否则易出现发花和接头。面料两道成活,理论用量为016-0.25kg11f07、防火隔离带1 .用于防火隔离带的岩棉在运输及施工现场存放时,要采用防止雨淋、浸水的措施。雨、雪天气不能施工。2 .防火隔离带使用的岩棉厚度为60mm,岩棉的整体高度满足30Omm要求。3 .岩棉施工
