外墙真石漆施工方案.docx

上传人:p** 文档编号:605261 上传时间:2023-12-01 格式:DOCX 页数:14 大小:27.68KB
下载 相关 举报
外墙真石漆施工方案.docx_第1页
第1页 / 共14页
外墙真石漆施工方案.docx_第2页
第2页 / 共14页
外墙真石漆施工方案.docx_第3页
第3页 / 共14页
外墙真石漆施工方案.docx_第4页
第4页 / 共14页
外墙真石漆施工方案.docx_第5页
第5页 / 共14页
外墙真石漆施工方案.docx_第6页
第6页 / 共14页
外墙真石漆施工方案.docx_第7页
第7页 / 共14页
外墙真石漆施工方案.docx_第8页
第8页 / 共14页
外墙真石漆施工方案.docx_第9页
第9页 / 共14页
外墙真石漆施工方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《外墙真石漆施工方案.docx》由会员分享,可在线阅读,更多相关《外墙真石漆施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

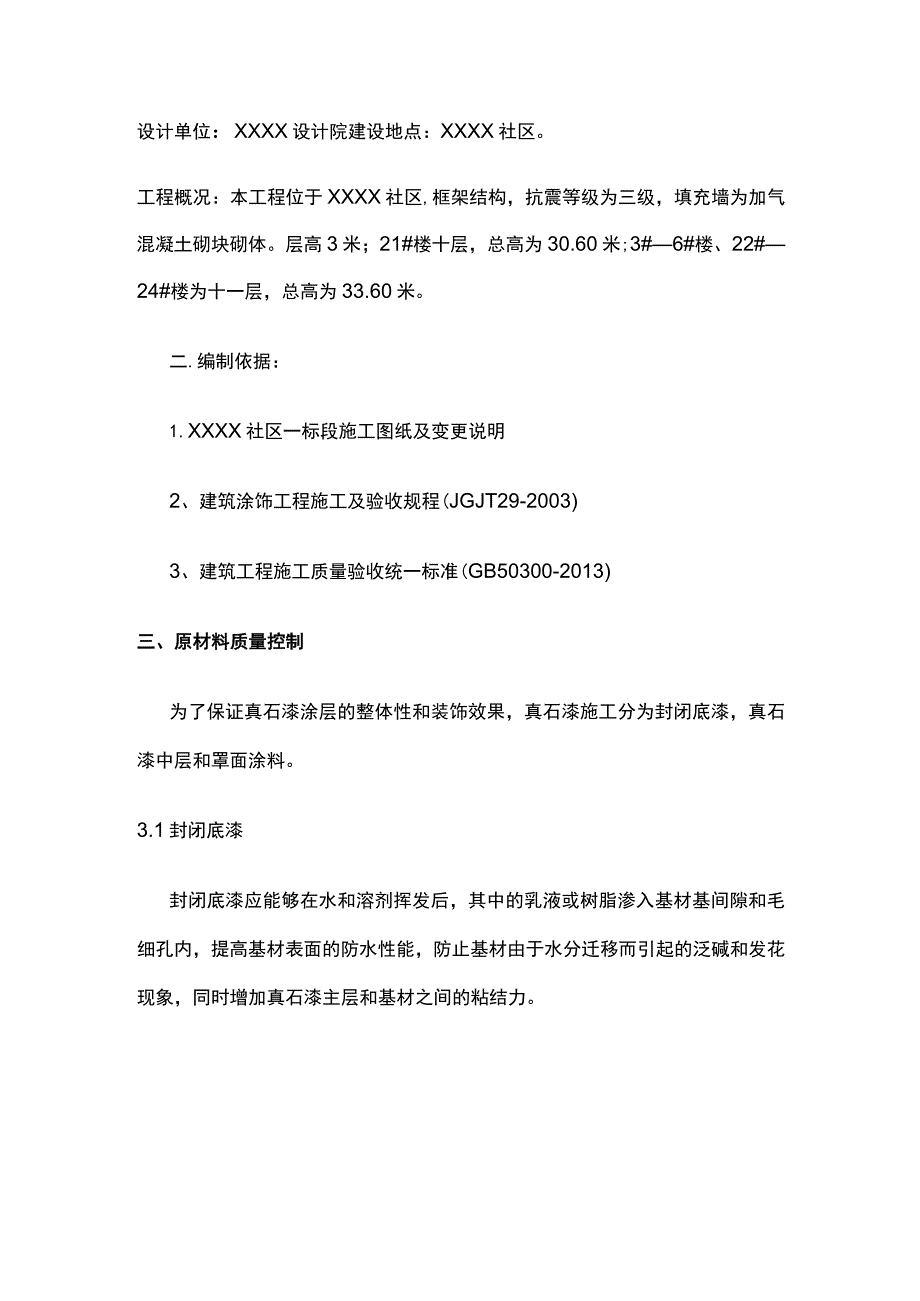

1、外墙真石漆施工方案1、工程概况2、编制依据3 ,原材料质量控制3.1 封闭底漆3.2 真石漆中层3.3 罩面漆4 .施工工艺与质量控制4.1 施工流程4.2 其他注意事项5 .施工安全注意事项6 .操作制度一、工程概况:建设单位:XXXX公司监理单位:XXXX公司设计单位:XXXX设计院建设地点:XXXX社区。工程概况:本工程位于XXXX社区,框架结构,抗震等级为三级,填充墙为加气混凝土砌块砌体。层高3米;21#楼十层,总高为30.60米;3#6#楼、22#24#楼为十一层,总高为33.60米。二.编制依据:1.XXXX社区一标段施工图纸及变更说明2、建筑涂饰工程施工及验收规程(JGJT29-

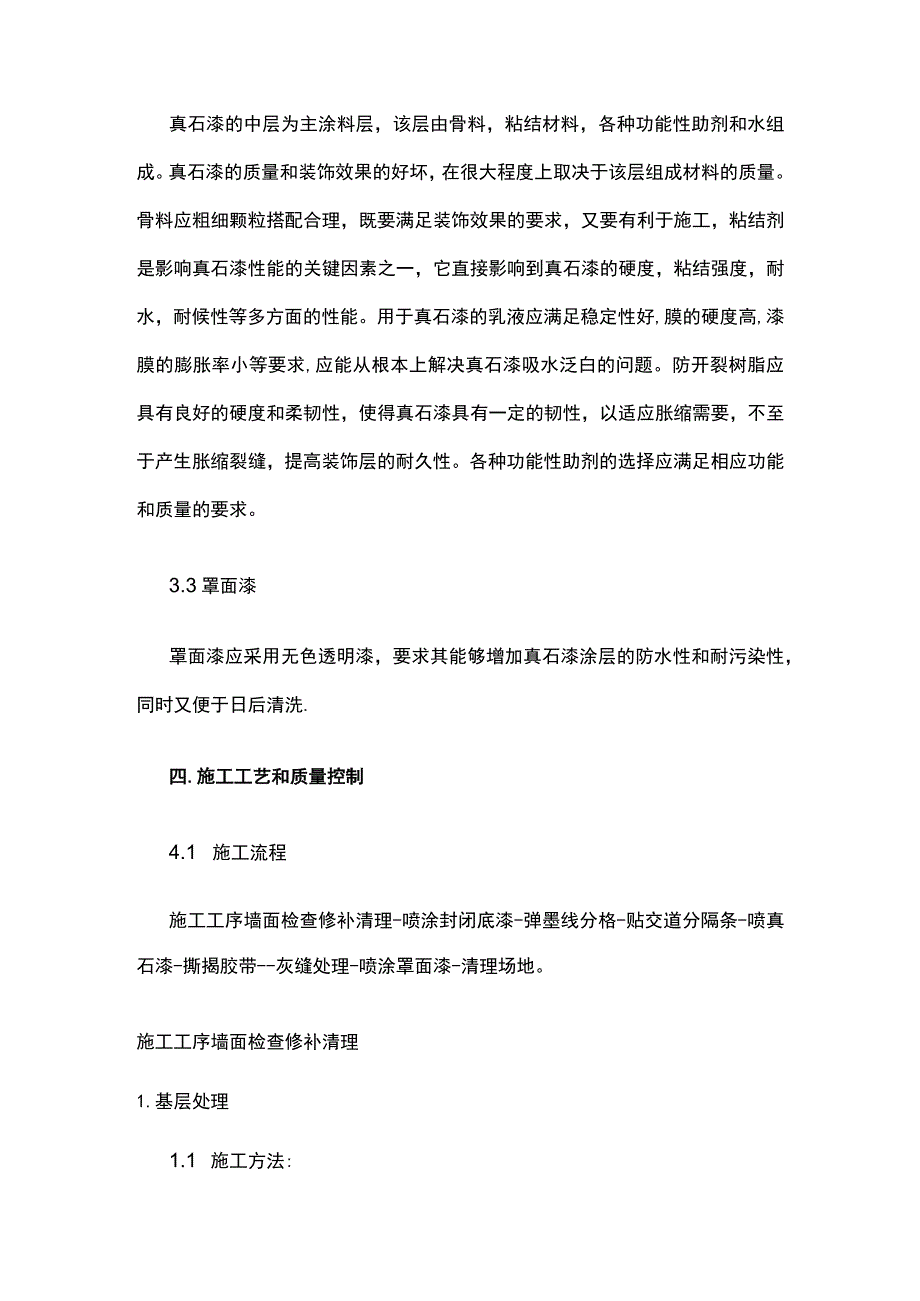

2、2003)3、建筑工程施工质量验收统一标准(GB50300-2013)三、原材料质量控制为了保证真石漆涂层的整体性和装饰效果,真石漆施工分为封闭底漆,真石漆中层和罩面涂料。3.1封闭底漆封闭底漆应能够在水和溶剂挥发后,其中的乳液或树脂渗入基材基间隙和毛细孔内,提高基材表面的防水性能,防止基材由于水分迁移而引起的泛碱和发花现象,同时增加真石漆主层和基材之间的粘结力。真石漆的中层为主涂料层,该层由骨料,粘结材料,各种功能性助剂和水组成。真石漆的质量和装饰效果的好坏,在很大程度上取决于该层组成材料的质量。骨料应粗细颗粒搭配合理,既要满足装饰效果的要求,又要有利于施工,粘结剂是影响真石漆性能的关键因素

3、之一,它直接影响到真石漆的硬度,粘结强度,耐水,耐候性等多方面的性能。用于真石漆的乳液应满足稳定性好,膜的硬度高,漆膜的膨胀率小等要求,应能从根本上解决真石漆吸水泛白的问题。防开裂树脂应具有良好的硬度和柔韧性,使得真石漆具有一定的韧性,以适应胀缩需要,不至于产生胀缩裂缝,提高装饰层的耐久性。各种功能性助剂的选择应满足相应功能和质量的要求。3.3罩面漆罩面漆应采用无色透明漆,要求其能够增加真石漆涂层的防水性和耐污染性,同时又便于日后清洗.四.施工工艺和质量控制4.1 施工流程施工工序墙面检查修补清理-喷涂封闭底漆-弹墨线分格-贴交道分隔条-喷真石漆-撕揭胶带-灰缝处理-喷涂罩面漆-清理场地。施工

4、工序墙面检查修补清理1.基层处理1.1 施工方法:1.2 首先对基层进行查看,对表面浮粒,残渣进行铲除,确保表面清洁,无疏松物,无潮湿;1.3 表面细微裂缝,砂眼,阳角碰坏细小处进行全方位修复处理;1.4对于修复处,确保修补后纹理和大面积一致,并清理浮灰,以确保饰面层与基层的结合牢固;1.2.4工序验收标准:表面无砂浆疙瘩和明显的凹凸部分。2我平采用腻子在抗裂层砂浆上批刮进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品,否则,应胀缩不同将会导致真石漆出现大小不一的裂缝。1)腻子应现场调配,搅拌均匀,呈牙膏状,调配后只一次用完。2 )施工后至少12h内必须防止雨淋,酷热阳光照射及霜冻

5、。3 )施工温度在5-35度,空气相对湿度在75%为宜。4 )施工时,用抹刀将腻子均匀地施涂于基面上,每道批涂厚度控制在0.8mm以内,试图1-2道,第二道应在第一道完全干固后方可批涂。5 )腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在2mm以内。4.1.2封闭底漆1)封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用。2)不能在高温直射的阳光下或雨天,高湿度,5度以下,大风等天气条件下施工。3)不可与其他涂料相混,避免破坏其特性。4)基层含水率应小于10度,ph值不大于IOj,经检查符合要求后,方可施涂底漆。5)可采用滚涂,刷涂,喷涂施工,施涂要均匀,厚薄要一

6、致。6)待底漆完全干固后,方可进行下步工序的施工4.121封闭底漆施工方法:1)对基层表面处理后出现细部到大面积仔细检查,确认符合要求,检测基层含水率小于15%后,进行基层封墙底漆施工;2谟层封底前对门窗,空调支架等金属件部位进行必要的包裹和遮盖,待整体成品后去除,以防止污染锈蚀;3)基层封墙底漆施工前要严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀;4)基层封闭底漆确保无漏底、流挂;5)底漆施工结束后,施工工具应及时清洗,清洗后于阴凉处保存。6 )腻子干透后方可图刷底漆。7 )图刷底漆4-6小时后进入下道工序。8)涂布均匀、无漏涂。4.1.3 分隔缝分格根据设计及

7、规范要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的分格缝在同一水平线上。分隔条采用塑料条分格,贴美纹纸保护。4.1.4 喷涂真石漆1)在分格设计符合要求后方可进行仿石漆喷涂施工。2)仿石漆应严格按产品规定的稀释比例进行稀释,注意:稀释时应对仿石漆充分搅拌,保证均匀;3)喷涂时从上面到下面按顺序施工;4)施工中涂料应接在分格线或窗套等处,避免结合处出现色差;5)施工后应达到色泽一致,无流挂,漏底,阴角处无积料;6)不同真石漆施工时,应先待一种真石漆施工完成并表干后方可进行另一种颜色真石漆施工,施工时需将另一种颜色真石漆进行保护防止污染。7)点状均匀,大小符合要求,无

8、露底漏滚现象。8 )无流坠现象。9 )门窗等无污染。10 )真石漆在使用前,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮。11)采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素:要求喷涂均匀、厚薄一致,确保施涂质量和效果。4.1.5撕揭分格美纹纸1)美纹纸撕揭前,需用裁纸刀将美纹纸在纵横交接处,沿平行于水平的方向,将竖向美纹纸切断,以避免撕揭美纹纸时真石漆脱落。4.1.6分隔缝处理美纹纸撕揭后,对分隔缝进行整理和整修,以保证分隔缝顺直且宽窄一致。4.1.7 罩面漆1)在真石面漆施工完毕后,涂层表面硬干(晴天干燥24小时以上,阴雨天应延长干燥时间)才能

9、进行罩面漆喷涂施工;2)罩面漆应严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀;3)涂饰施工应从上面到下面按顺序施工;4)施工中涂料应接在分格线或窗套等处,避免结合处出现色差;5)施工后应达到色泽一致,无流挂,漏底,阴角处无积料;6)可采用喷涂、滚涂法施工,要求涂装必须均匀,不得漏涂。4.1.8 质量保证项目1真石漆施工位置:外墙大面;颜色:按最终确定样板的颜色,建设方保留对颜色修改的权利,并不因此而增加造价。2分格:真石漆按图纸效果分格,要求错缝所有真石漆装饰必须完成至阴角/窗边,以体现体块感而非一平面的覆盖效果。3厚度:23mm有效覆盖厚度,4.0KG/m,以上

10、覆盖强度。4高耐侯、较长的使用寿命.5施工位置:外墙面、檐线、装饰线、阳台等具体以图纸为准;颜色:按甲方最终确认的颜色。4.1.9 质量要求1.基底验收标准:A.表面平整度:一般要求错位在3mm以下,若超过此范围则需进行打磨使之平整。B.无脱层、空鼓、面层无裂缝、风裂不大于0.2mm,无明显砂眼等缺陷。C.面层一般抹灰标准,即平面垂直度不大于4mm,表面平整度小于4mm,阴阳角垂直度小于4mm,方正4mm。D.表面必须平整、洁净、颜色均匀,无裂纹、无明显接槎,无灰尘、油渍、无外露钢筋、铁丝等,平直方正,清晰美观。E.护角等符合施工规范规定,分隔缝(条)宽度、深度均匀、平整光滑、棱角整齐、横平竖

11、直。F.基层的碱性:基层墙面PH值低于10。G.基层的含水率:基层含水率小于8%,新粉刷的砂浆面层要经过3个星期左右才能施工。H.表面污物:表面尘土、油污等要用钢丝刷、合成洗涤剂等加以去除,或用粗砂布打磨干净,清洁打磨完毕后方可施工。2 .底漆验收标准:表面目测达到:表面光滑、平整、均匀、洁净、无砂眼、无明显刷痕、无漏涂等,大面观感良好。3 .真石漆施工质量要求A:喷涂表面平整、无发花、无泛碱、咬色;B:IM正视,厚薄一致、粗细均匀;C:无流坠、疙瘩、溅沫现象;D:正视颜色一致,无砂眼、无划痕、无漏喷;E:装饰线、分色线干直;F:窗及其它构件表面洁净4 ,真石漆面漆施工质量要求A:无发花、无漏

12、喷、光泽一致;B:无流坠、疙瘩、溅沫现象;C:窗及其它构件表面洁净。4.2 其他注意事项4.2.1 采用小颗粒真石漆,喷涂后要求表面平整、起伏小,颗粒分布均匀、密实,颜色一致。4.2.2 要求灰缝横平竖直、宽窄一致:特别要求在分格条撕揭时,不要带掉底层涂料。4.2.3 分格胶带宜采用纸面胶带,纸面对真石漆有良好的吸附作用:若采用塑料面胶带,会导致真石漆流淌。同时,在夏季施工时,要求胶带具有良好的耐温性能,避免温度稍高胶带背面熔化,导致胶带撕揭困难。4.2.4 把握好分格胶带的撕揭时间。真石漆表面干燥,用手按压无明显压痕且不粘手时即可撕揭。撕揭过早,会导致真石漆流淌:撕揭过晚,一是分格胶带不易撕

13、掉,再者会导致灰缝处真石漆被揭掉,灰缝不顺直。4.2.5 同一单体,应从上而下同步施工。4.2.6 同一单体的真石漆要一次进全,以减少色差。4.3 常见质量问题分析造成的原因为涂料未能搅拌均匀,允许兑水的涂料掺水量过大或涂刷不均匀。4.3.1 遇水发白究其原因,第一与制备真石漆所选用的乳液由很大关系。有些乳液生产厂家为了增加乳液的稳定性,所用的表面活性剂超量,导致乳液的耐水性下降。第二,真石漆厂家为了节约成本,只添加少量的乳液,从而使真石漆干燥后漆膜疏松,不够致密,漆膜的吸水率较大,并且粘结强度也较低,一旦遇到长时间的阴雨天气,雨水会逐渐渗透到漆膜里,导致真石漆漆膜发白。第三,有些真石漆生产厂

14、家在制备时加入大量的羟甲基纤维素、羟乙基纤维素等增稠剂,而这些物质都是水溶性或亲水性的,真石漆成膜后留在涂层中,降低了涂层的耐水性。4.3.2 发花造成的原因为基层有泛碱现象,采用劣质水泥制作砂浆,水泥砂浆配比不准或养护期短:真石漆施工时厚薄不匀,真石漆用量过少、过薄真石漆生产时纤维素比例过大等。4.3.3 喷涂时飞溅首先可能为真石漆中天然碎石颗粒搭配不合理真石漆稠度不合理;其次可能为施工原因造成,如喷枪口径太大、喷枪压力选择不当等。造成的原因主要为真石漆中的乳液由质量问题。一些真石漆厂家采用较差的丙烯酸乳液等作为粘结剂,该乳液经紫外线会造成分解,析出有色物质,最终造成黄变现象。4.3.6 缩

15、孔原因为基层有油污。涂料中混入油脂类或冒雨施工造成。4.3.7 漆膜太软主要原因为乳液选择不当,或者乳液含量较低,造成漆膜涂层不够紧密o五.施工安全注意事项1、外墙真石漆施工采用吊篮进行施工作业,吊篮安装验收合格后方可进行施工作业。2、施工前需对施工作业人员进行安全技术交底,吊篮需专人进行施工操作。3、5级以上的大风应停止吊篮作业,停止作业时应将吊篮放于地面,不得悬于空中,防止造成墙体损坏。4、项目专门作业班组,确定安全生产责任人,所有施工人员必须经过培训合格后持证上岗。5、严格执行三级安全教育和安全技术交底制定,未经接受安全技术交底的施工人员不准上岗作业。6、各能领导人员要严格管理,认真执行安全检查制度,抓好施工安全工作,杜绝事故发生。六、操作制度1 .接通电源,将转接开关拨至中位,按动上行按钮工作,工作平台向上运行。放开按钮,工作平台运行停止,反之亦然。2 .工作中工作平台出现倾斜,将转换开关拨至较低的一侧,直至水平,两侧高差不超过15cmo3 .当工作平台限位开关角触及限位挡块后,工作平台停止运行。按动上行、下行按钮,使之脱离。4 .当工作平台发生断电,应关闭电源开关,若需将工作平

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
